玻璃隔断1、工艺流程施工程序:测量放线-材料订购-上、下部位钢件制作安装-安装玻璃-涂 胶 T 清洗
(1) 测量放线:根据设计图纸尺寸测量放线,测出基层面的标高,玻璃墙中心轴线及上、下 部位,收 U 型 3*3、3*4 钢槽的位置线;(2) 预埋铁件下部侧边上部玻璃槽安装:根据设计图纸的尺寸安装槽底钢部件,用膨胀螺栓固定,然后安装上部、 侧边钢玻璃槽
调平直,然后固定
安装槽内垫底胶带,所有非不锈钢件涂刷防 锈漆;(3 )玻璃块安装定位:钢化玻璃全部在专业厂家定做,运至施工场地
首先将玻璃槽及玻璃块清洁洁净, 用玻璃安装机或托运吸盘将玻璃块安放在安装槽内,调平、竖直后用塑料块塞紧 固定,同一玻璃墙全部安装调平,竖直才开始注胶;(4 )注胶:首先清洁洁净上、下部位、侧边 U 型 3*3
3*4 钢玻璃槽及玻璃缝注胶处, 然后将注胶两侧的玻璃、不锈钢板面用白色胶带粘好,留出注胶缝位置,国家规 定要求注胶,同一缝一次性注完刮平,不停歇
(注:a、注胶缝必须干燥时才 能注胶,切忌潮湿;b、上、下部不锈钢槽所注的胶为结构性硅胶,玻璃块间夹 缝所注的胶为透明防火玻璃胶)
(5)清洁卫生:将安装好的玻璃块用专用的玻璃清洁剂清洗洁净
(切勿用酸性溶液清洗)

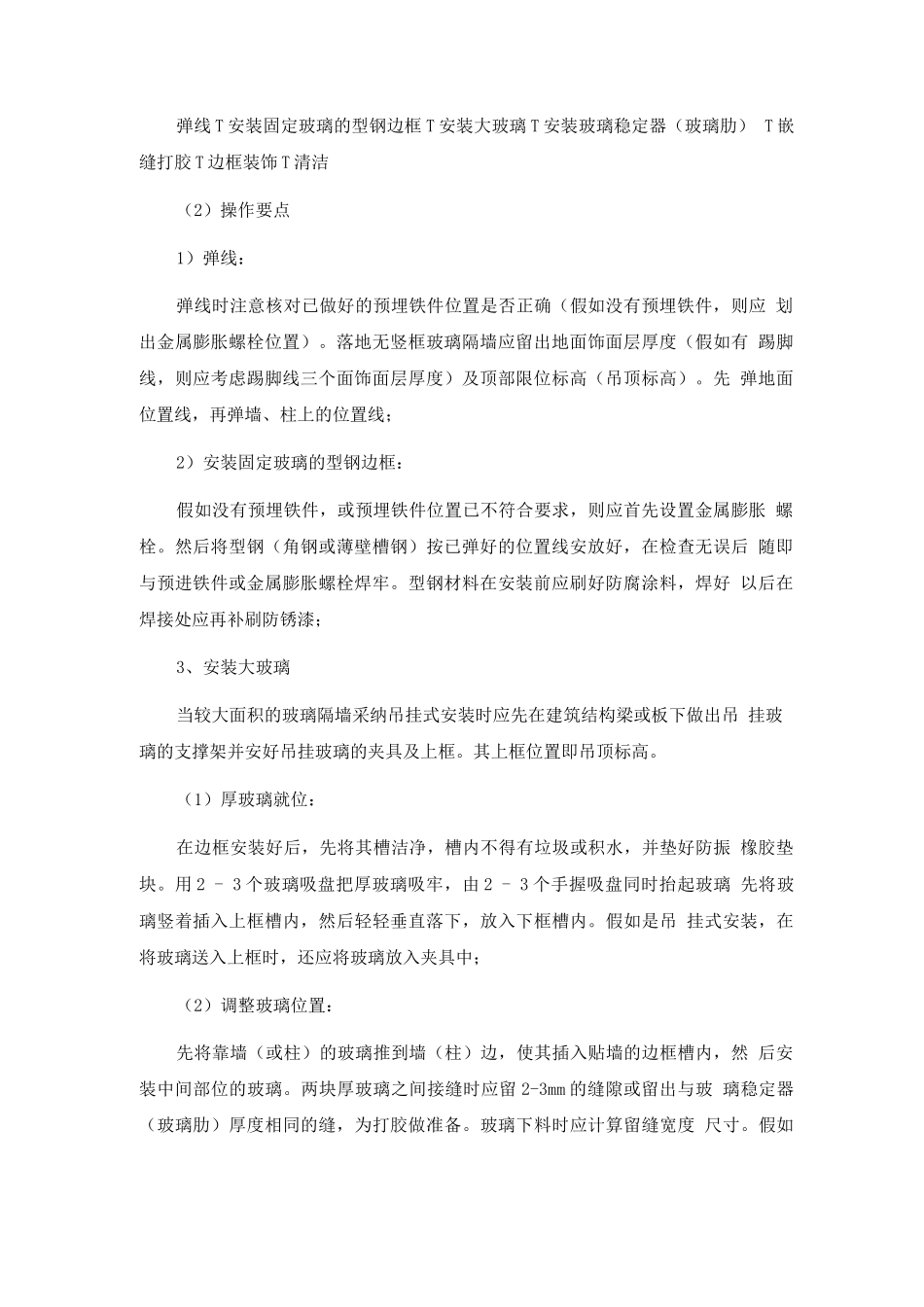

2、玻璃安装(1)操作程序:弹线 T 安装固定玻璃的型钢边框 T 安装大玻璃 T 安装玻璃稳定器(玻璃肋) T 嵌缝打胶 T 边框装饰 T 清洁(2)操作要点1)弹线:弹线时注意核对已做好的预埋铁件位置是否正确(假如没有预埋铁件,则应 划出金属膨胀螺栓位置)
落地无竖框玻璃隔墙应留出地面饰面层厚度(假如有 踢脚线,则应考虑踢脚线三个面饰面层厚度)及顶部限位标高(吊顶标高)
先 弹地面位置线,再弹墙、柱上的位置线;2)安装固定玻璃的型钢边框:假如没有预埋铁件,或预埋铁件位置已不符合要求,则应首先设置金属膨胀 螺栓

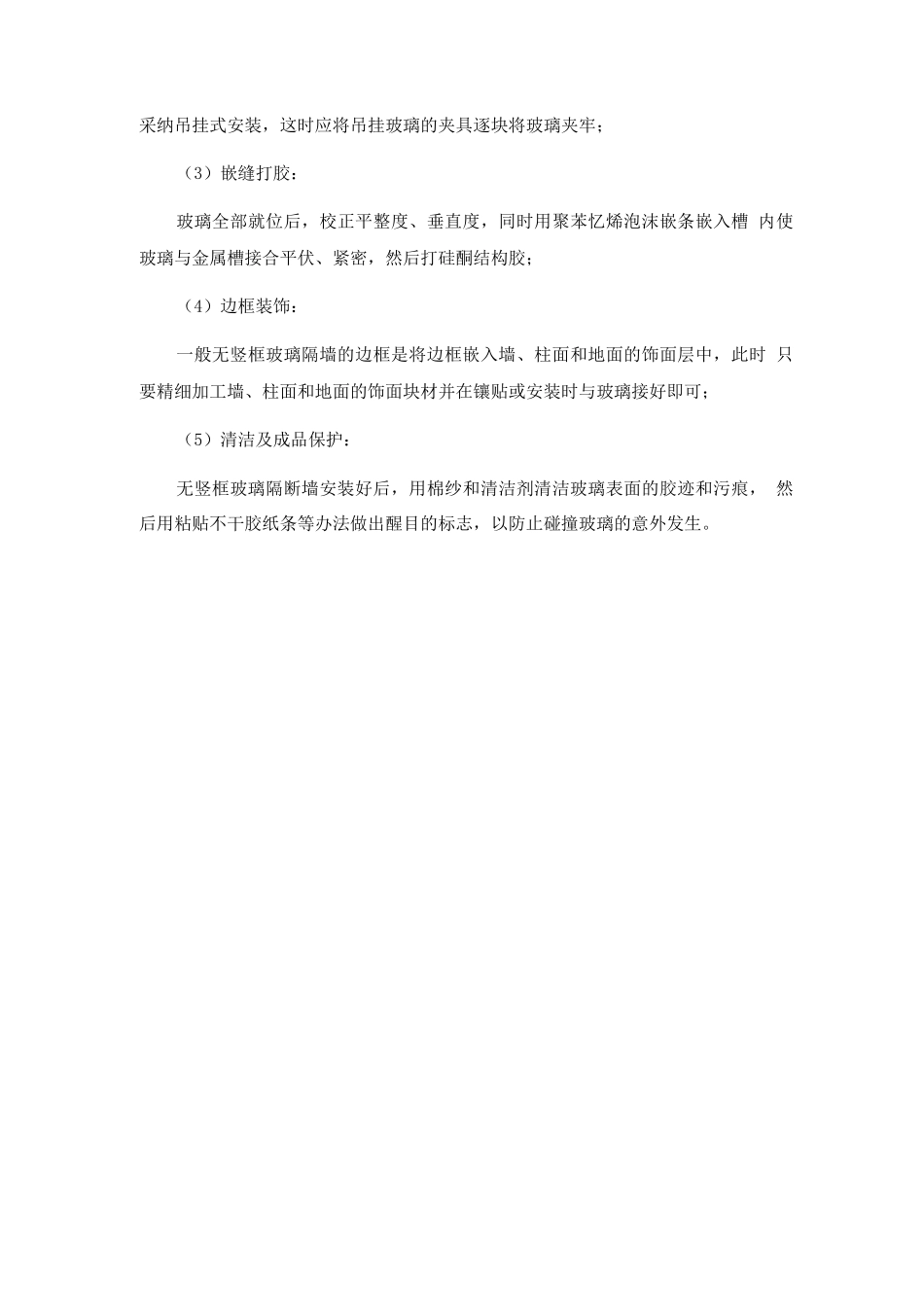

然后将型钢(角钢或薄
