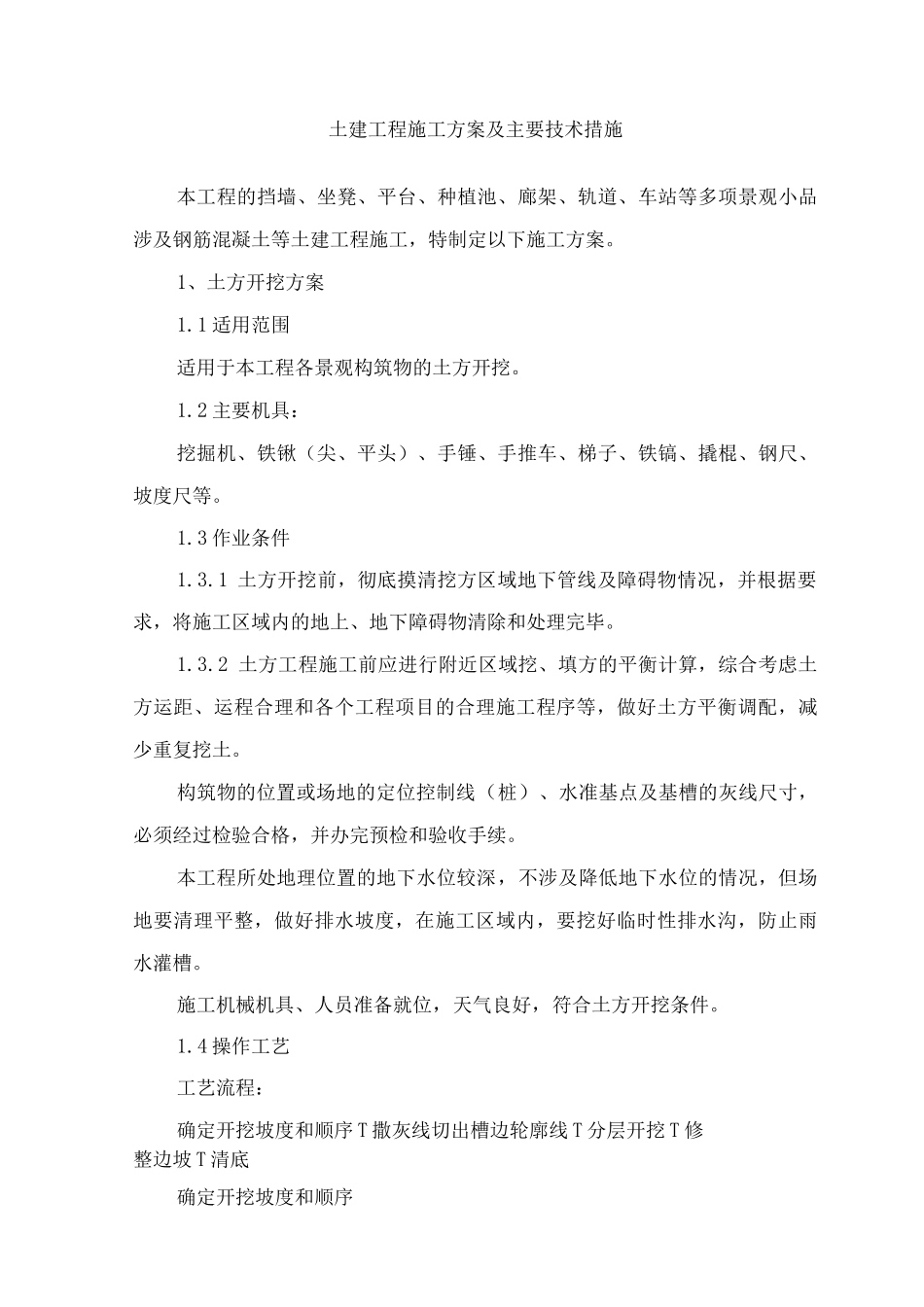

土建工程施工方案及主要技术措施本工程的挡墙、坐凳、平台、种植池、廊架、轨道、车站等多项景观小品涉及钢筋混凝土等土建工程施工,特制定以下施工方案
1、土方开挖方案1
1 适用范围适用于本工程各景观构筑物的土方开挖
2 主要机具:挖掘机、铁锹(尖、平头)、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺等
3 作业条件1
1 土方开挖前,彻底摸清挖方区域地下管线及障碍物情况,并根据要求,将施工区域内的地上、地下障碍物清除和处理完毕
2 土方工程施工前应进行附近区域挖、填方的平衡计算,综合考虑土方运距、运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖土
构筑物的位置或场地的定位控制线(桩)、水准基点及基槽的灰线尺寸,必须经过检验合格,并办完预检和验收手续
本工程所处地理位置的地下水位较深,不涉及降低地下水位的情况,但场地要清理平整,做好排水坡度,在施工区域内,要挖好临时性排水沟,防止雨水灌槽
施工机械机具、人员准备就位,天气良好,符合土方开挖条件

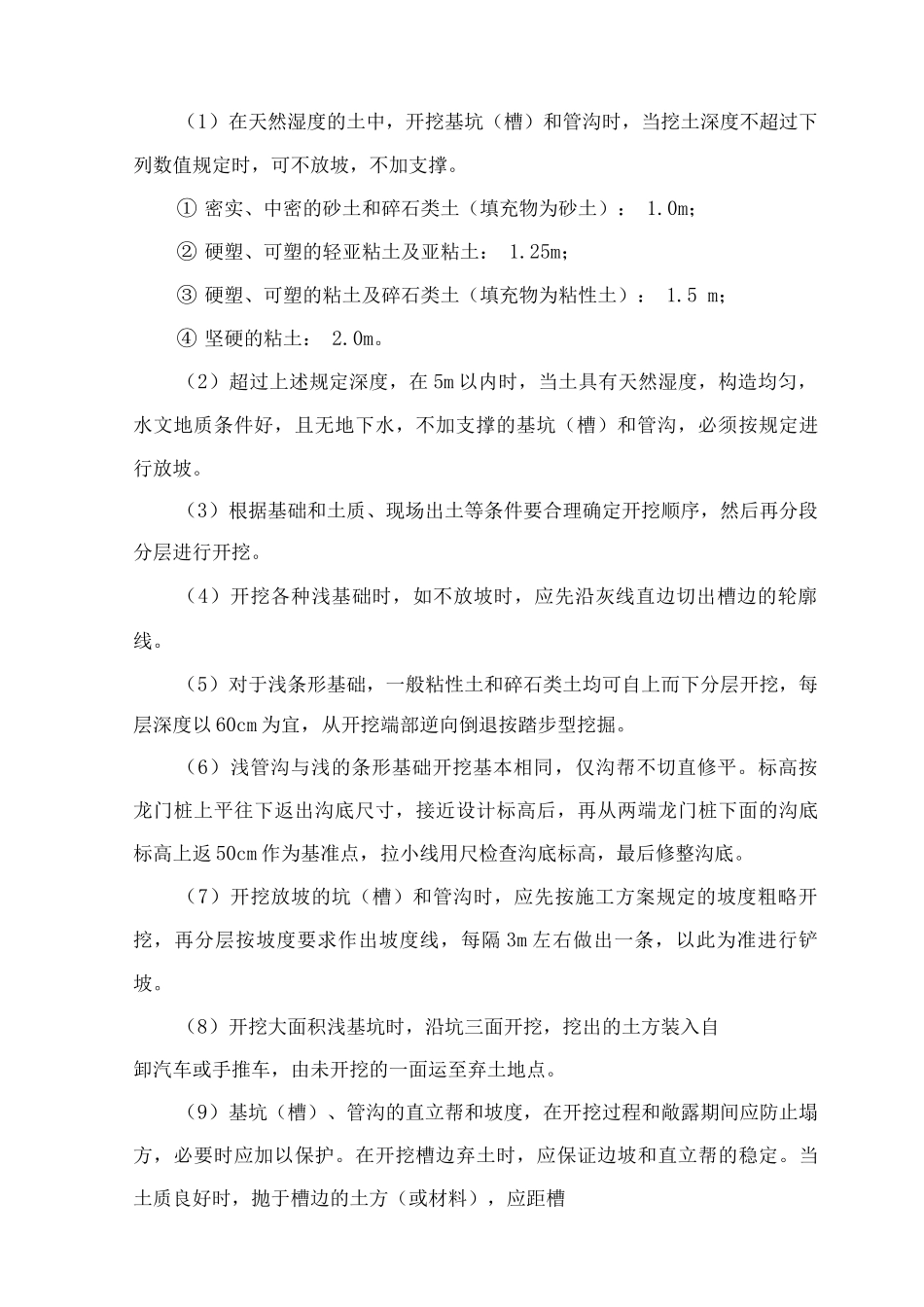

4 操作工艺工艺流程:确定开挖坡度和顺序 T 撒灰线切出槽边轮廓线 T 分层开挖 T 修整边坡 T 清底确定开挖坡度和顺序(1)在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑
① 密实、中密的砂土和碎石类土(填充物为砂土): 1
0m;② 硬塑、可塑的轻亚粘土及亚粘土: 1
25m;③ 硬塑、可塑的粘土及碎石类土(填充物为粘性土): 1
5 m;④ 坚硬的粘土: 2
(2)超过上述规定深度,在 5m 以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须按规定进行放坡

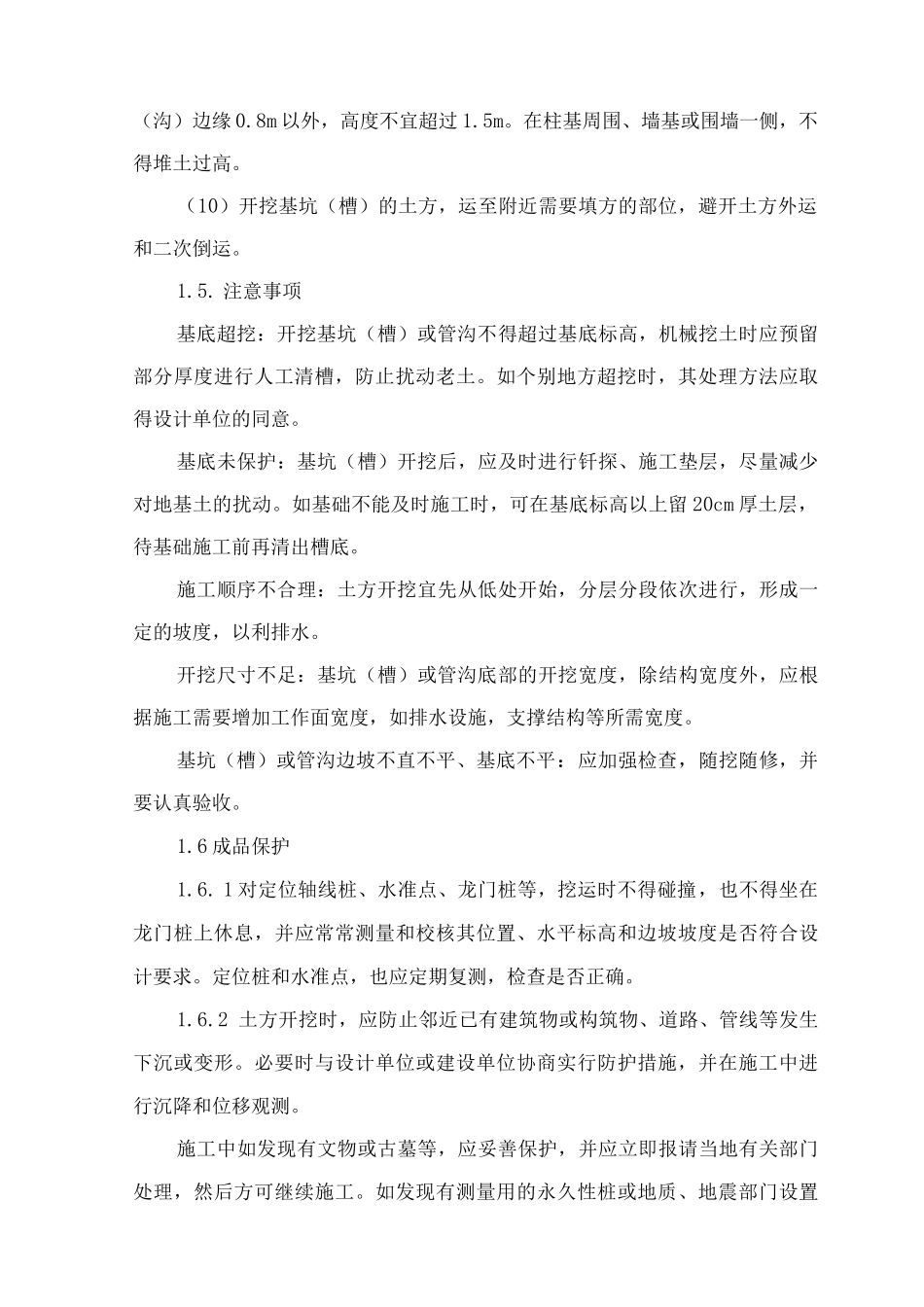

(3)根据基础和土质、现场出土等条件要合理确定开挖顺序,然后再分段分层进行开挖
(4)开挖各种浅基础时,如不放坡时,应先沿灰线直边切出槽边
