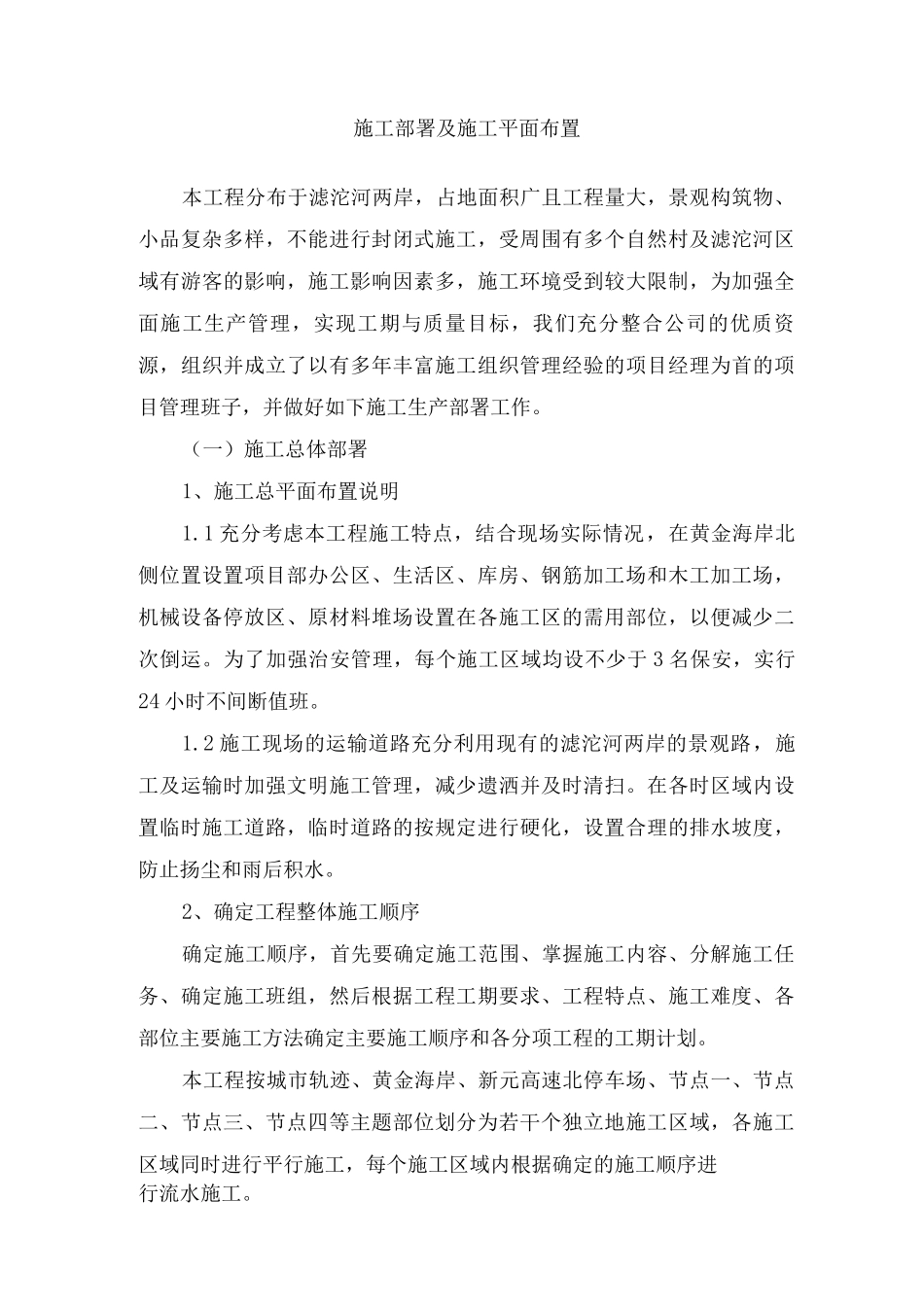

施工部署及施工平面布置本工程分布于滤沱河两岸,占地面积广且工程量大,景观构筑物、小品复杂多样,不能进行封闭式施工,受周围有多个自然村及滤沱河区域有游客的影响,施工影响因素多,施工环境受到较大限制,为加强全面施工生产管理,实现工期与质量目标,我们充分整合公司的优质资源,组织并成立了以有多年丰富施工组织管理经验的项目经理为首的项目管理班子,并做好如下施工生产部署工作
(一)施工总体部署1、施工总平面布置说明1
1 充分考虑本工程施工特点,结合现场实际情况,在黄金海岸北侧位置设置项目部办公区、生活区、库房、钢筋加工场和木工加工场,机械设备停放区、原材料堆场设置在各施工区的需用部位,以便减少二次倒运
为了加强治安管理,每个施工区域均设不少于 3 名保安,实行24 小时不间断值班
2 施工现场的运输道路充分利用现有的滤沱河两岸的景观路,施工及运输时加强文明施工管理,减少遗洒并及时清扫
在各时区域内设置临时施工道路,临时道路的按规定进行硬化,设置合理的排水坡度,防止扬尘和雨后积水
2、确定工程整体施工顺序确定施工顺序,首先要确定施工范围、掌握施工内容、分解施工任务、确定施工班组,然后根据工程工期要求、工程特点、施工难度、各部位主要施工方法确定主要施工顺序和各分项工程的工期计划
本工程按城市轨迹、黄金海岸、新元高速北停车场、节点一、节点二、节点三、节点四等主题部位划分为若干个独立地施工区域,各施工区域同时进行平行施工,每个施工区域内根据确定的施工顺序进行流水施工

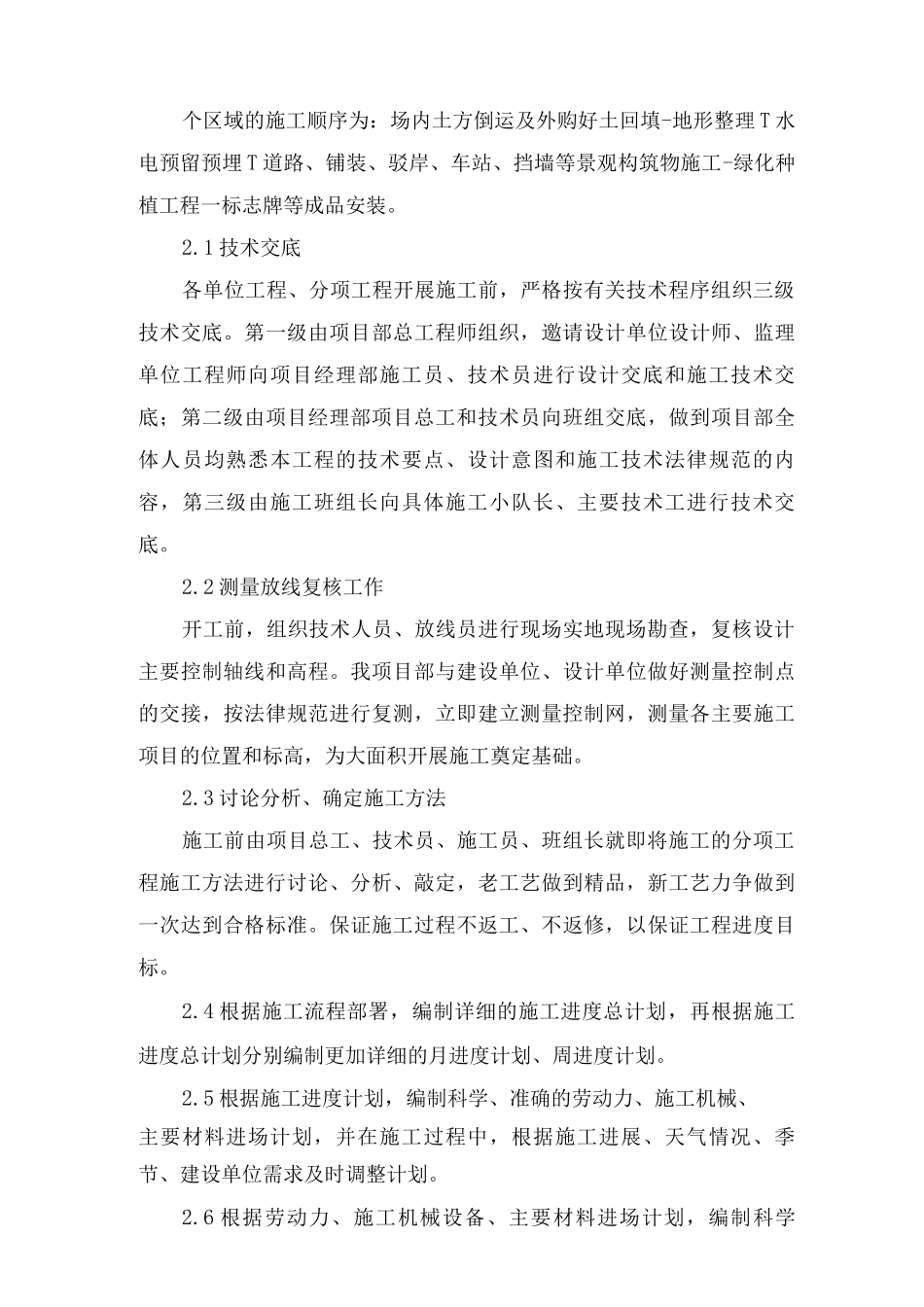

个区域的施工顺序为:场内土方倒运及外购好土回填-地形整理 T 水电预留预埋 T 道路、铺装、驳岸、车站、挡墙等景观构筑物施工-绿化种植工程一标志牌等成品安装
1 技术交底各单位工程、分项工程开展施工前,严格按有关技术程序组织三级技术交底

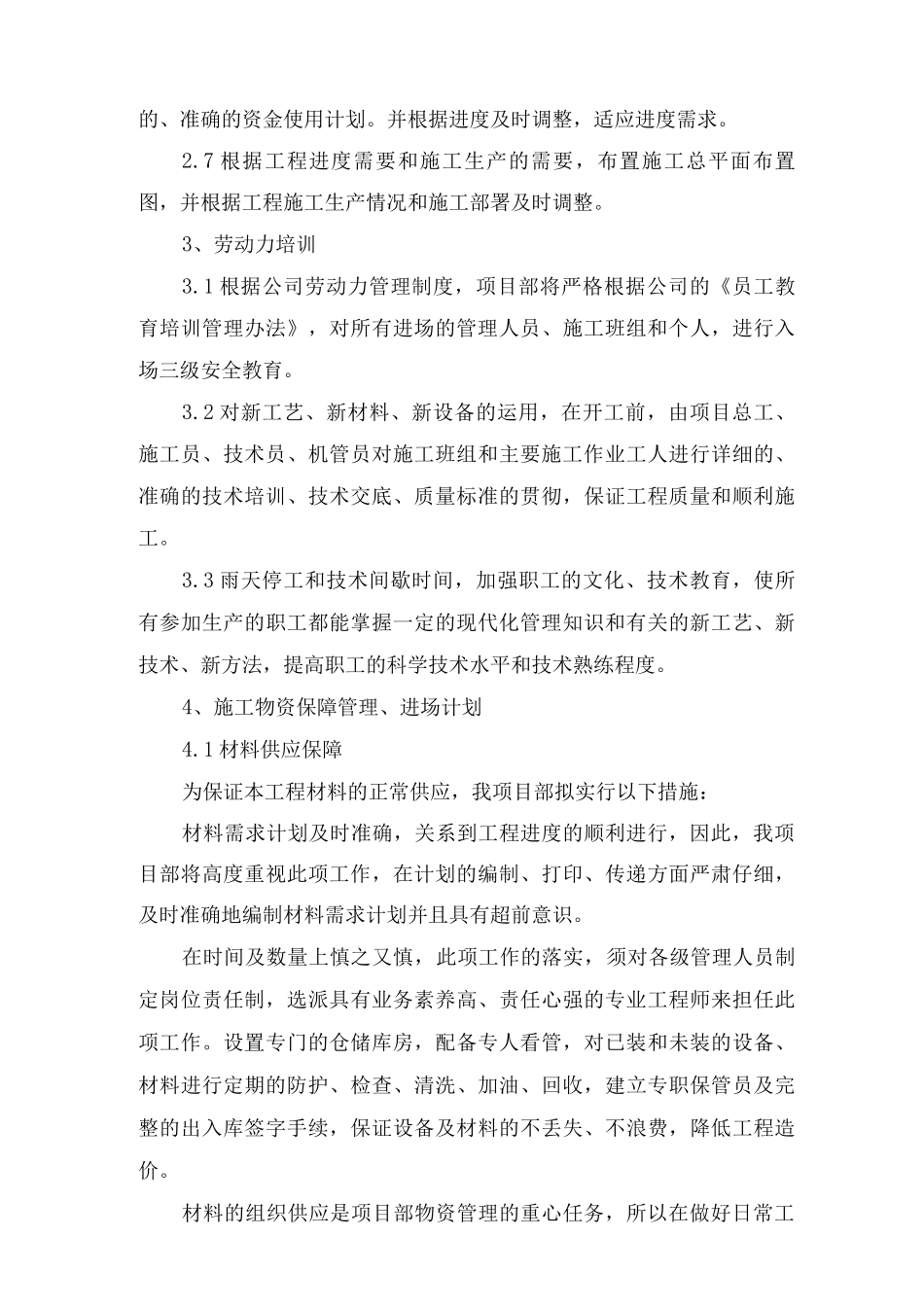

第一级由项目部总工程师组织,邀请设计单位设计师、监理单位工程师向项目经理部施工员、技
