甲醛溶液储罐施工方案1
1 说明:鉴于投标阶段没有详细的图纸,我方依靠以往的施工经验进行编制,待我方中标后再详细 编制甲醛溶液储槽施工方案
2 施工技术依据HGJ210—83《圆筒形钢制焊接储罐施工及验收法律规范》SH3046 — 92《石油化工立式圆桶形钢制焊接储罐设计法律规范》JB4730-94《压力容器无损检测》JB/T4735-1997《钢制焊接常压容器》SH3505--1999《石油、化工施工安全技术规定》2
1 简述本方案拟用内环群抱倒装法
即先从罐顶开始,从上往下安装

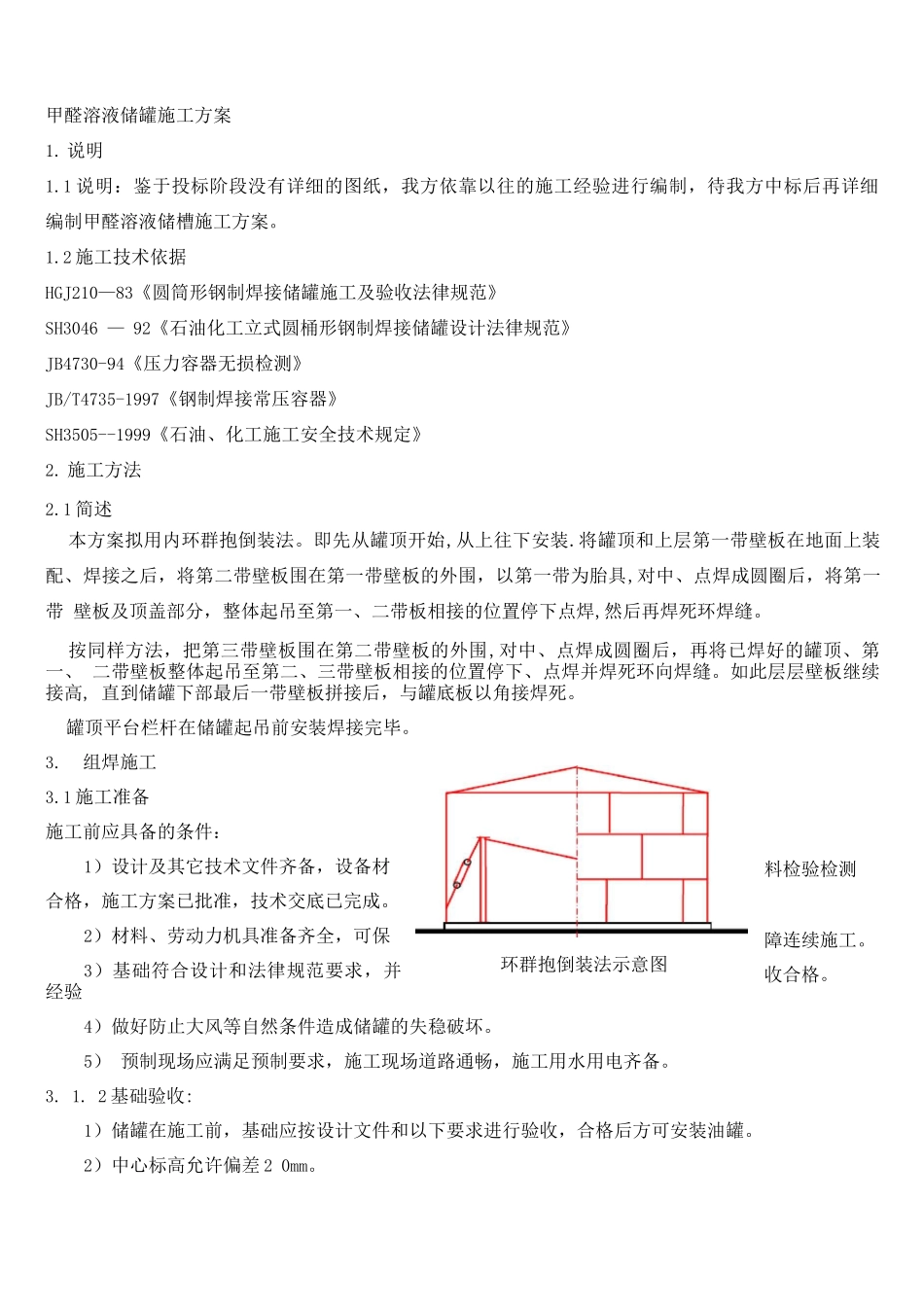

将罐顶和上层第一带壁板在地面上装 配、焊接之后,将第二带壁板围在第一带壁板的外围,以第一带为胎具,对中、点焊成圆圈后,将第一带 壁板及顶盖部分,整体起吊至第一、二带板相接的位置停下点焊,然后再焊死环焊缝
按同样方法,把第三带壁板围在第二带壁板的外围,对中、点焊成圆圈后,再将已焊好的罐顶、第一、 二带壁板整体起吊至第二、三带壁板相接的位置停下、点焊并焊死环向焊缝
如此层层壁板继续接高, 直到储罐下部最后一带壁板拼接后,与罐底板以角接焊死
罐顶平台栏杆在储罐起吊前安装焊接完毕
1 施工准备施工前应具备的条件:1)设计及其它技术文件齐备,设备材合格,施工方案已批准,技术交底已完成
2)材料、劳动力机具准备齐全,可保3)基础符合设计和法律规范要求,并经验4)做好防止大风等自然条件造成储罐的失稳破坏
5) 预制现场应满足预制要求,施工现场道路通畅,施工用水用电齐备
2 基础验收:1)储罐在施工前,基础应按设计文件和以下要求进行验收,合格后方可安装油罐
2)中心标高允许偏差 2 0mm
料检验检测障连续施工
环群抱倒装法示意图3)有环梁时,每 10 米弧长内任意两点高差不大于 6 毫米、整个圆周长度内任意两点高差不大于 12 毫米
4)无环梁时
