电力及电源设备安装作业指导书(11)电力及电源设备安装作业指导书(11 之相关制度和职责,3

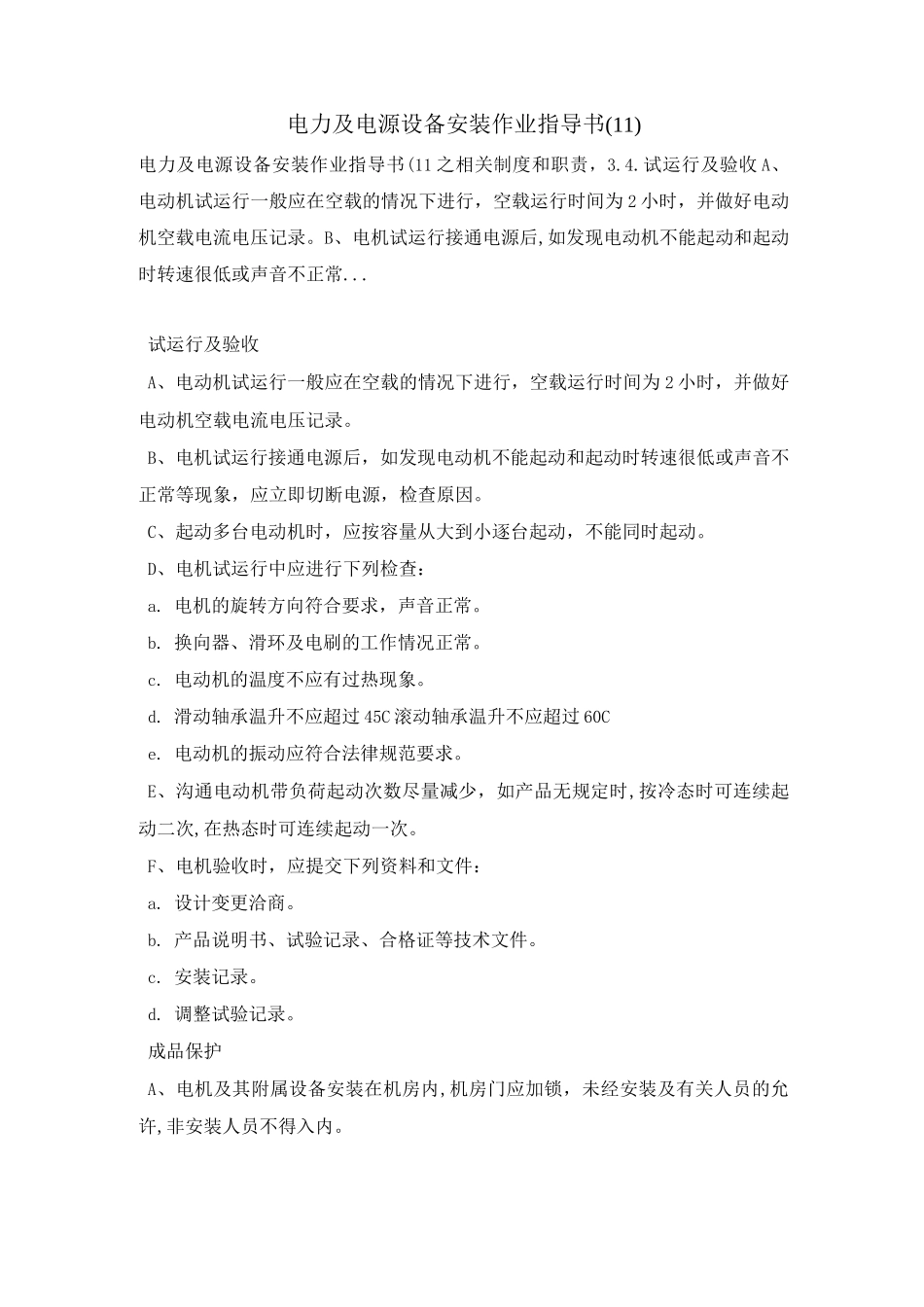

试运行及验收 A、电动机试运行一般应在空载的情况下进行,空载运行时间为 2 小时,并做好电动机空载电流电压记录
B、电机试运行接通电源后,如发现电动机不能起动和起动时转速很低或声音不正常
试运行及验收A、电动机试运行一般应在空载的情况下进行,空载运行时间为 2 小时,并做好电动机空载电流电压记录
B、电机试运行接通电源后,如发现电动机不能起动和起动时转速很低或声音不正常等现象,应立即切断电源,检查原因
C、起动多台电动机时,应按容量从大到小逐台起动,不能同时起动
D、电机试运行中应进行下列检查:a
电机的旋转方向符合要求,声音正常
换向器、滑环及电刷的工作情况正常
电动机的温度不应有过热现象
滑动轴承温升不应超过 45C 滚动轴承温升不应超过 60Ce
电动机的振动应符合法律规范要求
E、沟通电动机带负荷起动次数尽量减少,如产品无规定时,按冷态时可连续起动二次,在热态时可连续起动一次

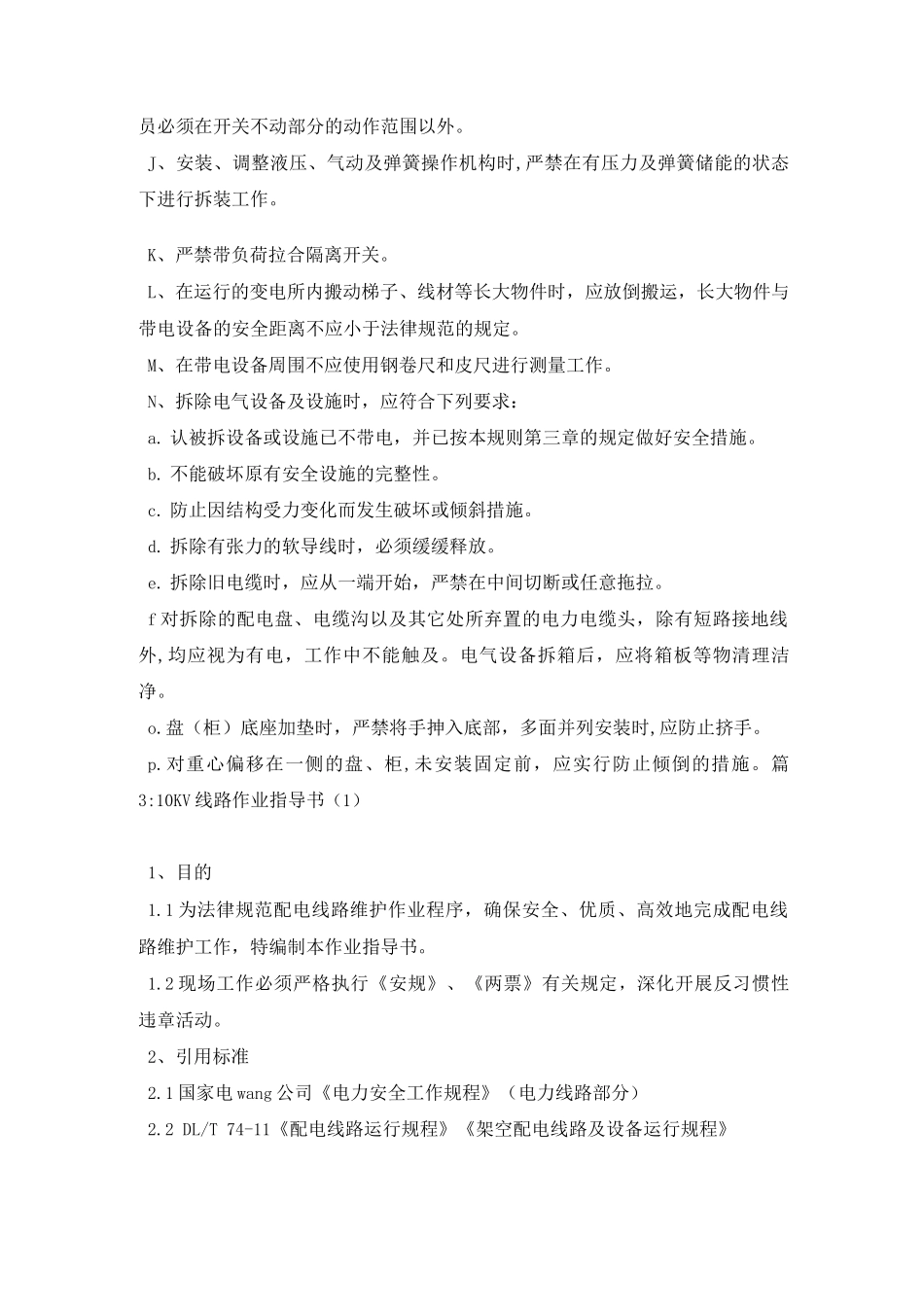

F、电机验收时,应提交下列资料和文件:a
设计变更洽商
产品说明书、试验记录、合格证等技术文件
调整试验记录

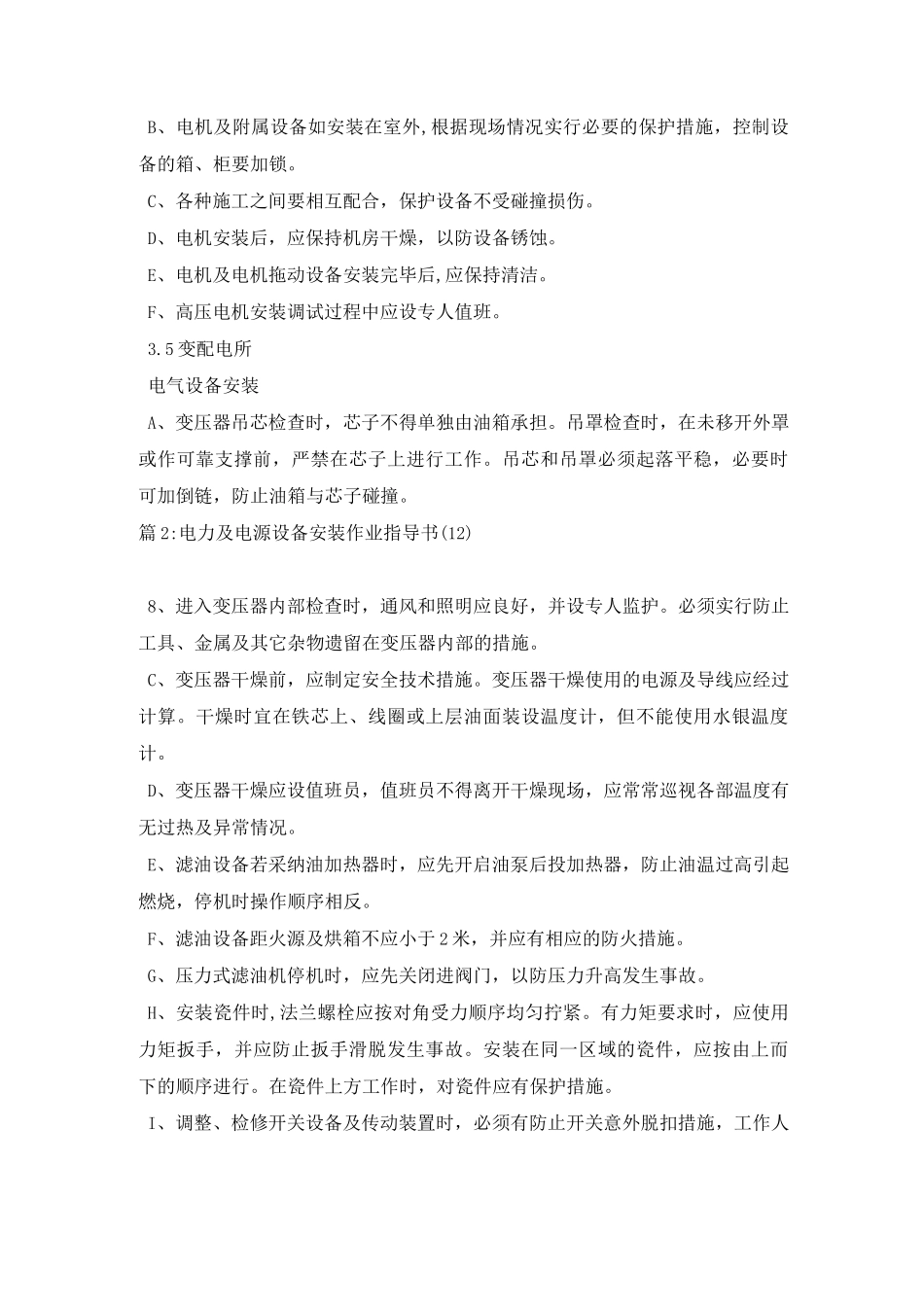

成品保护A、电机及其附属设备安装在机房内,机房门应加锁,未经安装及有关人员的允许,非安装人员不得入内
B、电机及附属设备如安装在室外,根据现场情况实行必要的保护措施,控制设备的箱、柜要加锁
C、各种施工之间要相互配合,保护设备不受碰撞损伤
D、电机安装后,应保持机房干燥,以防设备锈蚀
E、电机及电机拖动设备安装完毕后,应保持清洁
F、高压电机安装调试过程中应设专人值班
5 变配电所电气设备安装A、变压器吊芯检查时,芯子不得单独由油箱承担
吊罩检查时,在未移开外罩或作可靠支撑前,严禁在芯子上进行工作
吊芯和吊罩必须起落平稳,必要时可
