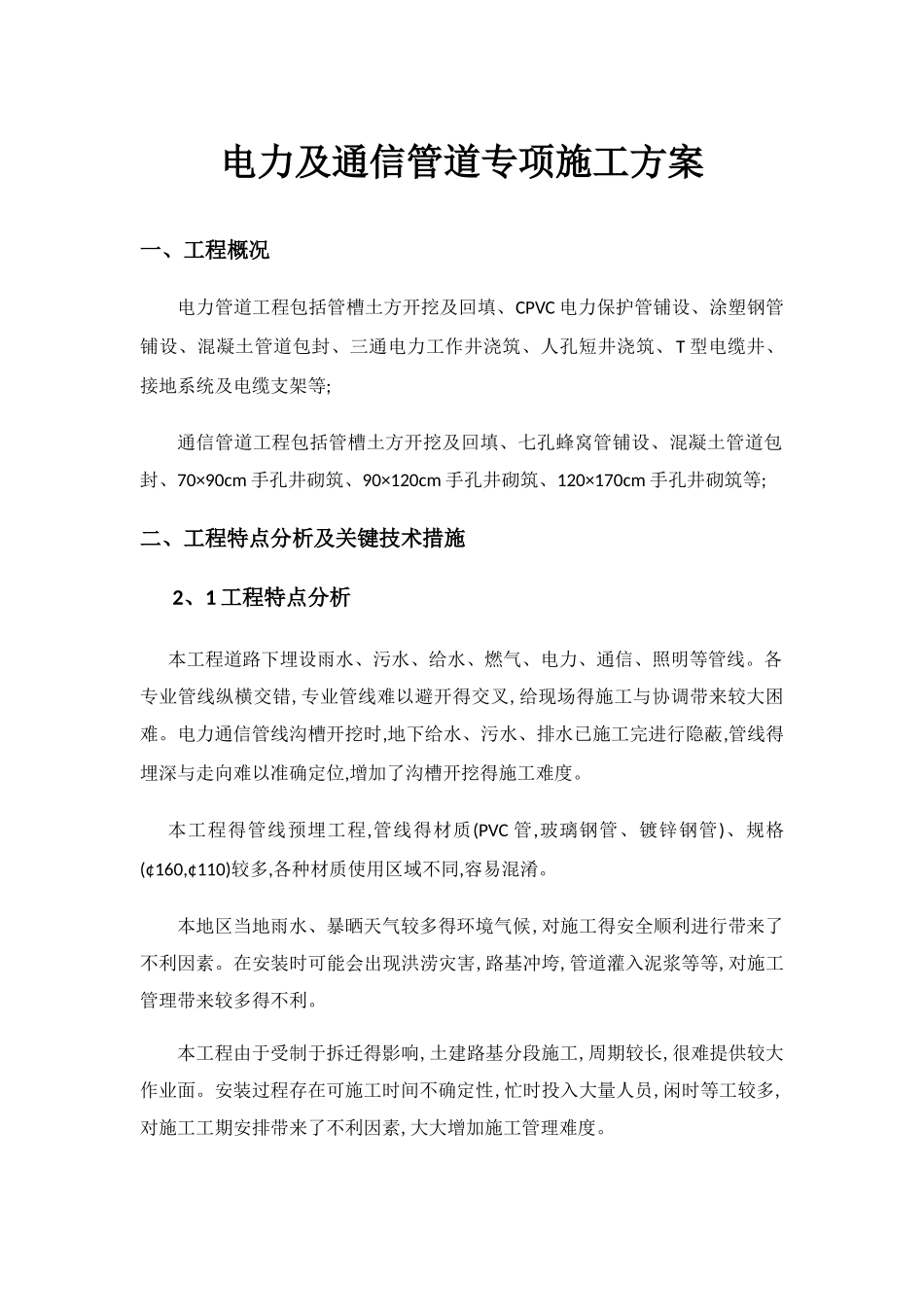

电力及通信管道专项施工方案一、工程概况电力管道工程包括管槽土方开挖及回填、CPVC 电力保护管铺设、涂塑钢管铺设、混凝土管道包封、三通电力工作井浇筑、人孔短井浇筑、T 型电缆井、接地系统及电缆支架等;通信管道工程包括管槽土方开挖及回填、七孔蜂窝管铺设、混凝土管道包封、70×90cm 手孔井砌筑、90×120cm 手孔井砌筑、120×170cm 手孔井砌筑等;二、工程特点分析及关键技术措施2、1 工程特点分析本工程道路下埋设雨水、污水、给水、燃气、电力、通信、照明等管线
各专业管线纵横交错,专业管线难以避开得交叉,给现场得施工与协调带来较大困难
电力通信管线沟槽开挖时,地下给水、污水、排水已施工完进行隐蔽,管线得埋深与走向难以准确定位,增加了沟槽开挖得施工难度
本工程得管线预埋工程,管线得材质(PVC 管,玻璃钢管、镀锌钢管)、规格(¢160,¢110)较多,各种材质使用区域不同,容易混淆
本地区当地雨水、暴晒天气较多得环境气候,对施工得安全顺利进行带来了不利因素
在安装时可能会出现洪涝灾害,路基冲垮,管道灌入泥浆等等,对施工管理带来较多得不利
本工程由于受制于拆迁得影响,土建路基分段施工,周期较长,很难提供较大作业面
安装过程存在可施工时间不确定性,忙时投入大量人员,闲时等工较多,对施工工期安排带来了不利因素,大大增加施工管理难度

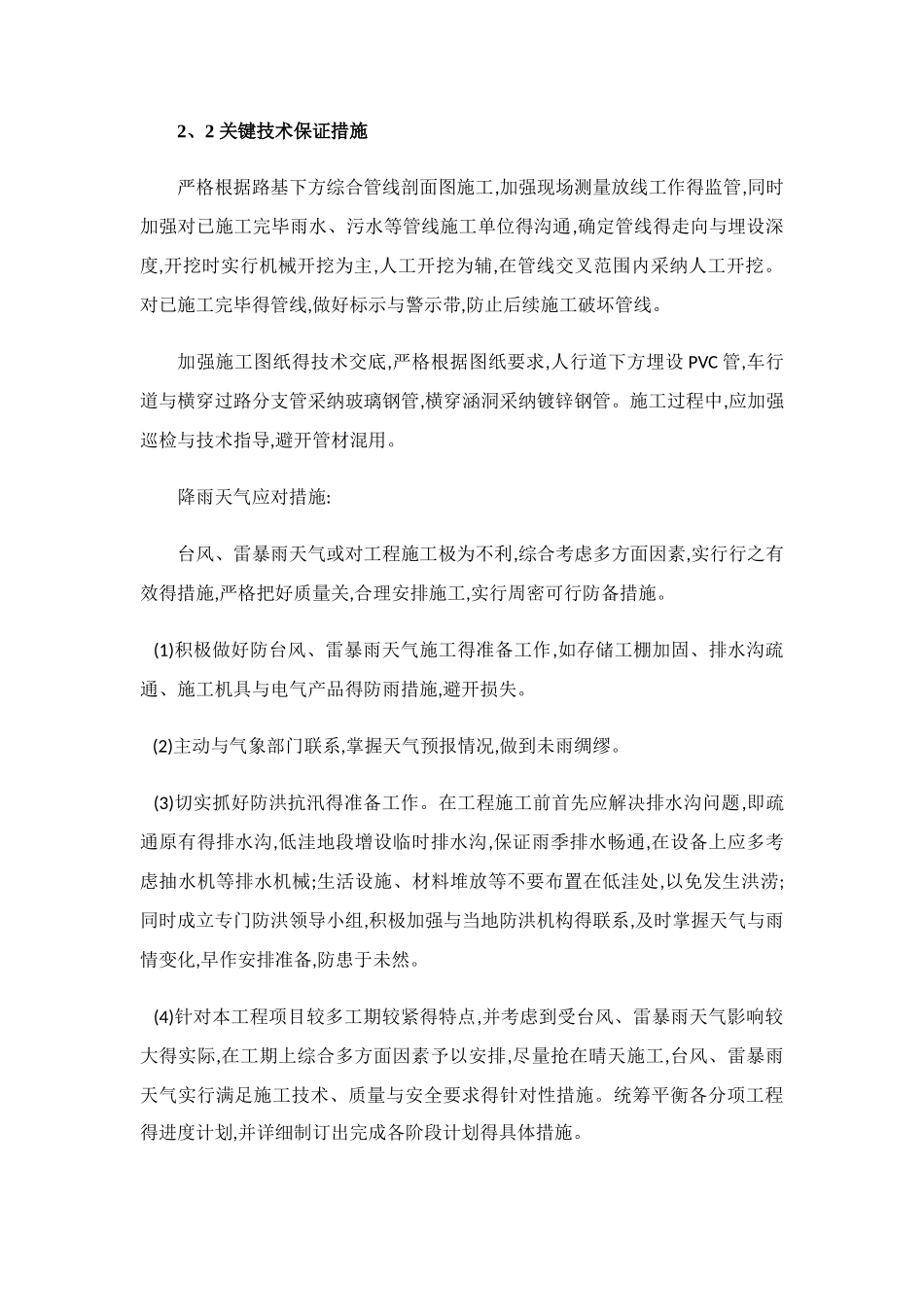

2、2 关键技术保证措施严格根据路基下方综合管线剖面图施工,加强现场测量放线工作得监管,同时加强对已施工完毕雨水、污水等管线施工单位得沟通,确定管线得走向与埋设深度,开挖时实行机械开挖为主,人工开挖为辅,在管线交叉范围内采纳人工开挖
对已施工完毕得管线,做好标示与警示带,防止后续施工破坏管线
加强施工图纸得技术交底,严格根据图纸要求,人行道下方埋设 PVC 管,车行道与横穿过路分支管采纳玻璃钢管,横穿涵洞采纳镀锌钢管
施工过程中,应加强巡检与技术
