电力线路电缆施放专项方案1 施工准备(1)技术员仔细审核图纸,并做必要的记录
(2) 技术员进行施工前的技术交底和安全交底
(3) 施工前应踏勘现场,复核施放长度,编制施工大纲
施工前应配备足够的施工电源、施放机械设备、文明施工用具
电缆施放前应检查电缆的质量(测试电缆是否有潮气,测量电缆内可燃气体的含量),制作牵引头
办理各种施工许可证
(4) 人员配备:施工人员 1520 人左右,工作人员应具有一定电缆线路施工经验并有合格上岗证,并熟悉该项工作的施工质量及工艺要求;电缆施放人员若干
(5) 施工工器具序号名称数量备注15t 的汽车吊1 辆2电缆牵引机1 台3电缆输送机1 台4滑轮若干只5电缆切割机一台2 作业条件(1) 所需材料在三天前运抵现场
(2)有关施放路径上的土建工作应全部结束,并经验收合格
(3)施工图纸专业及系统会审结束,所施放电缆的型号、规格、电压等级、数量、长度路径、两端位置等核对准确无误
(4) 电缆支吊架和电缆排管已安装完毕并经验收合格
(5)所需电缆挂牌和其它器具已准备齐全
(6 )通知电缆施放队确立第二天所需的人数,施放路径和位置
(7)打印电缆放线单和电缆汇总表
3 施工方法及工艺要求3

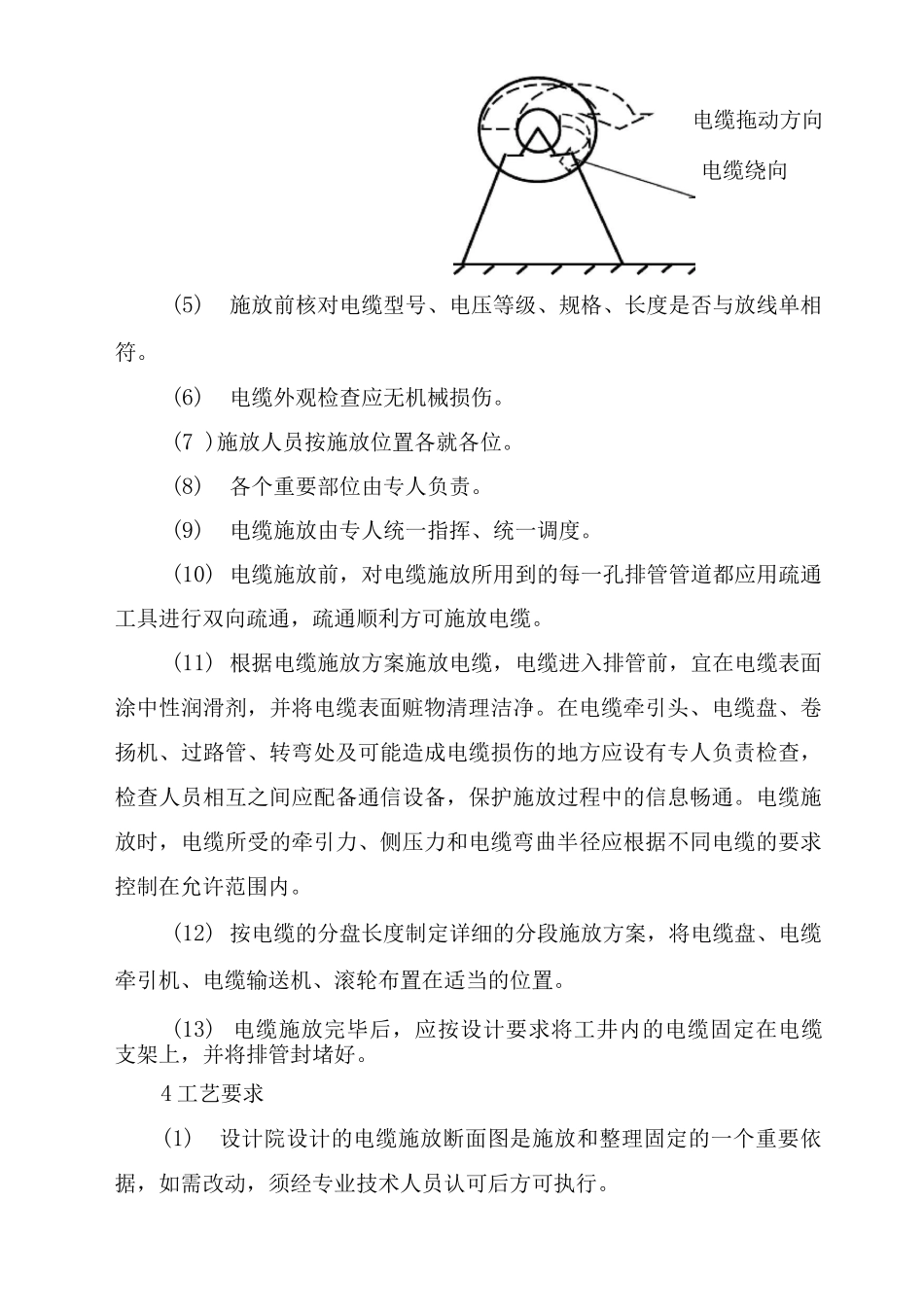

1 施工方法(1)滚动运输方式(注意电缆绕向)(见图 1)(2)吊运电缆方式(见图 2)(3)装车运输方式(见图 3)(4)电缆的架盘方式(见图 4)前进方向(5)施放前核对电缆型号、电压等级、规格、长度是否与放线单相符
(6)电缆外观检查应无机械损伤
(7 )施放人员按施放位置各就各位
(8)各个重要部位由专人负责
(9)电缆施放由专人统一指挥、统一调度
(10) 电缆施放前,对电缆施放所用到的每一孔排管管道都应用疏通工具进行双向疏通,疏通顺利方可施放电缆
(11) 根据电缆施放方案施放电缆,电缆进入排管前,宜在电缆表面涂中性润滑剂,并将电缆表面赃物清理洁
