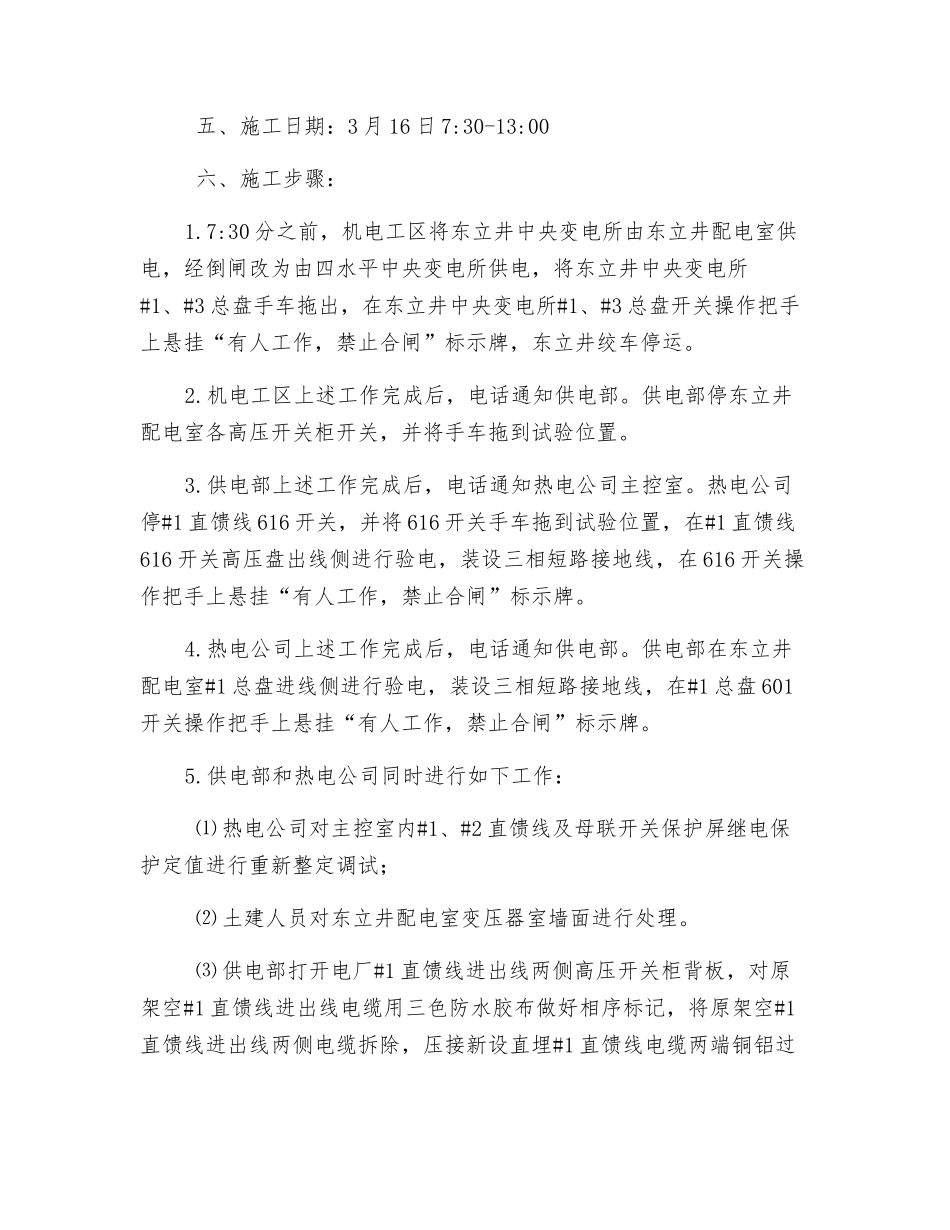

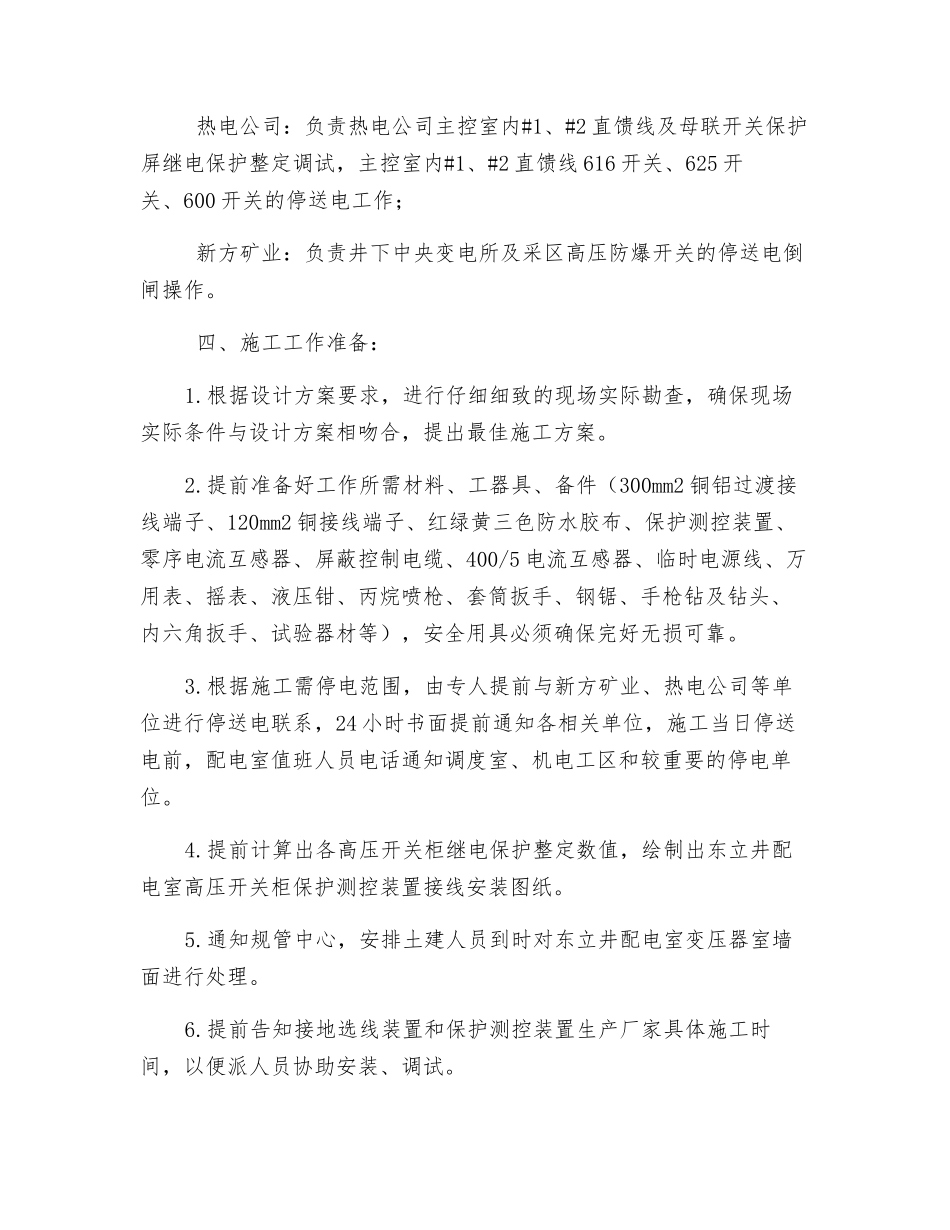

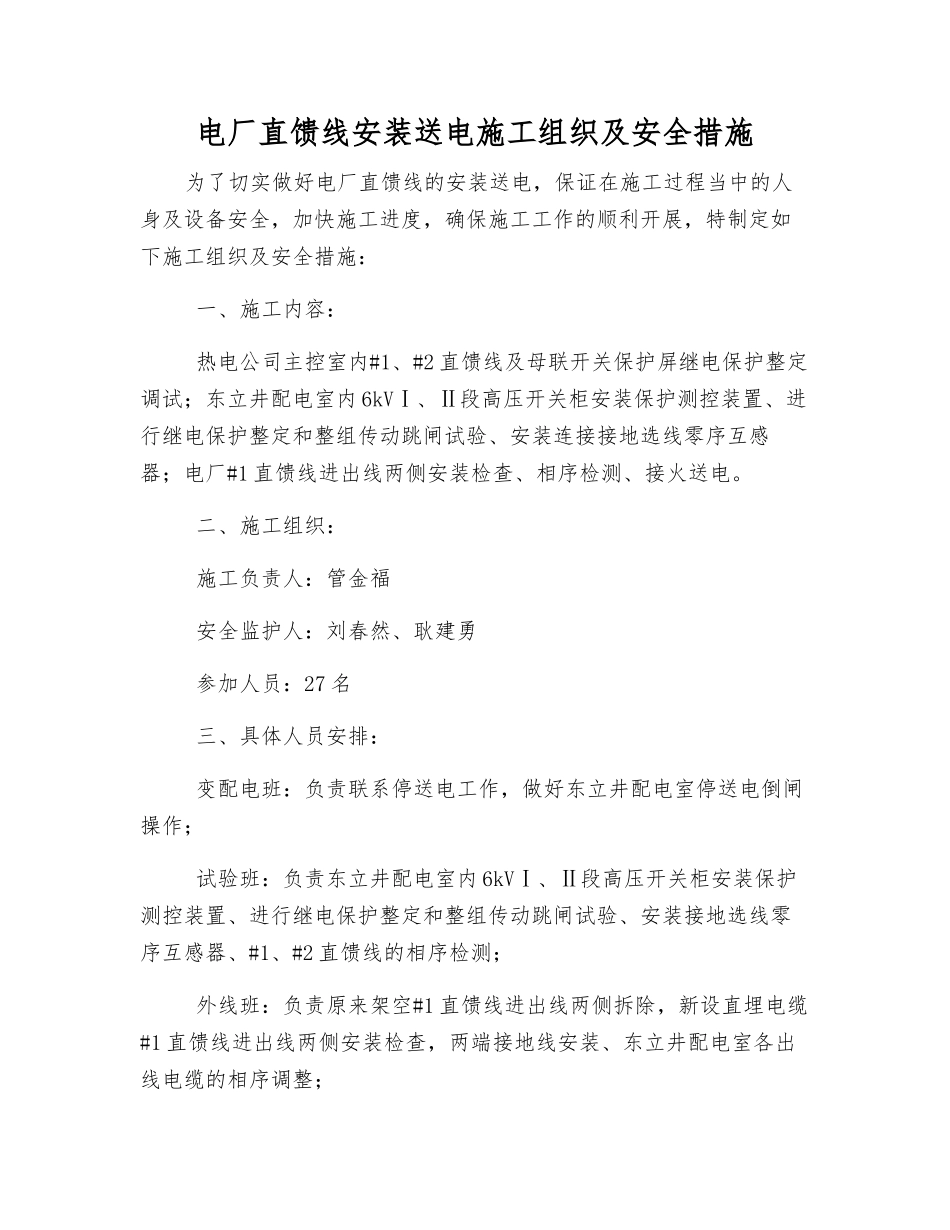

电厂直馈线安装送电施工组织及安全措施为了切实做好电厂直馈线的安装送电,保证在施工过程当中的人身及设备安全,加快施工进度,确保施工工作的顺利开展,特制定如下施工组织及安全措施: 一、施工内容: 热电公司主控室内#1、#2 直馈线及母联开关保护屏继电保护整定调试;东立井配电室内 6kVⅠ、Ⅱ段高压开关柜安装保护测控装置、进行继电保护整定和整组传动跳闸试验、安装连接接地选线零序互感器;电厂#1 直馈线进出线两侧安装检查、相序检测、接火送电。 二、施工组织: 施工负责人:管金福 安全监护人:刘春然、耿建勇 参加人员:27 名 三、具体人员安排: 变配电班:负责联系停送电工作,做好东立井配电室停送电倒闸操作; 试验班:负责东立井配电室内 6kVⅠ、Ⅱ段高压开关柜安装保护测控装置、进行继电保护整定和整组传动跳闸试验、安装接地选线零序互感器、#1、#2 直馈线的相序检测; 外线班:负责原来架空#1 直馈线进出线两侧拆除,新设直埋电缆#1 直馈线进出线两侧安装检查,两端接地线安装、东立井配电室各出线电缆的相序调整; 热电公司:负责热电公司主控室内#1、#2 直馈线及母联开关保护屏继电保护整定调试,主控室内#1、#2 直馈线 616 开关、625 开关、600 开关的停送电工作; 新方矿业:负责井下中央变电所及采区高压防爆开关的停送电倒闸操作。 四、施工工作准备:1.根据设计方案要求,进行仔细细致的现场实际勘查,确保现场实际条件与设计方案相吻合,提出最佳施工方案。2.提前准备好工作所需材料、工器具、备件(300mm2 铜铝过渡接线端子、120mm2 铜接线端子、红绿黄三色防水胶布、保护测控装置、零序电流互感器、屏蔽控制电缆、400/5 电流互感器、临时电源线、万用表、摇表、液压钳、丙烷喷枪、套筒扳手、钢锯、手枪钻及钻头、内六角扳手、试验器材等),安全用具必须确保完好无损可靠。3.根据施工需停电范围,由专人提前与新方矿业、热电公司等单位进行停送电联系,24 小时书面提前通知各相关单位,施工当日停送电前,配电室值班人员电话通知调度室、机电工区和较重要的停电单位。4.提前计算出各高压开关柜继电保护整定数值,绘制出东立井配电室高压开关柜保护测控装置接线安装图纸。5.通知规管中心,安排土建人员到时对东立井配电室变压器室墙面进行处理。6.提前告知接地选线装置和保护测控装置生产厂家具体施工时间,以便派人员协助安装、调试。 五、施工日期:3 月 16 日 7:30-13:00 ...
