公司简介西安电机厂高层商住楼工程冬期施工方案审批:审核:编制:陕五建西安电机厂高层商住楼项目部二 OO 五年十月一日第一章 概述当室外日平均气温连续五天低于 5C 即进入冬期施工
根据今年的气候特征和工程施工进度安 排,本工程受冬期影响的主要分项工程为:混凝土、土方回填、钢筋等分项工程
各分项工程必 须在遵循一般施工规程、法律规范要求的前提下,严格根据冬期施工要求组织施工
其中,确定主体 混凝土施工为冬期施工的控制重点

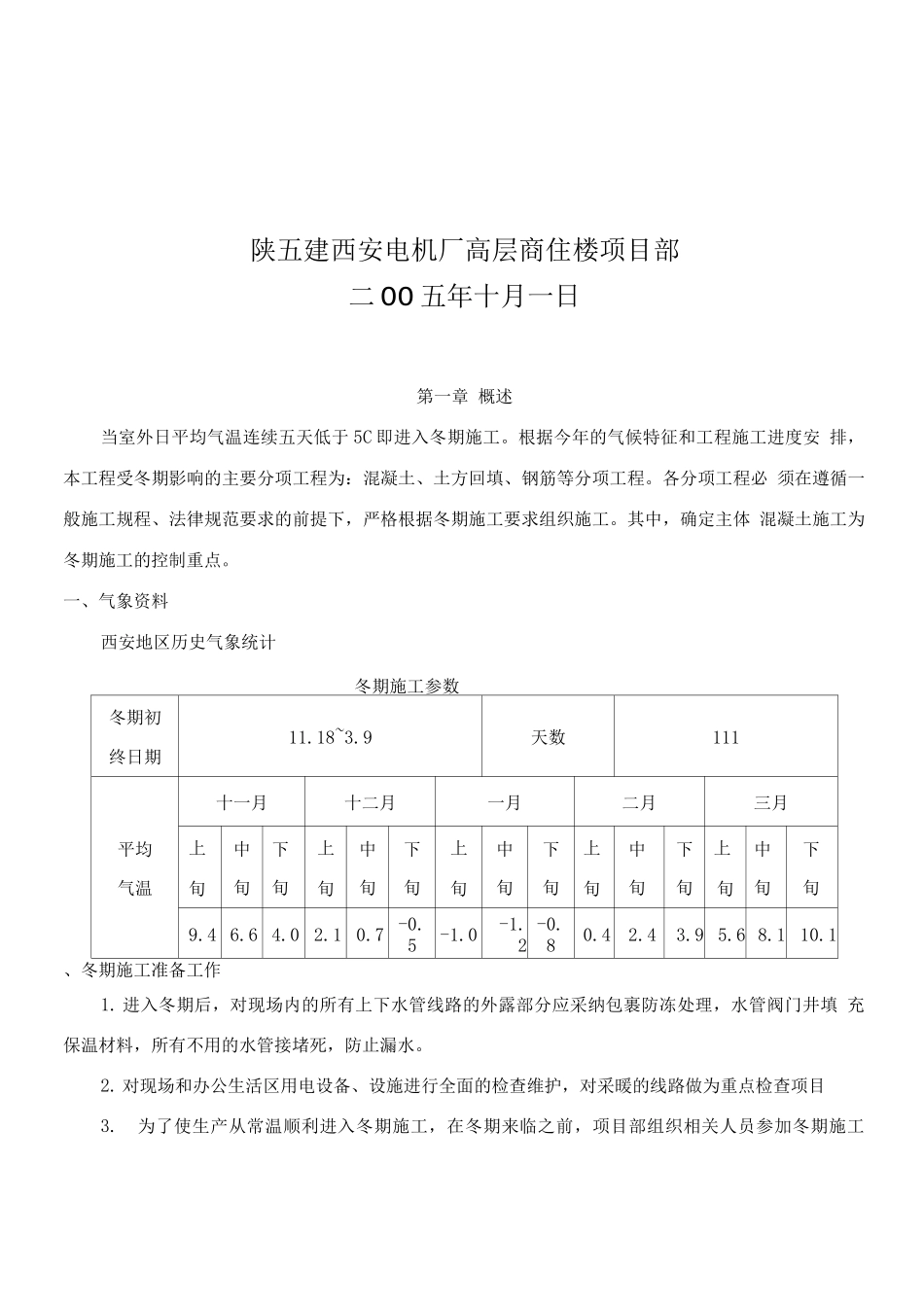

一、气象资料西安地区历史气象统计冬期施工参数冬期初终日期11
9天数111平均气温十一月十二月一月二月三月上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬9
1、冬期施工准备工作1
进入冬期后,对现场内的所有上下水管线路的外露部分应采纳包裹防冻处理,水管阀门井填 充保温材料,所有不用的水管接堵死,防止漏水
对现场和办公生活区用电设备、设施进行全面的检查维护,对采暖的线路做为重点检查项目3
为了使生产从常温顺利进入冬期施工,在冬期来临之前,项目部组织相关人员参加冬期施工 培训,使全体管理人员了解本工程冬期施工的任务、特点、重要性
同时,各工长对其所分管工 种进行技术交底,熟悉冬期施工的特别要求
积极组织冬期施工所需材料及设施的采购、进场和使用

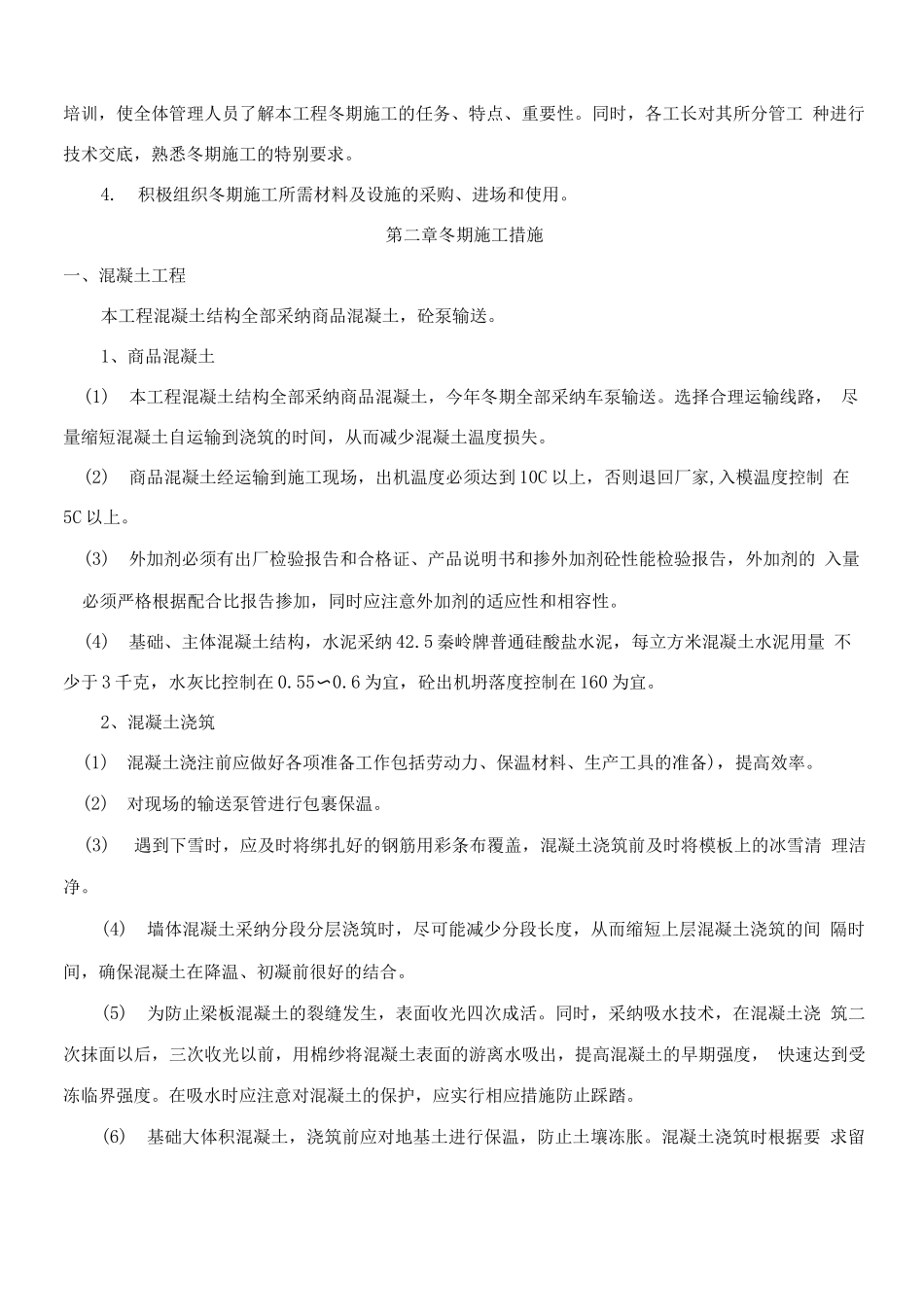

第二章冬期施工措施一、混凝土工程本工程混凝土结构全部采纳商品混凝土,砼泵输送
1、商品混凝土(1)本工程混凝土结构全部采纳商品混凝土,今年冬期全部采纳车泵输送
选择合理运输线路, 尽量缩短混凝土自运输到浇筑的时间,从而减少混凝土温度损失
(2)商品混凝土经运输到施工现场,出机温度必须达到 10C 以上,否则退回厂家,入模温度控制 在5C 以上
(3)外加剂必须有出厂检验报告
