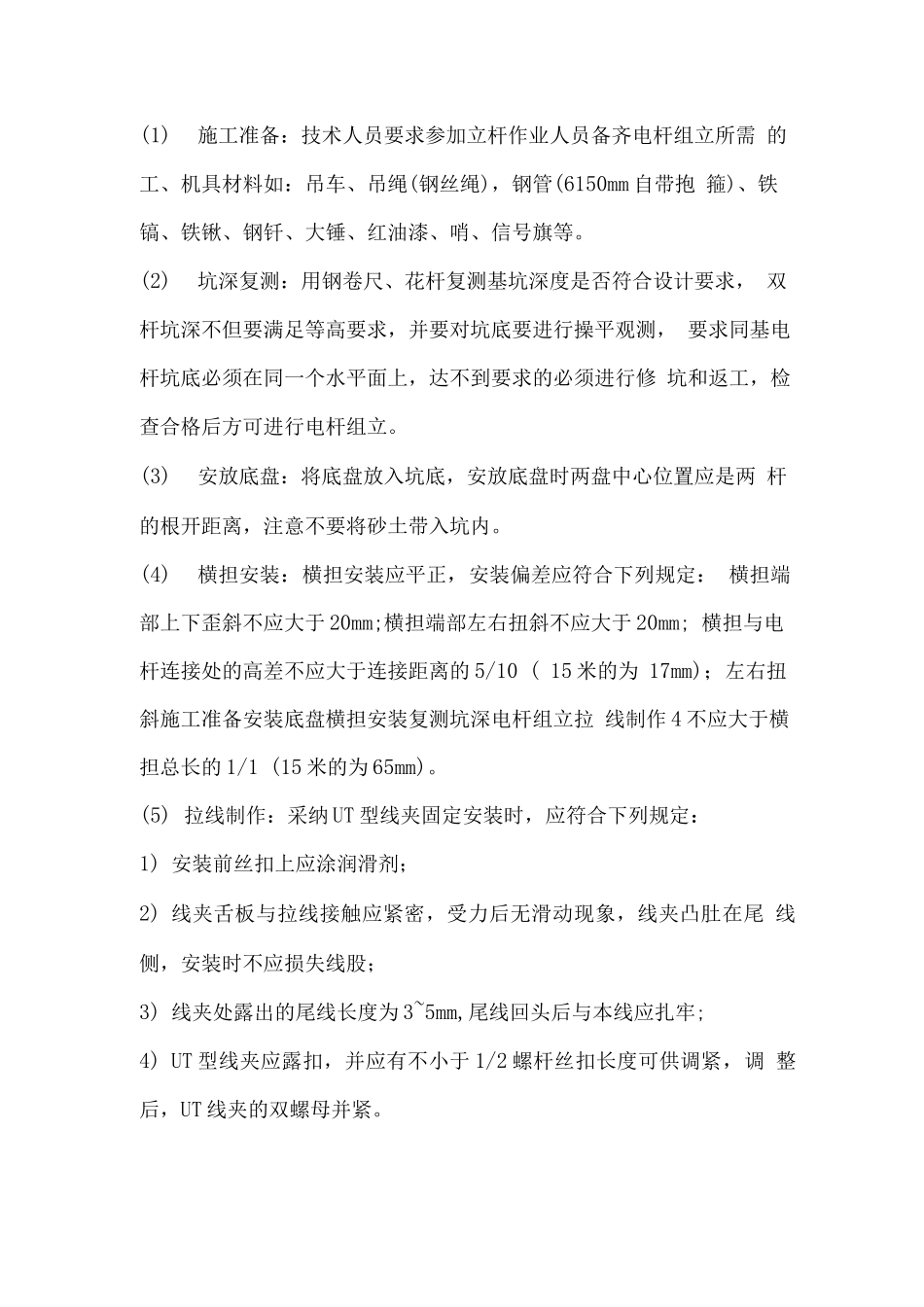

(1)施工准备:技术人员要求参加立杆作业人员备齐电杆组立所需 的工、机具材料如:吊车、吊绳(钢丝绳),钢管(6150mm 自带抱 箍)、铁镐、铁锹、钢钎、大锤、红油漆、哨、信号旗等
(2)坑深复测:用钢卷尺、花杆复测基坑深度是否符合设计要求, 双杆坑深不但要满足等高要求,并要对坑底要进行操平观测, 要求同基电杆坑底必须在同一个水平面上,达不到要求的必须进行修 坑和返工,检查合格后方可进行电杆组立
(3)安放底盘:将底盘放入坑底,安放底盘时两盘中心位置应是两 杆的根开距离,注意不要将砂土带入坑内
(4)横担安装:横担安装应平正,安装偏差应符合下列规定: 横担端部上下歪斜不应大于 20mm;横担端部左右扭斜不应大于 20mm; 横担与电杆连接处的高差不应大于连接距离的 5/10 ( 15 米的为 17mm);左右扭斜施工准备安装底盘横担安装复测坑深电杆组立拉 线制作 4 不应大于横担总长的 1/1 (15 米的为 65mm)
(5) 拉线制作:采纳 UT 型线夹固定安装时,应符合下列规定:1) 安装前丝扣上应涂润滑剂;2) 线夹舌板与拉线接触应紧密,受力后无滑动现象,线夹凸肚在尾 线侧,安装时不应损失线股;3) 线夹处露出的尾线长度为 3~5mm,尾线回头后与本线应扎牢;4) UT 型线夹应露扣,并应有不小于 1/2 螺杆丝扣长度可供调紧,调 整后,UT 线夹的双螺母并紧

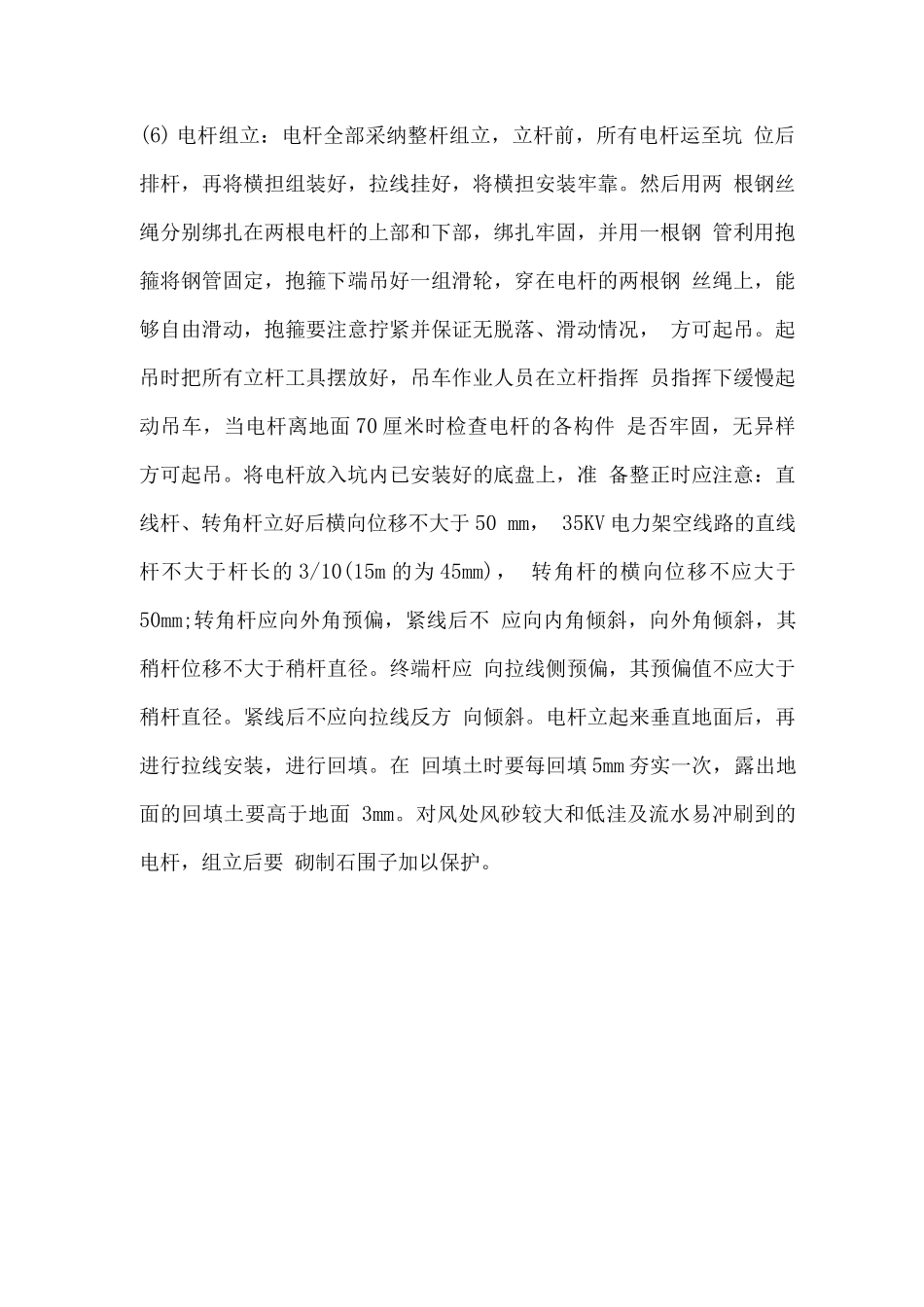

(6) 电杆组立:电杆全部采纳整杆组立,立杆前,所有电杆运至坑 位后排杆,再将横担组装好,拉线挂好,将横担安装牢靠
然后用两 根钢丝绳分别绑扎在两根电杆的上部和下部,绑扎牢固,并用一根钢 管利用抱箍将钢管固定,抱箍下端吊好一组滑轮,穿在电杆的两根钢 丝绳上,能够自由滑动,抱箍要注意拧紧并保证无脱落、滑动情况, 方可起吊
起吊时把所有立杆工具摆放好,吊车作业人员在立杆指挥 员指挥下缓慢起动吊车,当电杆离地面 7
