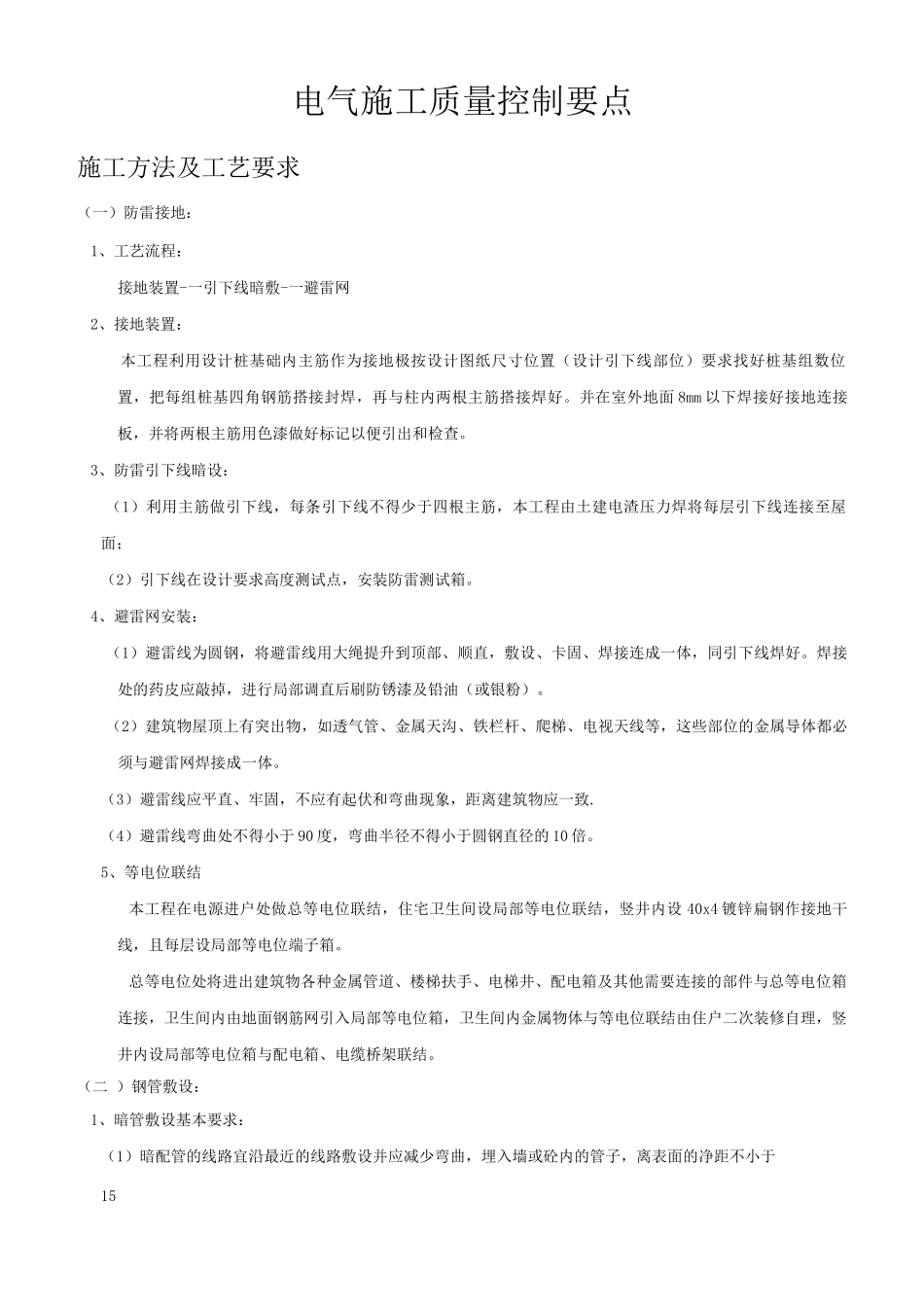

电气施工质量控制要点施工方法及工艺要求(一)防雷接地:1、工艺流程:接地装置-一引下线暗敷-一避雷网2、接地装置:本工程利用设计桩基础内主筋作为接地极按设计图纸尺寸位置(设计引下线部位)要求找好桩基组数位置,把每组桩基四角钢筋搭接封焊,再与柱内两根主筋搭接焊好
并在室外地面 8mm 以下焊接好接地连接板,并将两根主筋用色漆做好标记以便引出和检查
3、防雷引下线暗设:(1)利用主筋做引下线,每条引下线不得少于四根主筋,本工程由土建电渣压力焊将每层引下线连接至屋面;(2)引下线在设计要求高度测试点,安装防雷测试箱
4、避雷网安装:(1)避雷线为圆钢,将避雷线用大绳提升到顶部、顺直,敷设、卡固、焊接连成一体,同引下线焊好
焊接处的药皮应敲掉,进行局部调直后刷防锈漆及铅油(或银粉)
(2)建筑物屋顶上有突出物,如透气管、金属天沟、铁栏杆、爬梯、电视天线等,这些部位的金属导体都必须与避雷网焊接成一体
(3)避雷线应平直、牢固,不应有起伏和弯曲现象,距离建筑物应一致
(4)避雷线弯曲处不得小于 90 度,弯曲半径不得小于圆钢直径的 10 倍
5、等电位联结本工程在电源进户处做总等电位联结,住宅卫生间设局部等电位联结,竖井内设 40x4 镀锌扁钢作接地干线,且每层设局部等电位端子箱
总等电位处将进出建筑物各种金属管道、楼梯扶手、电梯井、配电箱及其他需要连接的部件与总等电位箱连接,卫生间内由地面钢筋网引入局部等电位箱,卫生间内金属物体与等电位联结由住户二次装修自理,竖井内设局部等电位箱与配电箱、电缆桥架联结

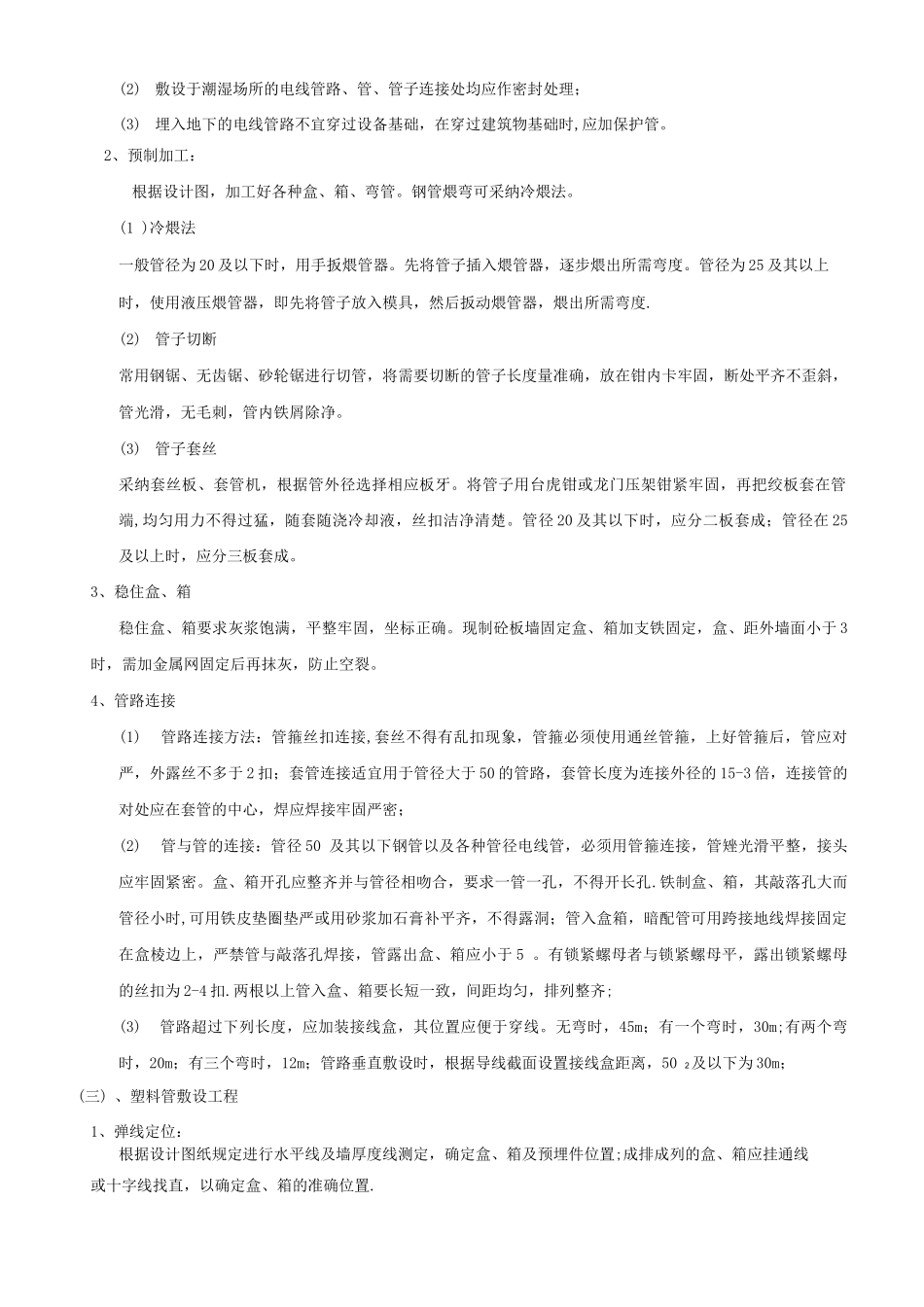

(二 )钢管敷设:1、暗管敷设基本要求:(1)暗配管的线路宜沿最近的线路敷设并应减少弯曲,埋入墙或砼内的管子,离表面的净距不小于15(2)敷设于潮湿场所的电线管路、管、管子连接处均应作密封处理;(3)埋入地下的电线管路不宜穿过设备基础,在穿过建筑物基础时,应加保护管

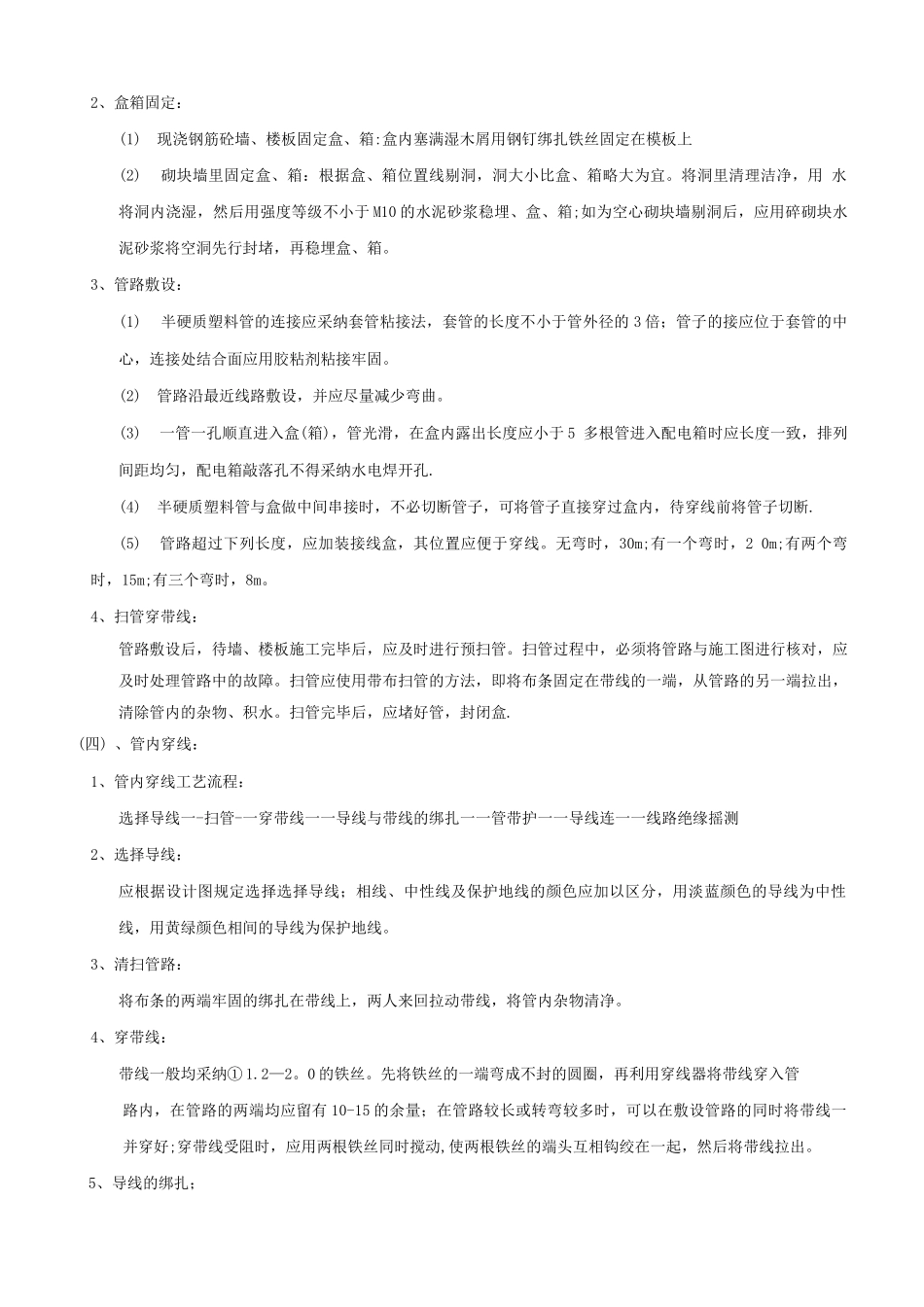

2、预制加工:根据
