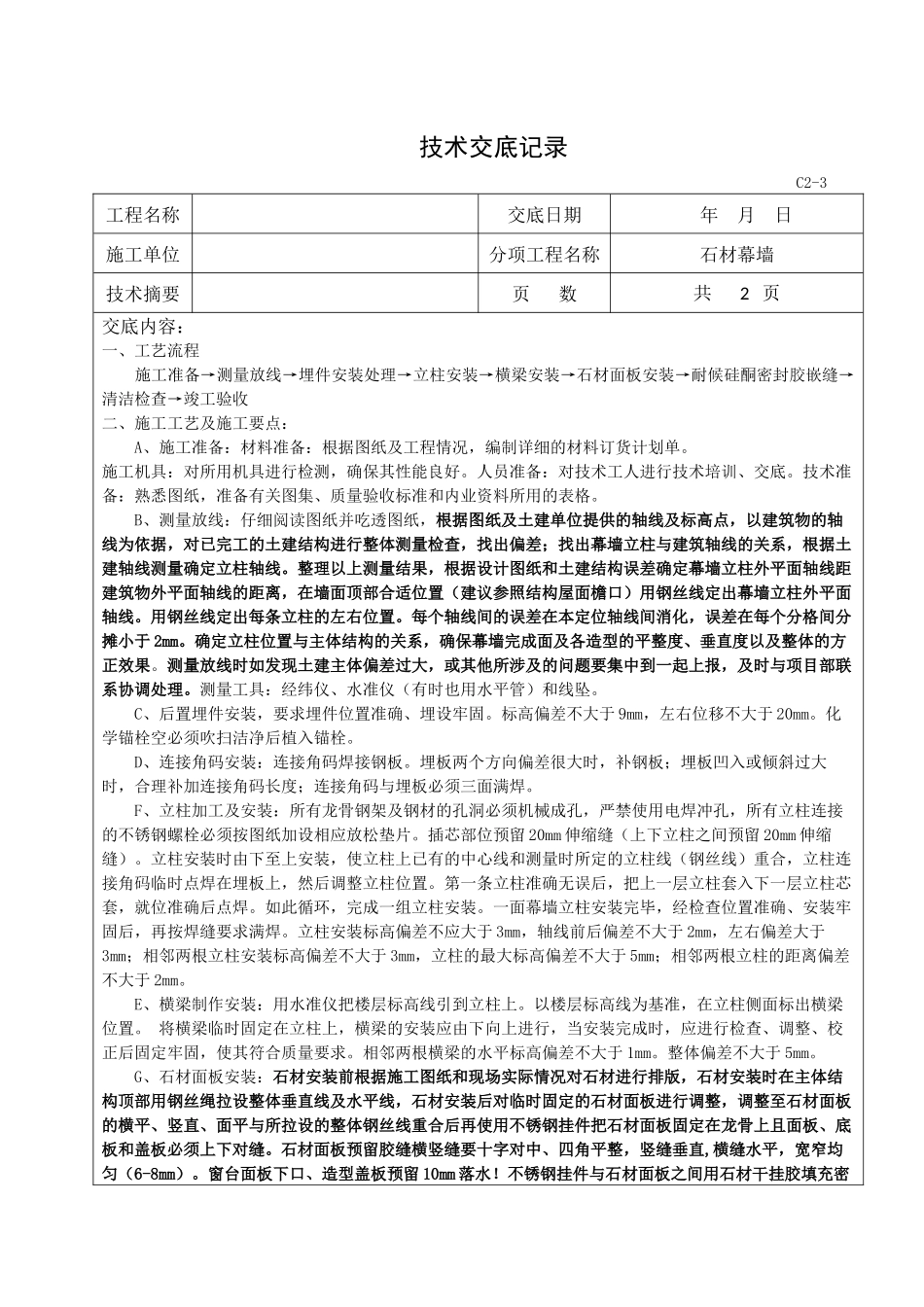

技术交底记录 C2-3工程名称交底日期年 月 日施工单位分项工程名称石材幕墙技术摘要页 数共 2 页交底内容:一、工艺流程 施工准备→测量放线→埋件安装处理→立柱安装→横梁安装→石材面板安装→耐候硅酮密封胶嵌缝→清洁检查→竣工验收 二、施工工艺及施工要点: A、施工准备:材料准备:根据图纸及工程情况,编制详细的材料订货计划单
施工机具:对所用机具进行检测,确保其性能良好
人员准备:对技术工人进行技术培训、交底
技术准备:熟悉图纸,准备有关图集、质量验收标准和内业资料所用的表格
B、测量放线:仔细阅读图纸并吃透图纸,根据图纸及土建单位提供的轴线及标高点,以建筑物的轴线为依据,对已完工的土建结构进行整体测量检查,找出偏差;找出幕墙立柱与建筑轴线的关系,根据土建轴线测量确定立柱轴线
整理以上测量结果,根据设计图纸和土建结构误差确定幕墙立柱外平面轴线距建筑物外平面轴线的距离,在墙面顶部合适位置(建议参照结构屋面檐口)用钢丝线定出幕墙立柱外平面轴线
用钢丝线定出每条立柱的左右位置
每个轴线间的误差在本定位轴线间消化,误差在每个分格间分摊小于 2mm
确定立柱位置与主体结构的关系,确保幕墙完成面及各造型的平整度、垂直度以及整体的方正效果
测量放线时如发现土建主体偏差过大,或其他所涉及的问题要集中到一起上报,及时与项目部联系协调处理
测量工具:经纬仪、水准仪(有时也用水平管)和线坠
C、后置埋件安装,要求埋件位置准确、埋设牢固
标高偏差不大于 9mm,左右位移不大于 20mm
化学锚栓空必须吹扫洁净后植入锚栓
D、连接角码安装:连接角码焊接钢板
埋板两个方向偏差很大时,补钢板;埋板凹入或倾斜过大时,合理补加连接角码长度;连接角码与埋板必须三面满焊

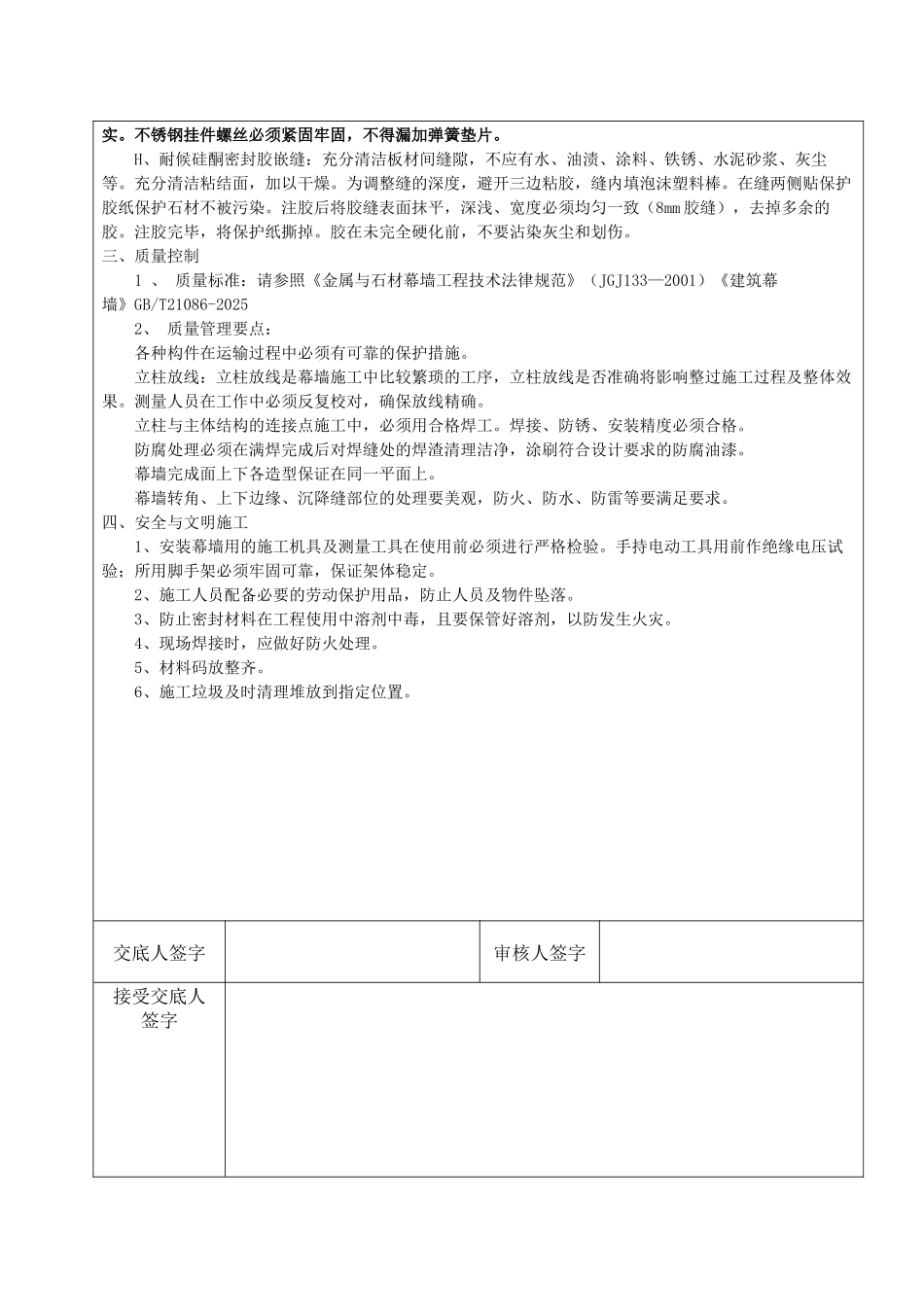

F、立柱加工及安装:所有龙骨钢架及钢材的孔洞必须机械成孔,严禁使用电焊冲孔,所有立柱连接的不锈钢螺栓必须按图纸加设相应放松垫片
