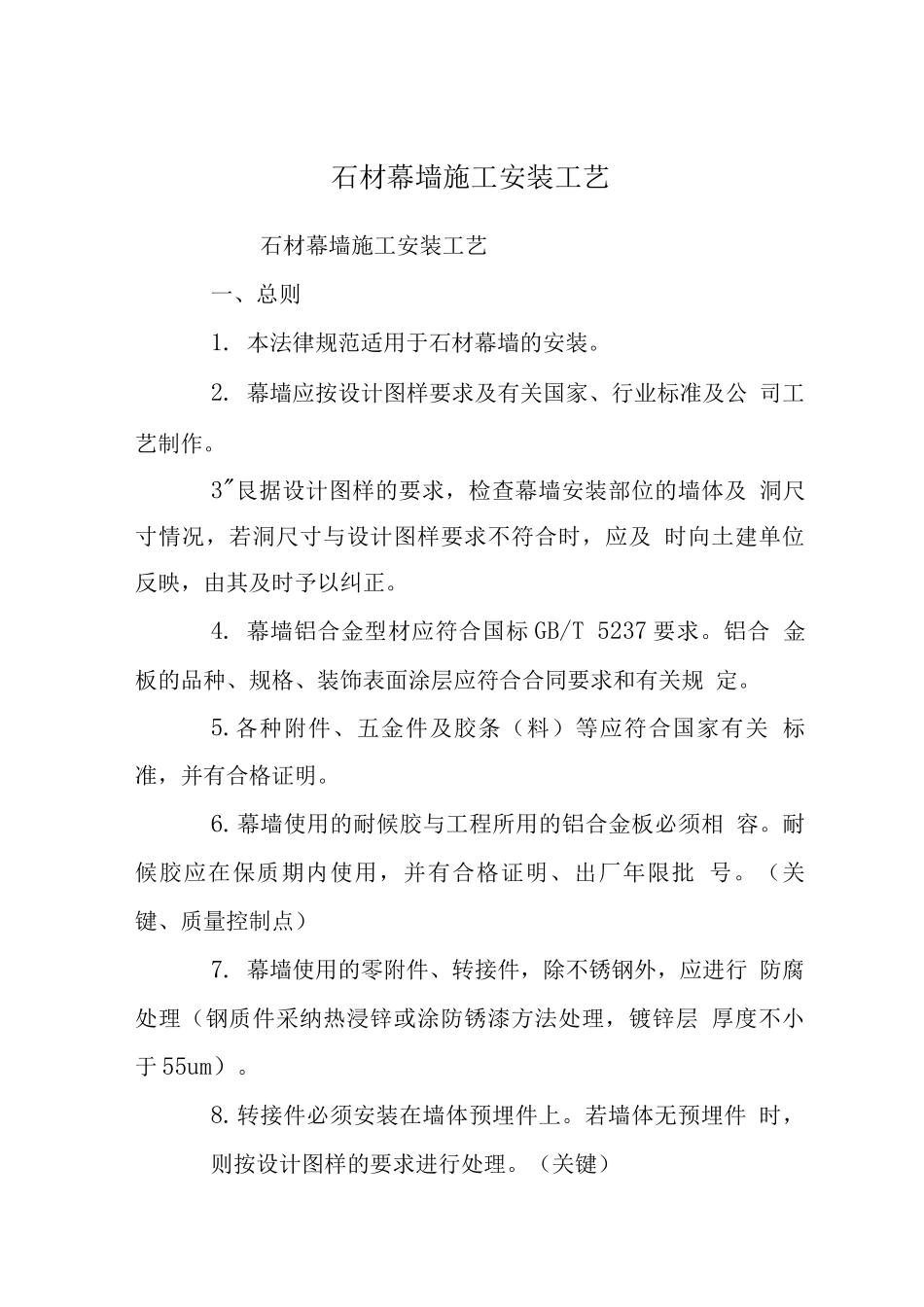

石材幕墙施工安装工艺石材幕墙施工安装工艺一、总则1
本法律规范适用于石材幕墙的安装
幕墙应按设计图样要求及有关国家、行业标准及公 司工艺制作
3"艮据设计图样的要求,检查幕墙安装部位的墙体及 洞尺寸情况,若洞尺寸与设计图样要求不符合时,应及 时向土建单位反映,由其及时予以纠正
幕墙铝合金型材应符合国标 GB/T 5237 要求
铝合 金板的品种、规格、装饰表面涂层应符合合同要求和有关规 定
各种附件、五金件及胶条(料)等应符合国家有关 标准,并有合格证明
幕墙使用的耐候胶与工程所用的铝合金板必须相 容
耐候胶应在保质期内使用,并有合格证明、出厂年限批 号
(关键、质量控制点)7
幕墙使用的零附件、转接件,除不锈钢外,应进行 防腐处理(钢质件采纳热浸锌或涂防锈漆方法处理,镀锌层 厚度不小于 55um)
转接件必须安装在墙体预埋件上
若墙体无预埋件 时,则按设计图样的要求进行处理
转接件、钢件与型材相接触的表面之间,应按设计 图样要求安装绝缘垫
在设计图样在未作规定时,可用无碱 玻璃纤维布作为绝缘垫
现场焊接时,不得将电焊机的接地线搭在铝型材 上
而且应当对铝型材钢材等进行保护,防止飞溅的焊渣烧 坏铝型材、钢材等表面
现场的铝合金型材、附件等应在室内集中存放, 并应分类妥善保管
铝型材、铝合金板块的保护胶纸应完整, 起到保护装饰表面作用
在幕墙安装过程中,严禁在竖向、横向型材或钢 材上安放脚手架及跳板,或悬挂重物,以防型材或钢材损坏 或变形
在幕墙安装过程中,注意幕墙型材及石材板块的 保护,及时清理幕墙型材、石材板块表面上的水泥砂浆及密 封胶,以保护幕墙的安装质量
二、安装施工准备1
搬运、吊装构件时不得碰撞、损坏和污染构件
构件储存时应依照安装顺序排列放置,放置架应有 足够的承载力和刚度
在室外储存时应
