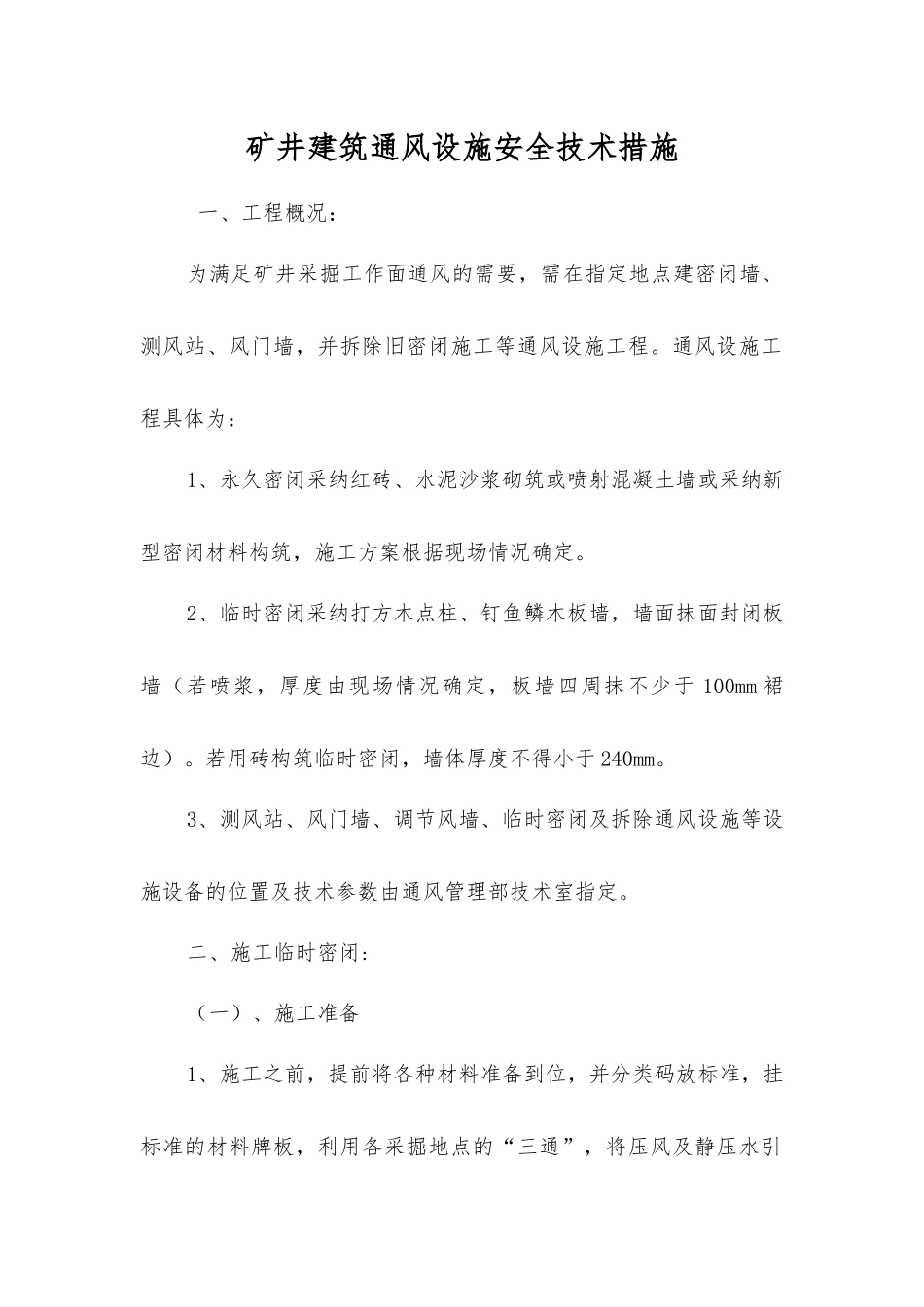

矿井建筑通风设施安全技术措施 一、工程概况:为满足矿井采掘工作面通风的需要,需在指定地点建密闭墙、测风站、风门墙,并拆除旧密闭施工等通风设施工程
通风设施工程具体为:1、永久密闭采纳红砖、水泥沙浆砌筑或喷射混凝土墙或采纳新型密闭材料构筑,施工方案根据现场情况确定
2、临时密闭采纳打方木点柱、钉鱼鳞木板墙,墙面抹面封闭板墙(若喷浆,厚度由现场情况确定,板墙四周抹不少于 100mm 裙边)
若用砖构筑临时密闭,墙体厚度不得小于 240mm
3、测风站、风门墙、调节风墙、临时密闭及拆除通风设施等设施设备的位置及技术参数由通风管理部技术室指定
二、施工临时密闭:(一)、施工准备1、施工之前,提前将各种材料准备到位,并分类码放标准,挂标准的材料牌板,利用各采掘地点的“三通”,将压风及静压水引到施施工场地点
2、将临时密闭位置两帮及顶板的金属网剪除(锚喷巷道除外),巷道两帮及巷道中间各打 1 根方木点柱,确保临时密闭墙与顶板紧密接触,临时密闭不漏风,达到质量要求
(二)、施工工艺流程1、施工临时密闭工艺流程安全检查——剪网、打方木点柱——钉木板——(打戗柱)——钩缝——搞施工现场文明生产
2、材料规格:水泥:325#复合硅酸盐水泥
方木:200×200×(3500-6000)(mm)
柱帽:300×200×60(mm)
木板:200×(3000-3500)(mm)
3、施工用具及机械:木锯、大剪、铜锺、钎子、铜镐、木工斧、手钳等

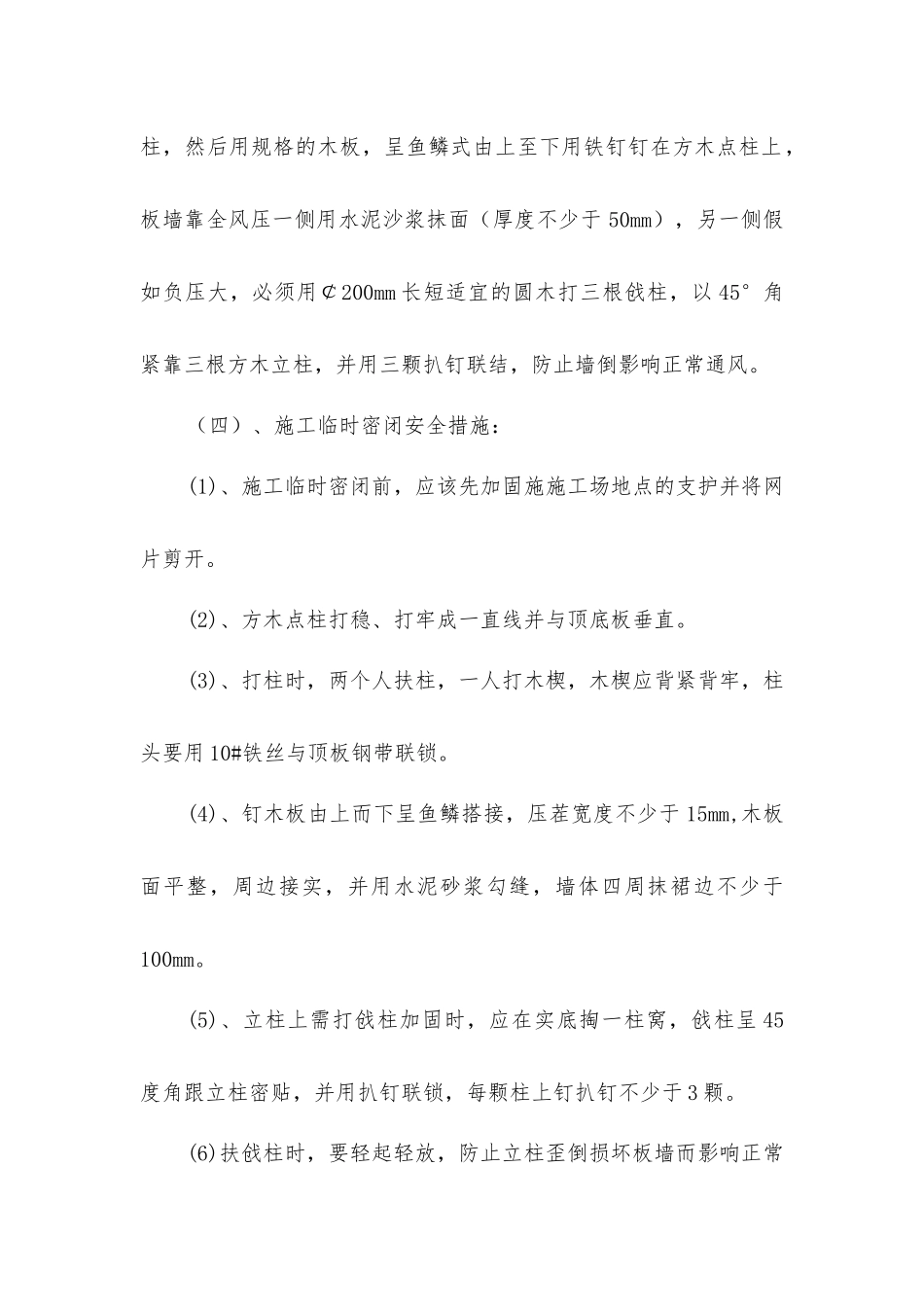

(三)、工程质量标准在施工临时密闭的地点,巷道两帮及巷道中间各打 1 根方木点柱,然后用规格的木板,呈鱼鳞式由上至下用铁钉钉在方木点柱上,板墙靠全风压一侧用水泥沙浆抹面(厚度不少于 50mm),另一侧假如负压大,必须用¢200mm 长短适宜的圆木打三根戗柱,以 45°角紧靠三根方木立柱,并用三颗扒钉联结,防止墙倒影响正常通风
(四)、施工临时密闭安全措施:(1
