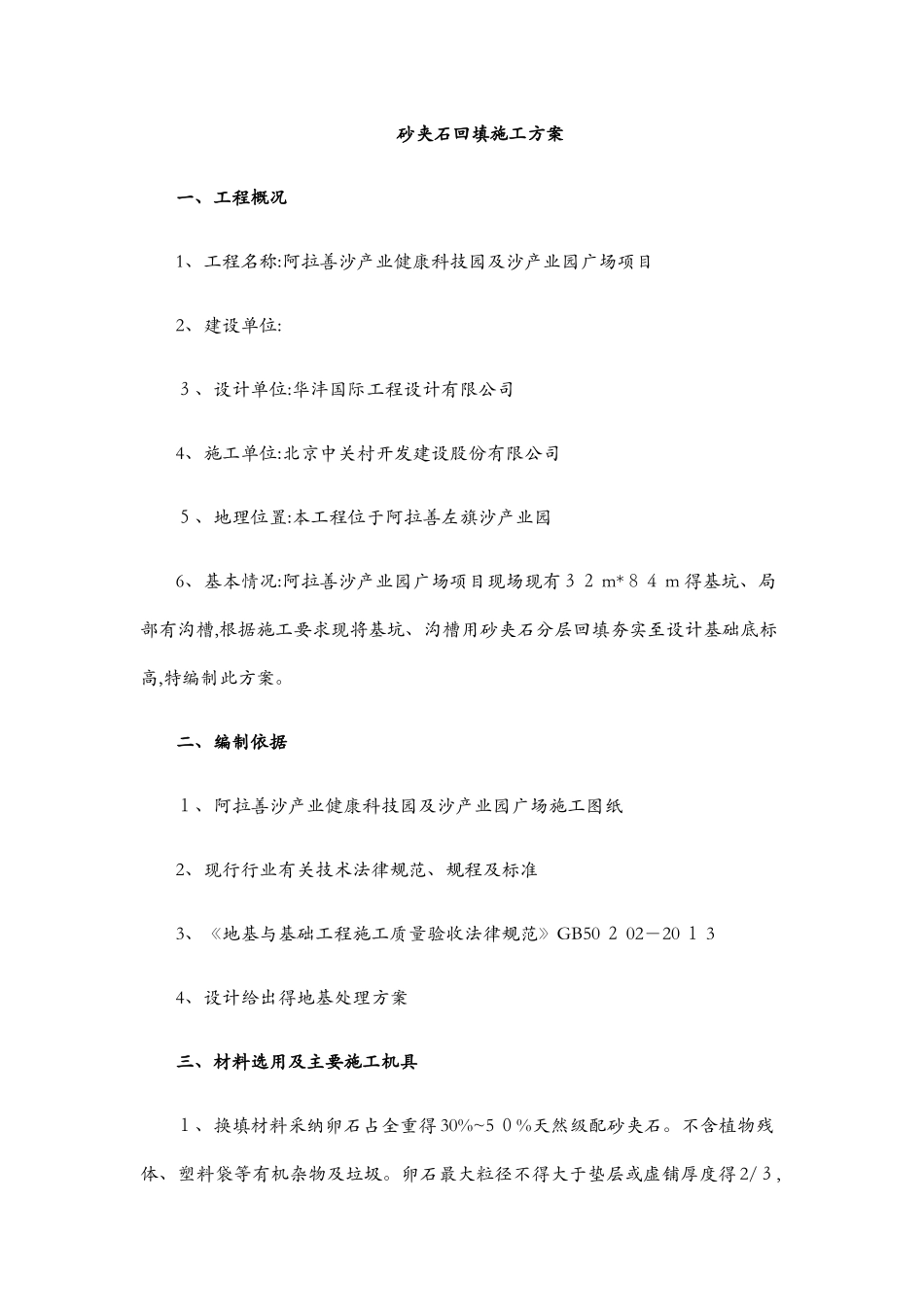

目 录一、工程概况………………………………………………………………………2二、编制依据………………………………………………………………………2三、材料选用及主要施工机具……………………………………………………2四、施工工艺………………………………………………………………………3五、质量保证措施…………………………………………………………………4六、注意事项………………………………………………………………………4七、安全保证措施…………………………………………………………………4八、施工人员安排…………………………………………………………………5九、环境保证措施…………………………………………………………………5砂夹石回填施工方案一、工程概况1、工程名称:阿拉善沙产业健康科技园及沙产业园广场项目2、建设单位:3、设计单位:华沣国际工程设计有限公司4、施工单位:北京中关村开发建设股份有限公司5、地理位置:本工程位于阿拉善左旗沙产业园6、基本情况:阿拉善沙产业园广场项目现场现有32 m*84 m 得基坑、局部有沟槽,根据施工要求现将基坑、沟槽用砂夹石分层回填夯实至设计基础底标高,特编制此方案
二、编制依据1、阿拉善沙产业健康科技园及沙产业园广场施工图纸2、现行行业有关技术法律规范、规程及标准3、《地基与基础工程施工质量验收法律规范》GB50 2 02-20 1 34、设计给出得地基处理方案三、材料选用及主要施工机具1、换填材料采纳卵石占全重得 30%~5 0%天然级配砂夹石
不含植物残体、塑料袋等有机杂物及垃圾
卵石最大粒径不得大于垫层或虚铺厚度得 2/3,并不宜大于 50 mm
2、主要施工机具:挖掘机、铲车、压路机、自卸翻斗汽车、手推车、平头铁锹、喷水用胶管、2m 靠尺、小线或细铅丝、钢尺或木折尺、水准仪等

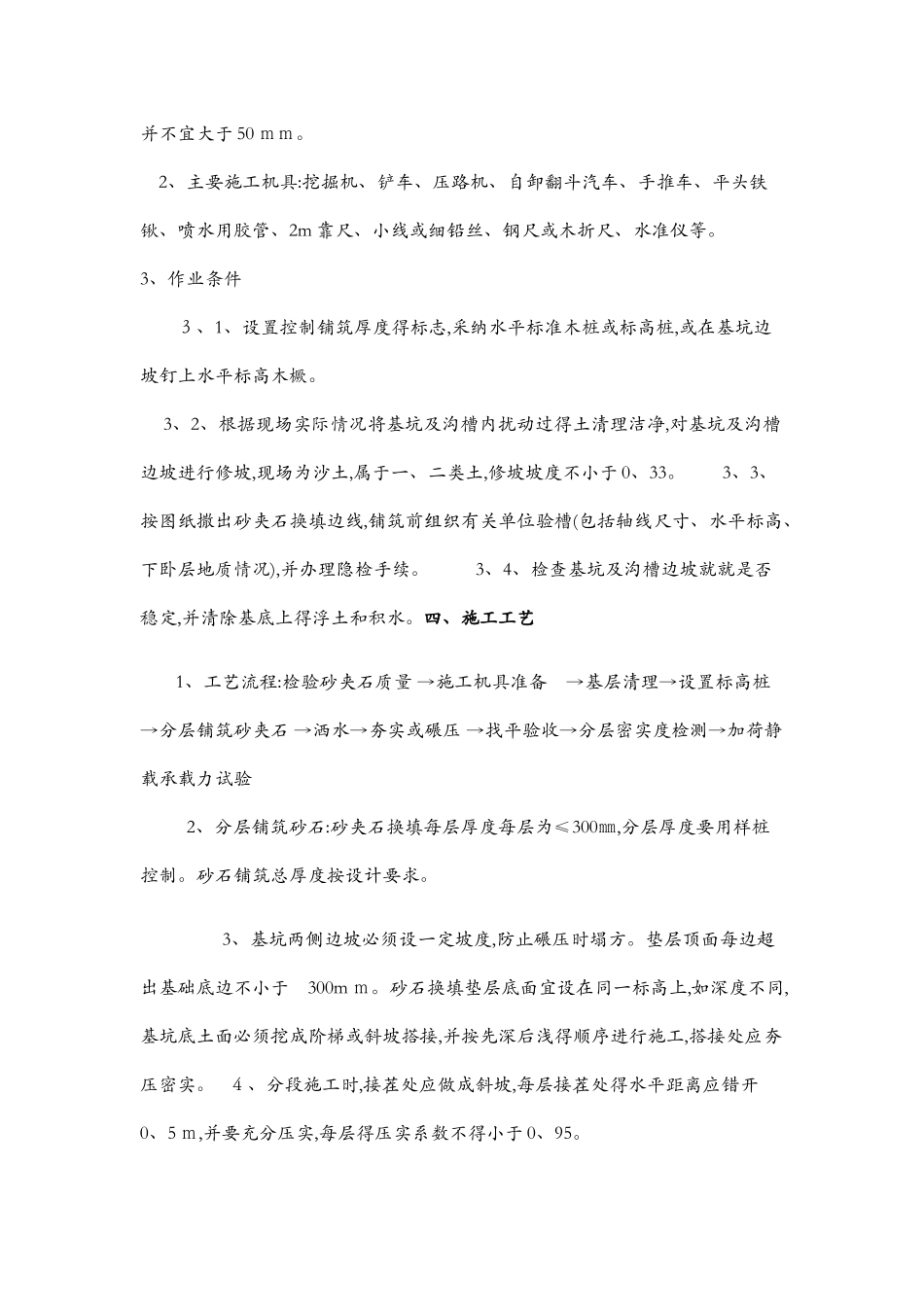

3、作业条件 3、1、设置控制铺筑厚度得标志,采纳水平标准木桩或
