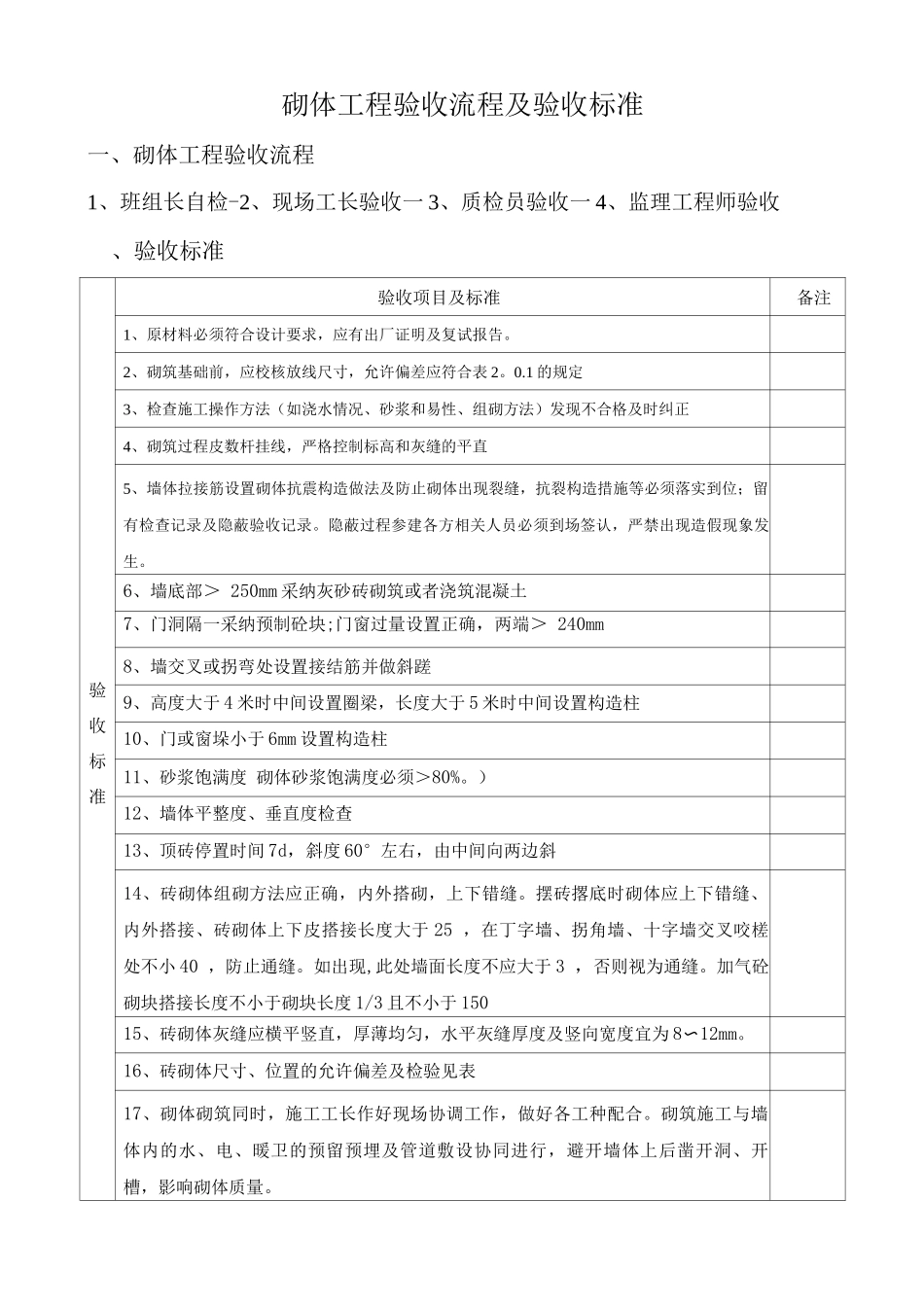

砌体工程验收流程及验收标准一、砌体工程验收流程1、班组长自检-2、现场工长验收一 3、质检员验收一 4、监理工程师验收、验收标准验收标准验收项目及标准备注1、原材料必须符合设计要求,应有出厂证明及复试报告
2、砌筑基础前,应校核放线尺寸,允许偏差应符合表 2
1 的规定3、检查施工操作方法(如浇水情况、砂浆和易性、组砌方法)发现不合格及时纠正4、砌筑过程皮数杆挂线,严格控制标高和灰缝的平直5、墙体拉接筋设置砌体抗震构造做法及防止砌体出现裂缝,抗裂构造措施等必须落实到位;留有检查记录及隐蔽验收记录
隐蔽过程参建各方相关人员必须到场签认,严禁出现造假现象发生
6、墙底部> 250mm 采纳灰砂砖砌筑或者浇筑混凝土7、门洞隔一采纳预制砼块;门窗过量设置正确,两端> 240mm8、墙交叉或拐弯处设置接结筋并做斜蹉9、高度大于 4 米时中间设置圈梁,长度大于 5 米时中间设置构造柱10、门或窗垛小于 6mm 设置构造柱11、砂浆饱满度 砌体砂浆饱满度必须>80%
)12、墙体平整度、垂直度检查13、顶砖停置时间 7d,斜度 60°左右,由中间向两边斜14、砖砌体组砌方法应正确,内外搭砌,上下错缝
摆砖撂底时砌体应上下错缝、内外搭接、砖砌体上下皮搭接长度大于 25 ,在丁字墙、拐角墙、十字墙交叉咬槎处不小 40 ,防止通缝
如出现,此处墙面长度不应大于 3 ,否则视为通缝
加气砼砌块搭接长度不小于砌块长度 1/3 且不小于 15015、砖砌体灰缝应横平竖直,厚薄均匀,水平灰缝厚度及竖向宽度宜为 8〜12mm
16、砖砌体尺寸、位置的允许偏差及检验见表17、砌体砌筑同时,施工工长作好现场协调工作,做好各工种配合
砌筑施工与墙体内的水、电、暖卫的预留预埋及管道敷设协同进行,避开墙体上后凿开洞、开槽,影响砌体质量

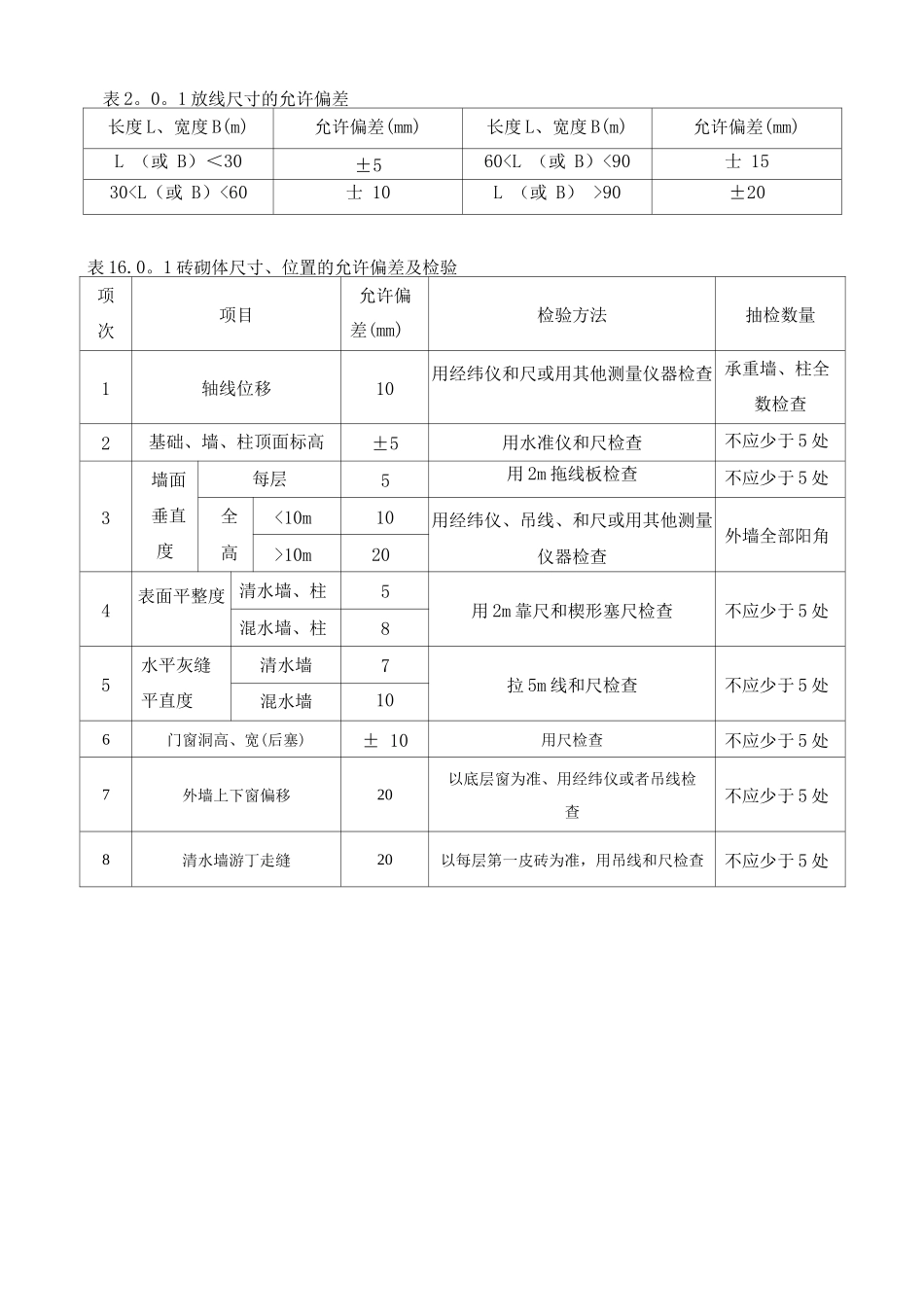

1 放线尺寸的允许偏差长度 L、宽度 B(m)允许偏差(mm)
