砌体工程施工质量控制标准化做法图册第一节 砌筑准备工作1、根据设计及法律规范要求将厨卫间有砼翻边要求得位置,用墨线在楼面进行放线便于支模

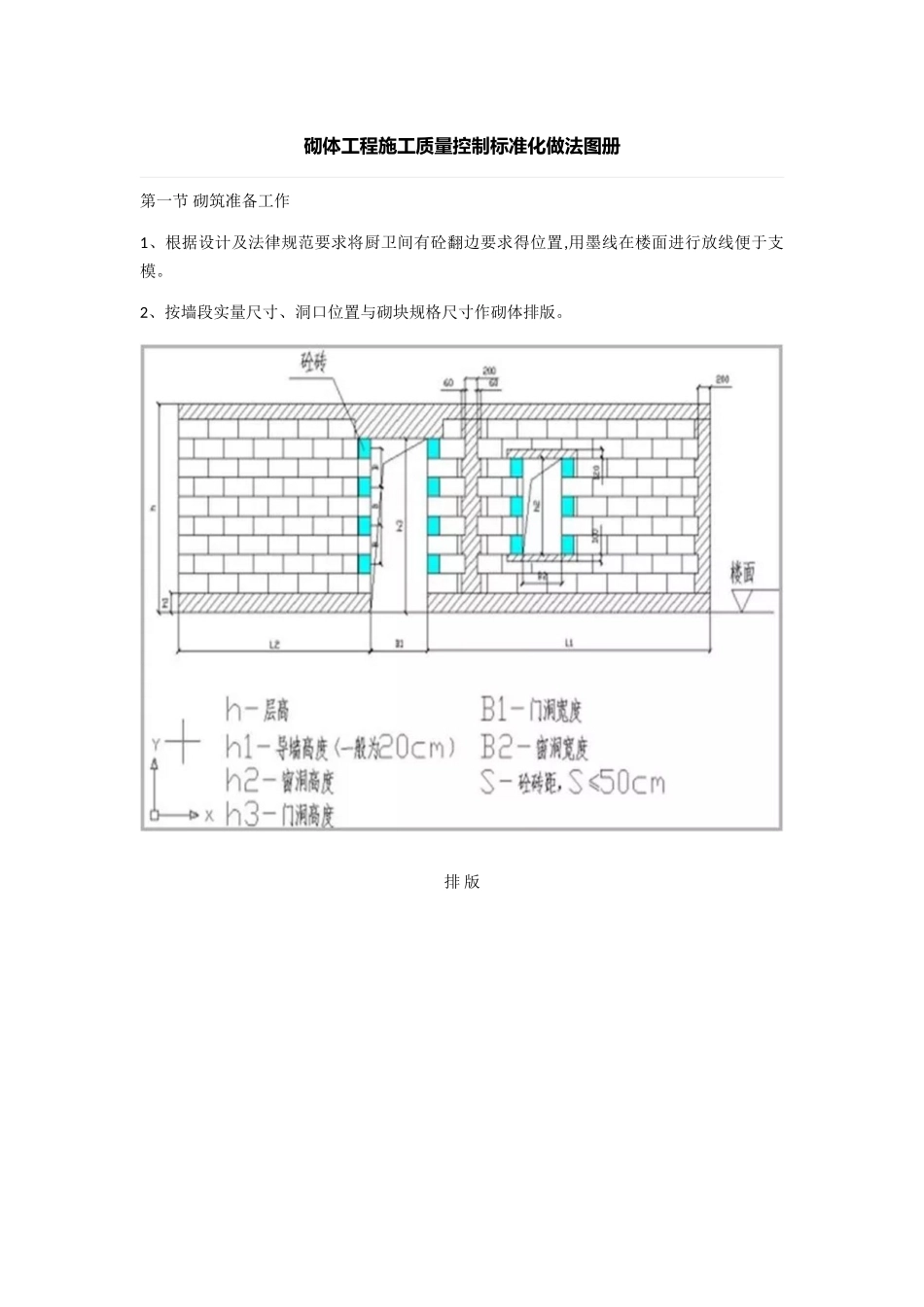

2、按墙段实量尺寸、洞口位置与砌块规格尺寸作砌体排版

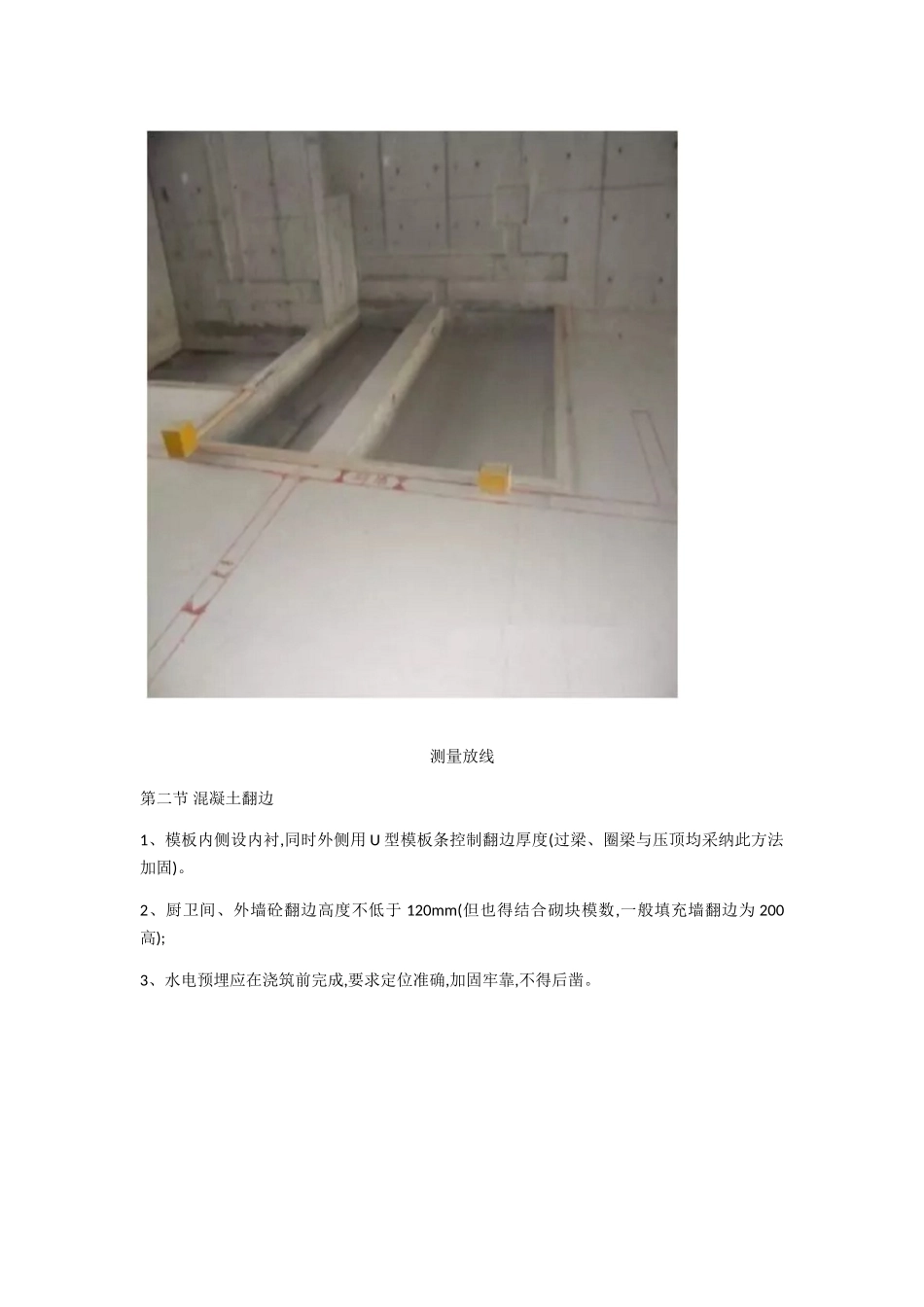

排 版测量放线第二节 混凝土翻边1、模板内侧设内衬,同时外侧用 U 型模板条控制翻边厚度(过梁、圈梁与压顶均采纳此方法加固)
2、厨卫间、外墙砼翻边高度不低于 120mm(但也得结合砌块模数,一般填充墙翻边为 200高);3、水电预埋应在浇筑前完成,要求定位准确,加固牢靠,不得后凿

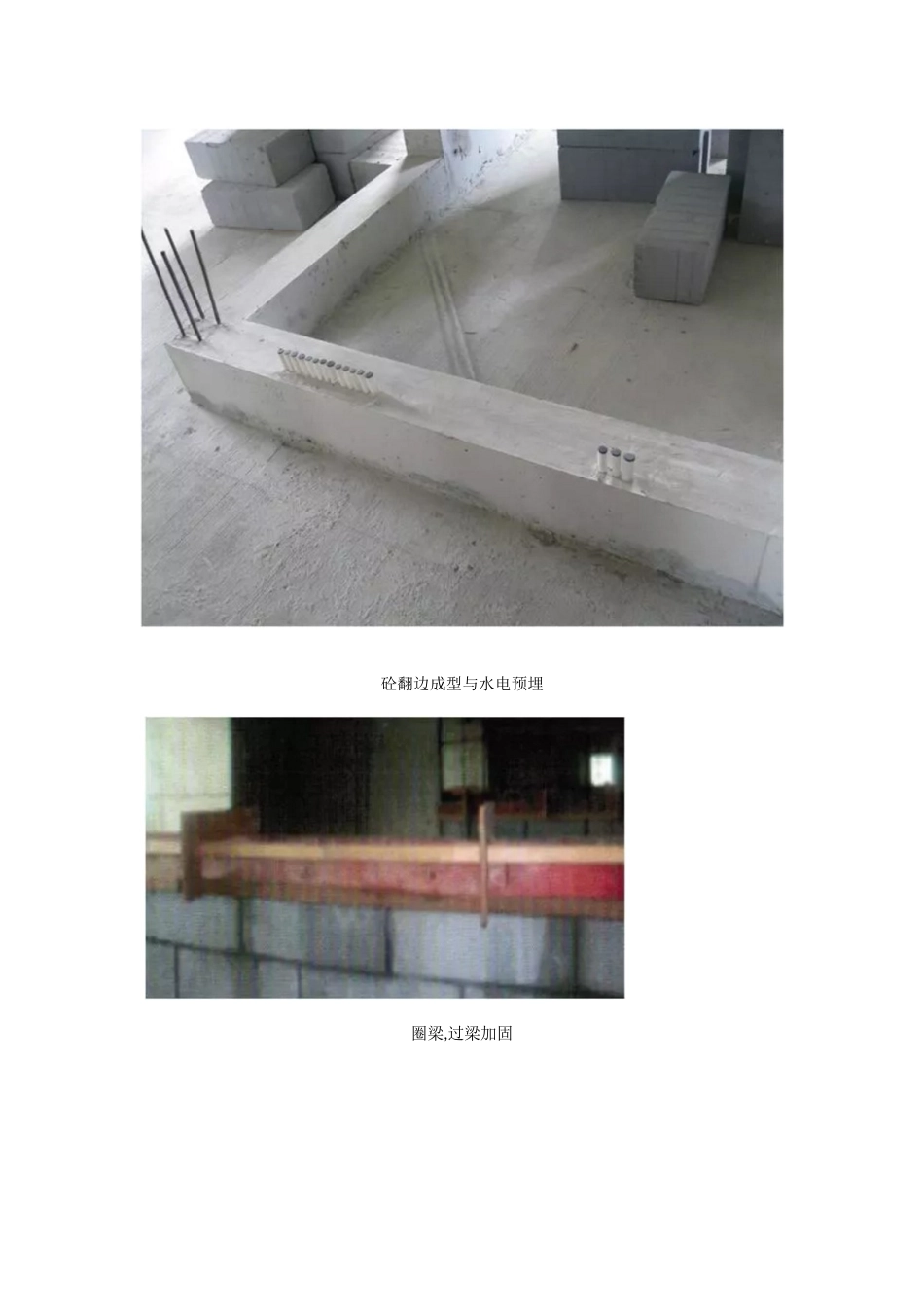

砼翻边成型与水电预埋圈梁,过梁加固翻边混凝土加固、浇筑第三节 砌筑要点1、砌筑时一定要设置皮数杆并带线,保证“上跟线,下跟棱,左右相邻要对平”
2、灰缝砂浆饱满,内墙水平与垂直灰缝饱满度均应≥80%,外墙灰缝饱满度均应 100%,砌筑墙面应横平竖直,阴阳角方正;落地灰及时回收利用,产生得垃圾随时清理归堆
3、蒸压加气砌块灰缝水平厚度为 15~20mm,其她为 8 ~ 12mm
4、蒸压加气砌块采纳切割机或专用工具切割,严禁用刀或斧砍
设置皮数杆专用切割机灰缝饱满且横平竖直第四节 构造柱与拉结钢筋1、构造柱纵向钢筋及箍筋符合设计
2、构造柱纵向钢筋顶部与底部应锚入混凝土梁或板中
3、拉结钢筋应沿砌筑全高设置,间隔满足法律规范及设计要求
拉结钢筋构造柱钢筋第五节 构造柱与拉梁1、砌体填充墙净高>4、0m 时设置拉梁(腰带);砌体填充墙长>2H 时或墙长>5m 时设构造柱,同时应满足设计要求
构造柱与拉梁(腰带)第六节 构造柱(1):马牙槎与浇筑口1、构造柱与墙体交接处留出马牙槎,马牙槎先退后进,宽度为 60mm,上下对齐
2、沿砌体马牙槎凹凸边缘贴上海绵条
3、顶部模板装成喇叭式进料口,进料口应比构造柱高出 100mm
4、浇筑砼时应把进料口也满浇,拆模后将突出得混凝土打凿掉即可
浇筑口设置留置马牙槎第六节 构
