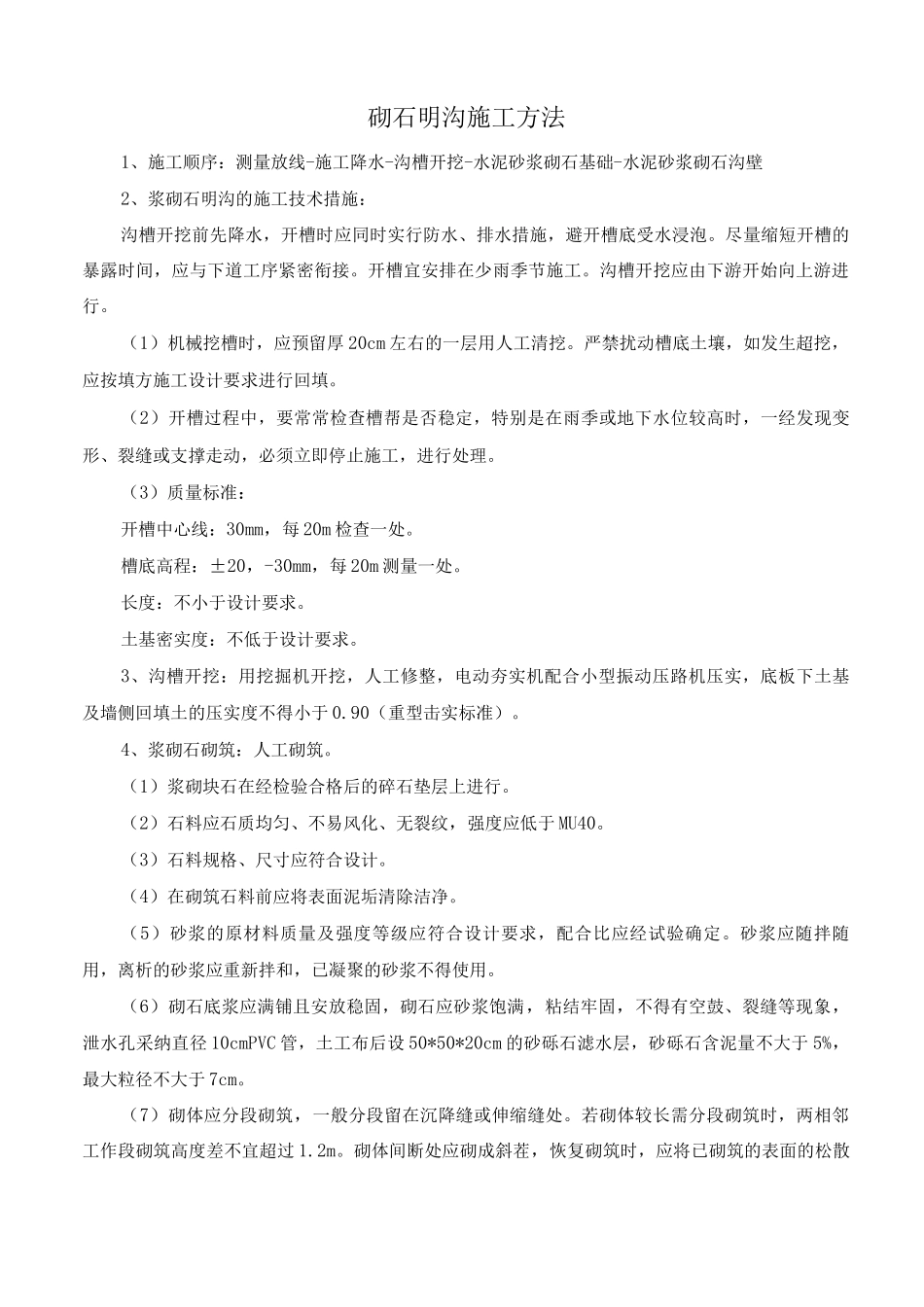

砌石明沟施工方法1、施工顺序:测量放线-施工降水-沟槽开挖-水泥砂浆砌石基础-水泥砂浆砌石沟壁2、浆砌石明沟的施工技术措施:沟槽开挖前先降水,开槽时应同时实行防水、排水措施,避开槽底受水浸泡
尽量缩短开槽的暴露时间,应与下道工序紧密衔接
开槽宜安排在少雨季节施工
沟槽开挖应由下游开始向上游进行
(1)机械挖槽时,应预留厚 20cm 左右的一层用人工清挖
严禁扰动槽底土壤,如发生超挖,应按填方施工设计要求进行回填
(2)开槽过程中,要常常检查槽帮是否稳定,特别是在雨季或地下水位较高时,一经发现变形、裂缝或支撑走动,必须立即停止施工,进行处理
(3)质量标准:开槽中心线:30mm,每 20m 检查一处
槽底高程:±20,-30mm,每 20m 测量一处
长度:不小于设计要求
土基密实度:不低于设计要求
3、沟槽开挖:用挖掘机开挖,人工修整,电动夯实机配合小型振动压路机压实,底板下土基及墙侧回填土的压实度不得小于 0
90(重型击实标准)
4、浆砌石砌筑:人工砌筑
(1)浆砌块石在经检验合格后的碎石垫层上进行
(2)石料应石质均匀、不易风化、无裂纹,强度应低于 MU40
(3)石料规格、尺寸应符合设计
(4)在砌筑石料前应将表面泥垢清除洁净
(5)砂浆的原材料质量及强度等级应符合设计要求,配合比应经试验确定
砂浆应随拌随用,离析的砂浆应重新拌和,已凝聚的砂浆不得使用
(6)砌石底浆应满铺且安放稳固,砌石应砂浆饱满,粘结牢固,不得有空鼓、裂缝等现象,泄水孔采纳直径 10cmPVC 管,土工布后设 50*50*20cm 的砂砾石滤水层,砂砾石含泥量不大于 5%,最大粒径不大于 7cm
(7)砌体应分段砌筑,一般分段留在沉降缝或伸缩缝处
若砌体较长需分段砌筑时,两相邻工作段砌筑高度差不宜超过 1
砌体间断处应砌成斜茬,恢复砌筑时,应将已砌筑的表面的松散砂浆清扫洁净并洒水润湿
