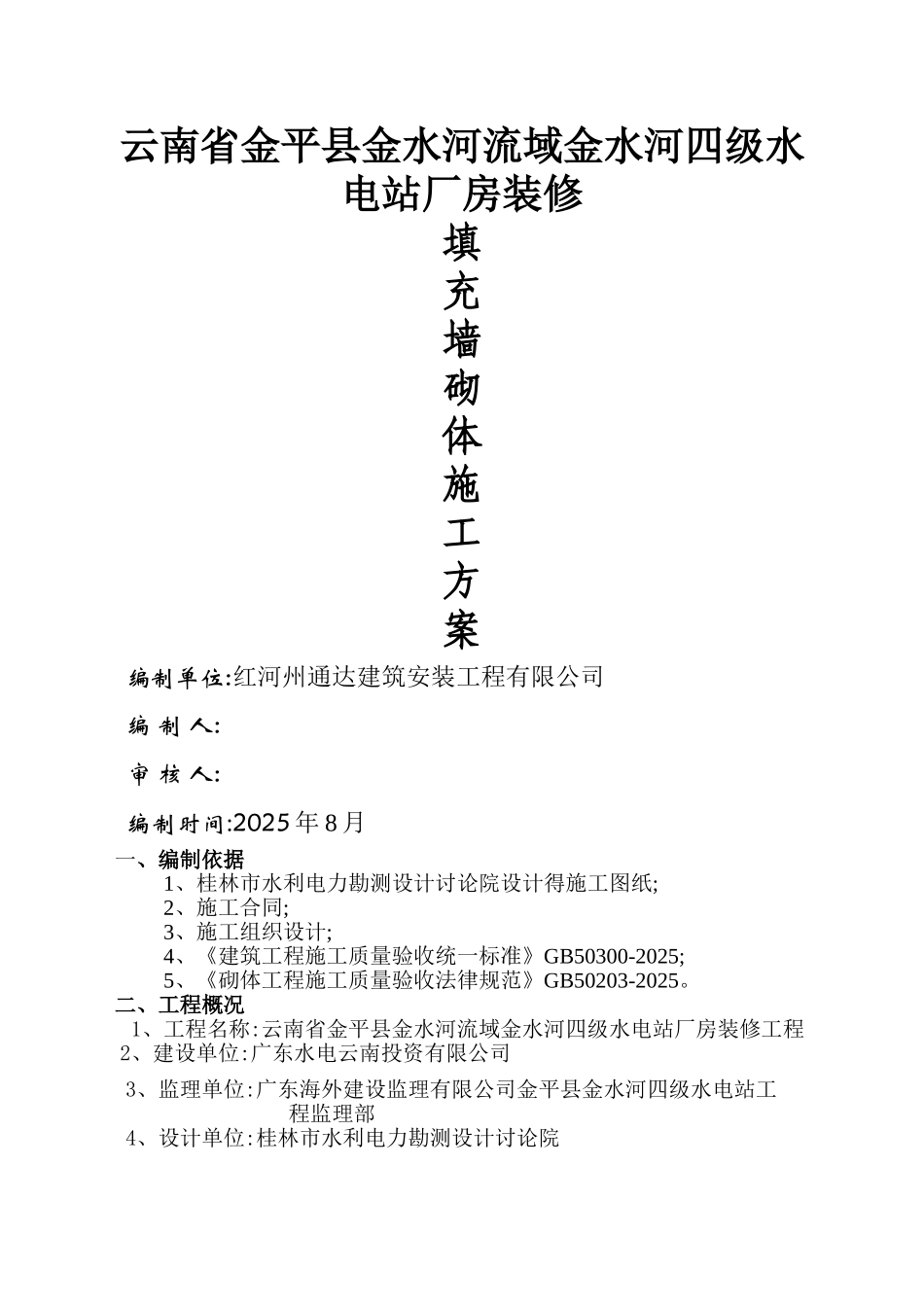

云南省金平县金水河流域金水河四级水电站厂房装修填充墙砌体施工方案 编制单位:红河州通达建筑安装工程有限公司 编 制 人: 审 核 人: 编制时间:2025 年 8 月一、编制依据1、桂林市水利电力勘测设计讨论院设计得施工图纸;2、施工合同;3、施工组织设计;4、《建筑工程施工质量验收统一标准》GB50300-2025;5、《砌体工程施工质量验收法律规范》GB50203-2025
二、工程概况 1、工程名称:云南省金平县金水河流域金水河四级水电站厂房装修工程 2、建设单位:广东水电云南投资有限公司 3、监理单位:广东海外建设监理有限公司金平县金水河四级水电站工 程监理部 4、设计单位:桂林市水利电力勘测设计讨论院 5、勘察单位:桂林市水利电力勘测设计讨论院 6、施工单位:红河州通达建筑安装工程有限公司 7、本工程结构形式为框架结构体系
建筑抗震设防类别为丙类,建筑结构安全等级为二级,主体抗震等级为三级,抗震设防烈度为 7 度,转体机构施工质量等级为 B 级;建筑物总高为 16、36M,填充墙采纳多孔砖(容重不大于 14、5kN/M2,孔洞率为 20%~25%),M5、0 混合砂浆砌筑 ,墙体厚度240mm

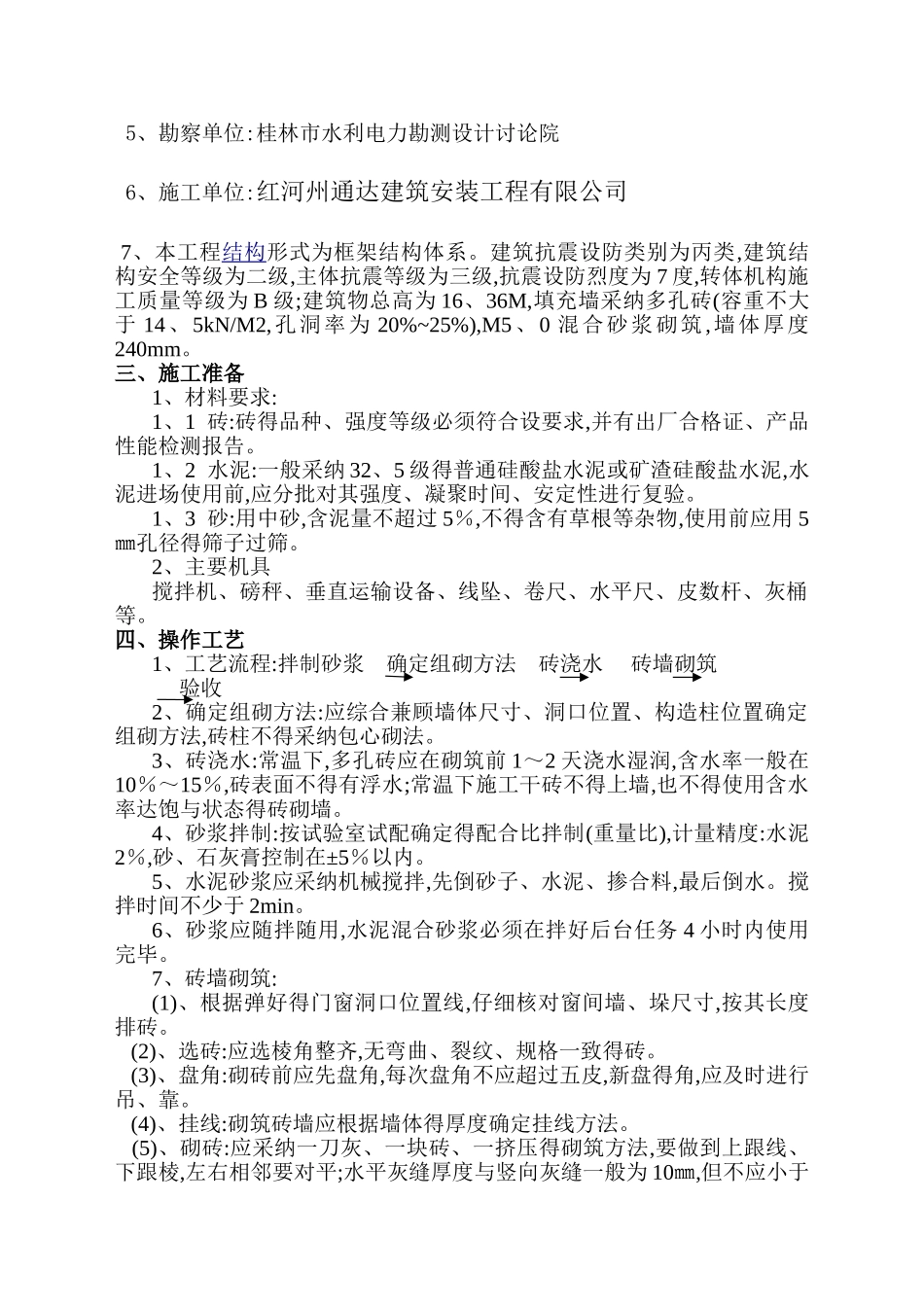

三、施工准备1、材料要求:1、1 砖:砖得品种、强度等级必须符合设要求,并有出厂合格证、产品性能检测报告
1、2 水泥:一般采纳 32、5 级得普通硅酸盐水泥或矿渣硅酸盐水泥,水泥进场使用前,应分批对其强度、凝聚时间、安定性进行复验
1、3 砂:用中砂,含泥量不超过 5%,不得含有草根等杂物,使用前应用 5㎜孔径得筛子过筛
2、主要机具搅拌机、磅秤、垂直运输设备、线坠、卷尺、水平尺、皮数杆、灰桶等
四、操作工艺1、工艺流程:拌制砂浆 确定组砌方法 砖浇水 砖墙砌筑 验收2、确定组砌方法:应综合兼顾墙体尺寸、洞口位置、构造柱位置确定组砌方法,砖柱不得采纳包心砌法

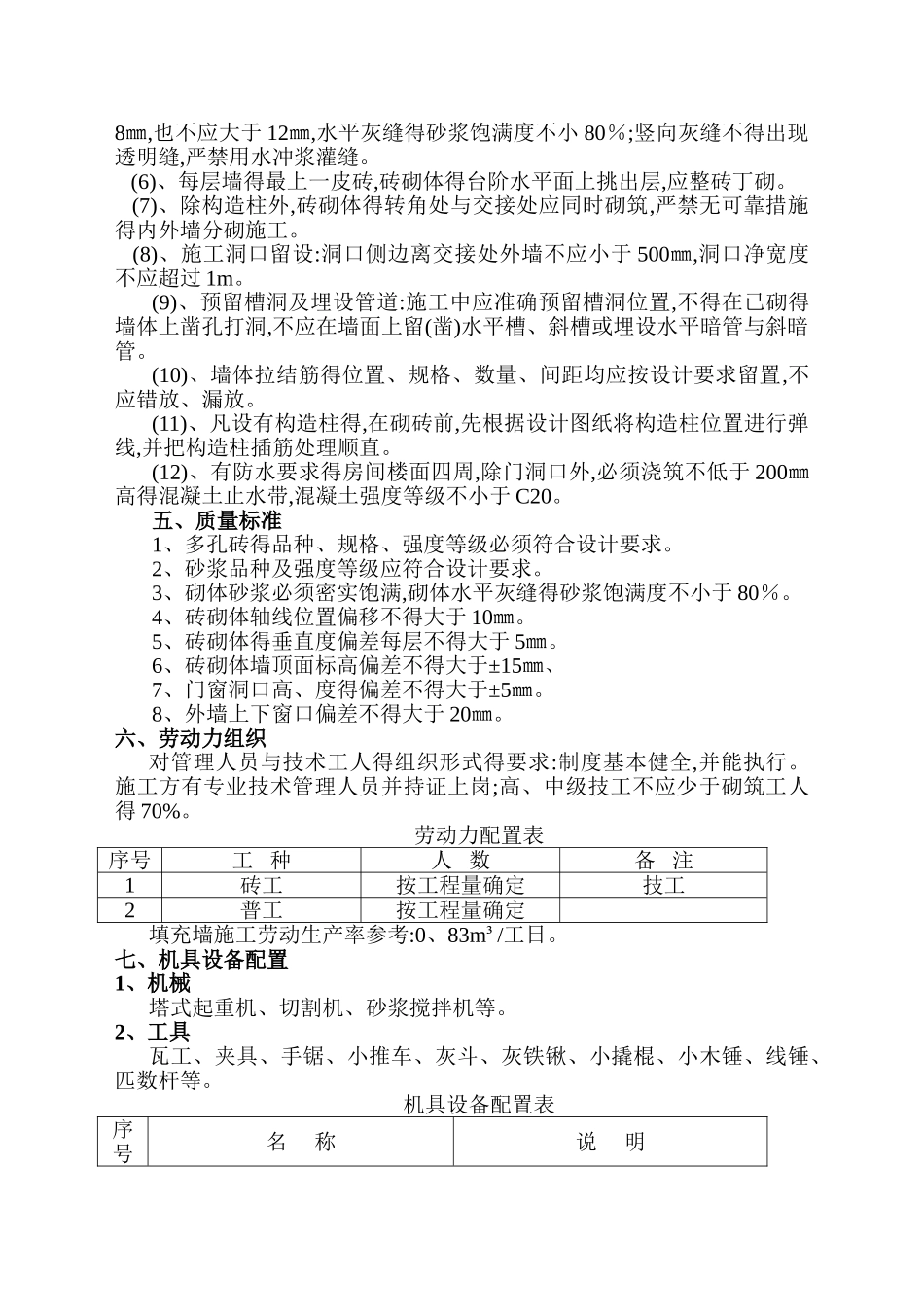

3、砖浇水:
