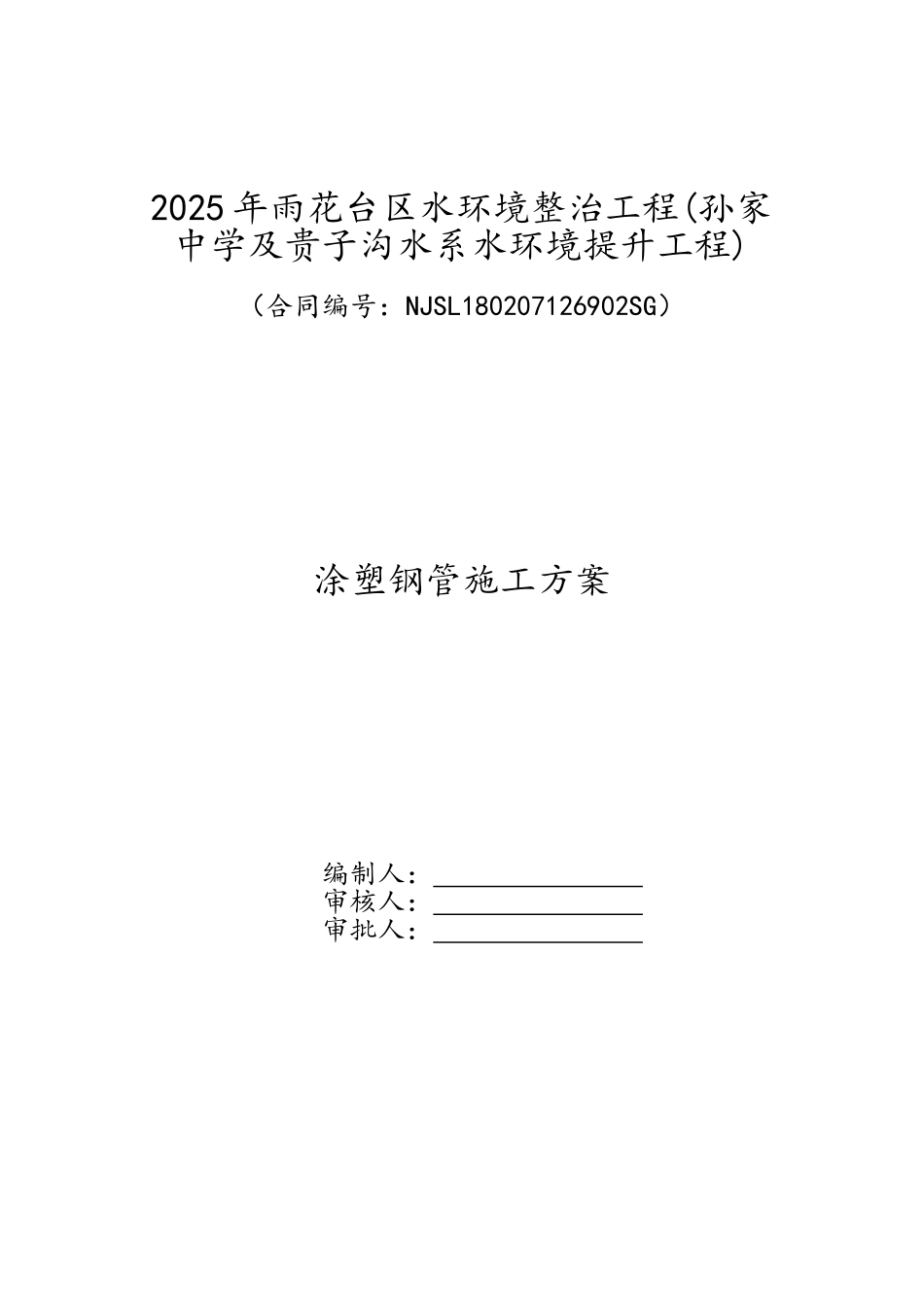

2025 年雨花台区水环境整治工程(孙家中学及贵子沟水系水环境提升工程)(合同编号:NJSL180207126902SG) 涂塑钢管施工方案编制人: 审核人: 审批人: 江苏治浚建设工程有限公司2025 年 9 月第一节 工程概况和平面布置一、工程概况2025 年雨花台区水环境整治工程(孙家中学及贵子沟水系水环境提升工程) 铺设 D150 涂塑钢管约 600m
涂塑钢管是把基体钢管经过特别工艺处理,在钢管内,外表面涂敷一种特制的聚乙烯塑粉末材料而制得的具有抗静电,阻燃,防腐蚀性能的复合产品,克服了钢管本身存在的易生锈,腐蚀,高污染料及塑料管强度低,易变形等多重缺陷,整合了钢管和塑料产品的共同优点,属于国家重点推广使用的节能环保产品
本方案达到以下目标1、施工安全目标全过程坚持贯彻“安全第一、预防为主”的安全方针,安全管理 “以人为本”,实现施工重大事故 0 案次
2、环保目标重视环境、保护环境,确保施工过程中不破坏环境并加强防尘减霾措施工作
3、施工管理目标坚持项目法管理,精心组织、科学管理、精心施工、力创双优,实现“管理上水平,质量上台阶”的目标

第二节 管道施工为了确保如期完成施工任务,并力争提前完工,必须做到合理安排各施工工序之间的衔接,做到安排紧凑、有序、合理,应该有足够的劳动力和施工机械设备,并及时保证材料供应
一、 管道进场检验成品管道送到现场后,项目部立即组织相关人员,对管道依据设计图纸进行验收,主要检查材料的规格及型号是否与材料质量证明书相符,几何尺寸是否超标
本工程所用的管道,必须满足设计图纸的规定
经检验合格后方能使用

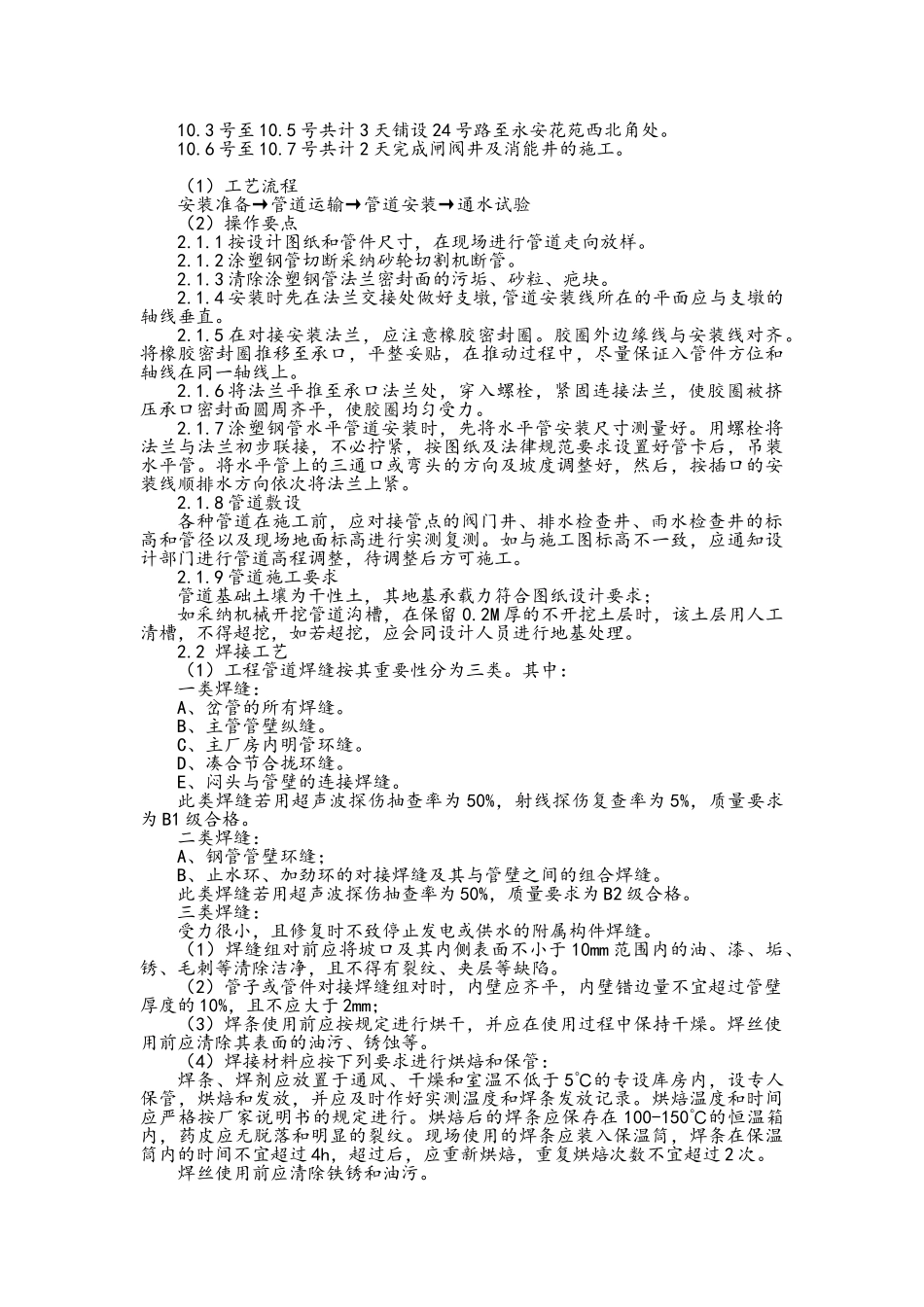

二、管道施工2
1 钢管的铺设和安装(1)压力钢管计划于 2025 年 9 月 28 号开始进行铺设施工,10
7 号完成,从一体化泵站开始向永安花苑方向进行铺设,先施工混凝土管道支墩
(2)管道采纳法兰连接,铺设高程尽量紧贴地面,保
