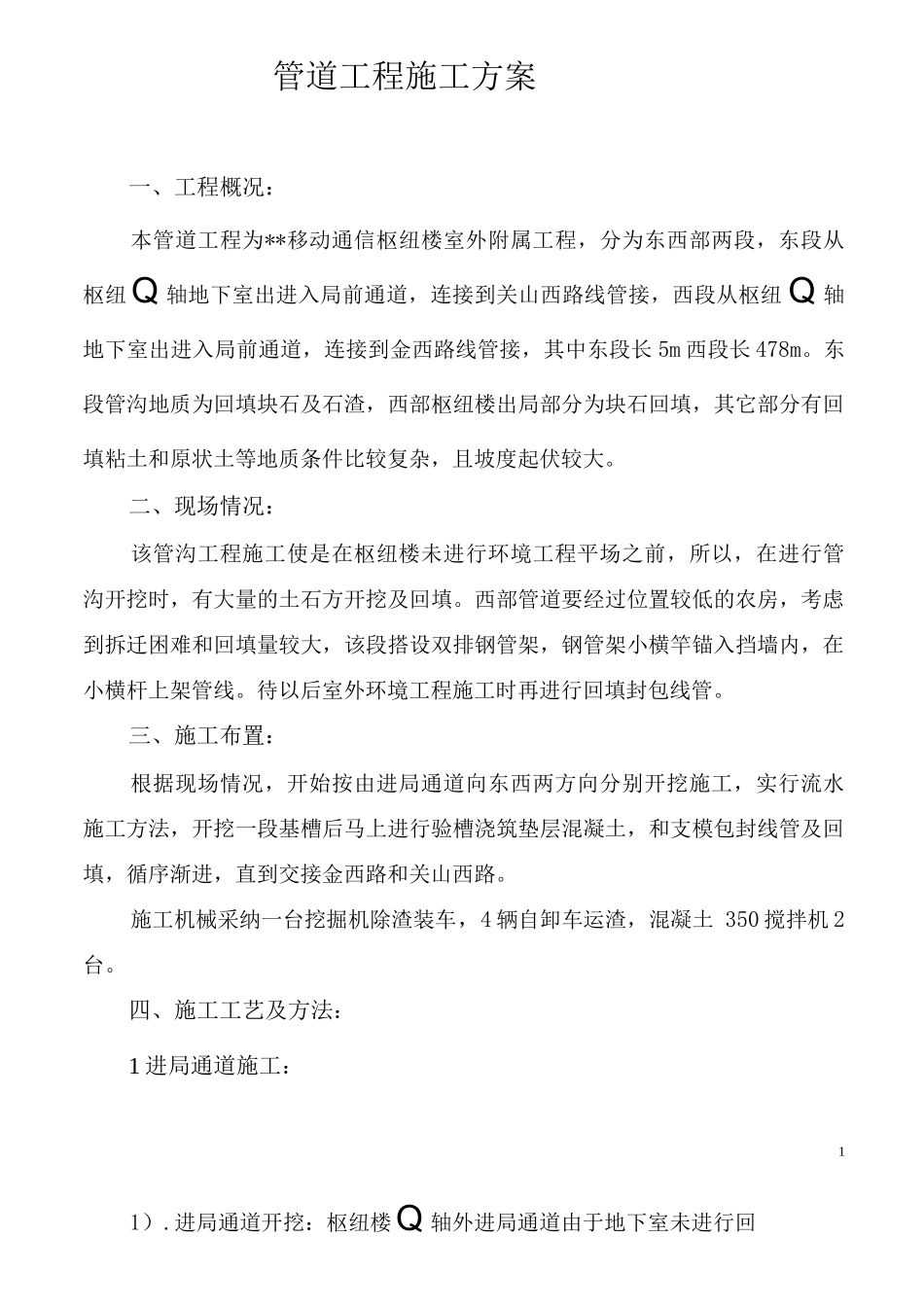

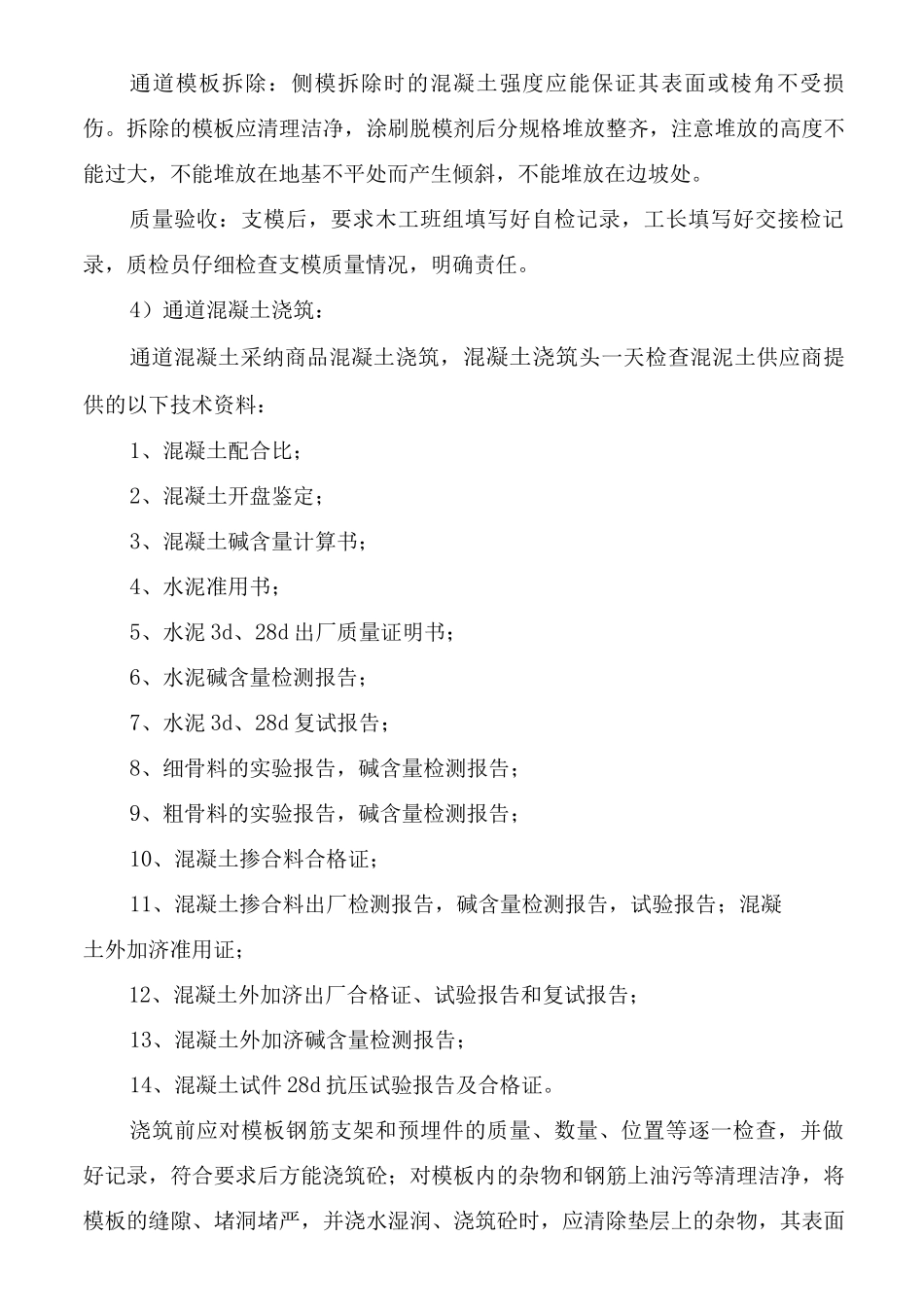

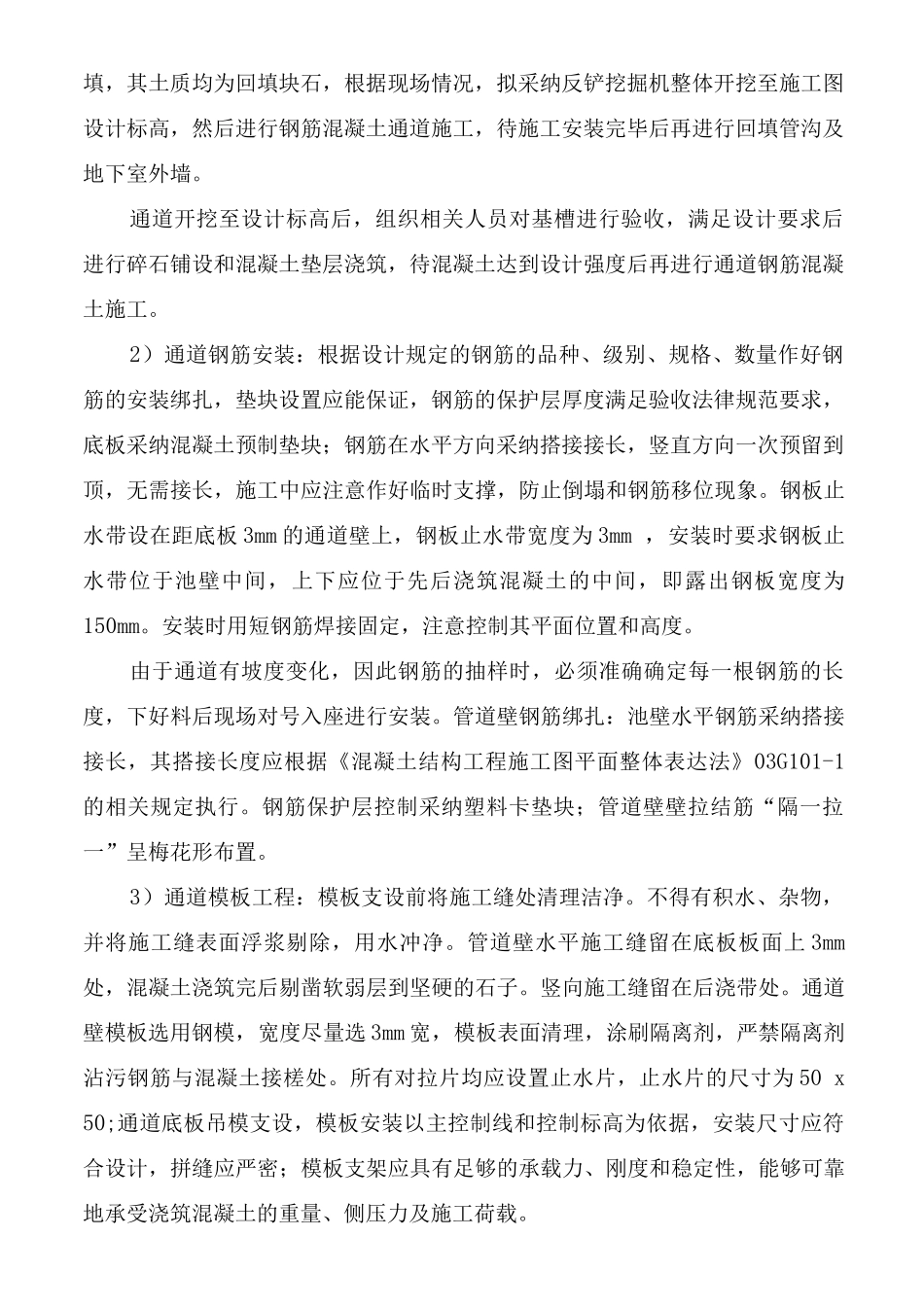

管道工程施工方案一、工程概况:本管道工程为**移动通信枢纽楼室外附属工程,分为东西部两段,东段从枢纽Q 轴地下室出进入局前通道,连接到关山西路线管接,西段从枢纽 Q 轴地下室出进入局前通道,连接到金西路线管接,其中东段长 5m 西段长 478m。东段管沟地质为回填块石及石渣,西部枢纽楼出局部分为块石回填,其它部分有回填粘土和原状土等地质条件比较复杂,且坡度起伏较大。二、现场情况:该管沟工程施工使是在枢纽楼未进行环境工程平场之前,所以,在进行管沟开挖时,有大量的土石方开挖及回填。西部管道要经过位置较低的农房,考虑到拆迁困难和回填量较大,该段搭设双排钢管架,钢管架小横竿锚入挡墙内,在小横杆上架管线。待以后室外环境工程施工时再进行回填封包线管。三、施工布置:根据现场情况,开始按由进局通道向东西两方向分别开挖施工,实行流水施工方法,开挖一段基槽后马上进行验槽浇筑垫层混凝土,和支模包封线管及回填,循序渐进,直到交接金西路和关山西路。施工机械采纳一台挖掘机除渣装车,4 辆自卸车运渣,混凝土 350 搅拌机 2台。四、施工工艺及方法:1 进局通道施工:11).进局通道开挖:枢纽楼Q 轴外进局通道由于地下室未进行回填,其土质均为回填块石,根据现场情况,拟采纳反铲挖掘机整体开挖至施工图设计标高,然后进行钢筋混凝土通道施工,待施工安装完毕后再进行回填管沟及地下室外墙。通道开挖至设计标高后,组织相关人员对基槽进行验收,满足设计要求后进行碎石铺设和混凝土垫层浇筑,待混凝土达到设计强度后再进行通道钢筋混凝土施工。2)通道钢筋安装:根据设计规定的钢筋的品种、级别、规格、数量作好钢筋的安装绑扎,垫块设置应能保证,钢筋的保护层厚度满足验收法律规范要求,底板采纳混凝土预制垫块;钢筋在水平方向采纳搭接接长,竖直方向一次预留到顶,无需接长,施工中应注意作好临时支撑,防止倒塌和钢筋移位现象。钢板止水带设在距底板 3mm 的通道壁上,钢板止水带宽度为 3mm ,安装时要求钢板止水带位于池壁中间,上下应位于先后浇筑混凝土的中间,即露出钢板宽度为150mm。安装时用短钢筋焊接固定,注意控制其平面位置和高度。由于通道有坡度变化,因此钢筋的抽样时,必须准确确定每一根钢筋的长度,下好料后现场对号入座进行安装。管道壁钢筋绑扎:池壁水平钢筋采纳搭接接长,其搭接长度应根据《混凝土结构工程施工图平面整体表达法》03G101-1的相关规定执行。钢筋保护层控制采纳...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

管道工程施工方案2

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
