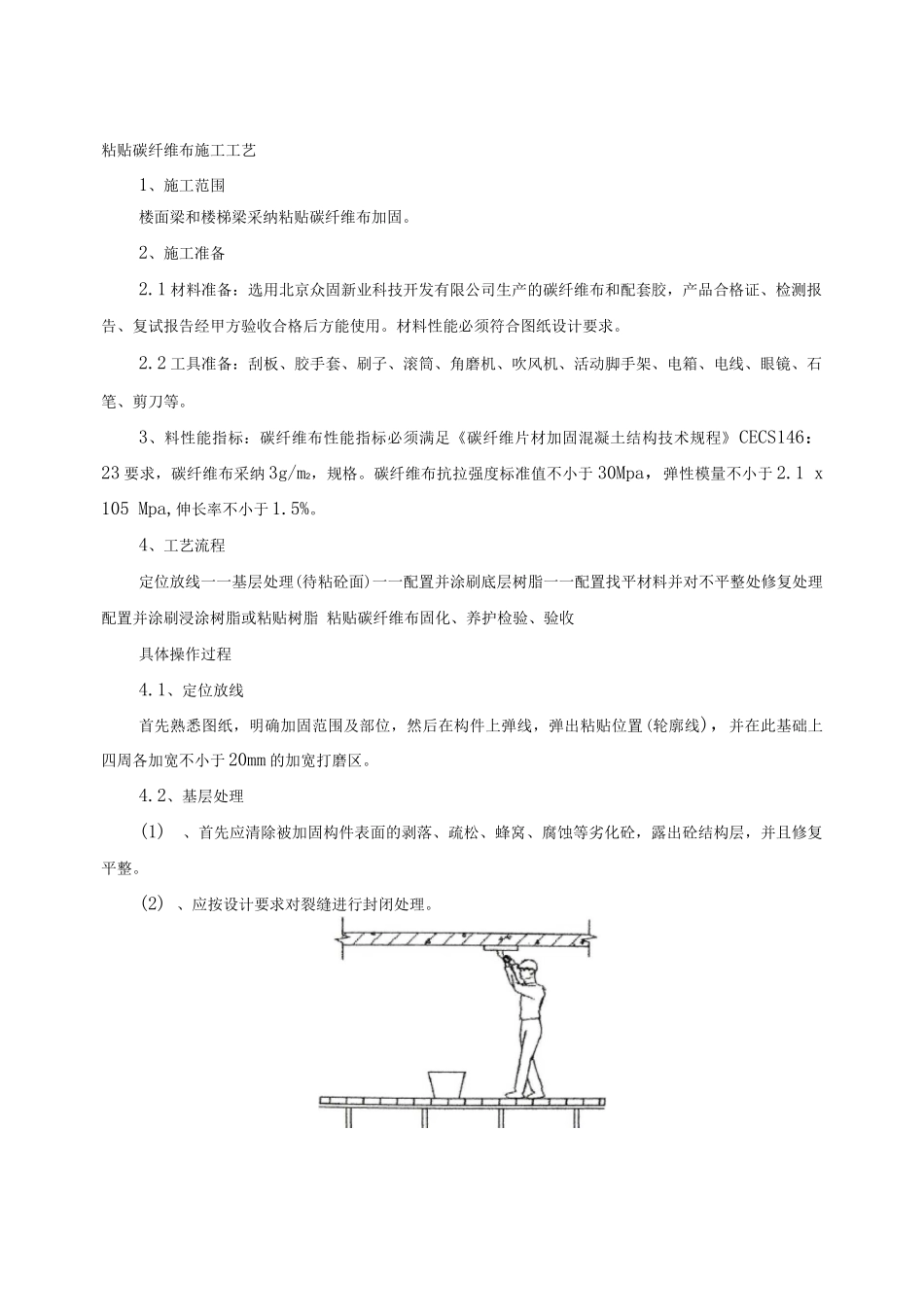

粘贴碳纤维布施工工艺1、施工范围楼面梁和楼梯梁采纳粘贴碳纤维布加固。2、施工准备2.1 材料准备:选用北京众固新业科技开发有限公司生产的碳纤维布和配套胶,产品合格证、检测报告、复试报告经甲方验收合格后方能使用。材料性能必须符合图纸设计要求。2.2 工具准备:刮板、胶手套、刷子、滚筒、角磨机、吹风机、活动脚手架、电箱、电线、眼镜、石笔、剪刀等。3、料性能指标:碳纤维布性能指标必须满足《碳纤维片材加固混凝土结构技术规程》CECS146: 23 要求,碳纤维布采纳 3g/m2,规格。碳纤维布抗拉强度标准值不小于 30Mpa,弹性模量不小于 2.1 x 105 Mpa,伸长率不小于 1.5%。4、工艺流程定位放线一一基层处理(待粘砼面)一一配置并涂刷底层树脂一一配置找平材料并对不平整处修复处理 配置并涂刷浸涂树脂或粘贴树脂 粘贴碳纤维布固化、养护检验、验收具体操作过程4.1、定位放线首先熟悉图纸,明确加固范围及部位,然后在构件上弹线,弹出粘贴位置(轮廓线),并在此基础上四周各加宽不小于 20mm 的加宽打磨区。4.2、基层处理(1)、首先应清除被加固构件表面的剥落、疏松、蜂窝、腐蚀等劣化砼,露出砼结构层,并且修复平整。(2) 、应按设计要求对裂缝进行封闭处理。勇 1 丁厂了今下广=知 / .7 丁身尸 J A结构面制腴示一 (3) 、被粘贴砼表面应打磨平整,除去表层浮浆、油污等杂质,直至完全露出砼结构新面,且表面平整度应不小于 5mm/m。转角粘贴处要进行导角处理并打磨成圆弧状,圆弧半径应不小于 20mm。粘贴碳纤维布控制流程图(4)、睡表面应用强力吹风器吹净并用丙酮清理洁净,同时应使混凝土表面保持干燥。当表面含水率大于 4%或环境温度小于 5 摄氏度时应实行措施,(含水率大可用酒精喷灯烘烤,环境温度可根据具体环境做围护加温处理)达到要求后方可施工。4.3、裁剪下料被粘布材料应根据设计尺寸结合现场实际情况准确下料,要求裁剪下料时不乱丝,不断丝。碳纤维布剪裁我 4.4、配制、涂刷底层树脂应按产品供应商提供的工艺规定配制底层树脂,配胶应由专人负责,调胶工具应为低速搅拌器或人工搅拌,搅拌应均匀无气泡产生并防止灰尘等杂质混入。用专用滚刷蘸配制好的底层树脂均匀涂刷于打磨清理过的待粘混凝土表面,要求无漏刷,无流坠。(调配好的胶应在规定时间内使用完毕,超时后的结构胶不能使用)待底层树脂表面指触干燥后立即进行下一步工序施工。4.5、找平处理(1)、应按产品供应商提供的工艺规定配制找平材...
