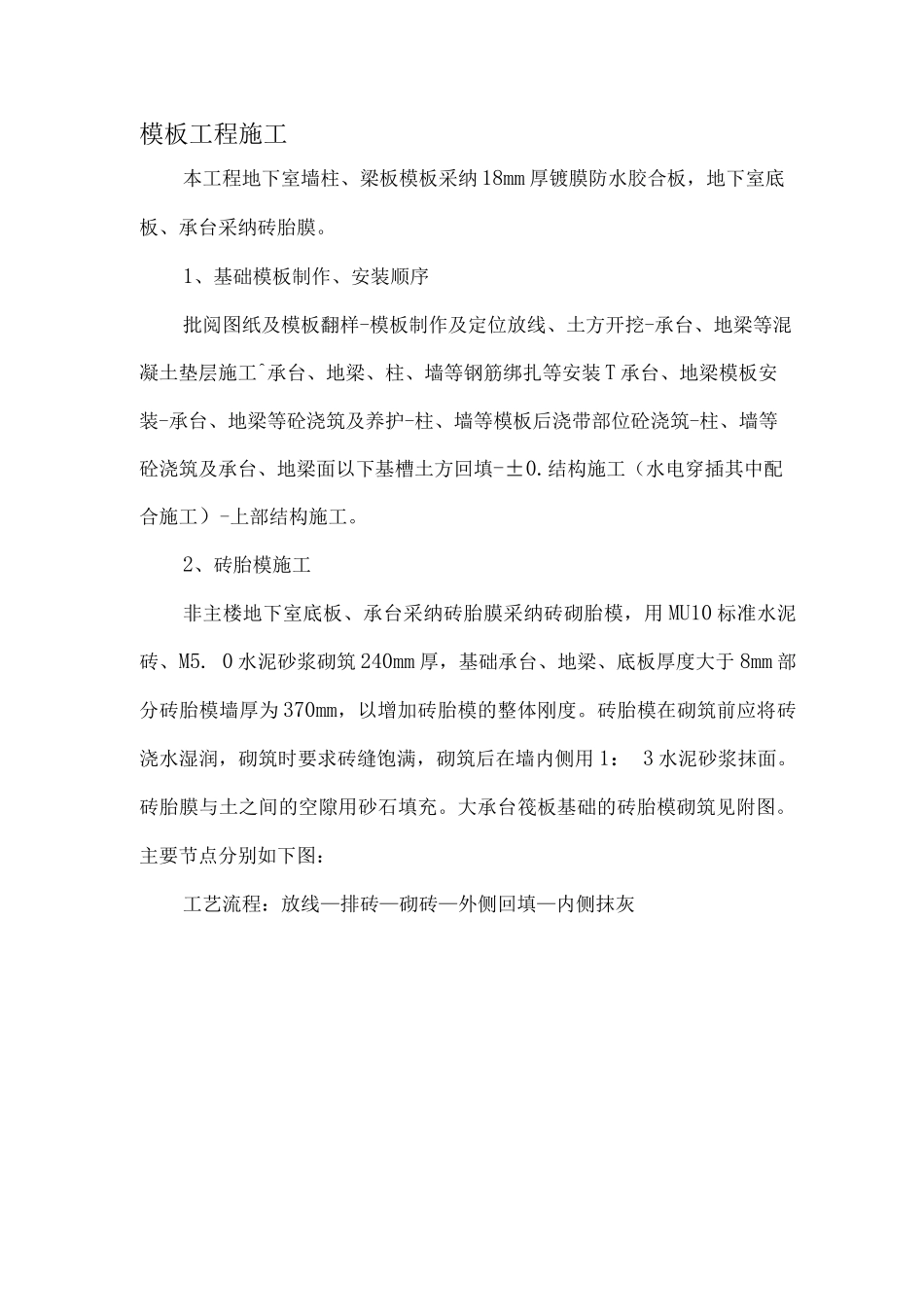

模板工程施工本工程地下室墙柱、梁板模板采纳 18mm 厚镀膜防水胶合板,地下室底板、承台采纳砖胎膜
1、基础模板制作、安装顺序批阅图纸及模板翻样-模板制作及定位放线、土方开挖-承台、地梁等混凝土垫层施工^承台、地梁、柱、墙等钢筋绑扎等安装 T 承台、地梁模板安装-承台、地梁等砼浇筑及养护-柱、墙等模板后浇带部位砼浇筑-柱、墙等砼浇筑及承台、地梁面以下基槽土方回填-±0
结构施工(水电穿插其中配合施工)-上部结构施工
2、砖胎模施工非主楼地下室底板、承台采纳砖胎膜采纳砖砌胎模,用 MU10 标准水泥砖、M5
0 水泥砂浆砌筑 240mm 厚,基础承台、地梁、底板厚度大于 8mm 部分砖胎模墙厚为 370mm,以增加砖胎模的整体刚度
砖胎模在砌筑前应将砖浇水湿润,砌筑时要求砖缝饱满,砌筑后在墙内侧用 1: 3 水泥砂浆抹面
砖胎膜与土之间的空隙用砂石填充

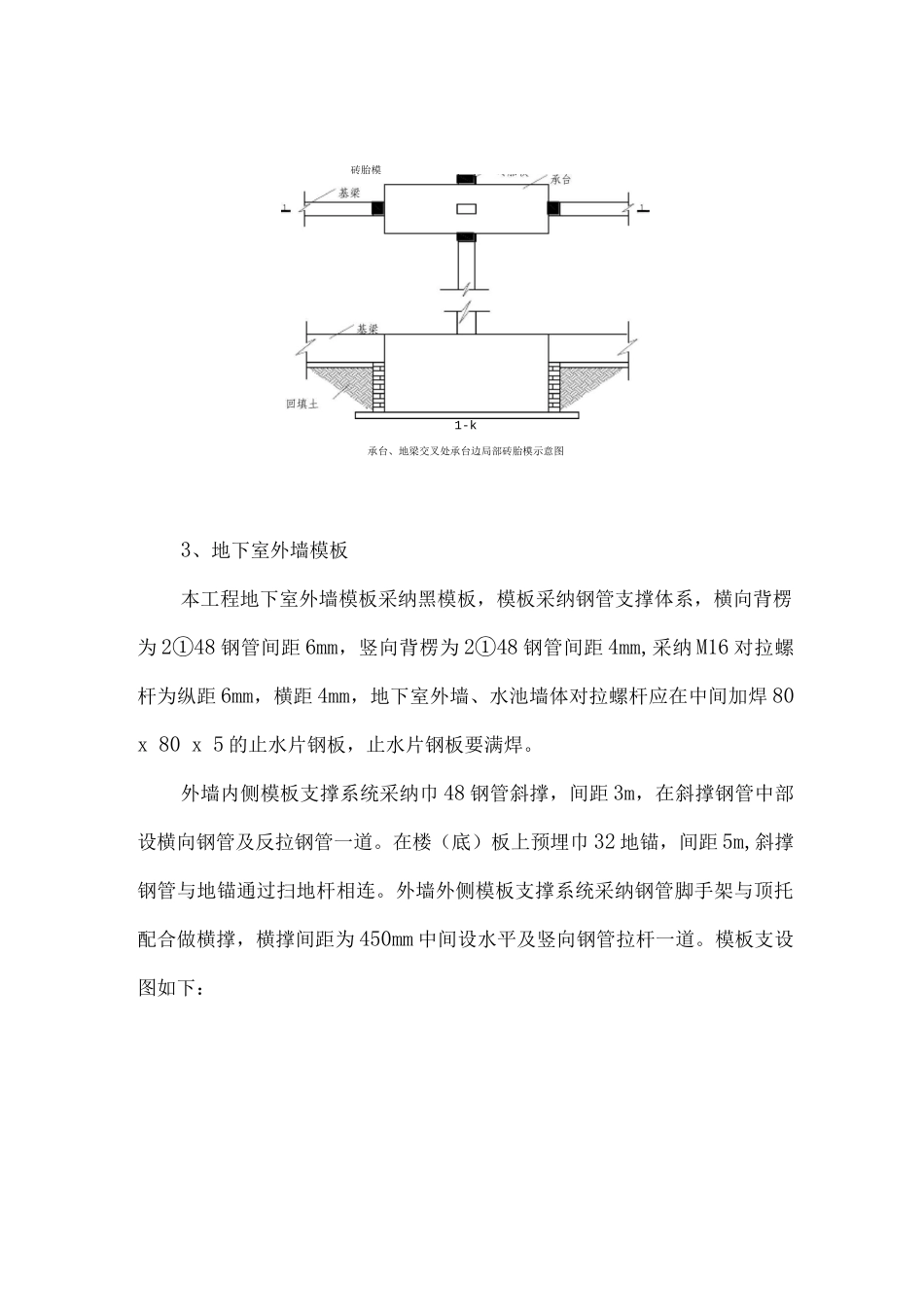

大承台筏板基础的砖胎模砌筑见附图
主要节点分别如下图:工艺流程:放线—排砖—砌砖—外侧回填—内侧抹灰砖胎模1-k承台、地梁交叉处承台边局部砖胎模示意图3、地下室外墙模板本工程地下室外墙模板采纳黑模板,模板采纳钢管支撑体系,横向背楞为 2①48 钢管间距 6mm,竖向背楞为 2①48 钢管间距 4mm,采纳 M16 对拉螺杆为纵距 6mm,横距 4mm,地下室外墙、水池墙体对拉螺杆应在中间加焊 80 x 80 x 5 的止水片钢板,止水片钢板要满焊
外墙内侧模板支撑系统采纳巾 48 钢管斜撑,间距 3m,在斜撑钢管中部设横向钢管及反拉钢管一道
在楼(底)板上预埋巾 32 地锚,间距 5m,斜撑钢管与地锚通过扫地杆相连
外墙外侧模板支撑系统采纳钢管脚手架与顶托配合做横撑,横撑间距为 450mm 中间设水平及竖向钢管拉杆一道

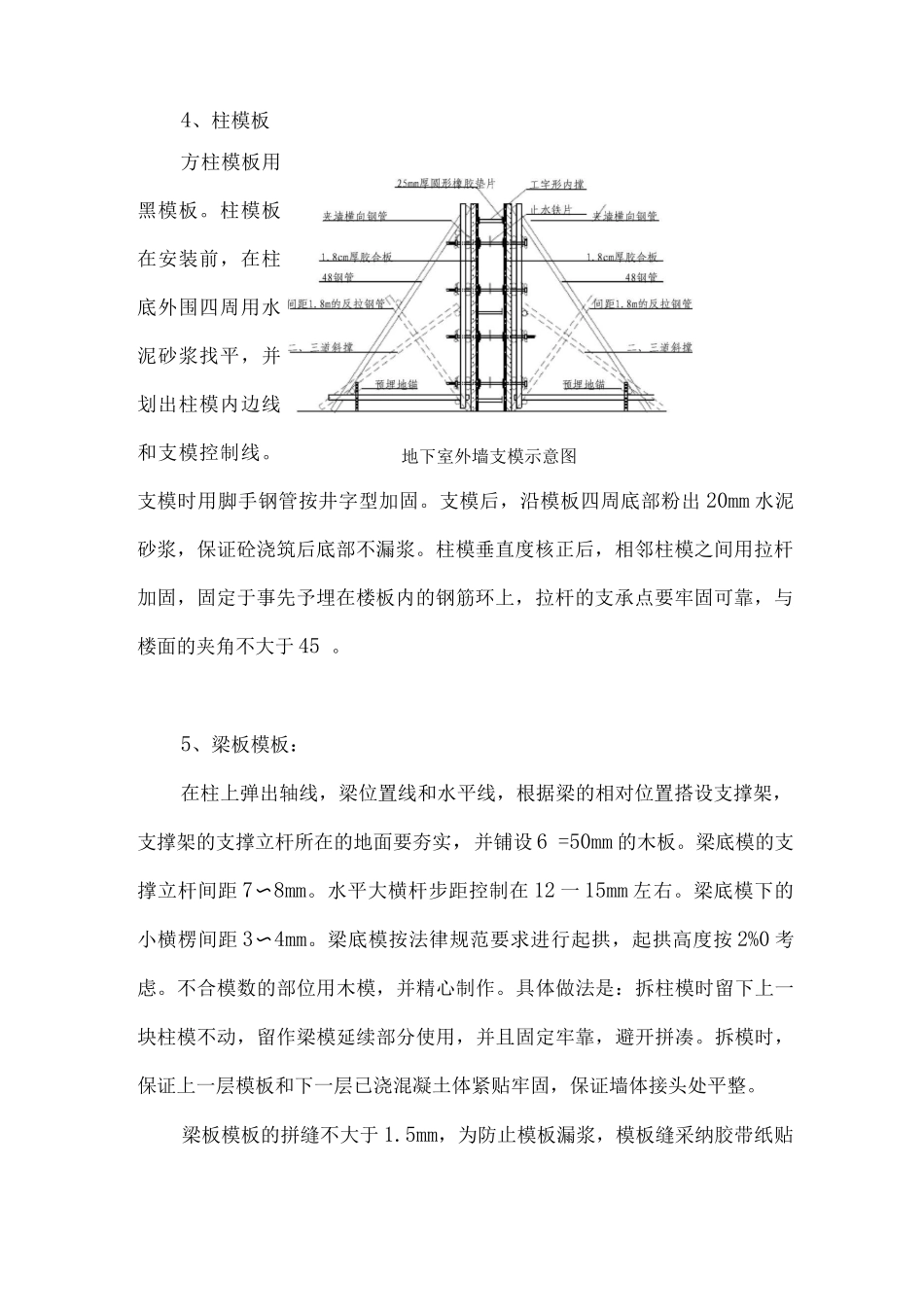

模板支设图如下:4、柱模板方柱模板用黑模板
柱模板在安装前,在柱底外围四周用水泥砂浆找平,并划出柱模内边线
