、给排水工程施工方法一、挖沟槽土方1、测量放样时根据施工图纸进行,同时先把施工范围内的地上、 地下管线调查清楚,有地下管线时采纳人工探挖暴露,并加以保护, 地上管线尽避开或采纳打入钢板桩加固
2、沟槽开挖采纳机械、人工相结合,尽量在雨季到来之前完成 沟槽开挖工作
开挖过程两台挖机配合施工,一台挖机在沟槽下面挖, 一台在沟槽上面将挖上来的土转移至基坑 1
5 米以外的地方,施工便 道距离基坑至少保证 2 米,对地质条件较差地段采纳密打钢板桩进行 护壁,并对钢板桩外侧的余土进行外运
3、机械开挖时,必须严格遵守挖掘机操作规程
挖土前,应先 发出信号,在挖土机臂回半径内不得进行其它作业或站人,并有专人 指挥
挖掘机操作人员必须经专业培训,并持证上岗,挖掘机作业前, 应检查性能是否正常,以确保安全
4、人工清底时,首先派人清理沟槽上边的浮土、石块及松土, 然后进行槽底清理作业,槽内人员作业时必须戴好安全帽,现场禁止 穿拖鞋、高跟鞋或赤脚
施工作业时严禁在沟槽内休息,上下沟槽放 置一定数量的立梯或采纳一定坡度的土梯,上下沟槽二人要保持一定 的安全距离,开挖时必须自上而下,分层开挖,并设置边坡,禁止采 用挖空底脚的操作方法或垂直开挖,以免造成塌方
5、沟槽成型时,应开好排水沟,并设置好集水坑,有水时用水 泵及进排干,以确保边坡稳定,并留置规定的工作宽度

6、机械挖土时,土方应堆在槽边外侧 1
5 米外,并且堆土高度不得超过 1
7、每日或雨后必须检查土壁的稳定情况,在确保安全情况下继 续施工,并不得将土和其它物件堆在沟槽边上,8、挖掘机作业过程中进铲不应过深,提升不应过猛
9、沟槽开挖完成后,应设置警示牌,及活动护栏,在出入通道 附近夜间挂好红灯示警

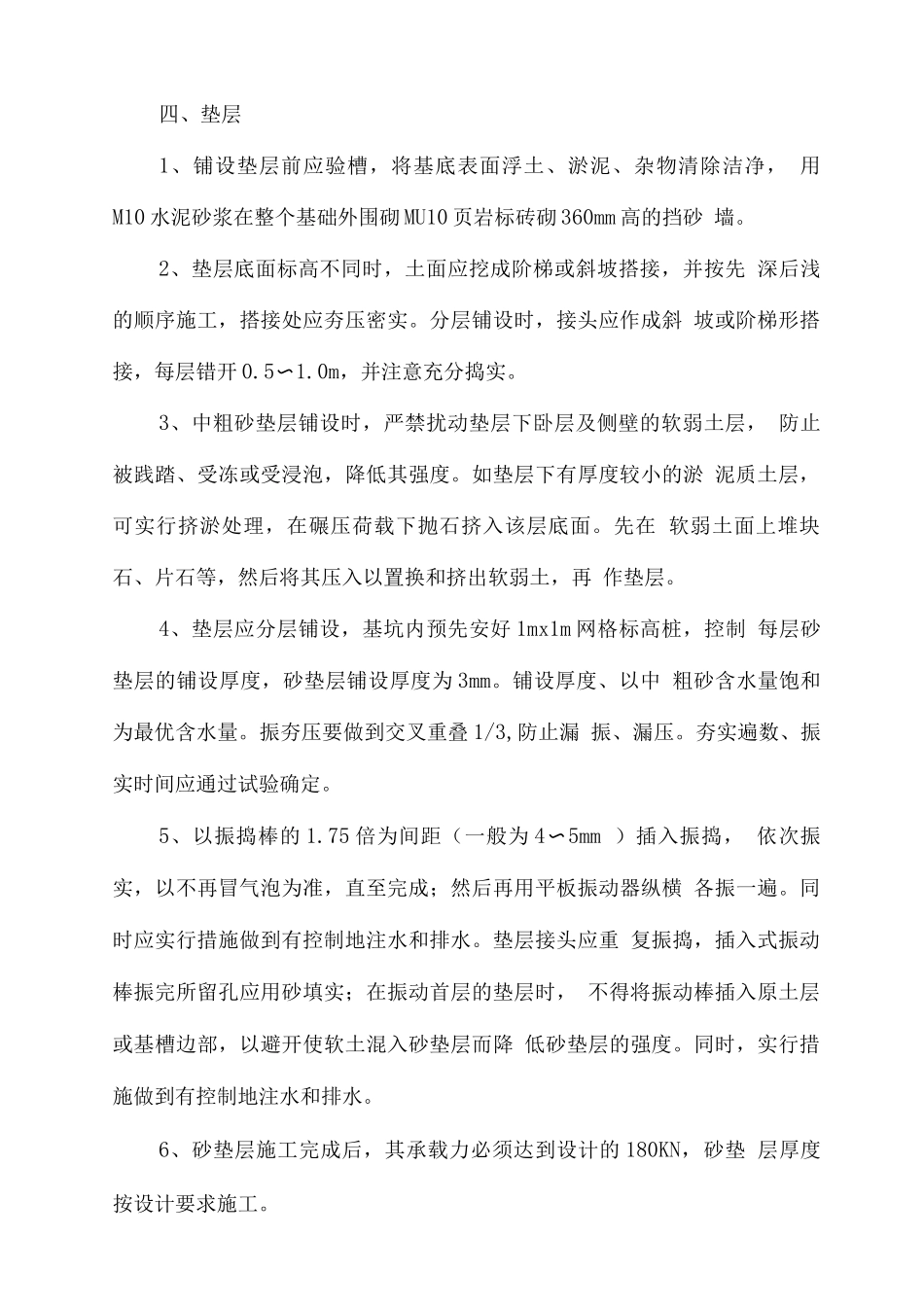

二、回填方经监理工程验收合格后,进行管槽回填,回填时采纳蛙式打夯机 分层夯实,填筑至原路基面标高,每层厚度不超过 30cm
