综放工作面安装转载机支架等安全技术措施XXX 综放工作面已经具备安装条件,为了进一步确保大型设备的安全顺利安装,特制订如下安全技术措施:一、安装环境(一)巷道概况1、XXX 进风顺槽长度为 1050m,巷道净宽 4
6m、净高 3 m;2、回风顺槽长度为 1010m,巷道净宽 4
6m、净高 3m;3、工作面切巷长度为 150m,巷道净宽 7
5m、净高 2
(二)设备的运输路线1、转载机、破裂机、支架、采煤机及前、后部溜子运输路线:地面→运料副斜井→采区集中轨道巷→XXX 回风顺槽→工作面
2、皮带输送机、供电设备列车运输路线:地面→运料副斜井→采区集中轨道巷→XXX 进风顺槽
3、绞车的安装位置(1)XXX 回风顺槽采纳无极绳(绳径 24
5mm¢)配合 24kg/m 运输
在切巷下端头正对回风顺槽的绞车硐室内安设一部 25kg 调度绞车(绳径¢18
5mm),作为下放回收空板车所用,此绞车命名为 1#绞车

(2)切巷:在切巷上、下两端头正对切巷的绞车硐室内,各安设一台 20t 回柱绞车(绳径 28mm¢),作为下放支架、机组和安装支架等设备所用,切巷下端头绞车命名为 2#绞车,切巷上端头绞车命名为 5#绞车
(3)在切巷下端头正对切巷的绞车硐室内 20t 回柱绞车旁,另安设一部 25kw 调度绞车(绳径¢18
5mm),作为下放工作面溜子大链、回收空车所用,此绞车命名为 3#绞车
(4)为了便于运输,在距切巷下端头口约 20m 附近安设一部11
4kw 调度绞车(绳径¢15
5mm),作为设备车辆进入工作面拐弯所用,此绞车命名为 4#绞车
(5)进风顺槽:进风顺槽自顺槽口至工作面切巷处现已安设 4 部25kw 调度绞车(绳径¢18

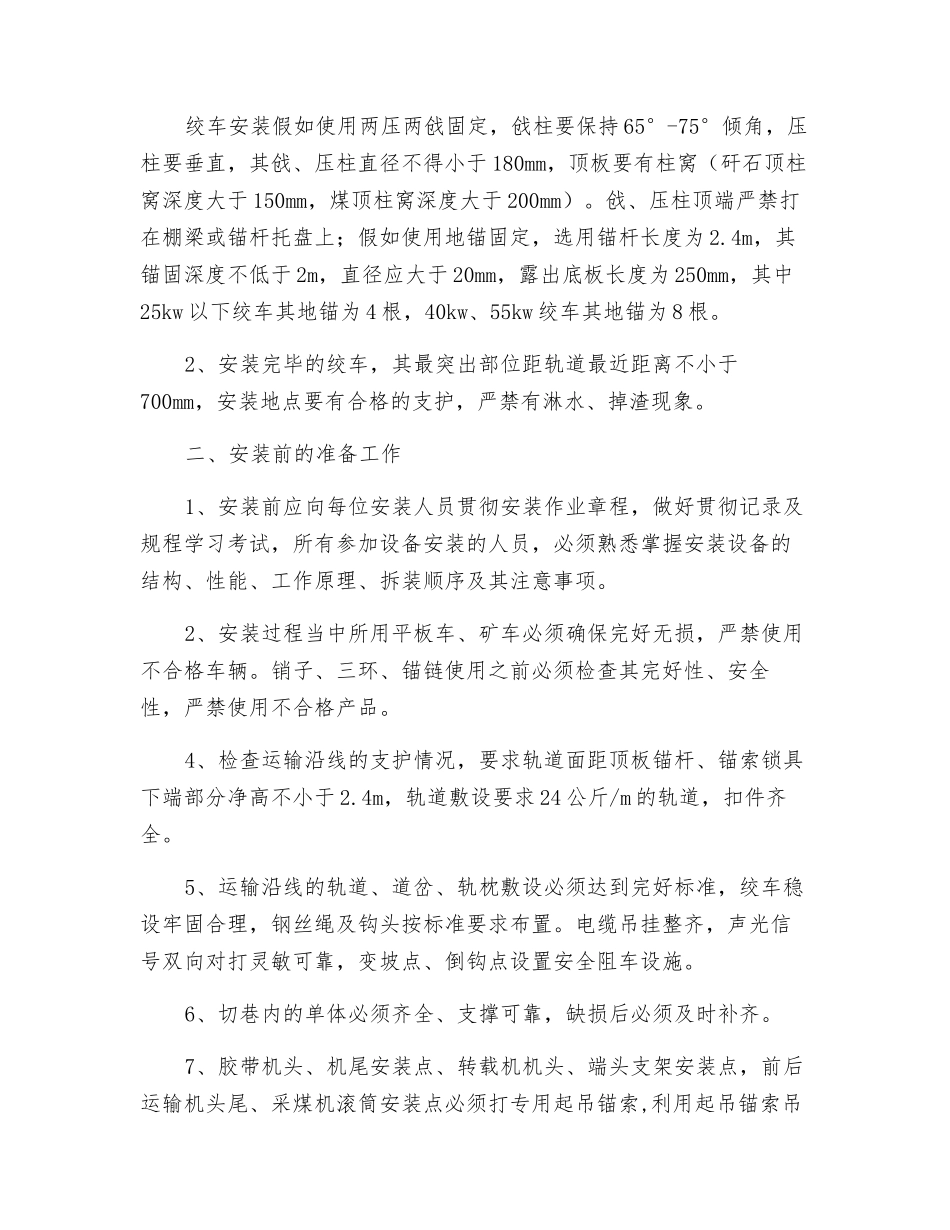

5mm),此 4 部绞车分别依次命名为6#、7#、8#、9#绞车,其中 6#、8#为对拉绞车,7#、9#为对拉绞车,作为运输顺槽内运
