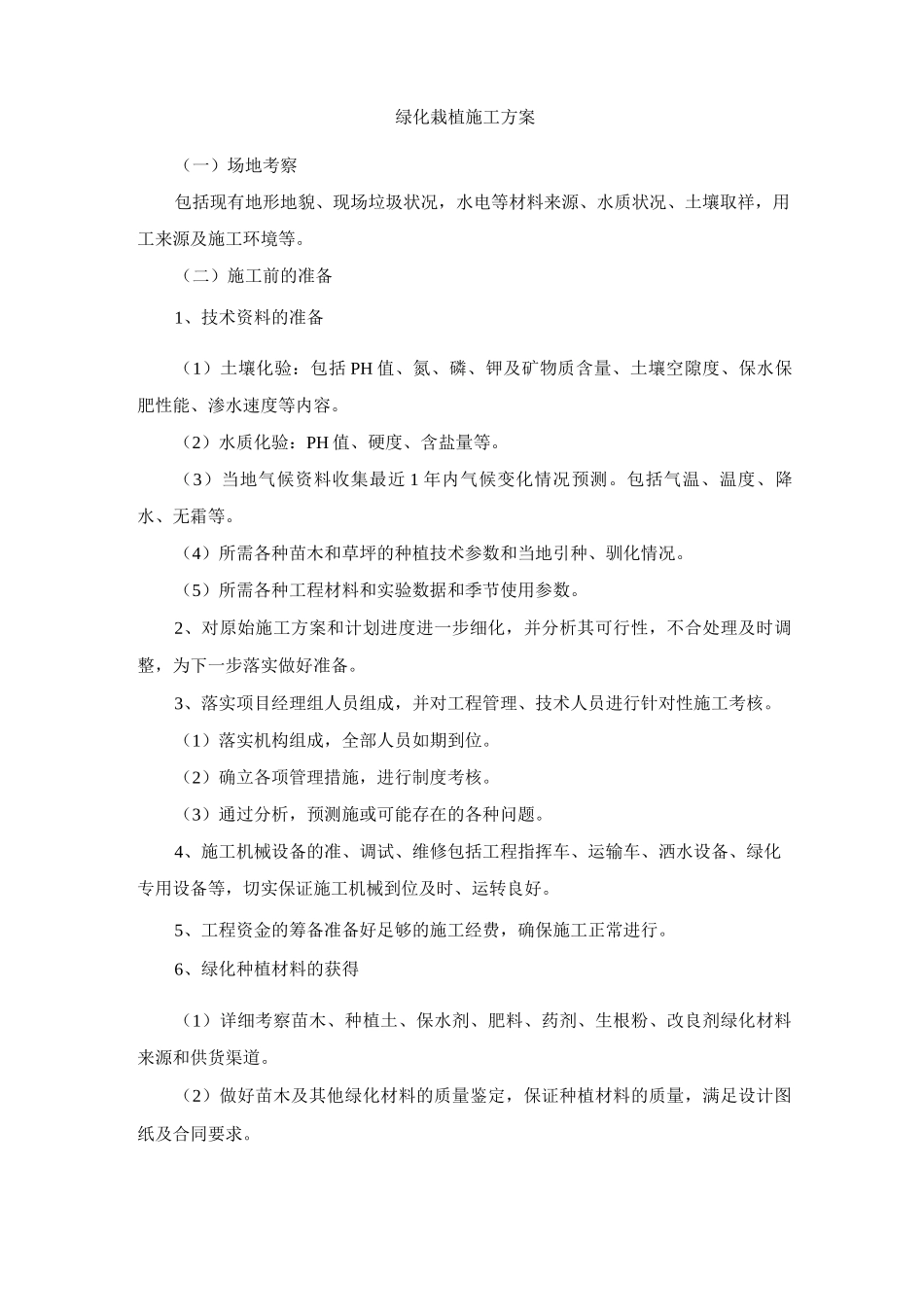

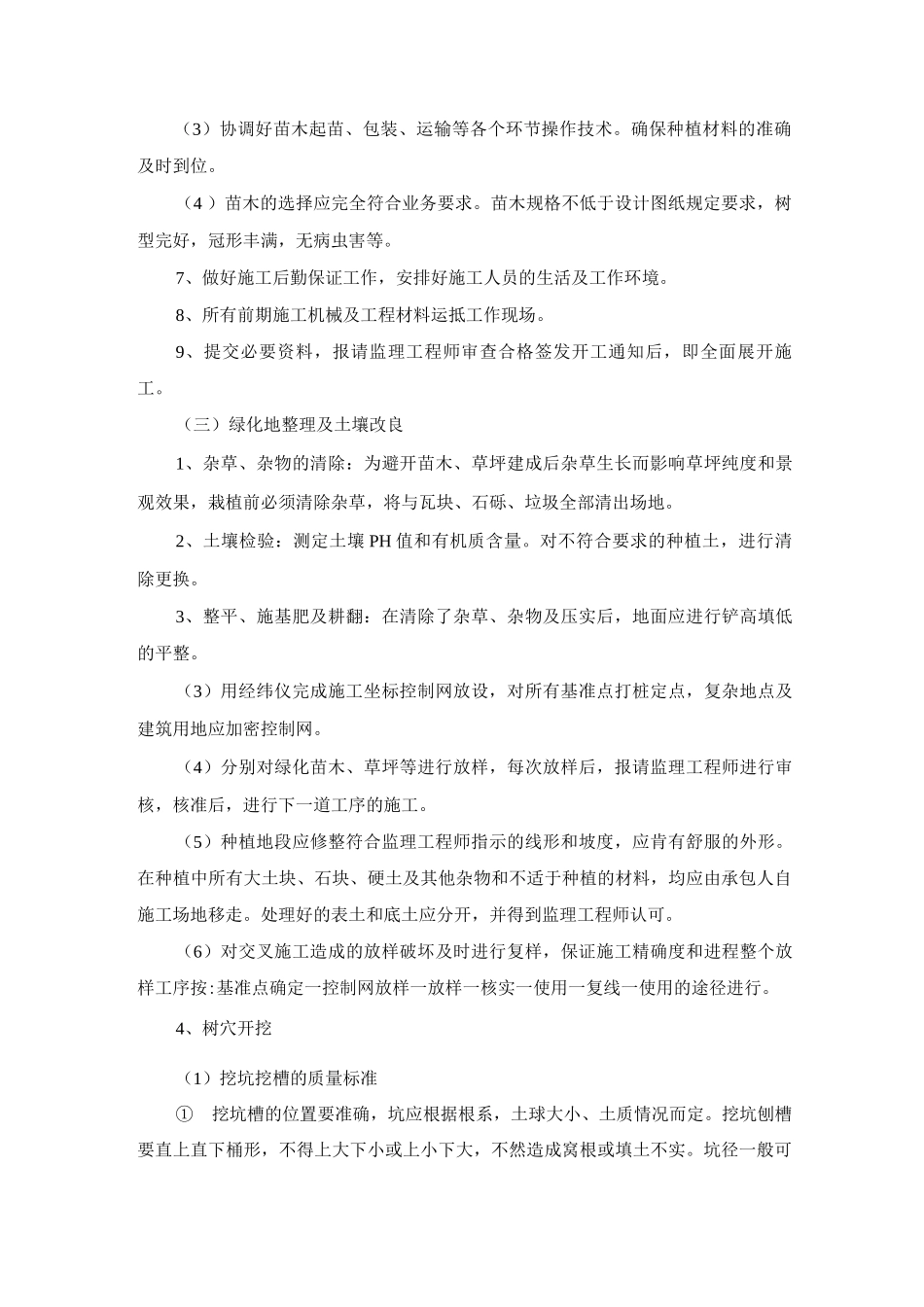

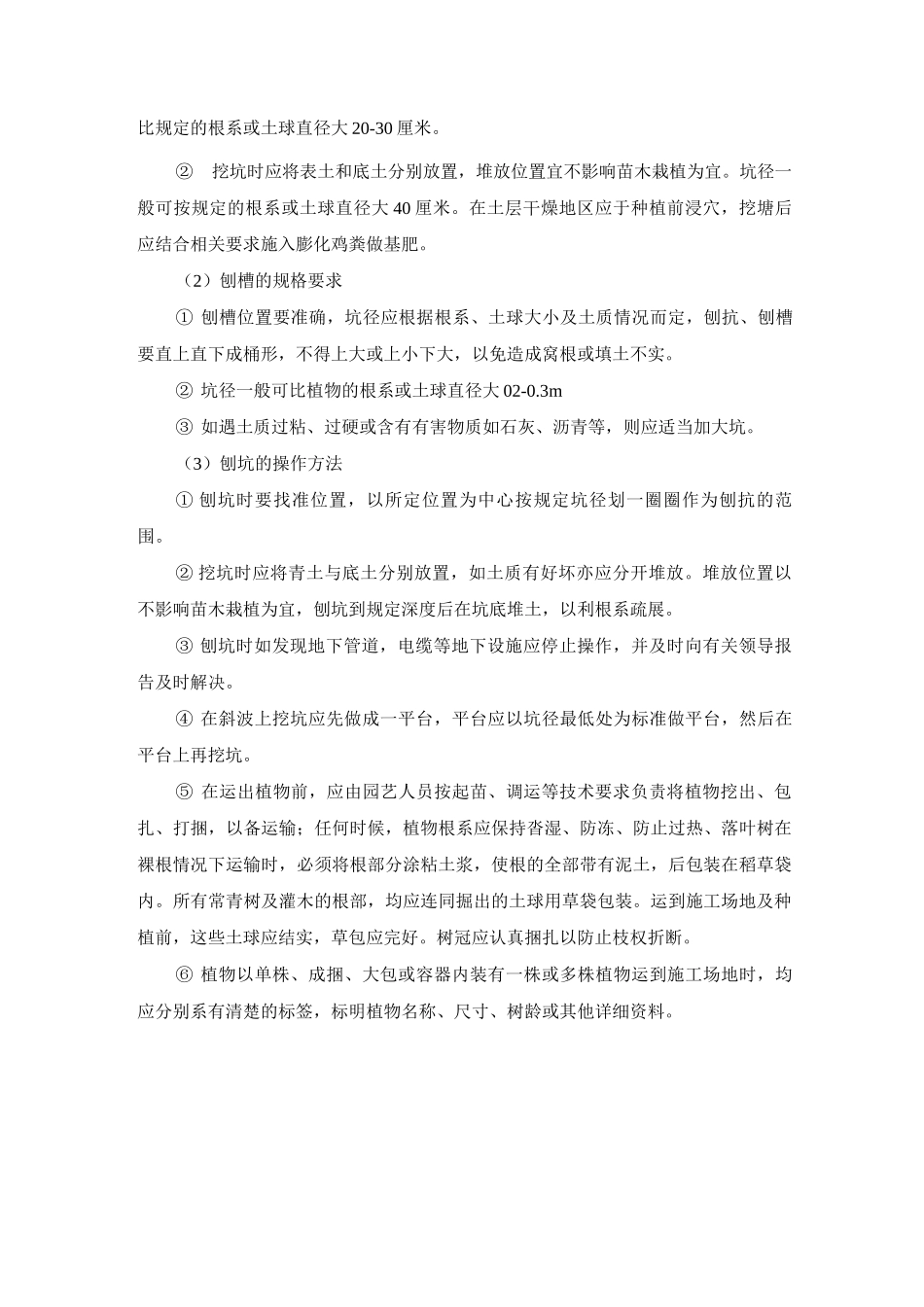

绿化栽植施工方案(一)场地考察包括现有地形地貌、现场垃圾状况,水电等材料来源、水质状况、土壤取祥,用工来源及施工环境等。(二)施工前的准备1、技术资料的准备(1)土壤化验:包括 PH 值、氮、磷、钾及矿物质含量、土壤空隙度、保水保肥性能、渗水速度等内容。(2)水质化验:PH 值、硬度、含盐量等。(3)当地气候资料收集最近 1 年内气候变化情况预测。包括气温、温度、降水、无霜等。(4)所需各种苗木和草坪的种植技术参数和当地引种、驯化情况。(5)所需各种工程材料和实验数据和季节使用参数。2、对原始施工方案和计划进度进一步细化,并分析其可行性,不合处理及时调整,为下一步落实做好准备。3、落实项目经理组人员组成,并对工程管理、技术人员进行针对性施工考核。(1)落实机构组成,全部人员如期到位。(2)确立各项管理措施,进行制度考核。(3)通过分析,预测施或可能存在的各种问题。4、施工机械设备的准、调试、维修包括工程指挥车、运输车、洒水设备、绿化专用设备等,切实保证施工机械到位及时、运转良好。5、工程资金的筹备准备好足够的施工经费,确保施工正常进行。6、绿化种植材料的获得(1)详细考察苗木、种植土、保水剂、肥料、药剂、生根粉、改良剂绿化材料来源和供货渠道。(2)做好苗木及其他绿化材料的质量鉴定,保证种植材料的质量,满足设计图纸及合同要求。(3)协调好苗木起苗、包装、运输等各个环节操作技术。确保种植材料的准确及时到位。(4 )苗木的选择应完全符合业务要求。苗木规格不低于设计图纸规定要求,树型完好,冠形丰满,无病虫害等。7、做好施工后勤保证工作,安排好施工人员的生活及工作环境。8、所有前期施工机械及工程材料运抵工作现场。9、提交必要资料,报请监理工程师审查合格签发开工通知后,即全面展开施工。(三)绿化地整理及土壤改良1、杂草、杂物的清除:为避开苗木、草坪建成后杂草生长而影响草坪纯度和景观效果,栽植前必须清除杂草,将与瓦块、石砾、垃圾全部清出场地。2、土壤检验:测定土壤 PH 值和有机质含量。对不符合要求的种植土,进行清除更换。3、整平、施基肥及耕翻:在清除了杂草、杂物及压实后,地面应进行铲高填低的平整。(3)用经纬仪完成施工坐标控制网放设,对所有基准点打桩定点,复杂地点及建筑用地应加密控制网。(4)分别对绿化苗木、草坪等进行放样,每次放样后,报请监理工程师进行审核,核准后,进行下一道工序的施工。(5)种植地段应修...
