老旧小区基础设施环境改造工程室外综合工程施工方案与技术措施一、室外道路改造1 材料要求 1
1 中粒式沥青混凝土:严格根据配合比施工,符合施工质量要求;1
2 无机料:有产品合格证,符合施工要求;1
3 3:7 灰土:严格根据配合比施工,严格符合施工要求
2 施工准备:2
1 作业条件2
1 施工前审核图纸,根据图纸要求施工做法进行施工
2 室外管线均已施工完毕
2 材料器具:挖掘机、压路机、手推车、铁锹(平头、尖头)、耙子、水准仪、尺子、筛子等
3 工艺流程:4 操作工艺:4
1 原路面拆除:根据图纸设计要求将院内原水泥砖面层道路至基层,人工配合挖掘机进行原有路面拆除,将拆除后的方砖、渣土及时进行清运,将基层面清理洁净,清除虚土及杂物并拍底夯实
2 测设标高控制线:施工技术人员使用水准仪进行标高测量,根据设计标高放出标高控制线,用来控制施工标高
3 路基碾压,压实系数>0
93:路面宽大处采纳压路机碾压,路面狭小处不便压路机碾压施工的采纳人工夯实,每层铺土厚度应根据土质、密实度要求和机具性能确定
一般蛙式打夯机每层铺土厚度为 200~250mm;人工打夯不大于 150mm
每层铺摊后,随之耙平
回填土每层至少夯打三遍
打夯应一夯压半夯,夯夯连接,行行相连,纵横交叉;路基碾压完成后,压实系数>0
4 铺设 300 厚 3:7 灰土基层:路基基层碾压完毕之后,铺设 300 厚 3:7 灰土基层,松铺系数在 1
3 之间,分两步夯实
5 铺设 200 厚碎石垫层4

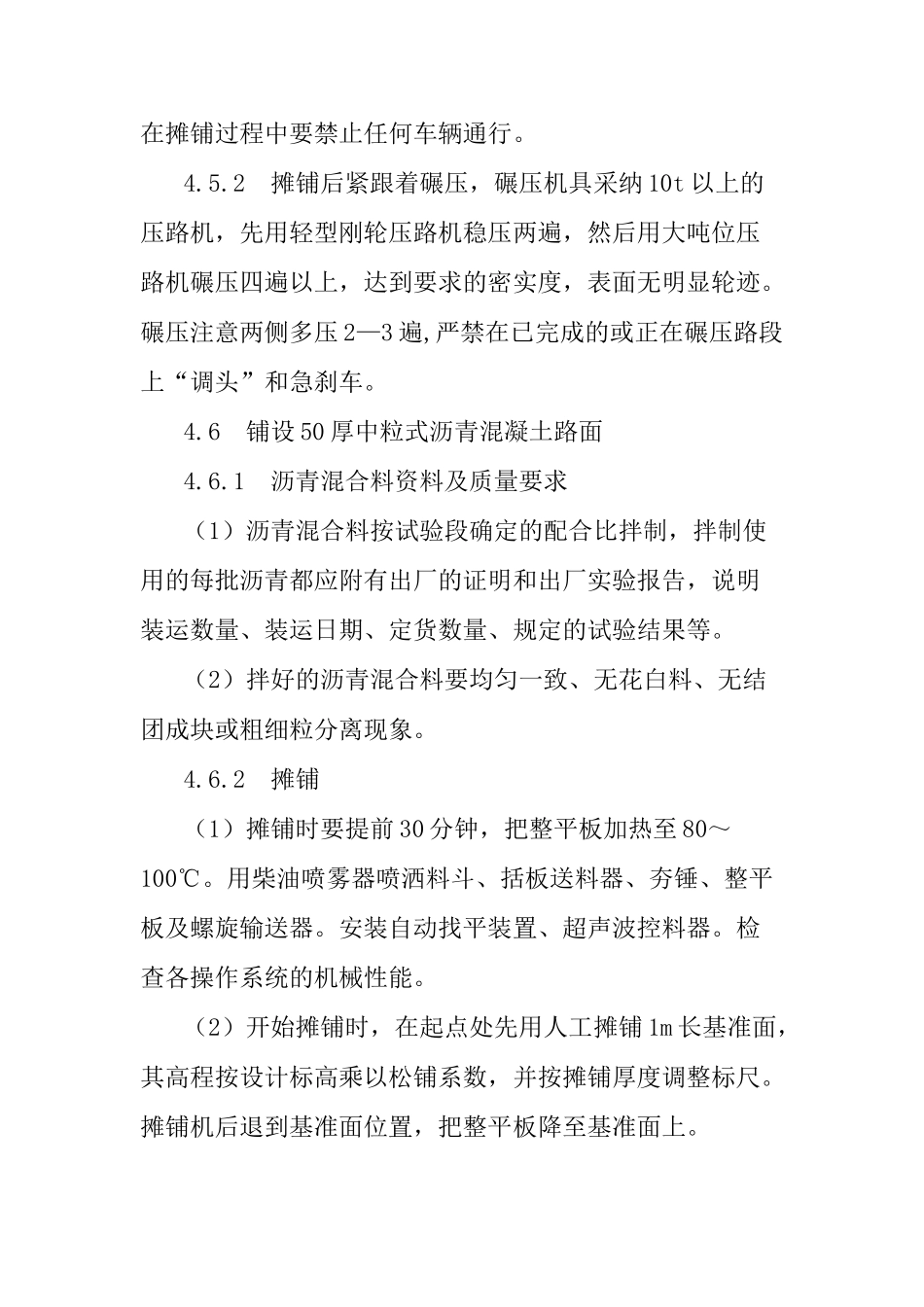

1 用自卸汽车将碎石运到施工现场,使用人工配合摊铺机摊铺整型,摊铺后的碎石基层表面要平整顺直,在摊铺过程中要禁止任何车辆通行
2 摊铺后紧跟着碾压,碾压机具采纳 10t 以上的压路机,先用轻型刚轮压路机稳压两遍,然后用大吨位压路机碾压四遍以上,达到要求的密实度
