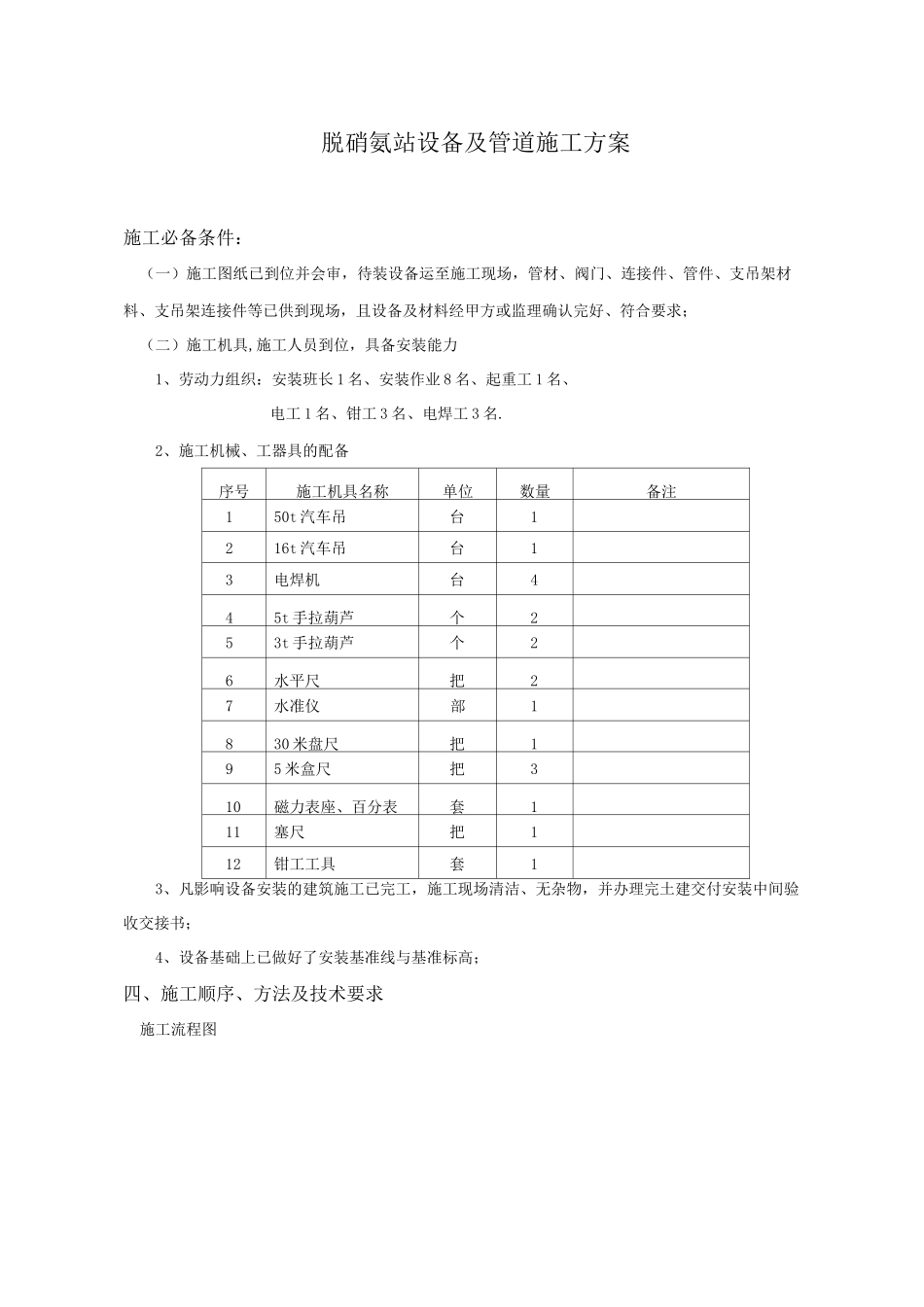

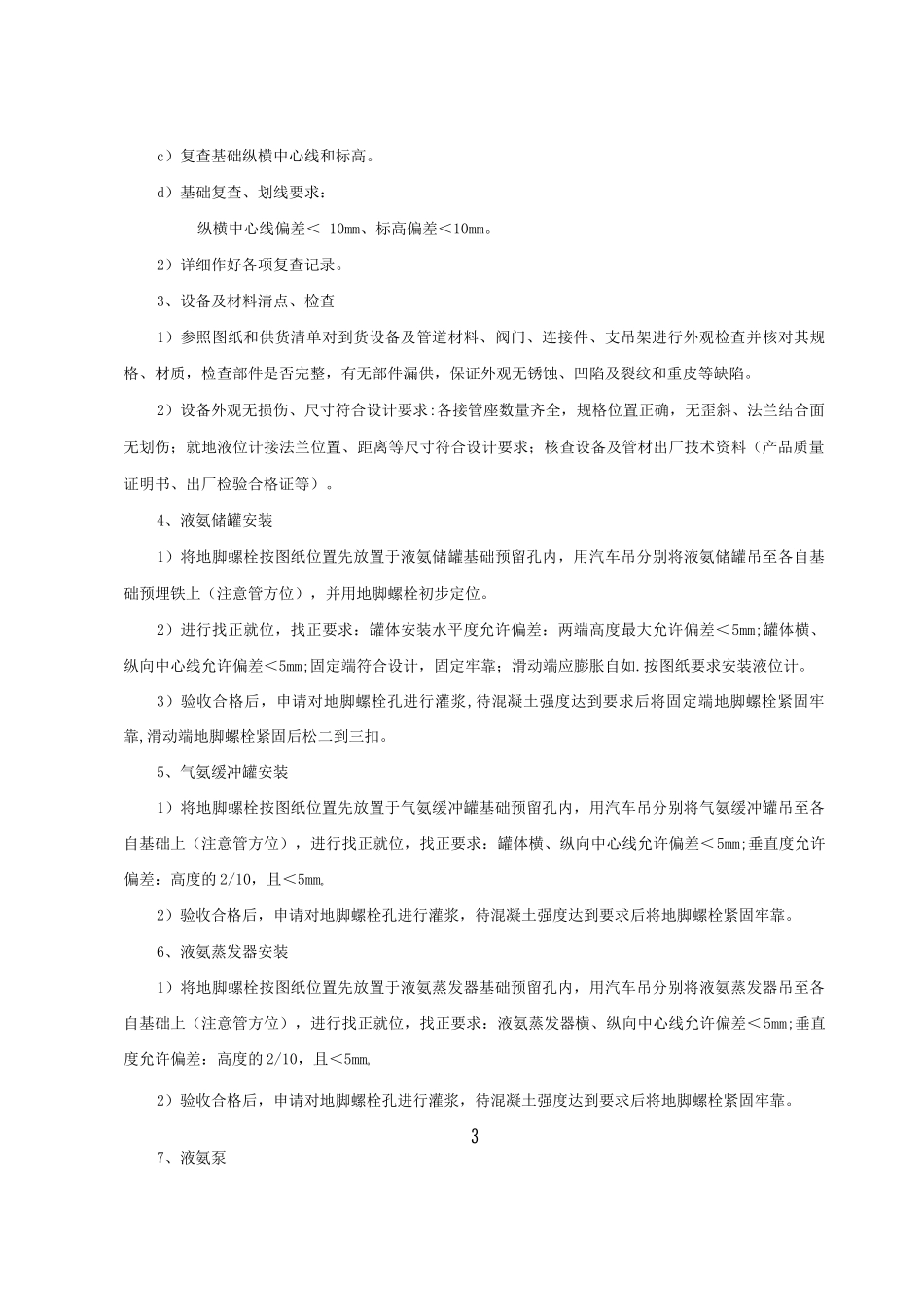

脱硝氨站设备及管道施工方案施工必备条件:(一)施工图纸已到位并会审,待装设备运至施工现场,管材、阀门、连接件、管件、支吊架材料、支吊架连接件等已供到现场,且设备及材料经甲方或监理确认完好、符合要求;(二)施工机具,施工人员到位,具备安装能力1、劳动力组织:安装班长 1 名、安装作业 8 名、起重工 1 名、电工 1 名、钳工 3 名、电焊工 3 名.2、施工机械、工器具的配备序号施工机具名称单位数量备注150t 汽车吊台1216t 汽车吊台13电焊机台445t 手拉葫芦个253t 手拉葫芦个26水平尺把27水准仪部1830 米盘尺把195 米盒尺把310磁力表座、百分表套111塞尺把112钳工工具套13、凡影响设备安装的建筑施工已完工,施工现场清洁、无杂物,并办理完土建交付安装中间验收交接书;4、设备基础上已做好了安装基准线与基准标高;四、施工顺序、方法及技术要求施工流程图气氨缓冲罐安装施工内容、方法及技术要求1、施工准备1)所有施工人员必须参加技术交底,并熟悉图纸。2)工器具准备.3)根据图纸清单对设备及材料数量进行清点及外观检查,如有缺陷的部件应及时上报,不得擅自处理。2、基础验收、划线1)根据图纸对土建移交的基础进行复查。a)复查地脚螺栓孔的位置、尺寸。b)复查预埋铁板的位置、尺寸。液氨储罐安装液氨.蒸发器安装....液氨泵安装.气.氨稀.释罐安装“...压缩空气储罐.卸氨压缩机安装......废水泵安装陆用流体装卸臂安装液氨蒸发系统管道安装废水系统管道安装压缩空气系统管道安装c)复查基础纵横中心线和标高。d)基础复查、划线要求:纵横中心线偏差< 10mm、标高偏差<10mm。2)详细作好各项复查记录。3、设备及材料清点、检查1)参照图纸和供货清单对到货设备及管道材料、阀门、连接件、支吊架进行外观检查并核对其规格、材质,检查部件是否完整,有无部件漏供,保证外观无锈蚀、凹陷及裂纹和重皮等缺陷。2)设备外观无损伤、尺寸符合设计要求:各接管座数量齐全,规格位置正确,无歪斜、法兰结合面无划伤;就地液位计接法兰位置、距离等尺寸符合设计要求;核查设备及管材出厂技术资料(产品质量证明书、出厂检验合格证等)。4、液氨储罐安装1)将地脚螺栓按图纸位置先放置于液氨储罐基础预留孔内,用汽车吊分别将液氨储罐吊至各自基础预埋铁上(注意管方位),并用地脚螺栓初步定位。2)进行找正就位,找正要求:罐体安装水平度允许偏差:两端高度最大允许偏差<5mm;罐体横、纵向中心线允许偏差<5mm;固定...
