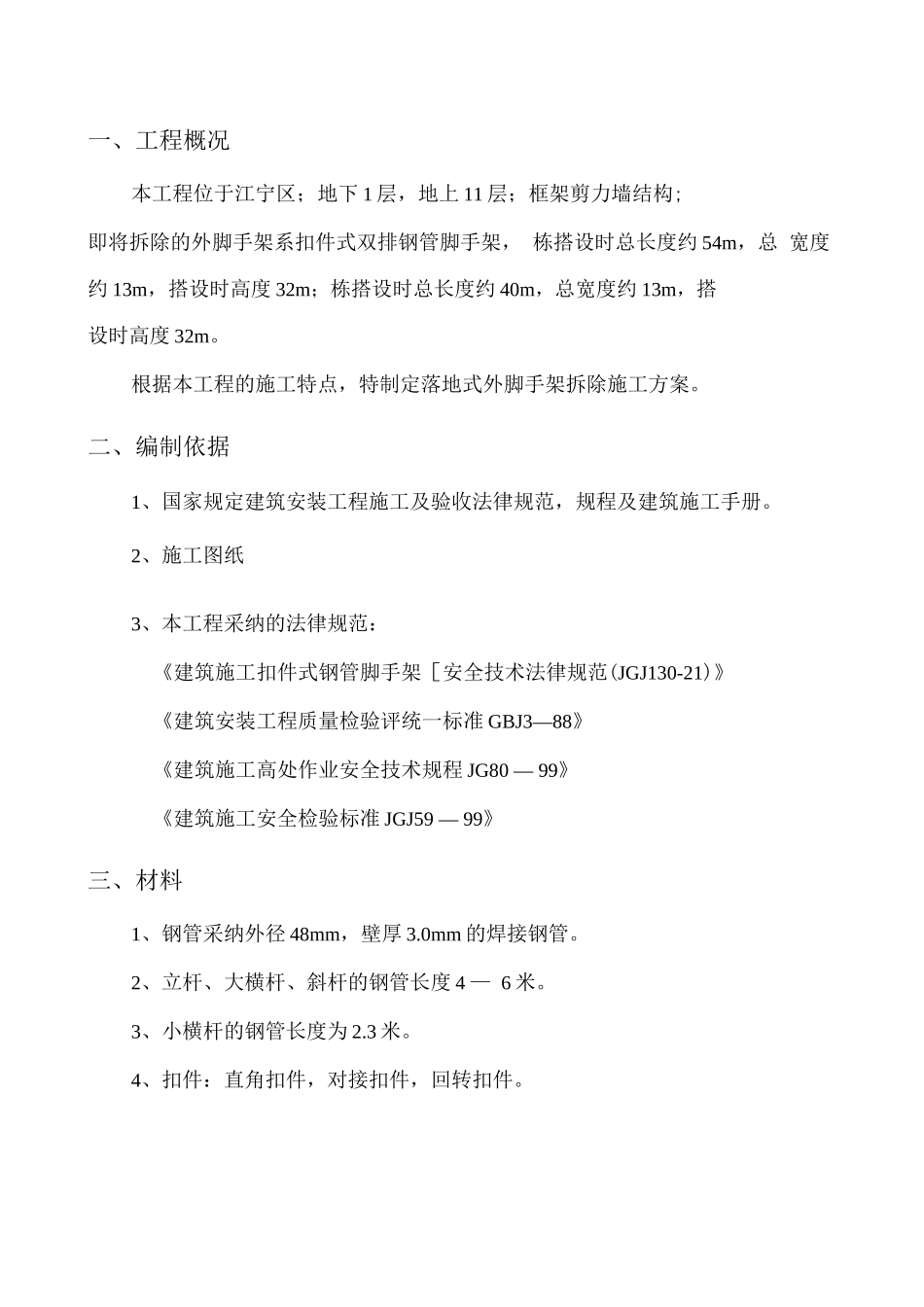

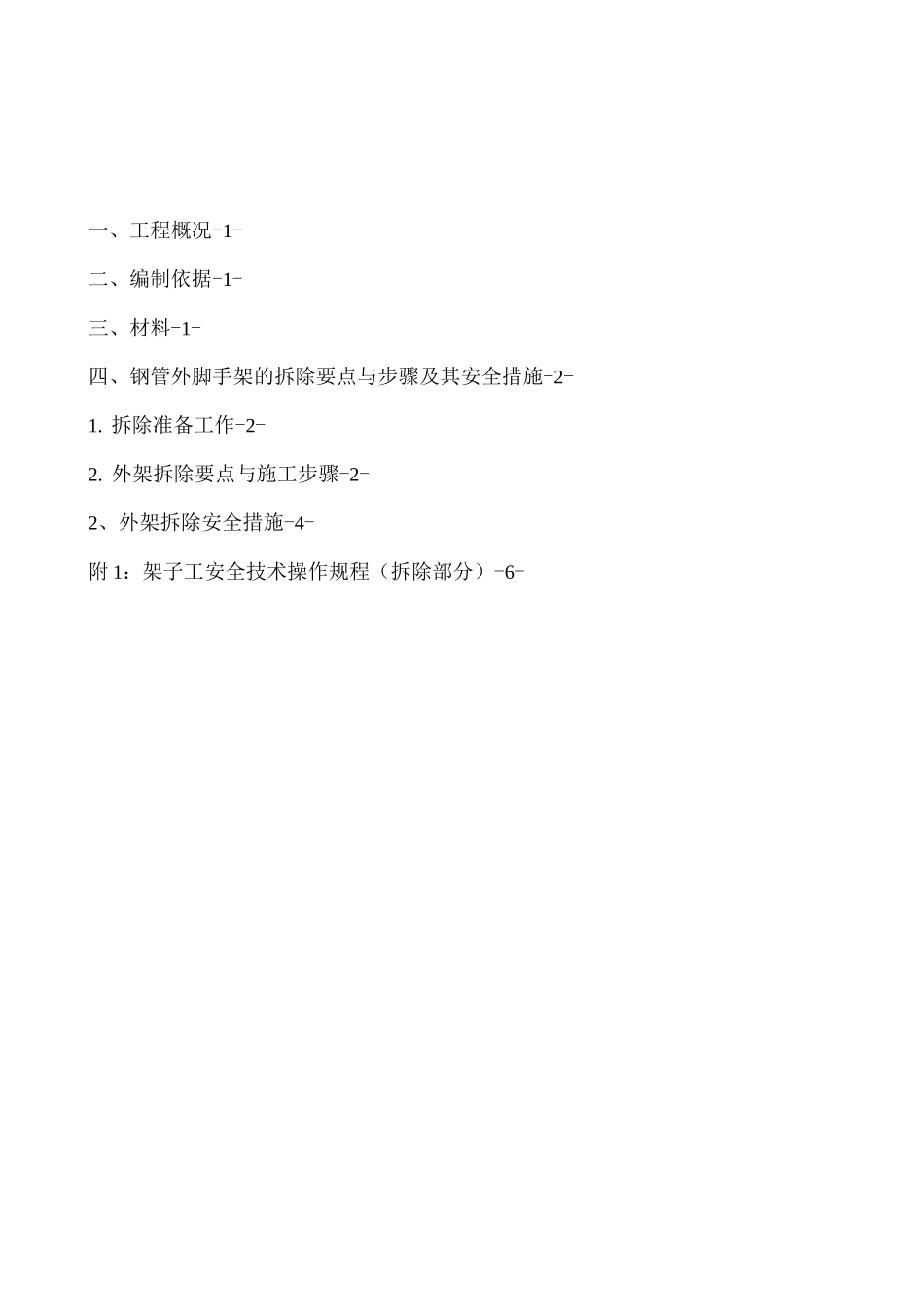

编制人:审核人:审批人:建设有限公司2025 年 06 月 25 日工程落地外脚手架拆除施工方案一、工程概况-1-二、编制依据-1-三、材料-1-四、钢管外脚手架的拆除要点与步骤及其安全措施-2-1. 拆除准备工作-2-2. 外架拆除要点与施工步骤-2-2、外架拆除安全措施-4-附 1:架子工安全技术操作规程(拆除部分)-6-一、工程概况本工程位于江宁区;地下 1 层,地上 11 层;框架剪力墙结构;即将拆除的外脚手架系扣件式双排钢管脚手架, 栋搭设时总长度约 54m,总 宽度约 13m,搭设时高度 32m;栋搭设时总长度约 40m,总宽度约 13m,搭设时高度 32m。根据本工程的施工特点,特制定落地式外脚手架拆除施工方案。二、编制依据1、国家规定建筑安装工程施工及验收法律规范,规程及建筑施工手册。2、施工图纸3、本工程采纳的法律规范:《建筑施工扣件式钢管脚手架[安全技术法律规范(JGJ130-21)》《建筑安装工程质量检验评统一标准 GBJ3—88》《建筑施工高处作业安全技术规程 JG80 — 99》《建筑施工安全检验标准 JGJ59 — 99》三、材料1、钢管采纳外径 48mm,壁厚 3.0mm 的焊接钢管。2、立杆、大横杆、斜杆的钢管长度 4 — 6 米。3、小横杆的钢管长度为 2.3 米。4、扣件:直角扣件,对接扣件,回转扣件。外脚手架拆除施工方案四、钢管外脚手架的拆除要点与步骤及其安全措施1, 拆除准备工作1)脚手架拆除前应由项目负责人召集有关人员对落地外脚手架实地进行全 面检查(必要时需加连墙杆),建筑物及楼层材料已转运,已不需要脚手架时,方 可进行拆除。2)脚手架拆除前,先划定安全范围,设置警戒线,拆除人员必须先熟悉现 场,了解四周环境,先检查是否有隐患之处,每层楼面必须做好临边洞的防护。3)应仔细将各层架体上的存留材料、杂物等清除洁净,以防坠落伤人。4)组织拆除人员做好安全技术交底,并有交底接受人签字,对作业人员交 接清楚工作中要注意的相关安全技术要求。并准备好安全带、绳、吊具、工具, 配备运输人员。堆放在脚手架上物体严禁过多,并随时运到地面,堆放整齐。5)拆除人员必须是专职架子工,持有特别工种操作证方可参加作业。6)具体的安全交底由项目部安全科进行专门的安全交底。2. 外架拆除要点与施工步骤按自上而下,先搭后拆,后搭先拆逐步拆除,严禁上下同时作业,不得采纳 踏步式或实行分段、分立面拆除。所有连墙杆应随脚手架逐层拆除,严禁先将 连墙杆整层或数层拆除后再拆除架体;拆...
