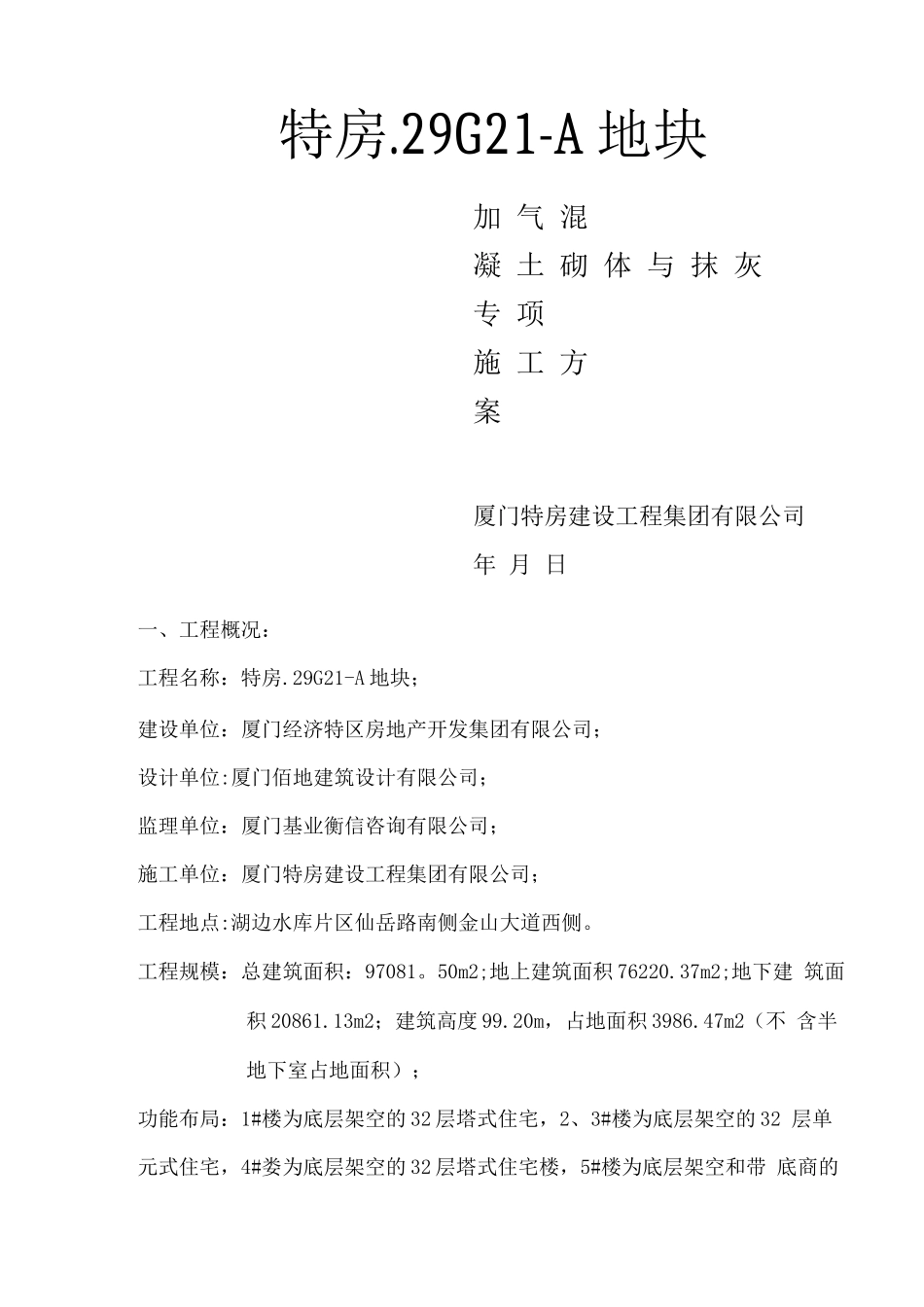

29G21-A 地块加 气 混凝 土 砌 体 与 抹 灰专 项施 工 方案厦门特房建设工程集团有限公司年 月 日一、工程概况:工程名称:特房
29G21-A 地块;建设单位:厦门经济特区房地产开发集团有限公司;设计单位:厦门佰地建筑设计有限公司;监理单位:厦门基业衡信咨询有限公司;施工单位:厦门特房建设工程集团有限公司;工程地点:湖边水库片区仙岳路南侧金山大道西侧
工程规模:总建筑面积:97081
50m2;地上建筑面积 76220
37m2;地下建 筑面积 20861
13m2;建筑高度 99
20m,占地面积 3986
47m2(不 含半地下室占地面积);功能布局:1#楼为底层架空的 32 层塔式住宅,2、3#楼为底层架空的 32 层单元式住宅,4#娄为底层架空的 32 层塔式住宅楼,5#楼为底层架空和带 底商的的 32 层单元造价人才网式住宅
本工程建筑等级为一级,建筑防火等级为一级,抗震烈度为七度,主体 结构合理使用年限为 50 年,± 0
0 相对应的绝对标高为(黄海)17
二、编制依据1、《蒸压加气混凝土砌块》GB/T11968 -262、《蒸压加气混凝土用砌筑砂浆与抹面砂浆》JC 890-213、《蒸压加气混凝土砌块应用技术规程》DBJ13-29-264、《混凝土小型空心砌块》GB8239 -19975、《蒸压轻质砂加气砼(AAC )砌块和板材结构构造》06CG016、《建筑工程施工质量验收统一标准》GB503 -217、相关地方、行业标准、法律规范三、施工工艺技术1
1、工艺流程:施工准备基层清理弹线定位试排块立皮数杆设置墙体拉结筋拌制砂浆[HA^W 筑墙体|管线敷设g墙体处理成品保护1

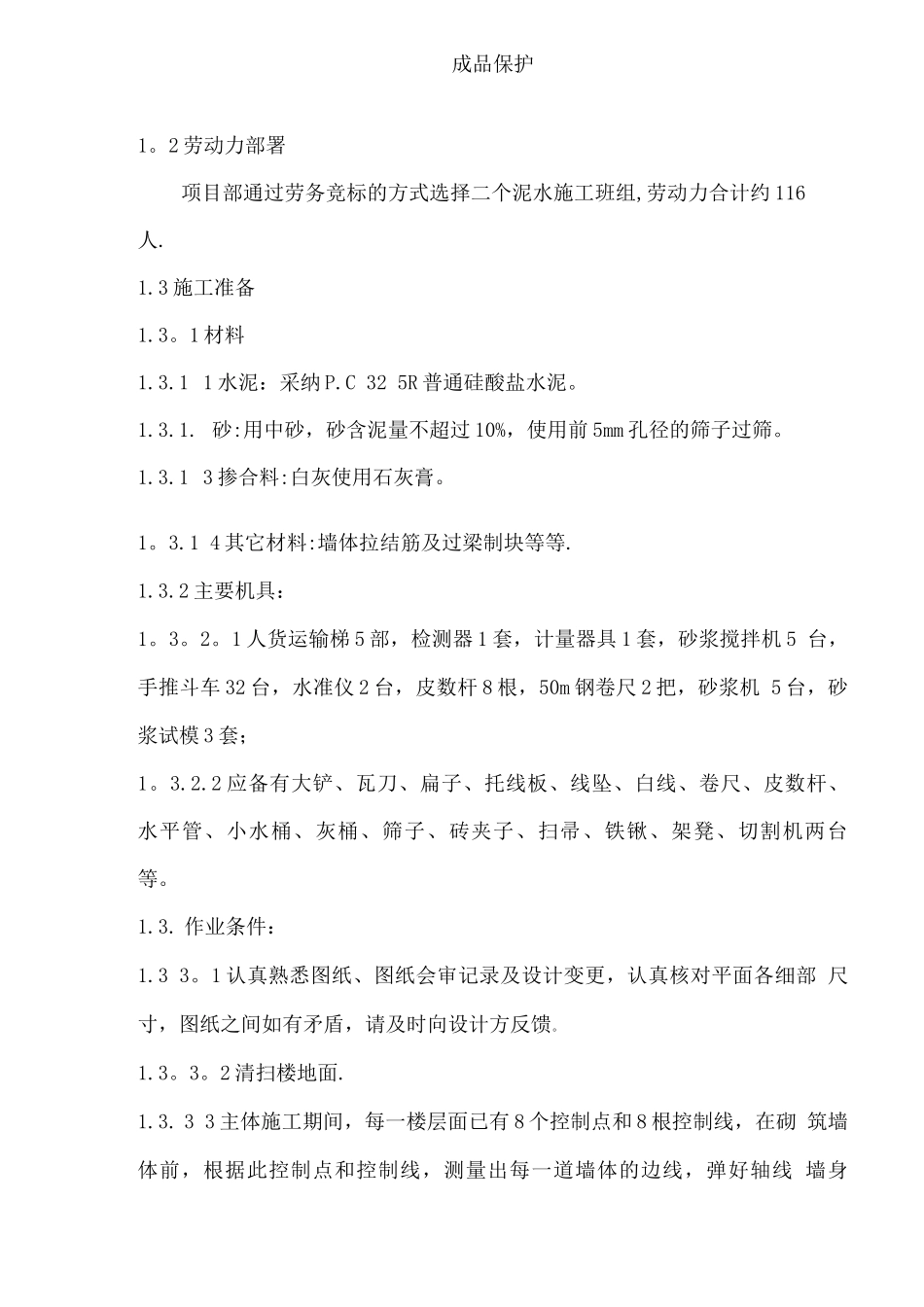

2 劳动力部署项目部通过劳务竞标的方式选择二个泥水施工班组,劳动力合计约 116人
3 施工准备1
1 1 水泥:采纳 P
C 32 5R
