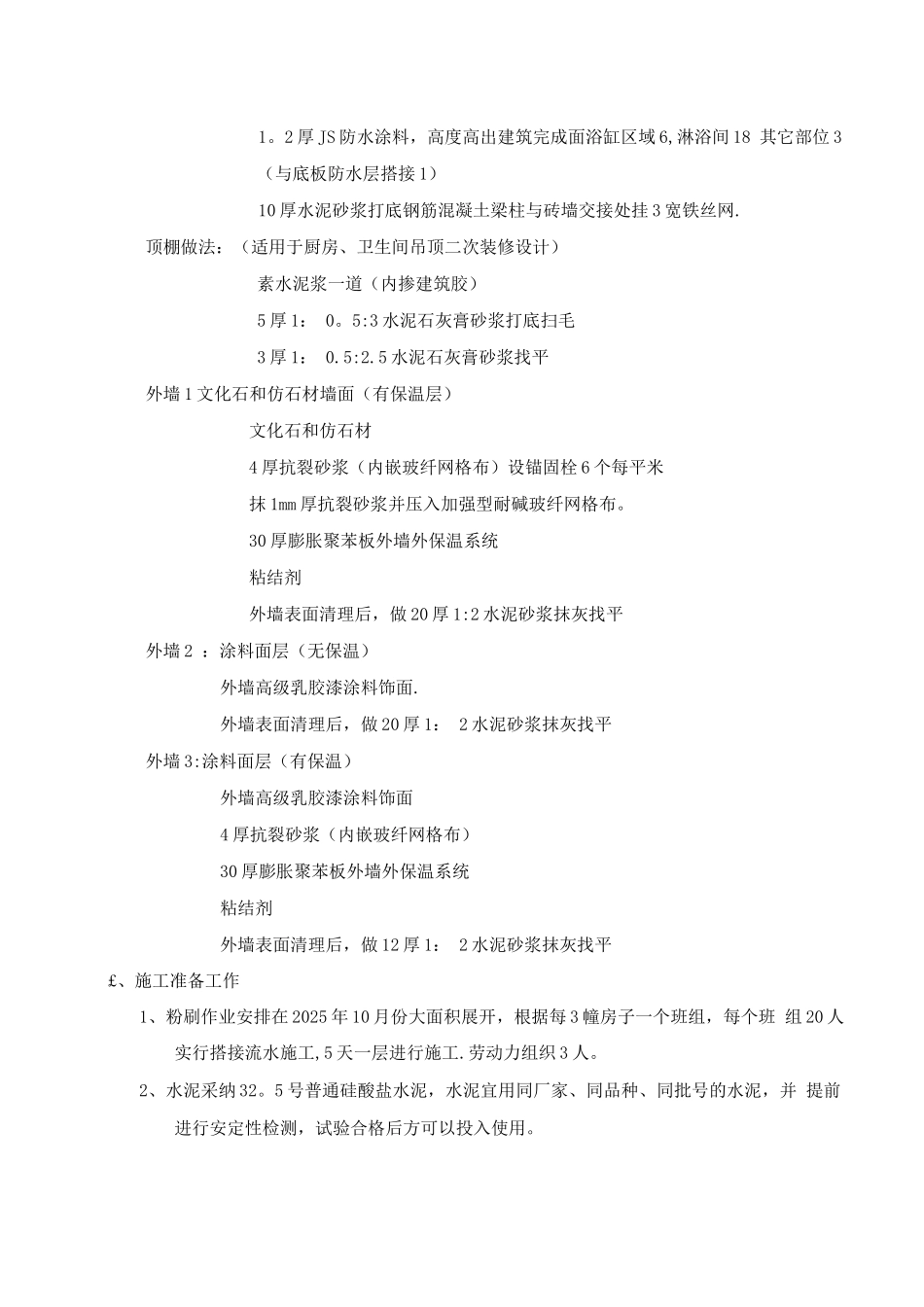

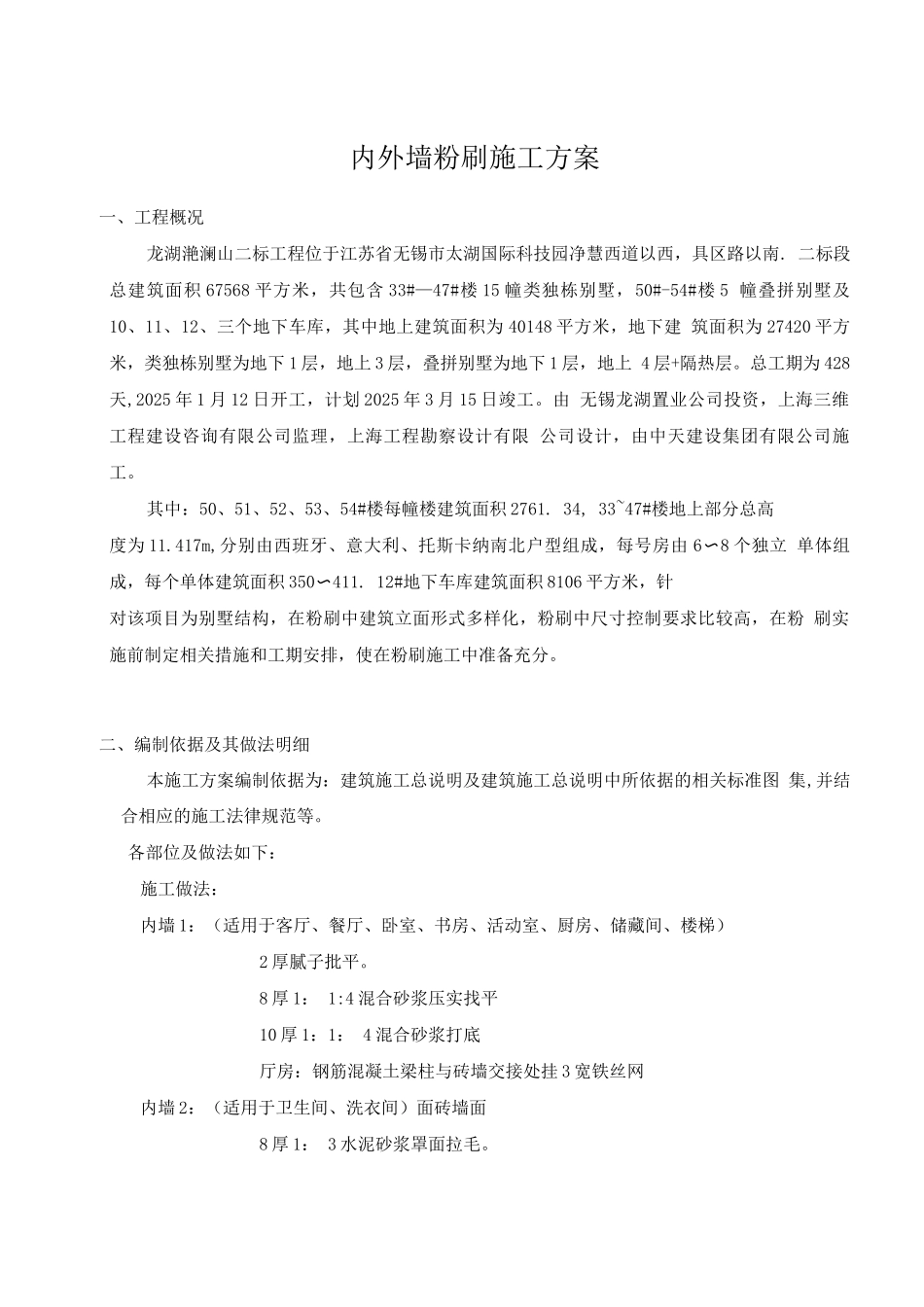

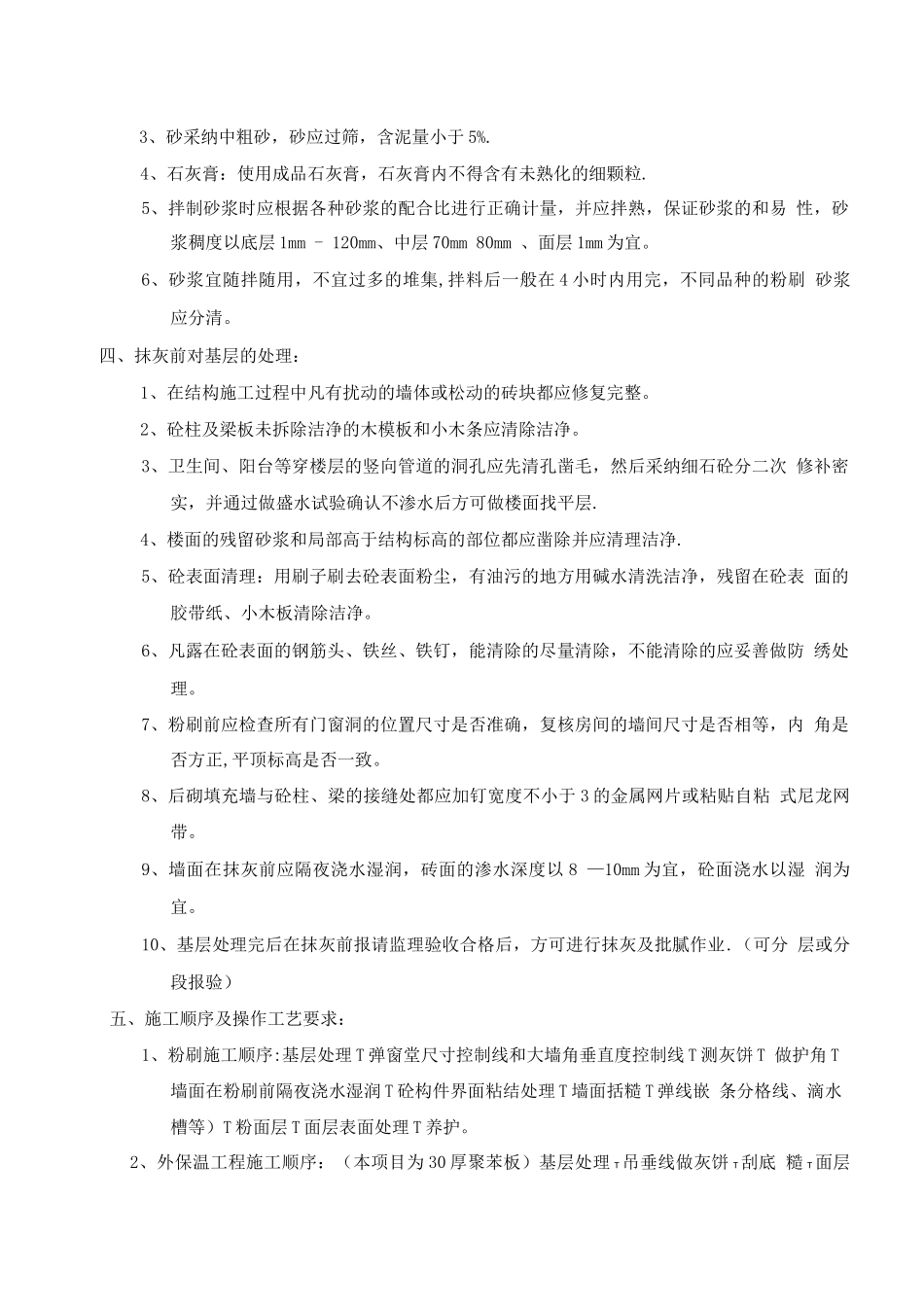

内外墙粉刷施工方案一、工程概况龙湖滟澜山二标工程位于江苏省无锡市太湖国际科技园净慧西道以西,具区路以南. 二标段总建筑面积 67568 平方米,共包含 33#—47#楼 15 幢类独栋别墅,50#-54#楼 5 幢叠拼别墅及10、11、12、三个地下车库,其中地上建筑面积为 40148 平方米,地下建 筑面积为 27420 平方米,类独栋别墅为地下 1 层,地上 3 层,叠拼别墅为地下 1 层,地上 4 层+隔热层。总工期为 428天,2025 年 1 月 12 日开工,计划 2025 年 3 月 15 日竣工。由 无锡龙湖置业公司投资,上海三维工程建设咨询有限公司监理,上海工程勘察设计有限 公司设计,由中天建设集团有限公司施工。其中:50、51、52、53、54#楼每幢楼建筑面积 2761. 34, 33~47#楼地上部分总高度为 11.417m,分别由西班牙、意大利、托斯卡纳南北户型组成,每号房由 6〜8 个独立 单体组成,每个单体建筑面积 350〜411. 12#地下车库建筑面积 8106 平方米,针对该项目为别墅结构,在粉刷中建筑立面形式多样化,粉刷中尺寸控制要求比较高,在粉 刷实施前制定相关措施和工期安排,使在粉刷施工中准备充分。二、编制依据及其做法明细本施工方案编制依据为:建筑施工总说明及建筑施工总说明中所依据的相关标准图 集,并结合相应的施工法律规范等。各部位及做法如下:施工做法:内墙 1:(适用于客厅、餐厅、卧室、书房、活动室、厨房、储藏间、楼梯)2 厚腻子批平。8 厚 1: 1:4 混合砂浆压实找平10 厚 1:1: 4 混合砂浆打底厅房:钢筋混凝土梁柱与砖墙交接处挂 3 宽铁丝网内墙 2:(适用于卫生间、洗衣间)面砖墙面8 厚 1: 3 水泥砂浆罩面拉毛。1。2 厚 JS 防水涂料,高度高出建筑完成面浴缸区域 6,淋浴间 18 其它部位 3 (与底板防水层搭接 1)10 厚水泥砂浆打底钢筋混凝土梁柱与砖墙交接处挂 3 宽铁丝网.顶棚做法:(适用于厨房、卫生间吊顶二次装修设计)素水泥浆一道(内掺建筑胶)5 厚 1: 0。5:3 水泥石灰膏砂浆打底扫毛3 厚 1: 0.5:2.5 水泥石灰膏砂浆找平外墙 1 文化石和仿石材墙面(有保温层)文化石和仿石材4 厚抗裂砂浆(内嵌玻纤网格布)设锚固栓 6 个每平米抹 1mm 厚抗裂砂浆并压入加强型耐碱玻纤网格布。30 厚膨胀聚苯板外墙外保温系统粘结剂外墙表面清理后,做 20 厚 1:2 水泥砂浆抹灰找平外墙 2 :涂料面层(无保温)外墙高级乳胶漆涂料饰面.外墙表面清理后,做...
