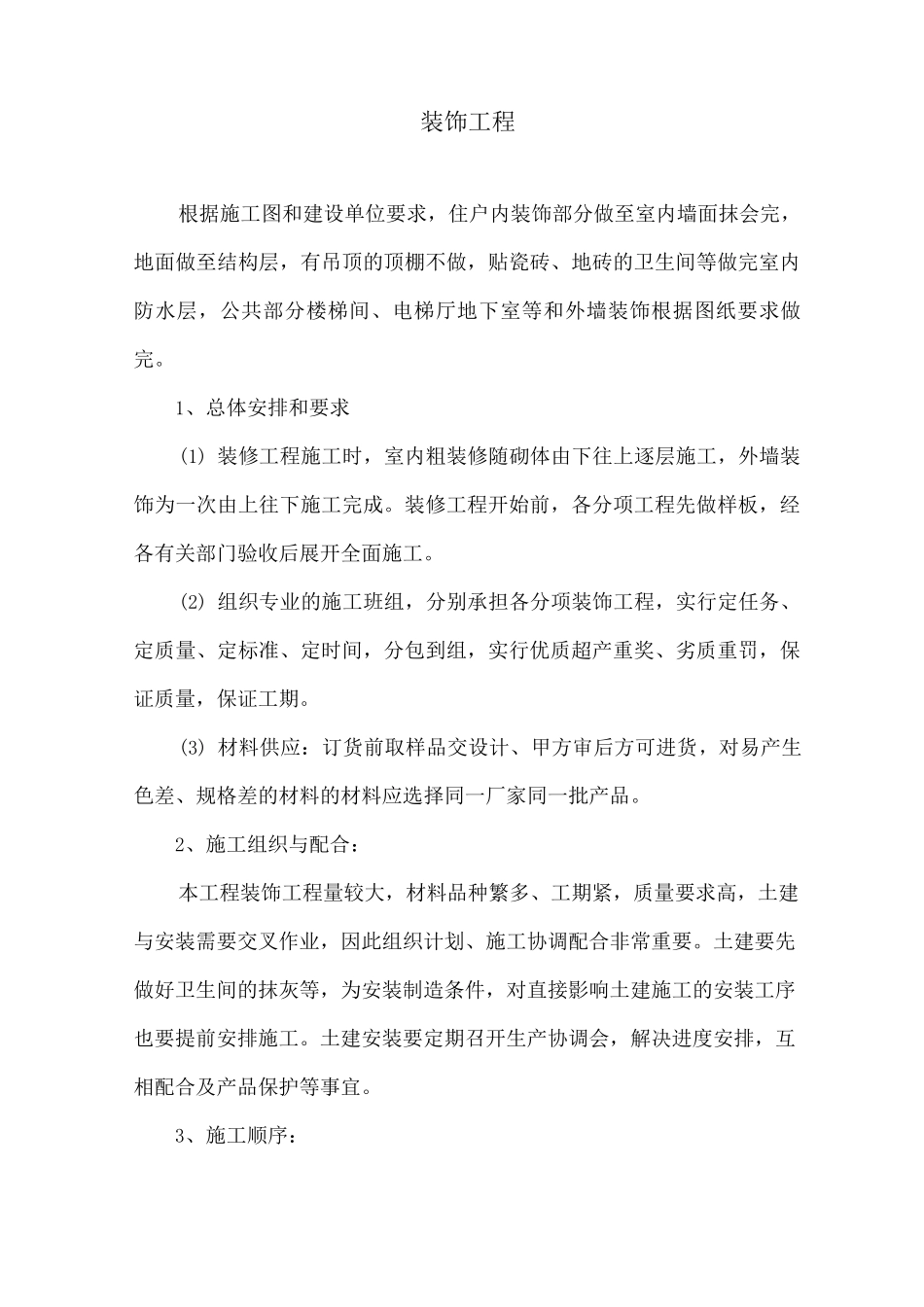

装饰工程根据施工图和建设单位要求,住户内装饰部分做至室内墙面抹会完,地面做至结构层,有吊顶的顶棚不做,贴瓷砖、地砖的卫生间等做完室内防水层,公共部分楼梯间、电梯厅地下室等和外墙装饰根据图纸要求做完
1、总体安排和要求(1) 装修工程施工时,室内粗装修随砌体由下往上逐层施工,外墙装饰为一次由上往下施工完成
装修工程开始前,各分项工程先做样板,经各有关部门验收后展开全面施工
(2) 组织专业的施工班组,分别承担各分项装饰工程,实行定任务、定质量、定标准、定时间,分包到组,实行优质超产重奖、劣质重罚,保证质量,保证工期
(3) 材料供应:订货前取样品交设计、甲方审后方可进货,对易产生色差、规格差的材料的材料应选择同一厂家同一批产品
2、施工组织与配合:本工程装饰工程量较大,材料品种繁多、工期紧,质量要求高,土建与安装需要交叉作业,因此组织计划、施工协调配合非常重要
土建要先做好卫生间的抹灰等,为安装制造条件,对直接影响土建施工的安装工序也要提前安排施工
土建安装要定期召开生产协调会,解决进度安排,互相配合及产品保护等事宜

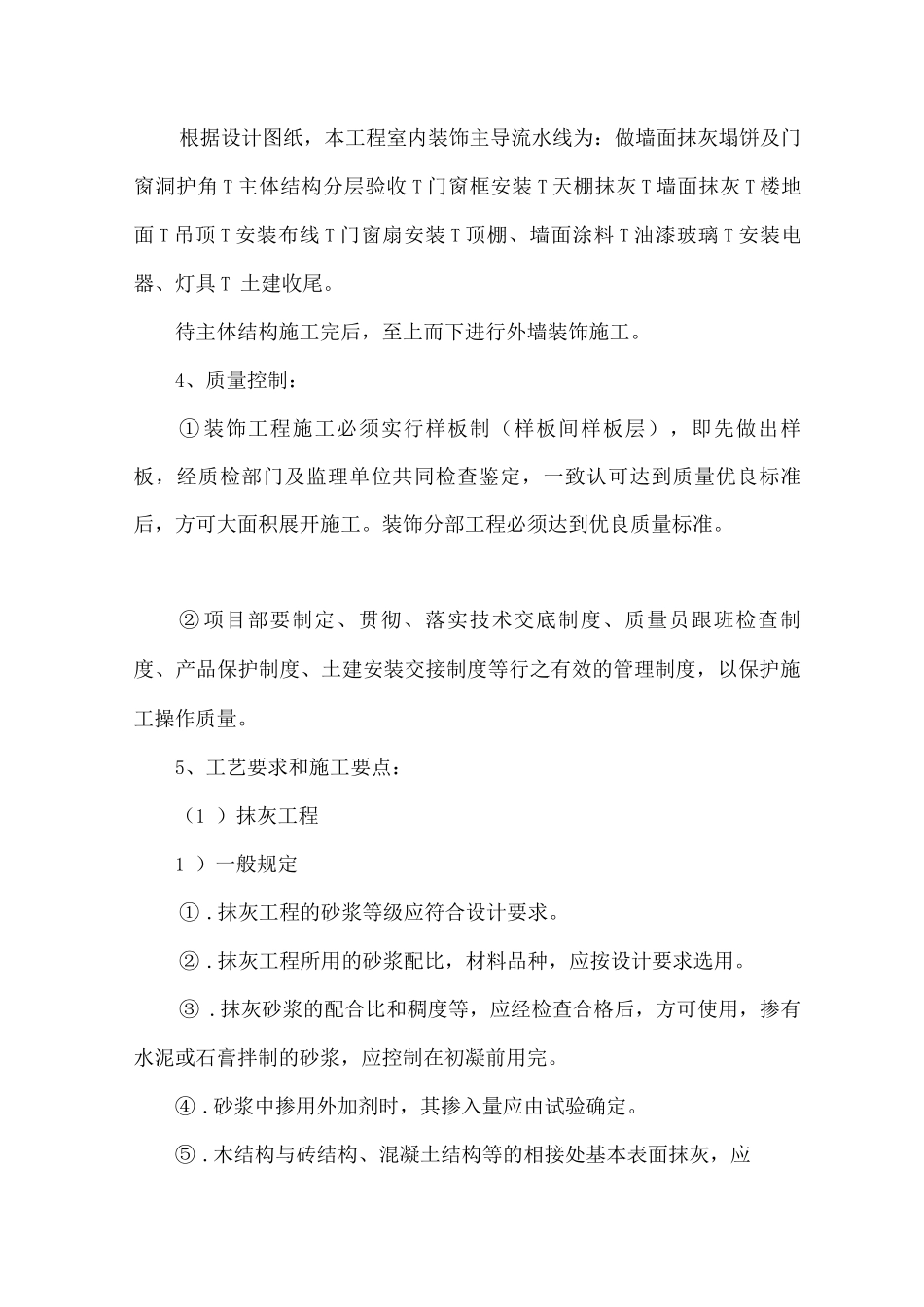

3、施工顺序:根据设计图纸,本工程室内装饰主导流水线为:做墙面抹灰塌饼及门窗洞护角 T 主体结构分层验收 T 门窗框安装 T 天棚抹灰 T 墙面抹灰 T 楼地面 T 吊顶 T 安装布线 T 门窗扇安装 T 顶棚、墙面涂料 T 油漆玻璃 T 安装电器、灯具 T 土建收尾
待主体结构施工完后,至上而下进行外墙装饰施工
4、质量控制:① 装饰工程施工必须实行样板制(样板间样板层),即先做出样板,经质检部门及监理单位共同检查鉴定,一致认可达到质量优良标准后,方可大面积展开施工
装饰分部工程必须达到优良质量标准
② 项目部要制定、贯彻、落实技术交底制度、质量员跟班检查制度、产品保护制度、土建安装交接制度等行之有效的管理制度,以保护施工操作质量

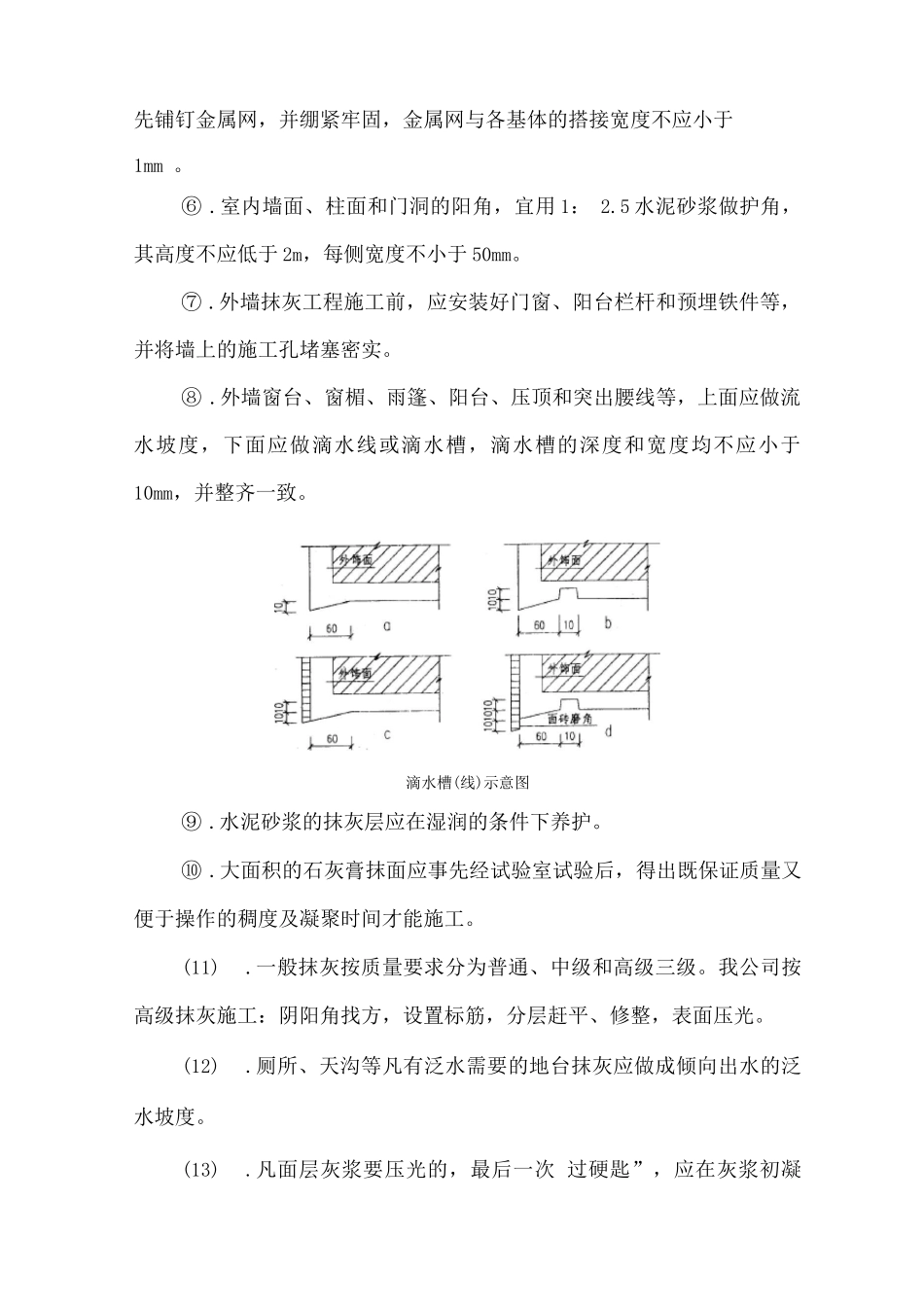

5、工艺要求和施工要点:(1
