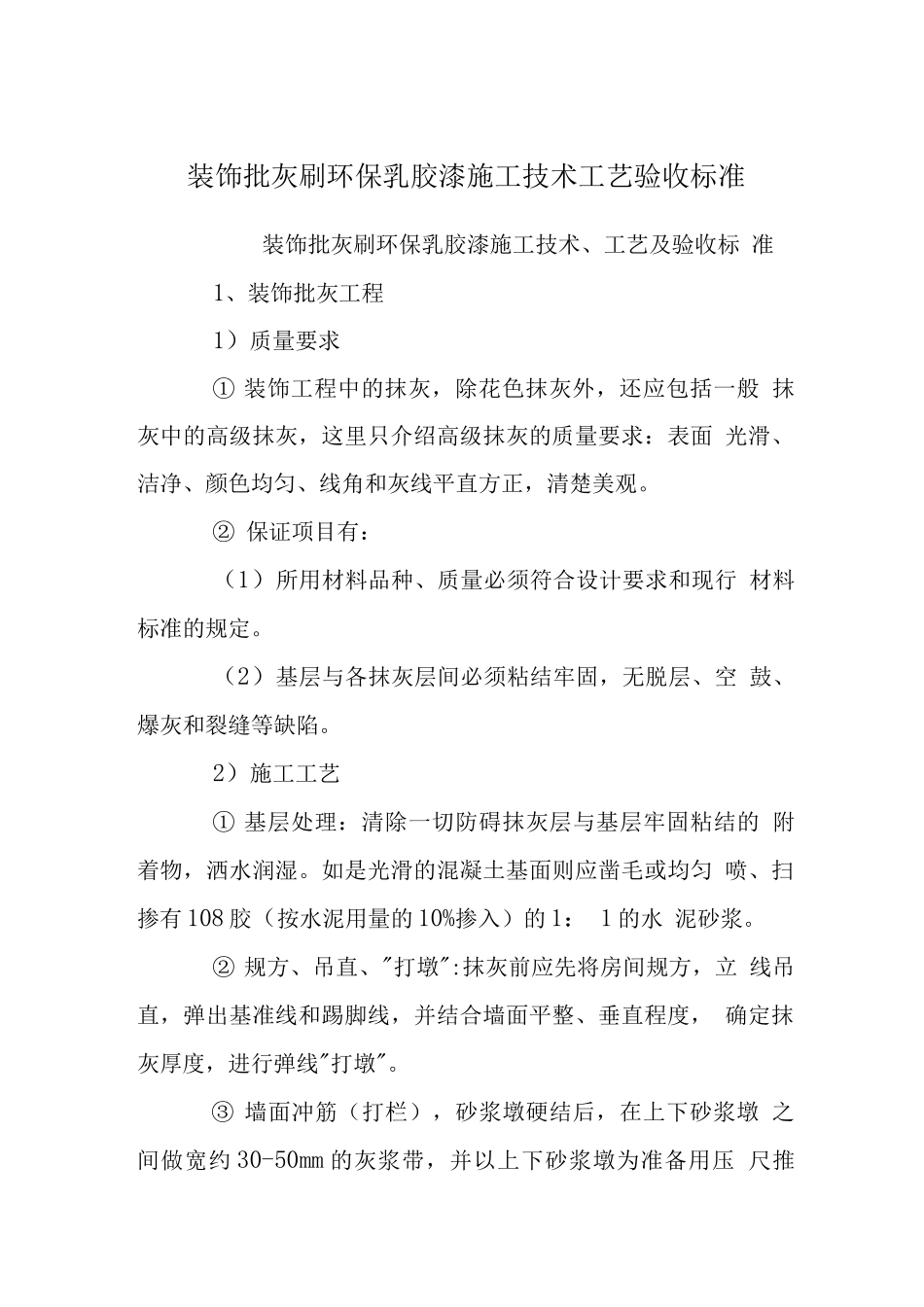

装饰批灰刷环保乳胶漆施工技术工艺验收标准装饰批灰刷环保乳胶漆施工技术、工艺及验收标 准1、装饰批灰工程1)质量要求① 装饰工程中的抹灰,除花色抹灰外,还应包括一般 抹灰中的高级抹灰,这里只介绍高级抹灰的质量要求:表面 光滑、洁净、颜色均匀、线角和灰线平直方正,清楚美观
② 保证项目有:(1)所用材料品种、质量必须符合设计要求和现行 材料标准的规定
(2)基层与各抹灰层间必须粘结牢固,无脱层、空 鼓、爆灰和裂缝等缺陷
2)施工工艺① 基层处理:清除一切防碍抹灰层与基层牢固粘结的 附着物,洒水润湿
如是光滑的混凝土基面则应凿毛或均匀 喷、扫掺有 108 胶(按水泥用量的 10%掺入)的 1: 1 的水 泥砂浆
② 规方、吊直、"打墩":抹灰前应先将房间规方,立 线吊直,弹出基准线和踢脚线,并结合墙面平整、垂直程度, 确定抹灰厚度,进行弹线"打墩"

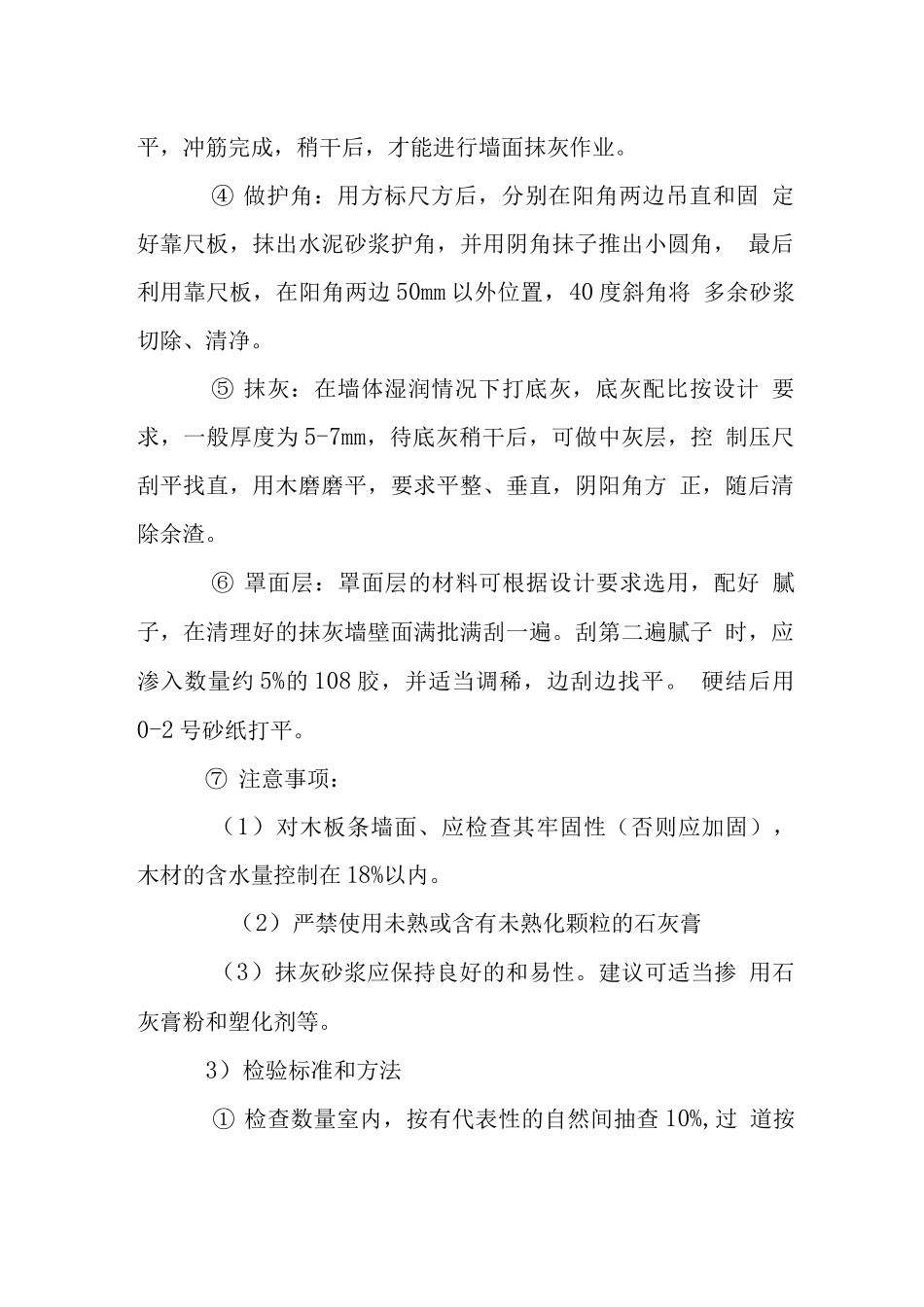

③ 墙面冲筋(打栏),砂浆墩硬结后,在上下砂浆墩 之间做宽约 30-50mm 的灰浆带,并以上下砂浆墩为准备用压 尺推平,冲筋完成,稍干后,才能进行墙面抹灰作业
④ 做护角:用方标尺方后,分别在阳角两边吊直和固 定好靠尺板,抹出水泥砂浆护角,并用阴角抹子推出小圆角, 最后利用靠尺板,在阳角两边 50mm 以外位置,40 度斜角将 多余砂浆切除、清净
⑤ 抹灰:在墙体湿润情况下打底灰,底灰配比按设计 要求,一般厚度为 5-7mm,待底灰稍干后,可做中灰层,控 制压尺刮平找直,用木磨磨平,要求平整、垂直,阴阳角方 正,随后清除余渣
⑥ 罩面层:罩面层的材料可根据设计要求选用,配好 腻子,在清理好的抹灰墙壁面满批满刮一遍
刮第二遍腻子 时,应渗入数量约 5%的 108 胶,并适当调稀,边刮边找平
硬结后用0-2 号砂纸打平
⑦ 注意事项:(1)对木板条墙面、应检查其牢固性(否则应加固), 木材的含水量控制在 18%以内

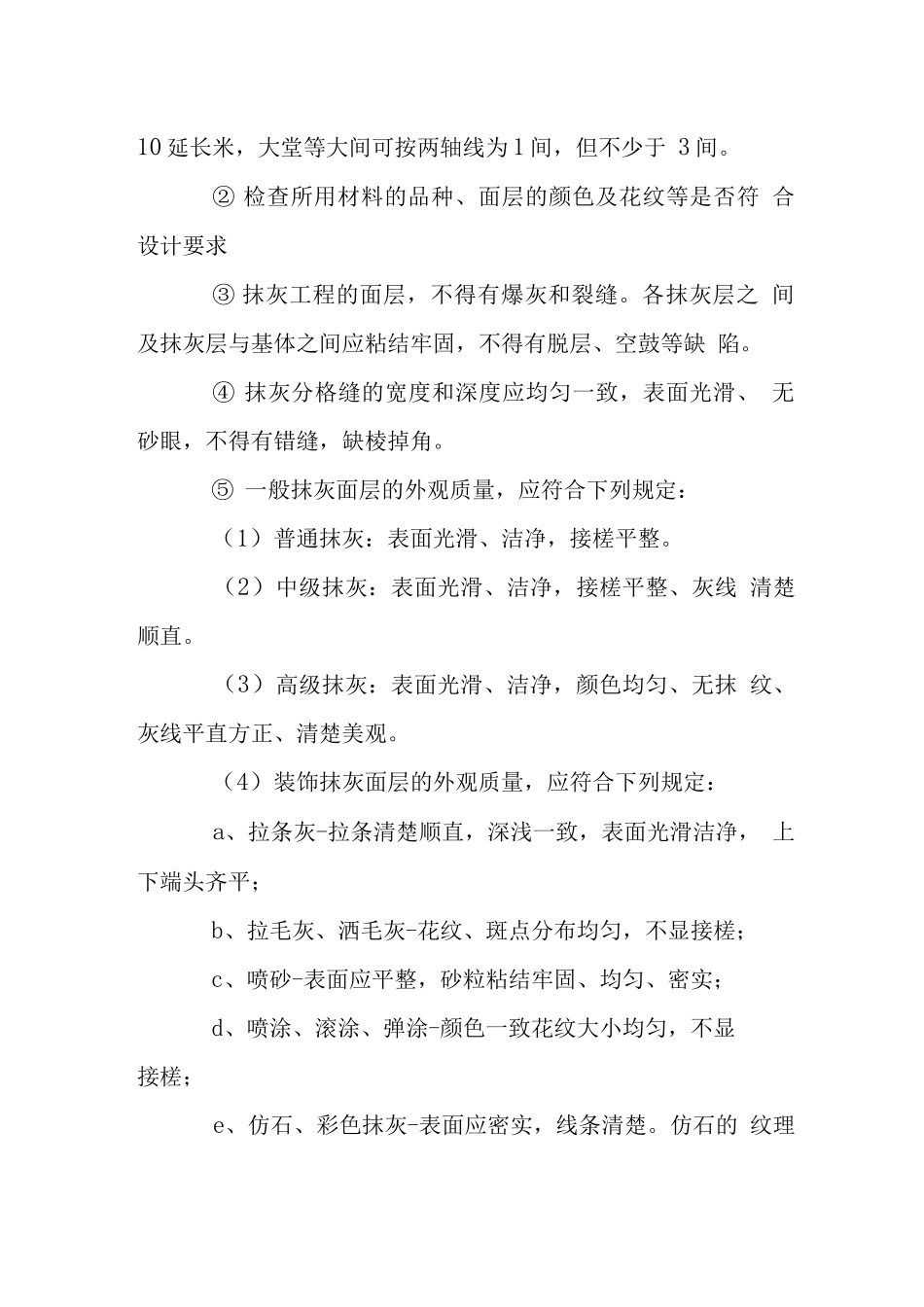

(2)严禁使用未熟
