西胶大巷起吊、安装高架溜子安全技术措施我队组管理的西胶大巷 40T 刮板输送机(高架溜子)发生侧翻,需处理、安装
为了进一步保证我单位施工人员安全完成此次任务,特制定本施工措施: 一、施工时间及地点: 估计安装时间:2025 年 3 月 4 日至 2025 年 3 月 5 日 地 点:西胶大巷 40T 刮板输送机(高架溜子)处 二、施工任务:1、施工任务 起吊、安装 40T 刮板输送机(高架溜子)一部
三、施工流程:1、将侧翻的 40T 刮板输送机(高架溜子)机头拆开并移至安装地点
2、施施工场地点清除煤、矸石、杂物等,使用巷道顶板上现有的起吊锚杆进行起吊至指定位置
3、清理 40T 刮板输送机(高架溜子)处底板,平整安装 40T 刮板输送机(高架溜子)的巷道,以便安装机头
4、将过渡槽与机头连接,完成后试运转 30 分钟,查看运转情况

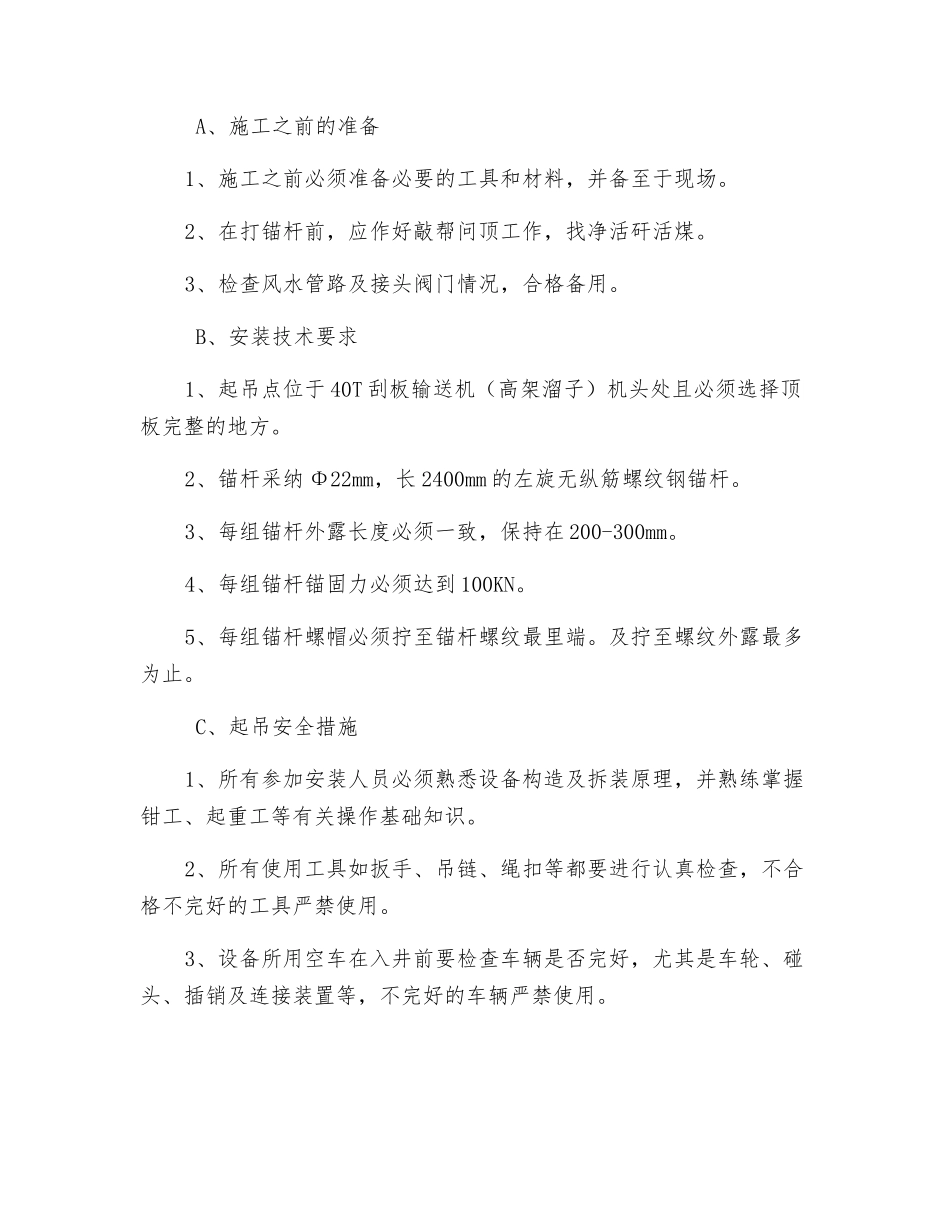

五、施工安全技术措施: (一)起吊安全技术措施: A、施工之前的准备1、施工之前必须准备必要的工具和材料,并备至于现场
2、在打锚杆前,应作好敲帮问顶工作,找净活矸活煤
3、检查风水管路及接头阀门情况,合格备用
B、安装技术要求1、起吊点位于 40T 刮板输送机(高架溜子)机头处且必须选择顶板完整的地方
2、锚杆采纳 Φ22mm,长 2400mm 的左旋无纵筋螺纹钢锚杆
3、每组锚杆外露长度必须一致,保持在 200-300mm
4、每组锚杆锚固力必须达到 100KN
5、每组锚杆螺帽必须拧至锚杆螺纹最里端
及拧至螺纹外露最多为止
C、起吊安全措施1、所有参加安装人员必须熟悉设备构造及拆装原理,并熟练掌握钳工、起重工等有关操作基础知识
2、所有使用工具如扳手、吊链、绳扣等都要进行认真检查,不合格不完好的工具严禁使用
3、设备所用空车在入井前要检查车辆是否完好,尤其是车轮、碰头、插销及连接装置等,不完好的车辆严禁使用
4、每班在施工之前
