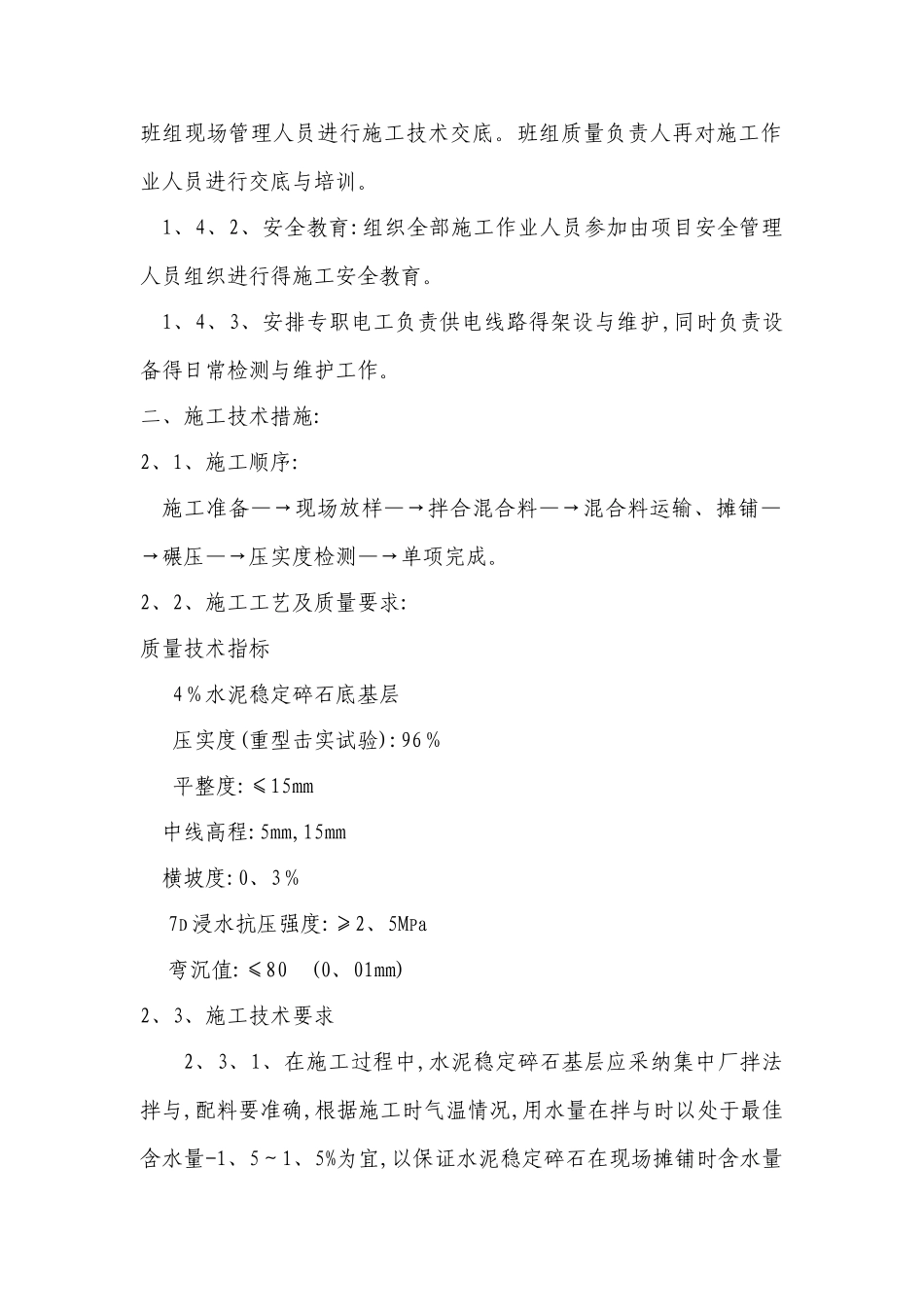

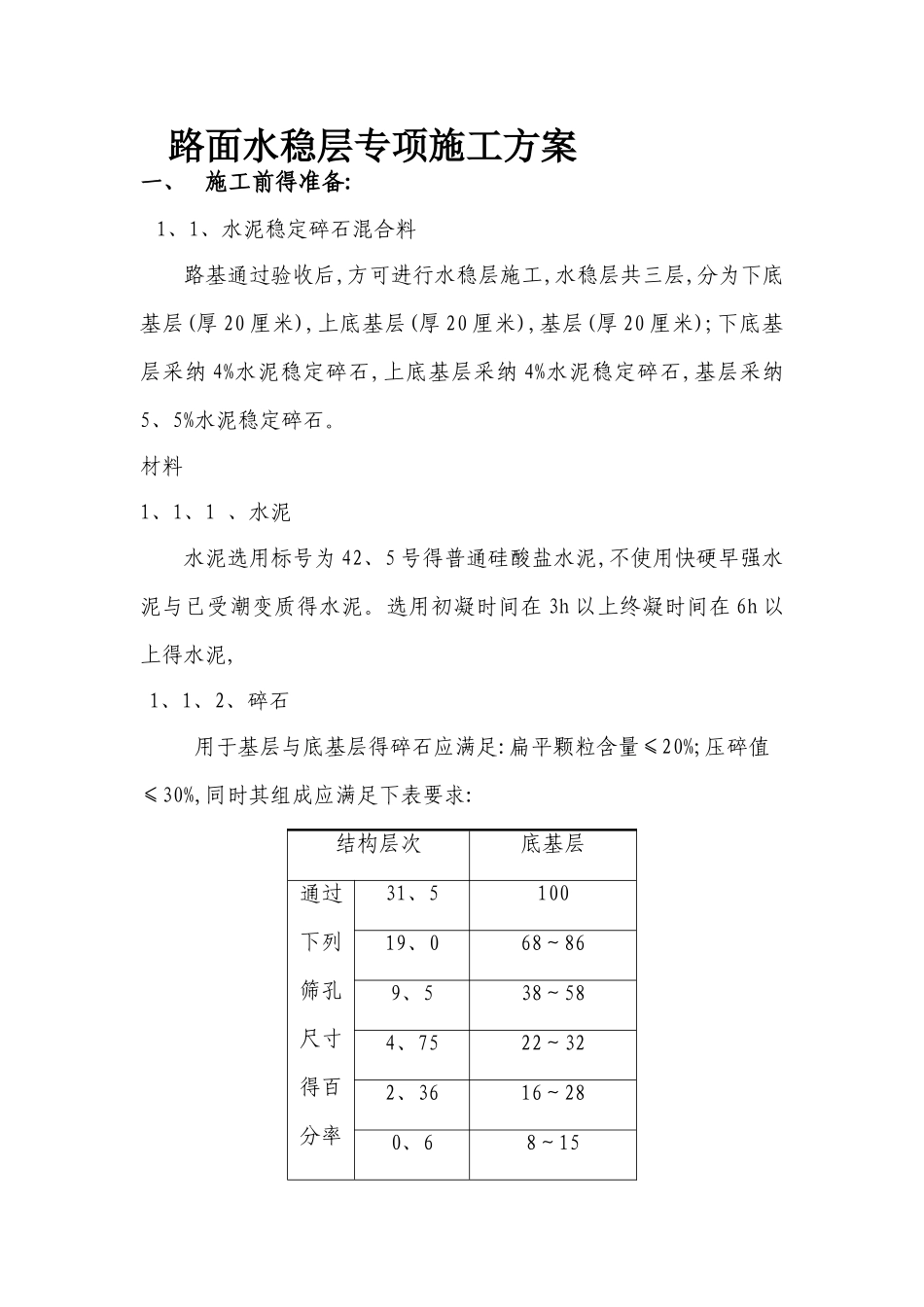

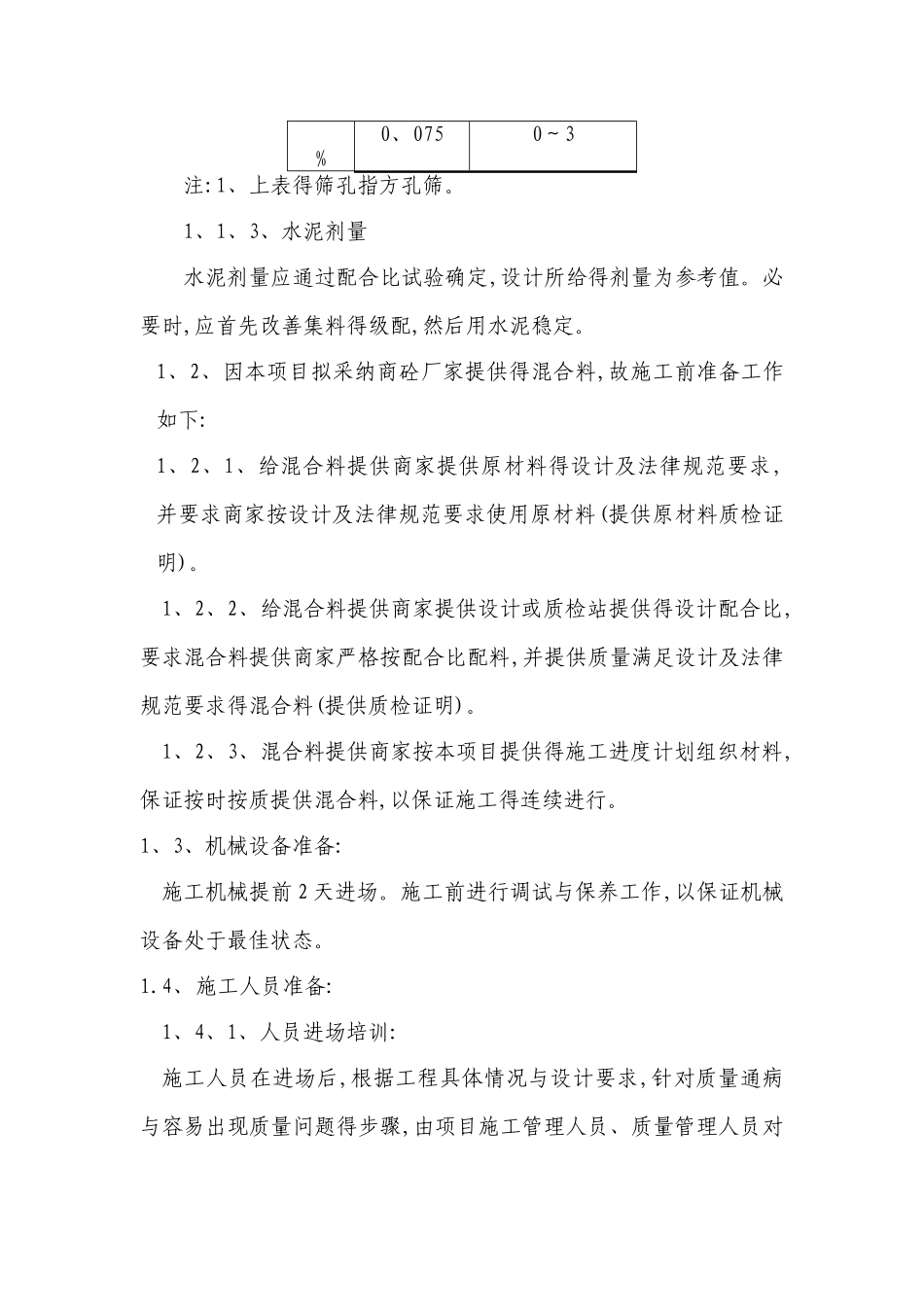

路面水稳层专项施工方案一、施工前得准备:1、1、水泥稳定碎石混合料路基通过验收后,方可进行水稳层施工,水稳层共三层,分为下底基层(厚 20 厘米),上底基层(厚 20 厘米),基层(厚 20 厘米);下底基层采纳 4%水泥稳定碎石,上底基层采纳 4%水泥稳定碎石,基层采纳5、5%水泥稳定碎石。材料1、1、1 、水泥水泥选用标号为 42、5 号得普通硅酸盐水泥,不使用快硬早强水泥与已受潮变质得水泥。选用初凝时间在 3h 以上终凝时间在 6h 以上得水泥,1、1、2、碎石用于基层与底基层得碎石应满足:扁平颗粒含量≤20%;压碎值≤30%,同时其组成应满足下表要求:结构层次底基层通过下列筛孔尺寸得百分率31、510019、068~869、538~584、7522~322、3616~280、68~15%0、0750~3注:1、上表得筛孔指方孔筛。1、1、3、水泥剂量水泥剂量应通过配合比试验确定,设计所给得剂量为参考值。必要时,应首先改善集料得级配,然后用水泥稳定。1、2、因本项目拟采纳商砼厂家提供得混合料,故施工前准备工作如下:1、2、1、给混合料提供商家提供原材料得设计及法律规范要求,并要求商家按设计及法律规范要求使用原材料(提供原材料质检证明)。1、2、2、给混合料提供商家提供设计或质检站提供得设计配合比,要求混合料提供商家严格按配合比配料,并提供质量满足设计及法律规范要求得混合料(提供质检证明)。1、2、3、混合料提供商家按本项目提供得施工进度计划组织材料,保证按时按质提供混合料,以保证施工得连续进行。1、3、机械设备准备:施工机械提前 2 天进场。施工前进行调试与保养工作,以保证机械设备处于最佳状态。1.4、施工人员准备:1、4、1、人员进场培训:施工人员在进场后,根据工程具体情况与设计要求,针对质量通病与容易出现质量问题得步骤,由项目施工管理人员、质量管理人员对班组现场管理人员进行施工技术交底。班组质量负责人再对施工作业人员进行交底与培训。1、4、2、安全教育:组织全部施工作业人员参加由项目安全管理人员组织进行得施工安全教育。1、4、3、安排专职电工负责供电线路得架设与维护,同时负责设备得日常检测与维护工作。二、施工技术措施:2、1、施工顺序:施工准备—→现场放样—→拌合混合料—→混合料运输、摊铺—→碾压—→压实度检测—→单项完成。2、2、施工工艺及质量要求:质量技术指标4%水泥稳定碎石底基层 压实度(重型击实试验):96% 平整度:≤15mm 中线高程:5mm,15mm 横坡度:0、3%7D 浸水抗压强度:≥2、5MPa弯沉值:≤80 (0、01mm)2、3...
