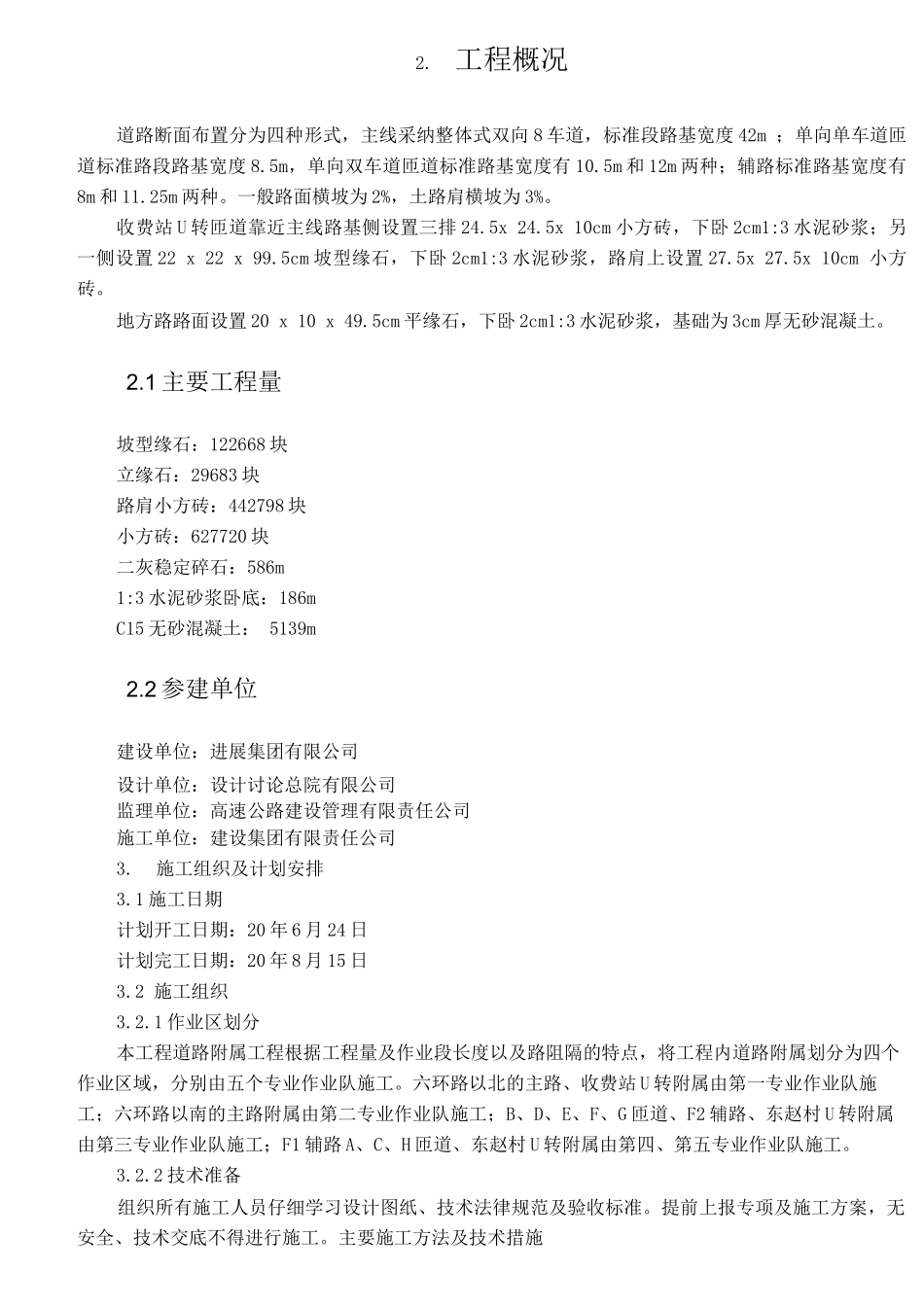

路面附属施工方案目录1. 编制依据2. 工程概况2.1 主要工程量 2.2 参建单位3. 施工组织及计划安排3.1 施工日期3.2 施工组织 作业区划分技术准备人员安排 材料准备机械配备场地准备水电供应 4. 施工方法及技术措施4.1 小构件运输装卸 4.2 路缘石安装4.3 小方砖铺装4.4 预制块铺砌注意以下几点:4.5 质量控制5. 验收标准5.1 混凝土小型构件预制 基本要求 实测项目外观鉴定5.2 路缘石铺设基本要求 实测项目 外观鉴定 6. 质量保证措施7. 安全保证措施8. 环境保护及文明施工措施1.编制依据1)高速公路工程施工图设计2)《公路工程质量检验评定标准》JTG F80/1-243)《混凝土路缘石》JC899-224)《混凝土路面砖》JC/T446-202. 工程概况道路断面布置分为四种形式,主线采纳整体式双向 8 车道,标准段路基宽度 42m ;单向单车道匝道标准路段路基宽度 8.5m,单向双车道匝道标准路基宽度有 10.5m 和 12m 两种;辅路标准路基宽度有8m 和 11.25m 两种。一般路面横坡为 2%,土路肩横坡为 3%。收费站 U 转匝道靠近主线路基侧设置三排 24.5x 24.5x 10cm 小方砖,下卧 2cm1:3 水泥砂浆;另一侧设置 22 x 22 x 99.5cm 坡型缘石,下卧 2cm1:3 水泥砂浆,路肩上设置 27.5x 27.5x 10cm 小方砖。地方路路面设置 20 x 10 x 49.5cm 平缘石,下卧 2cm1:3 水泥砂浆,基础为 3cm 厚无砂混凝土。2.1 主要工程量坡型缘石:122668 块立缘石:29683 块路肩小方砖:442798 块小方砖:627720 块二灰稳定碎石:586m1:3 水泥砂浆卧底:186mC15 无砂混凝土: 5139m2.2 参建单位建设单位:进展集团有限公司设计单位:设计讨论总院有限公司监理单位:高速公路建设管理有限责任公司施工单位:建设集团有限责任公司3.施工组织及计划安排3.1 施工日期计划开工日期:20 年 6 月 24 日计划完工日期:20 年 8 月 15 日3.2 施工组织3.2.1 作业区划分本工程道路附属工程根据工程量及作业段长度以及路阻隔的特点,将工程内道路附属划分为四个作业区域,分别由五个专业作业队施工。六环路以北的主路、收费站 U 转附属由第一专业作业队施工;六环路以南的主路附属由第二专业作业队施工;B、D、E、F、G 匝道、F2 辅路、东赵村 U 转附属由第三专业作业队施工;F1 辅路 A、C、H 匝道、东赵村 U 转附属由第四、第五专业作业队施工。3.2.2 技术准备组织所有施工人员仔细学习设计图纸、技术...
