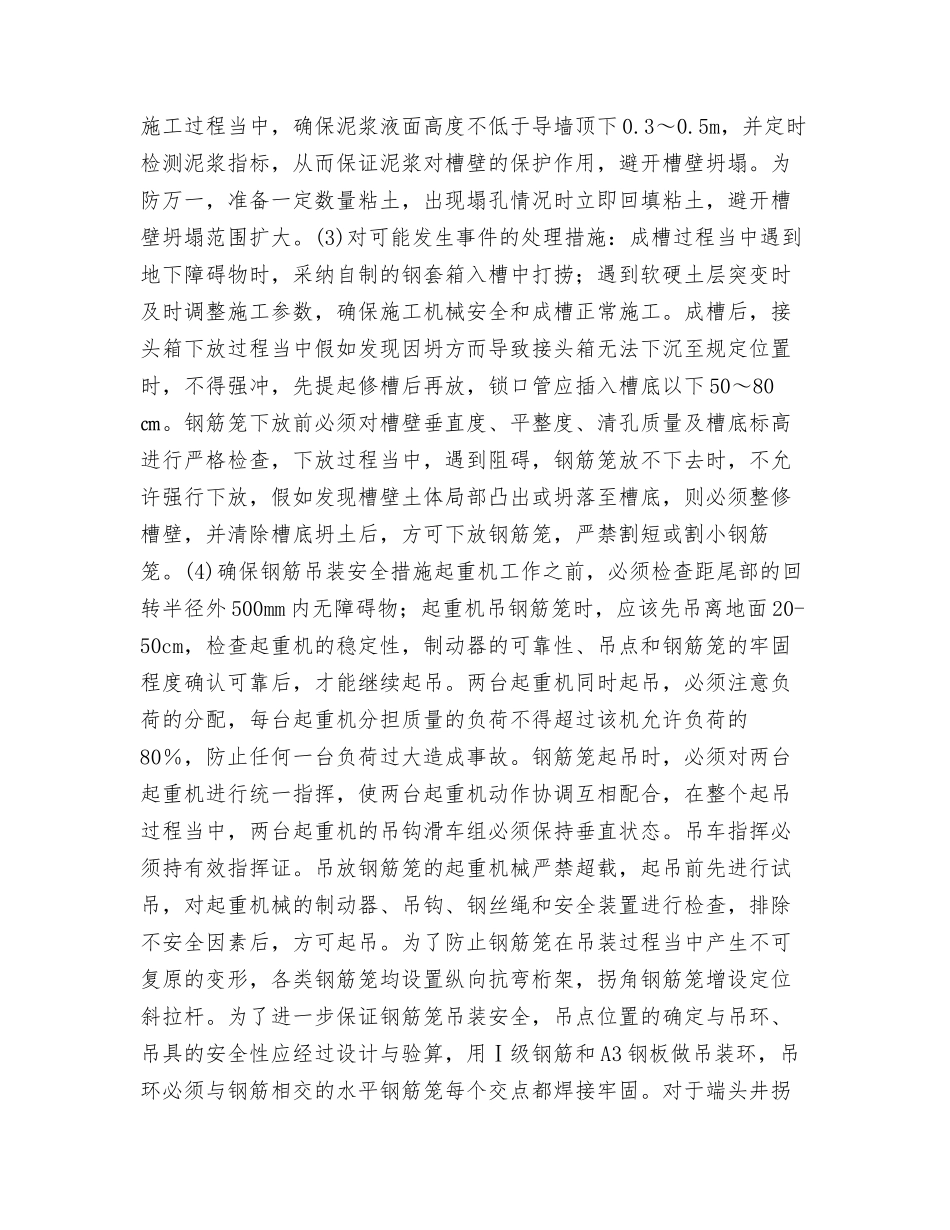

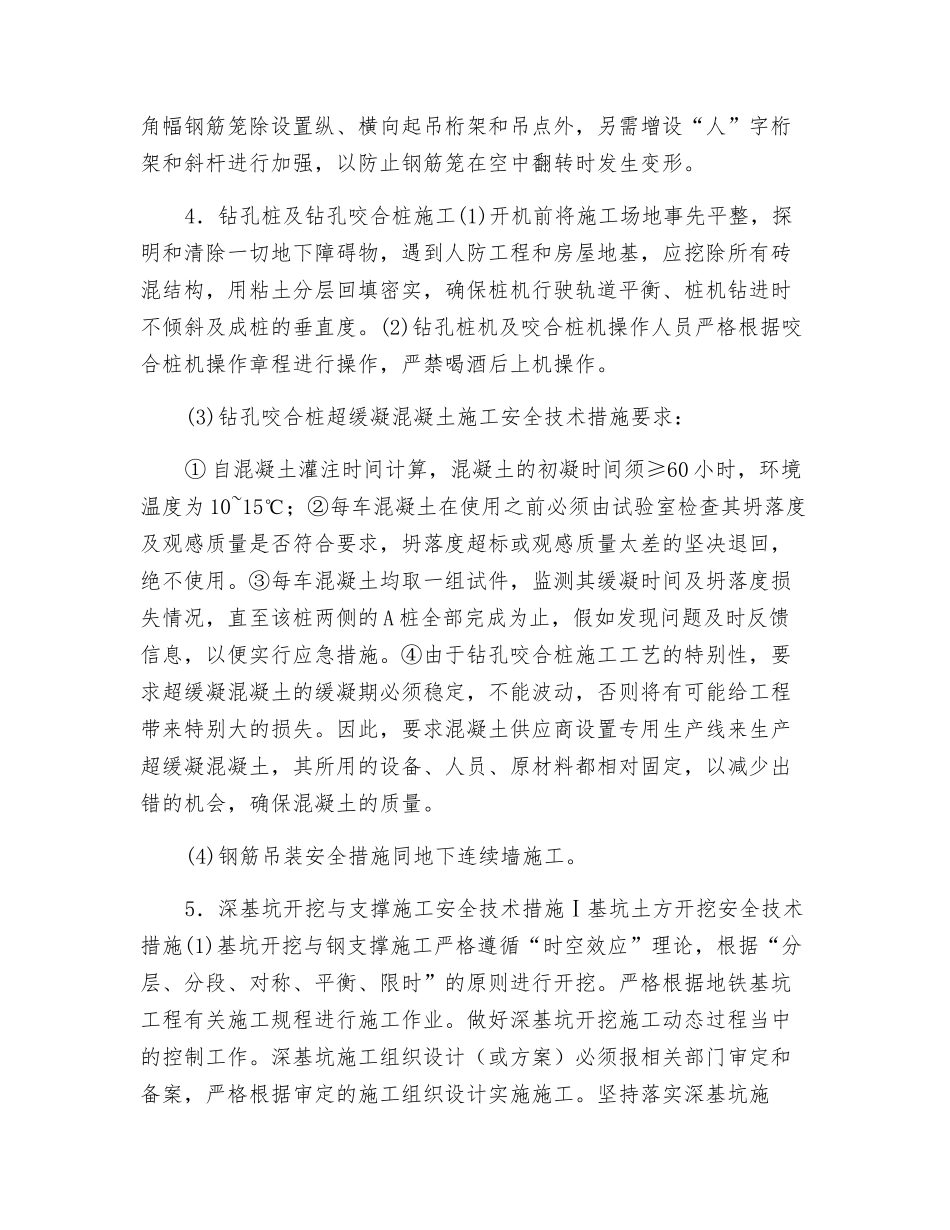

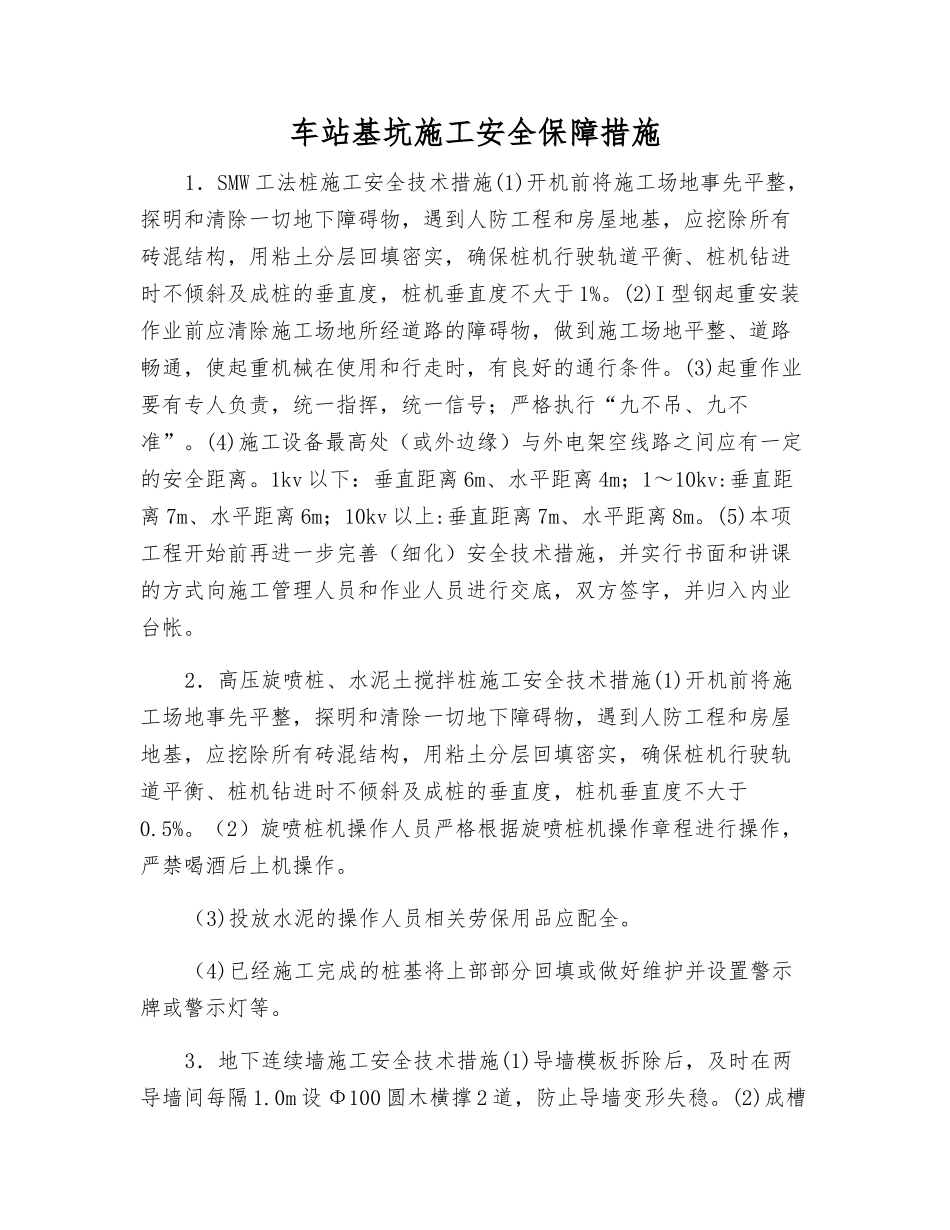

车站基坑施工安全保障措施1.SMW 工法桩施工安全技术措施(1)开机前将施工场地事先平整,探明和清除一切地下障碍物,遇到人防工程和房屋地基,应挖除所有砖混结构,用粘土分层回填密实,确保桩机行驶轨道平衡、桩机钻进时不倾斜及成桩的垂直度,桩机垂直度不大于 1%
(2)I 型钢起重安装作业前应清除施工场地所经道路的障碍物,做到施工场地平整、道路畅通,使起重机械在使用和行走时,有良好的通行条件
(3)起重作业要有专人负责,统一指挥,统一信号;严格执行“九不吊、九不准”
(4)施工设备最高处(或外边缘)与外电架空线路之间应有一定的安全距离
1kv 以下:垂直距离 6m、水平距离 4m;1~10kv:垂直距离 7m、水平距离 6m;10kv 以上:垂直距离 7m、水平距离 8m
(5)本项工程开始前再进一步完善(细化)安全技术措施,并实行书面和讲课的方式向施工管理人员和作业人员进行交底,双方签字,并归入内业台帐
2.高压旋喷桩、水泥土搅拌桩施工安全技术措施(1)开机前将施工场地事先平整,探明和清除一切地下障碍物,遇到人防工程和房屋地基,应挖除所有砖混结构,用粘土分层回填密实,确保桩机行驶轨道平衡、桩机钻进时不倾斜及成桩的垂直度,桩机垂直度不大于0
(2)旋喷桩机操作人员严格根据旋喷桩机操作章程进行操作,严禁喝酒后上机操作
(3)投放水泥的操作人员相关劳保用品应配全
(4)已经施工完成的桩基将上部部分回填或做好维护并设置警示牌或警示灯等
3.地下连续墙施工安全技术措施(1)导墙模板拆除后,及时在两导墙间每隔 1
0m 设 Φ100 圆木横撑 2 道,防止导墙变形失稳
(2)成槽施工过程当中,确保泥浆液面高度不低于导墙顶下 0
5m,并定时检测泥浆指标,从而保证泥浆对槽壁的保护作用,避开槽壁坍塌
为防万一,准备一定数量粘土,出现塌孔情况时立即回填粘土,避开槽壁坍塌范围扩大
