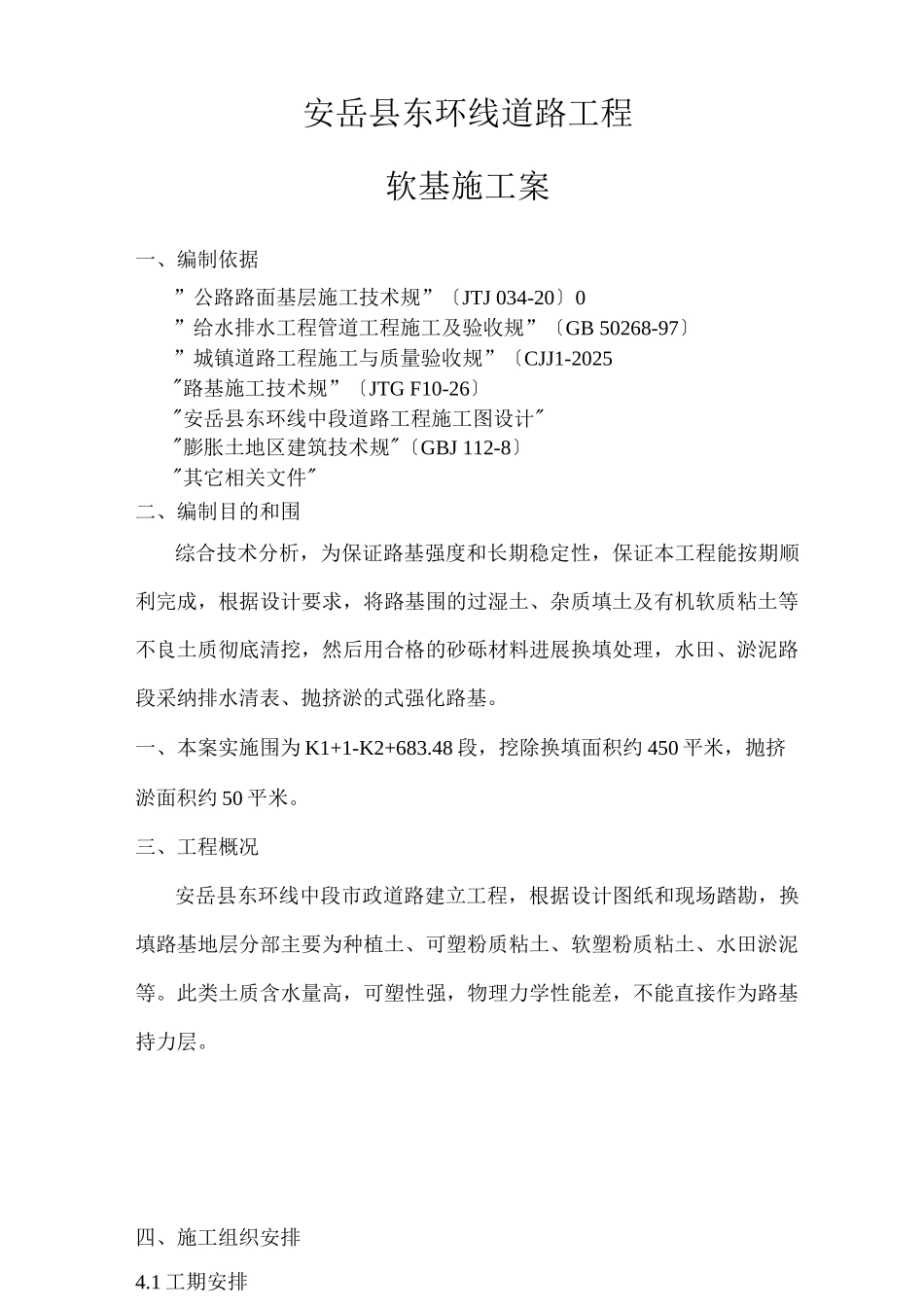

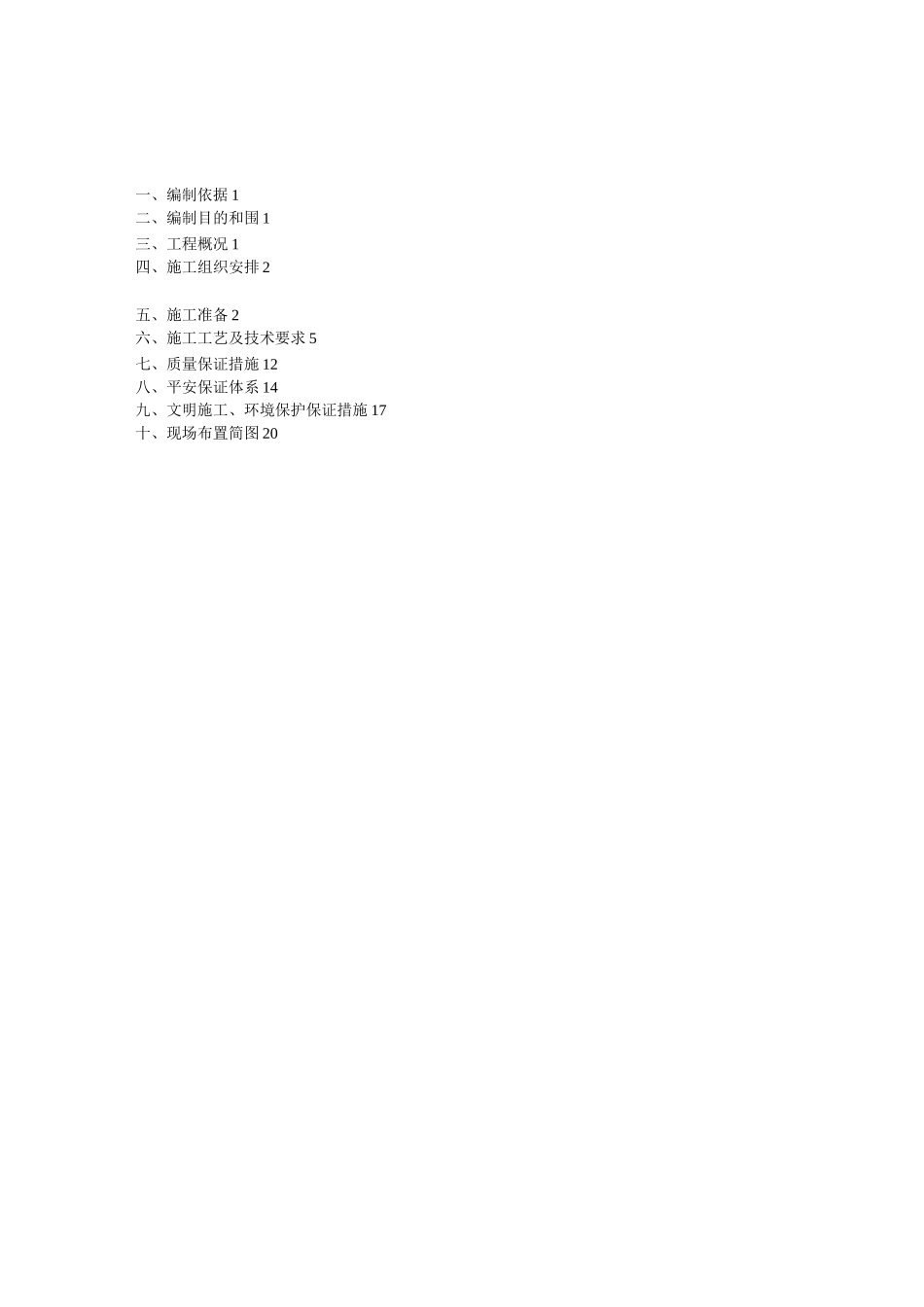

一、编制依据 1二、编制目的和围 1三、工程概况 1四、施工组织安排 2五、施工准备 2六、施工工艺及技术要求 5七、质量保证措施 12八、平安保证体系 14九、文明施工、环境保护保证措施 17十、现场布置简图 20安岳县东环线道路工程软基施工案一、编制依据”公路路面基层施工技术规”〔JTJ 034-20〕0”给水排水工程管道工程施工及验收规”〔GB 50268-97〕”城镇道路工程施工与质量验收规”〔CJJ1-2025"路基施工技术规”〔JTG F10-26〕"安岳县东环线中段道路工程施工图设计""膨胀土地区建筑技术规"〔GBJ 112-8〕"其它相关文件"二、编制目的和围综合技术分析,为保证路基强度和长期稳定性,保证本工程能按期顺利完成,根据设计要求,将路基围的过湿土、杂质填土及有机软质粘土等不良土质彻底清挖,然后用合格的砂砾材料进展换填处理,水田、淤泥路段采纳排水清表、抛挤淤的式强化路基
一、本案实施围为 K1+1-K2+683
48 段,挖除换填面积约 450 平米,抛挤淤面积约 50 平米
三、工程概况安岳县东环线中段市政道路建立工程,根据设计图纸和现场踏勘,换填路基地层分部主要为种植土、可塑粉质粘土、软塑粉质粘土、水田淤泥等
此类土质含水量高,可塑性强,物理力学性能差,不能直接作为路基持力层
四、施工组织安排4

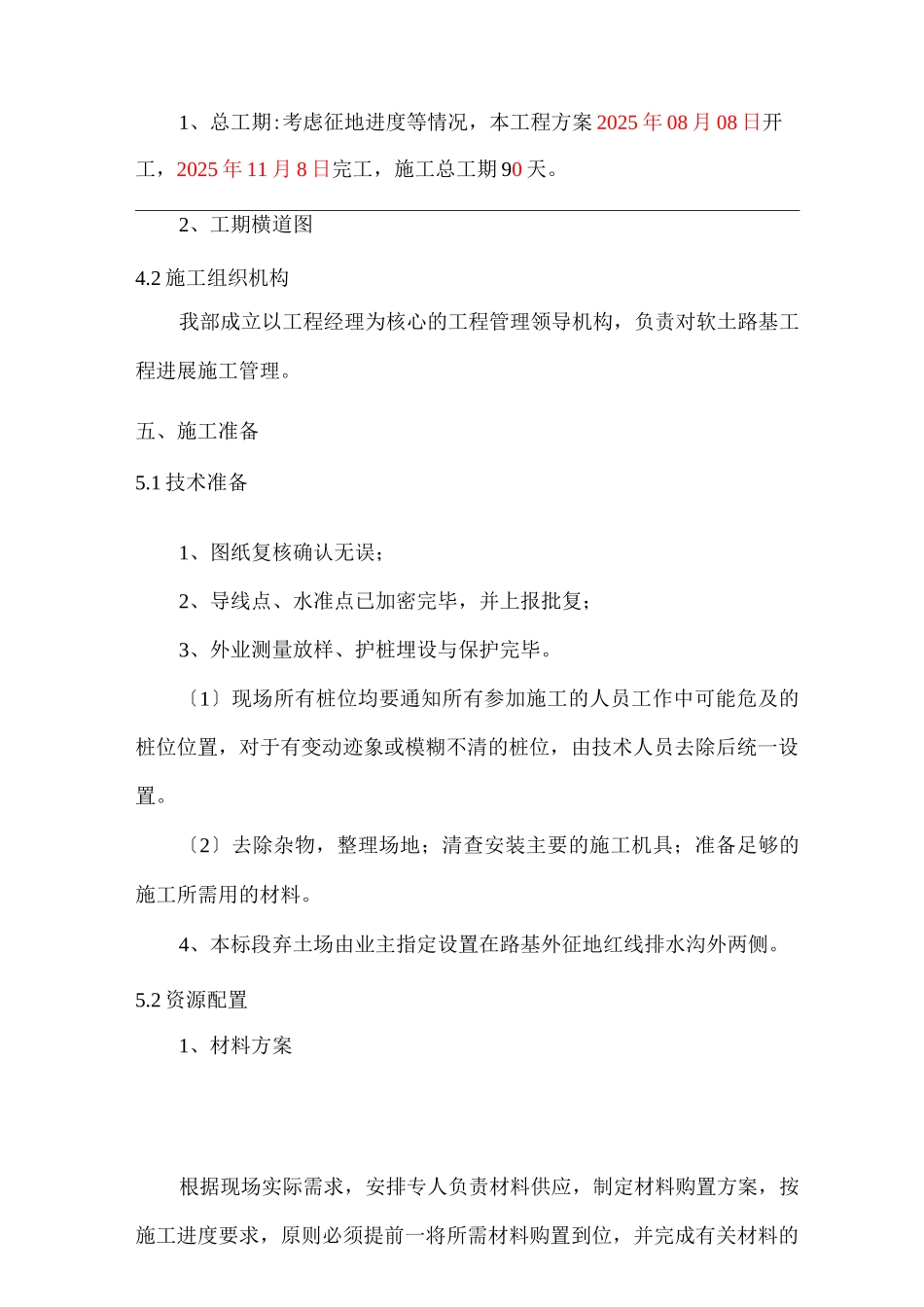

1 工期安排1、总工期:考虑征地进度等情况,本工程方案 2025 年 08 月 08 日开工,2025 年 11 月 8 日完工,施工总工期 90 天
2、工期横道图4
2 施工组织机构我部成立以工程经理为核心的工程管理领导机构,负责对软土路基工程进展施工管理
五、施工准备5
1 技术准备1、图纸复核确认无误;2、导线点、水准点已加密完毕,并上报批复;3、外业测量放样、护桩埋设与保护完毕
〔1〕现场所有桩位均要通知所有参加施工的人员工作中可能危及的桩位位
