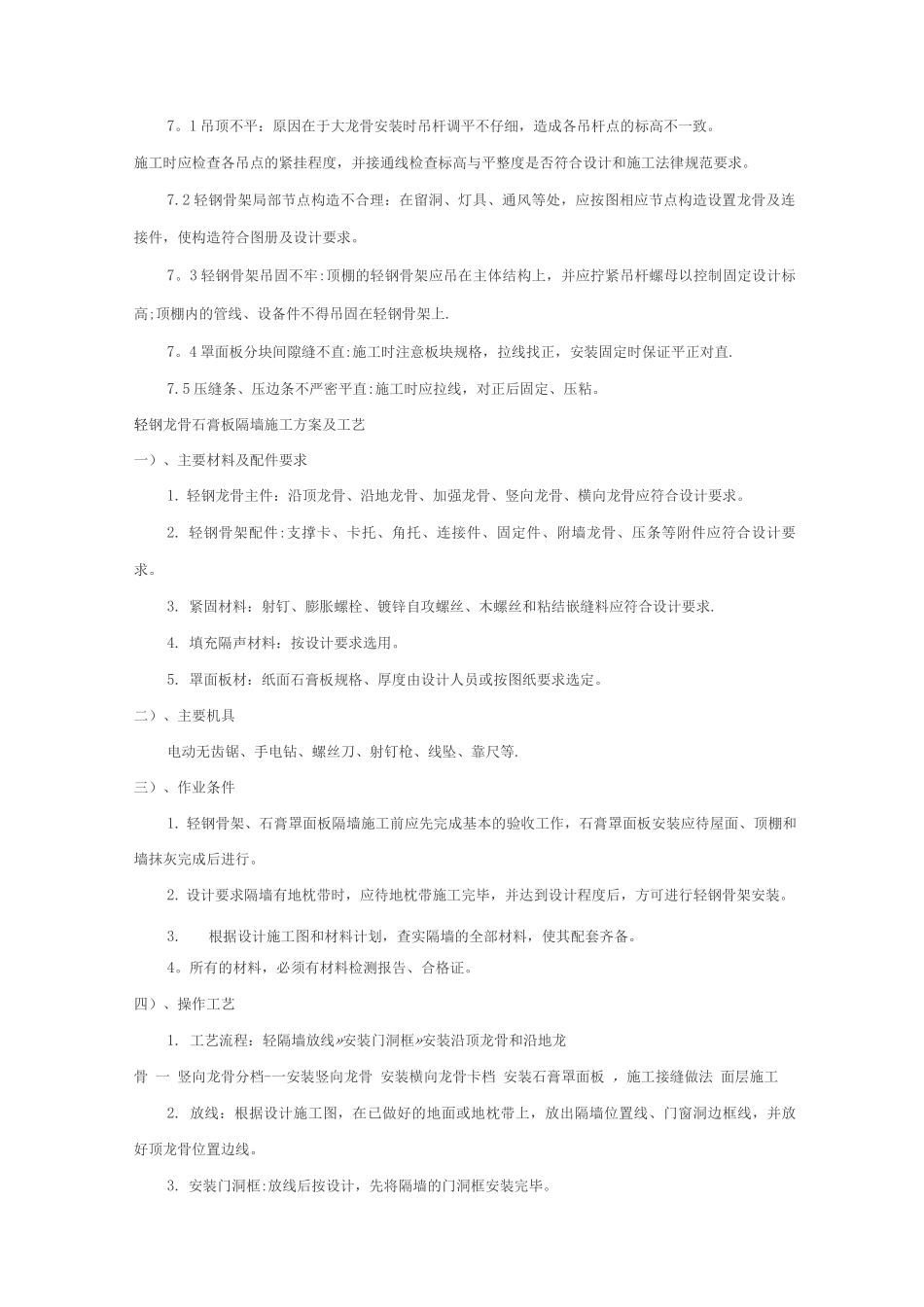

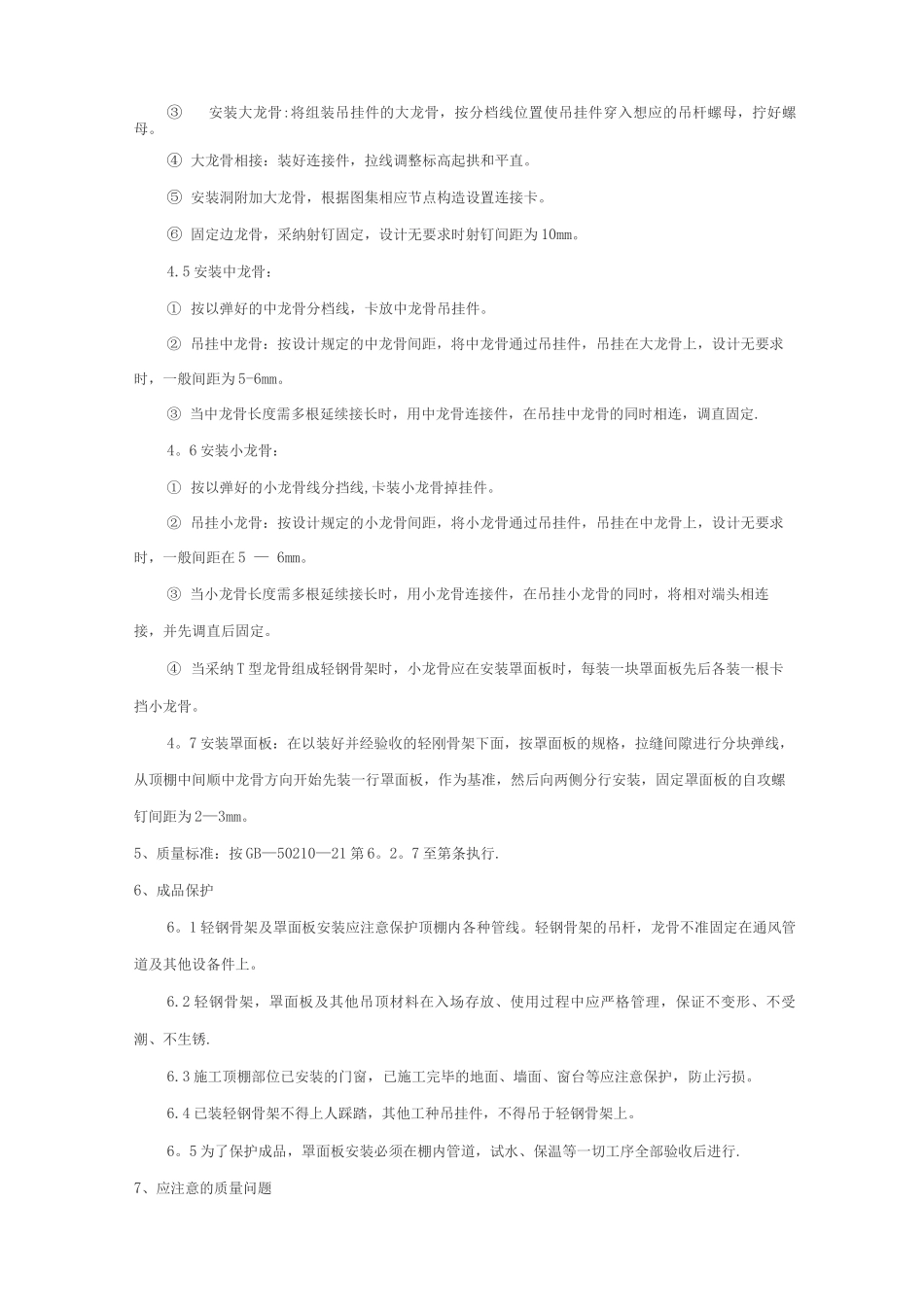

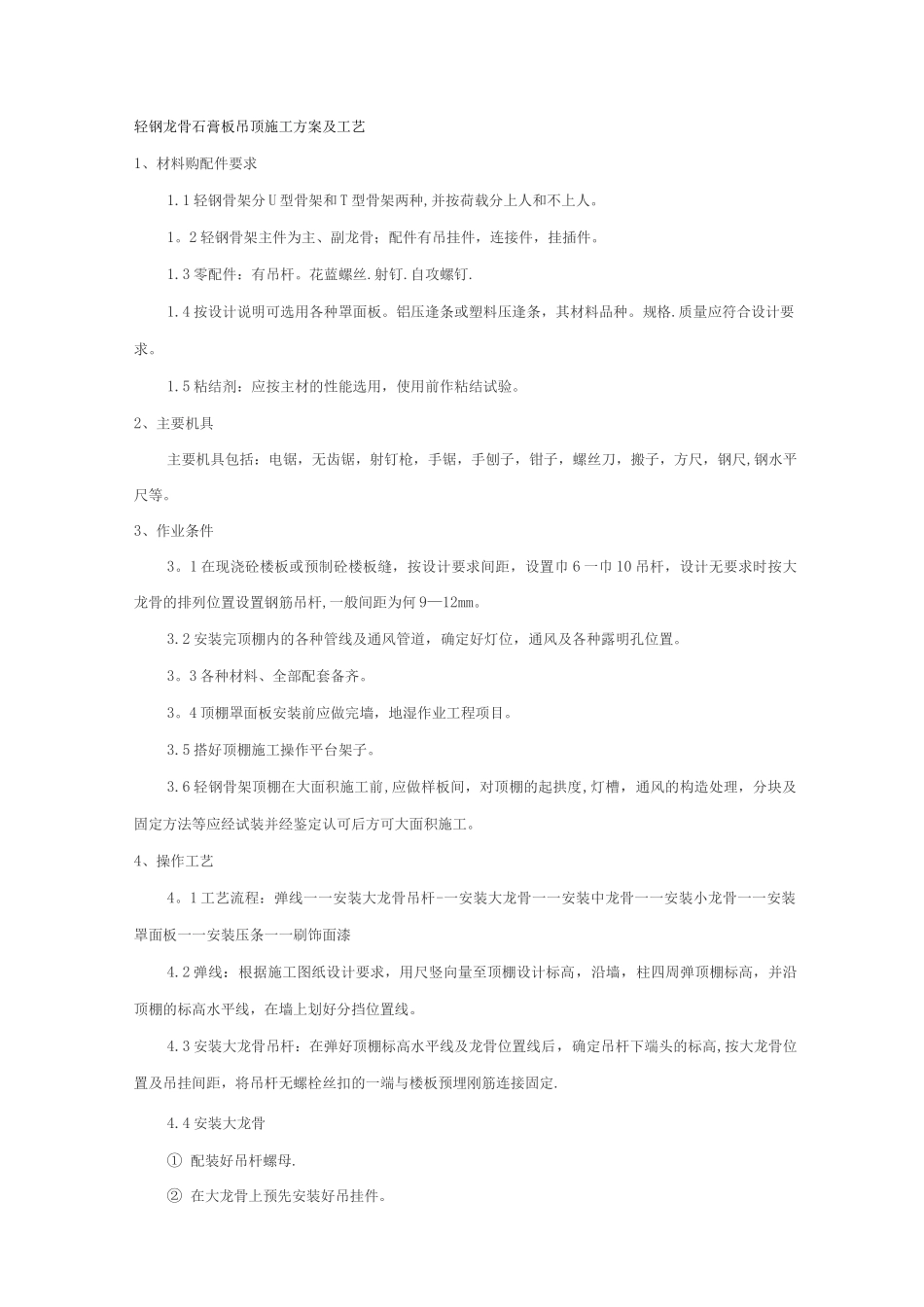

轻钢龙骨石膏板吊顶施工方案及工艺1、材料购配件要求1.1 轻钢骨架分 U 型骨架和 T 型骨架两种,并按荷载分上人和不上人。1。2 轻钢骨架主件为主、副龙骨;配件有吊挂件,连接件,挂插件。1.3 零配件:有吊杆。花蓝螺丝.射钉.自攻螺钉.1.4 按设计说明可选用各种罩面板。铝压逢条或塑料压逢条,其材料品种。规格.质量应符合设计要求。1.5 粘结剂:应按主材的性能选用,使用前作粘结试验。2、主要机具主要机具包括:电锯,无齿锯,射钉枪,手锯,手刨子,钳子,螺丝刀,搬子,方尺,钢尺,钢水平尺等。3、作业条件3。1 在现浇砼楼板或预制砼楼板缝,按设计要求间距,设置巾 6 一巾 10 吊杆,设计无要求时按大龙骨的排列位置设置钢筋吊杆,一般间距为何 9—12mm。3.2 安装完顶棚内的各种管线及通风管道,确定好灯位,通风及各种露明孔位置。3。3 各种材料、全部配套备齐。3。4 顶棚罩面板安装前应做完墙,地湿作业工程项目。3.5 搭好顶棚施工操作平台架子。3.6 轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度,灯槽,通风的构造处理,分块及固定方法等应经试装并经鉴定认可后方可大面积施工。4、操作工艺4。1 工艺流程:弹线一一安装大龙骨吊杆-一安装大龙骨一一安装中龙骨一一安装小龙骨一一安装罩面板一一安装压条一一刷饰面漆4.2 弹线:根据施工图纸设计要求,用尺竖向量至顶棚设计标高,沿墙,柱四周弹顶棚标高,并沿顶棚的标高水平线,在墙上划好分挡位置线。4.3 安装大龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,按大龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋刚筋连接固定.4.4 安装大龙骨① 配装好吊杆螺母.② 在大龙骨上预先安装好吊挂件。③安装大龙骨:将组装吊挂件的大龙骨,按分档线位置使吊挂件穿入想应的吊杆螺母,拧好螺母。④ 大龙骨相接:装好连接件,拉线调整标高起拱和平直。⑤ 安装洞附加大龙骨,根据图集相应节点构造设置连接卡。⑥ 固定边龙骨,采纳射钉固定,设计无要求时射钉间距为 10mm。4.5 安装中龙骨:① 按以弹好的中龙骨分档线,卡放中龙骨吊挂件。② 吊挂中龙骨:按设计规定的中龙骨间距,将中龙骨通过吊挂件,吊挂在大龙骨上,设计无要求时,一般间距为 5-6mm。③ 当中龙骨长度需多根延续接长时,用中龙骨连接件,在吊挂中龙骨的同时相连,调直固定.4。6 安装小龙骨:① 按以弹好的小龙骨线分挡线,卡装小龙骨掉挂件。② 吊挂小龙骨...
