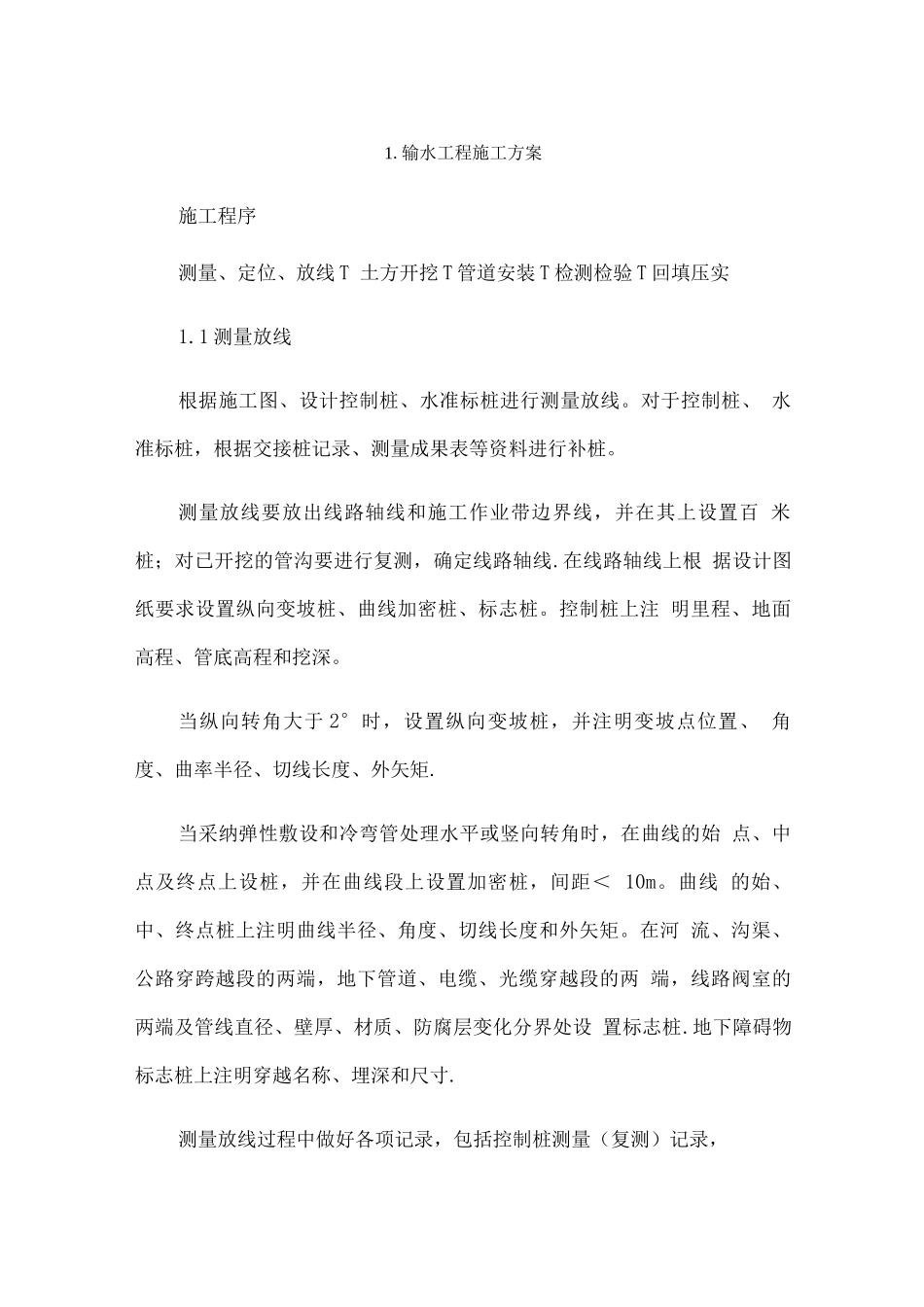

输水工程施工方案施工程序测量、定位、放线 T 土方开挖 T 管道安装 T 检测检验 T 回填压实1
1 测量放线根据施工图、设计控制桩、水准标桩进行测量放线
对于控制桩、 水准标桩,根据交接桩记录、测量成果表等资料进行补桩
测量放线要放出线路轴线和施工作业带边界线,并在其上设置百 米桩;对已开挖的管沟要进行复测,确定线路轴线
在线路轴线上根 据设计图纸要求设置纵向变坡桩、曲线加密桩、标志桩
控制桩上注 明里程、地面高程、管底高程和挖深
当纵向转角大于 2°时,设置纵向变坡桩,并注明变坡点位置、 角度、曲率半径、切线长度、外矢矩
当采纳弹性敷设和冷弯管处理水平或竖向转角时,在曲线的始 点、中点及终点上设桩,并在曲线段上设置加密桩,间距< 10m
曲线 的始、中、终点桩上注明曲线半径、角度、切线长度和外矢矩
在河 流、沟渠、公路穿跨越段的两端,地下管道、电缆、光缆穿越段的两 端,线路阀室的两端及管线直径、壁厚、材质、防腐层变化分界处设 置标志桩
地下障碍物标志桩上注明穿越名称、埋深和尺寸
测量放线过程中做好各项记录,包括控制桩测量(复测)记录,转角处理方式记录、放线加桩记录
线路轴线和施工作业带边界线定桩后,用白石灰沿桩放出边界 线
施工作业带边界线在作业带清理前放出,线路轴线在布管前或管 沟开挖前放出
本工程线路较平坦,为便于管沟开挖,施工运输,布管,全线采纳 机械扫线
施工作业带宽度按 3m 计算,扫线宽度按 4m 计算
如发现线 路走向与图纸不符或设计不合理时,及时向监理、设计、业主反映, 求得妥善解决
为利于施工检查、核对,在管道轴线划线后,管沟开挖 前,将管道轴线上的所有桩平移至作业带组装一侧边界线外,距边界 线 1m 的位置
管沟开挖后复测转角和纵断面曲线等主要点的标高,为预制弯头 和弯管提供可靠的依据
2 施工便道的修筑施工便道原则上利用原有的道路
