冬季施工技术措施1、概述:全线工程在内蒙古地区施工,基础施工要求在 11 月中旬完成,此段时间正值内蒙古地区冬季(气温连续 5 天平均在+5度以下)
为此,永丰线铁塔基础工程将进入冬季施工
为确保基础工程冬季施工质量,保证 如期完成永丰线工程任务,根据《施工组织设计》要求
特编制《铁塔基础冬季施工技术措施》来指导施工, 要求施工人员严格执行,不得随意更改方案
2、适用范围:当室外平均气温,连续 5 天稳定低于+5C 时,为冬季施工实际起始日期
各施工队要密切注意当天和近期气 象情况,以利于本方案的实施
3、当线路复测无误后,各施工队开始分坑,开挖基础坑
3 1 开挖式基础坑开挖放边坡:冬期基坑开挖受地下水位和冻结深度的影响,当地下水位改变时,坑边的稳定性将受很大影响,且挖出的 土方应堆放在距坑 1

5 米以外的地方,以减小坑壁荷载,避开塌方现象发生,必须根据具体情况合理进 行冬期施工的放边坡

挖土方冬期施工放边坡值土壤名称密度(t/m3 )内磨擦角(度)土坑边坡(高:宽)亚粘土1
8201: 1
0401:13
2 掏挖式基础坑冻土层处理掏挖式基础的关键是保护原状土,来保证基础的抗倾覆力
清除基础冻土层时,为保护掏挖式基础坑边 缘免遭破坏,要求用大锤、钢钎或凿岩机钻取,沿坑圆线每隔 50mm 钻一次,并钻透冻土层,使坑内 冻土层与外缘冻土间断性分界,然后,仍使用大锤、钢钎或凿岩机配合使用撬棍清除基础坑内冻土层
3 人工白天开挖,夜间保温法:冬季外露土方是逐步、逐层冻结的,基础施工我们采纳分块开挖的方法,白天开挖、夜间停工时间对基坑 的外露部分,应覆盖材料保温,但材料要保证第二天易拆除,以便多次周转使用,一般使用草垫子或草袋子

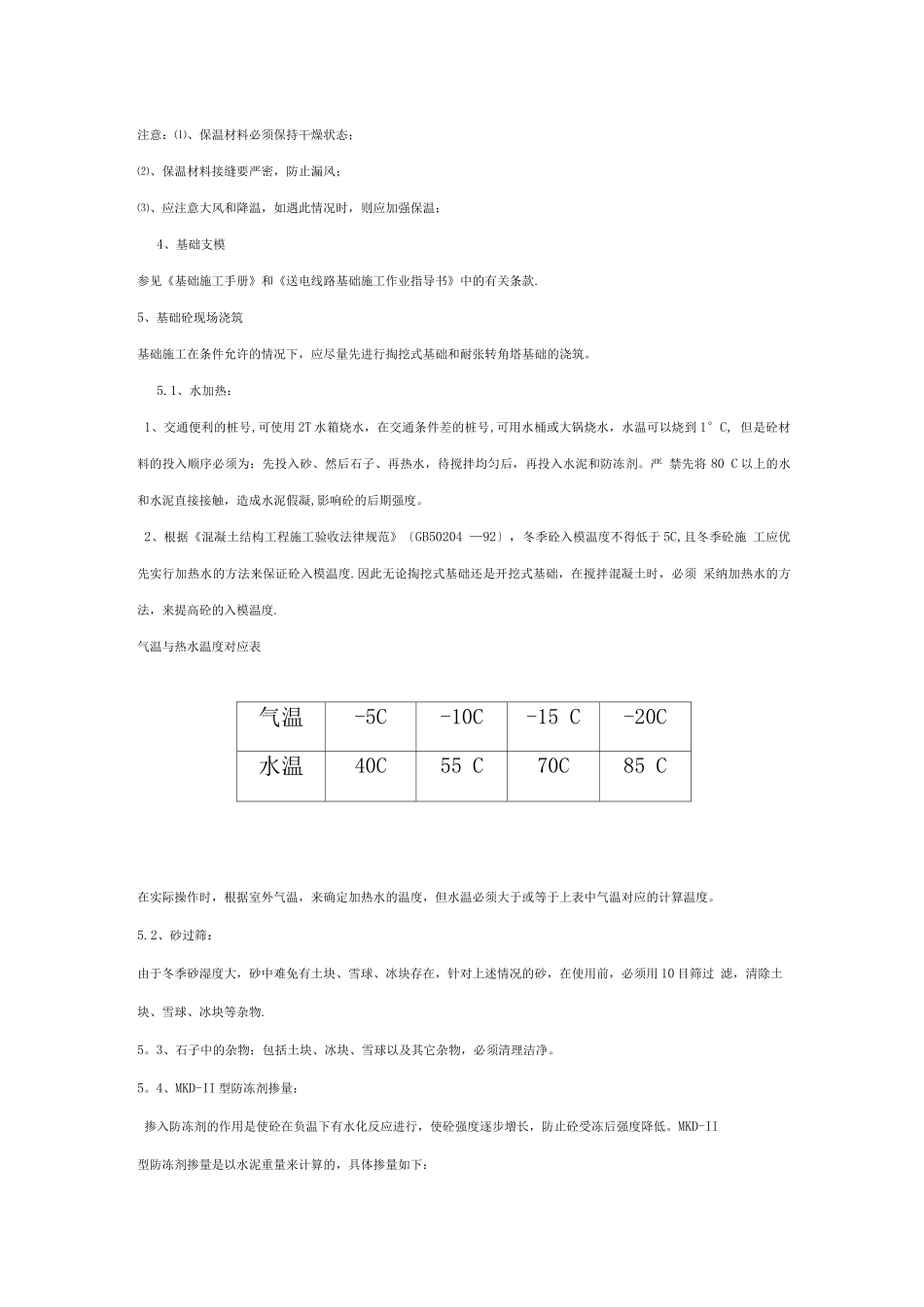

夜间覆盖保温材料的选用注意:⑴、保温材料必须保持干燥状态;⑵、保温材料接缝要严密,防止漏风;⑶、应注意大风和降温,如遇此情况时,则应加
