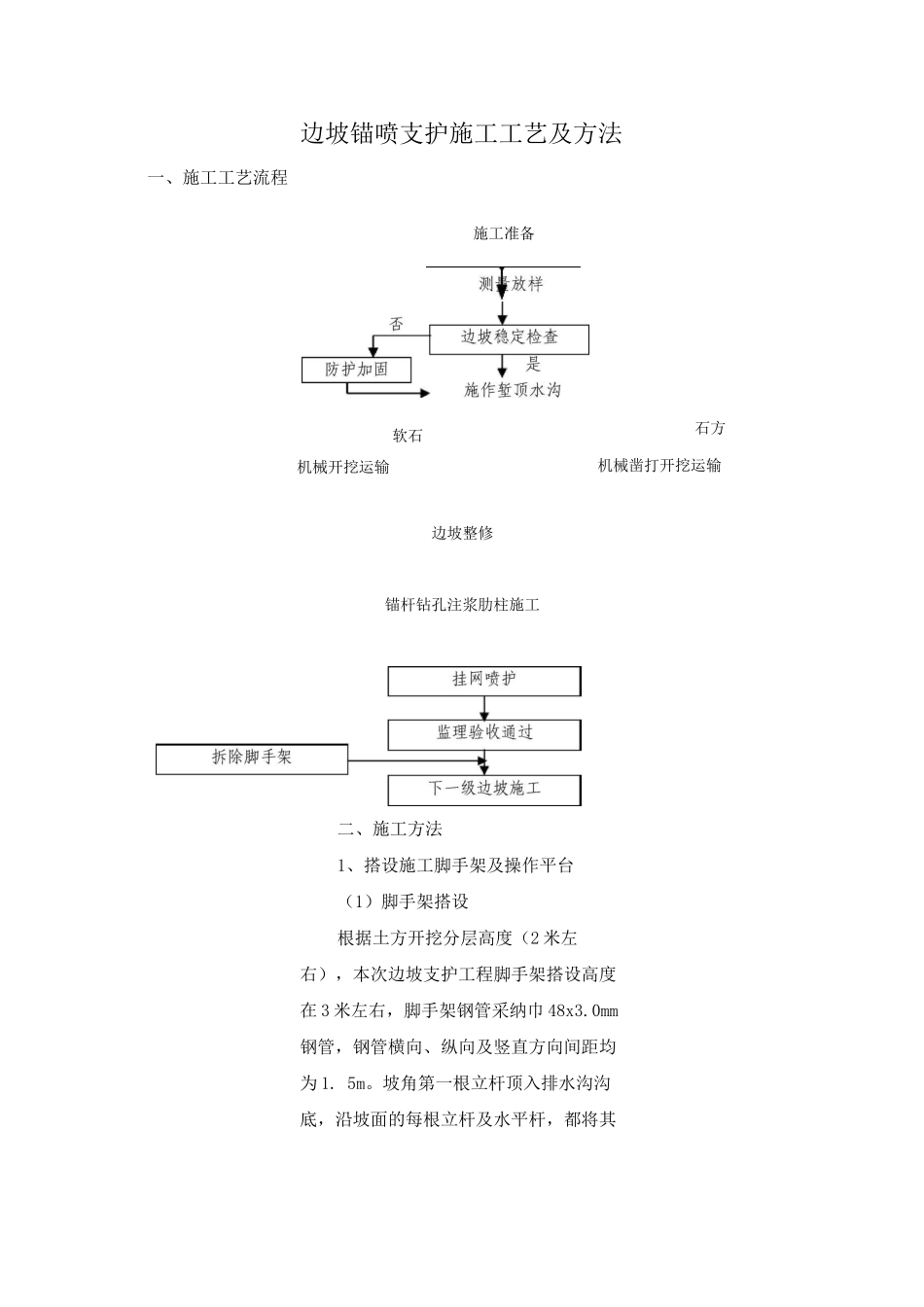

边坡锚喷支护施工工艺及方法边坡整修锚杆钻孔注浆肋柱施工二、施工方法1、搭设施工脚手架及操作平台(1)脚手架搭设根据土方开挖分层高度(2 米左右),本次边坡支护工程脚手架搭设高度在 3 米左右,脚手架钢管采纳巾 48x3
0mm钢管,钢管横向、纵向及竖直方向间距均为 1

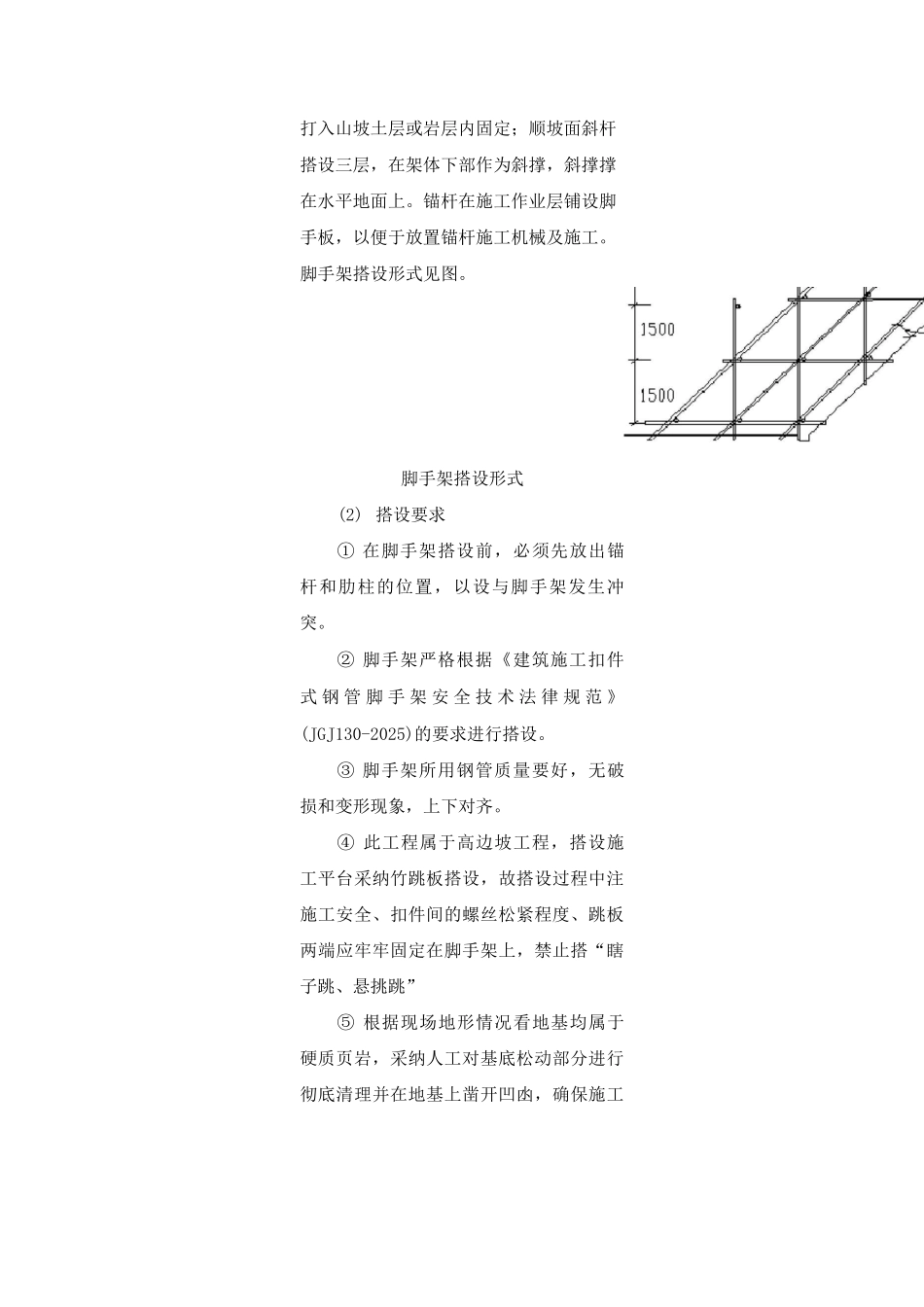

坡角第一根立杆顶入排水沟沟底,沿坡面的每根立杆及水平杆,都将其一、施工工艺流程施工准备软石石方机械开挖运输机械凿打开挖运输打入山坡土层或岩层内固定;顺坡面斜杆搭设三层,在架体下部作为斜撑,斜撑撑在水平地面上
锚杆在施工作业层铺设脚手板,以便于放置锚杆施工机械及施工
脚手架搭设形式见图
脚手架搭设形式(2) 搭设要求① 在脚手架搭设前,必须先放出锚杆和肋柱的位置,以设与脚手架发生冲突
② 脚手架严格根据《建筑施工扣件式 钢 管 脚 手 架 安 全 技 术 法 律 规 范 》(JGJ130-2025)的要求进行搭设
③ 脚手架所用钢管质量要好,无破损和变形现象,上下对齐
④ 此工程属于高边坡工程,搭设施工平台采纳竹跳板搭设,故搭设过程中注施工安全、扣件间的螺丝松紧程度、跳板两端应牢牢固定在脚手架上,禁止搭“瞎子跳、悬挑跳”⑤ 根据现场地形情况看地基均属于硬质页岩,采纳人工对基底松动部分进行彻底清理并在地基上凿开凹凼,确保施工脚手架基础坚固
⑥ 脚手架及平台搭设要稳固,具有抗冲击、振动能力

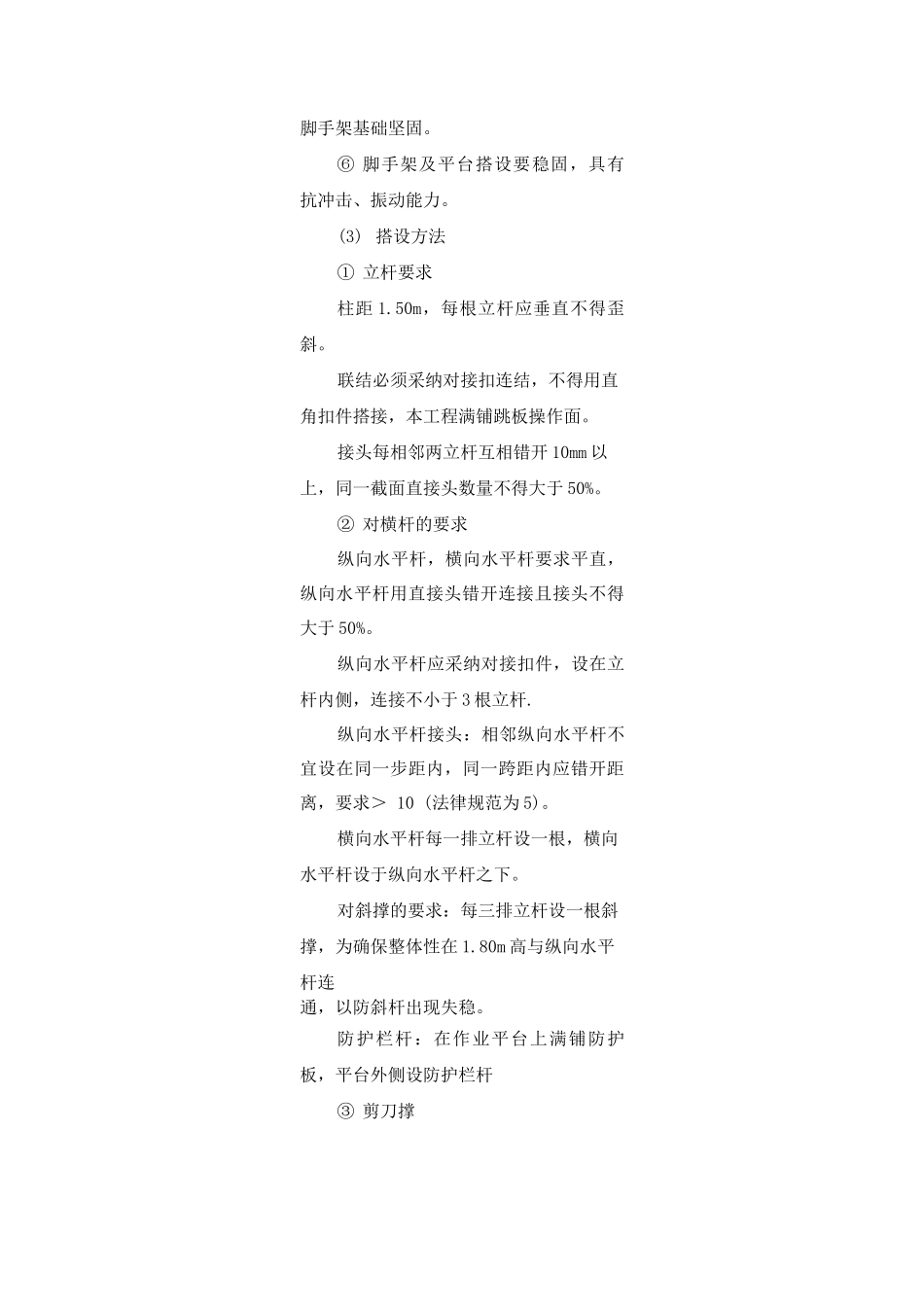

(3) 搭设方法① 立杆要求柱距 1
50m,每根立杆应垂直不得歪斜
联结必须采纳对接扣连结,不得用直角扣件搭接,本工程满铺跳板操作面
接头每相邻两立杆互相错开 10mm 以上,同一截面直接头数量不得大于 50%
② 对横杆的要求纵向水平杆,横向水平杆要求平直,纵向水平杆用直接头错开连接且接头不得大于 50%
纵向水平杆应采纳对接扣件,设在立杆内侧,连接不小于 3 根立杆
纵向水平杆接头:相邻纵向水平杆不宜设在同一步距内
