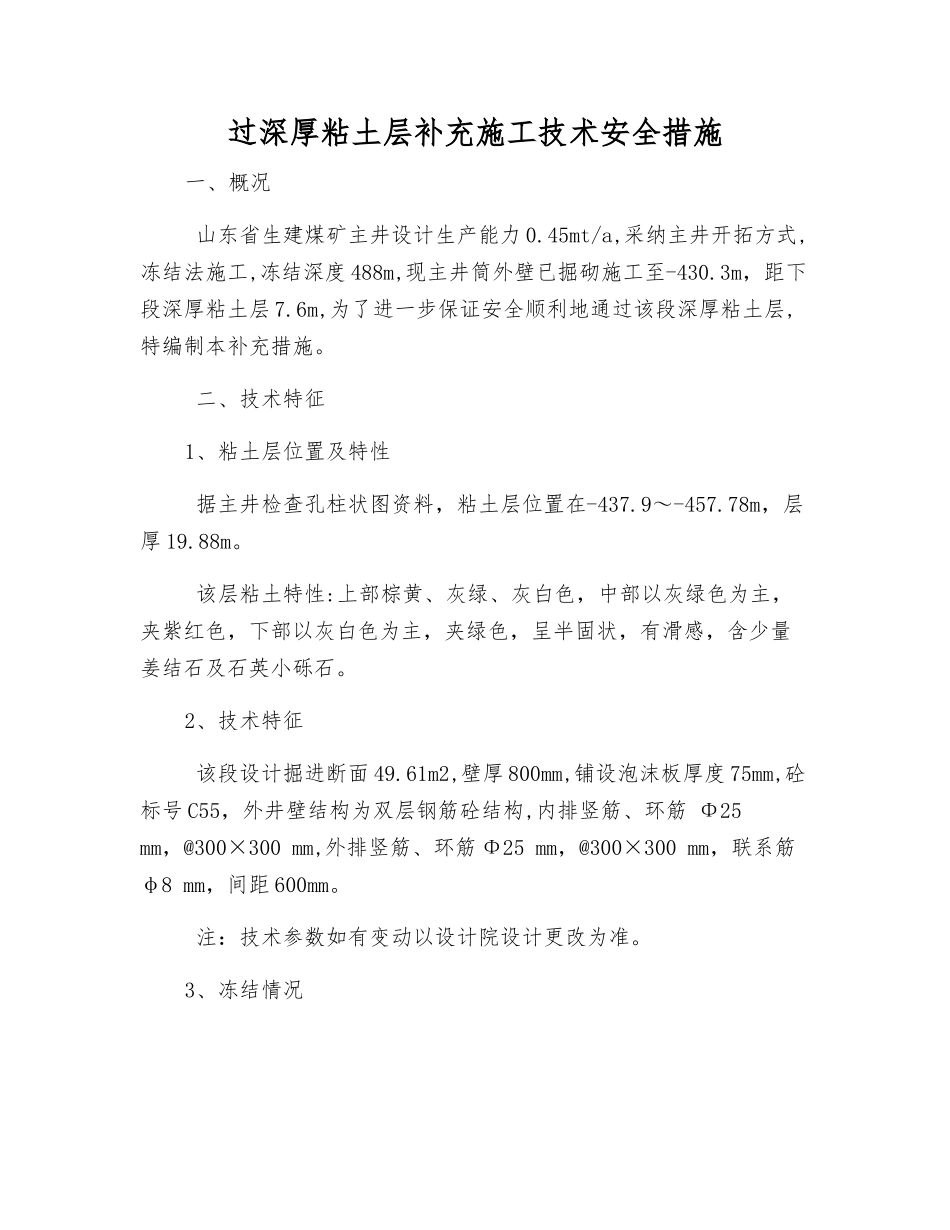

过深厚粘土层补充施工技术安全措施一、概况 山东省生建煤矿主井设计生产能力 0
45mt/a,采纳主井开拓方式,冻结法施工,冻结深度 488m,现主井筒外壁已掘砌施工至-430
3m,距下段深厚粘土层 7
6m,为了进一步保证安全顺利地通过该段深厚粘土层,特编制本补充措施
二、技术特征1、粘土层位置及特性 据主井检查孔柱状图资料,粘土层位置在-437
9~-457
78m,层厚 19
该层粘土特性:上部棕黄、灰绿、灰白色,中部以灰绿色为主,夹紫红色,下部以灰白色为主,夹绿色,呈半固状,有滑感,含少量姜结石及石英小砾石
2、技术特征 该段设计掘进断面 49
61m2,壁厚 800mm,铺设泡沫板厚度 75mm,砼标号 C55,外井壁结构为双层钢筋砼结构,内排竖筋、环筋 Φ25 mm,@300×300 mm,外排竖筋、环筋 Φ25 mm,@300×300 mm,联系筋φ8 mm,间距 600mm
注:技术参数如有变动以设计院设计更改为准

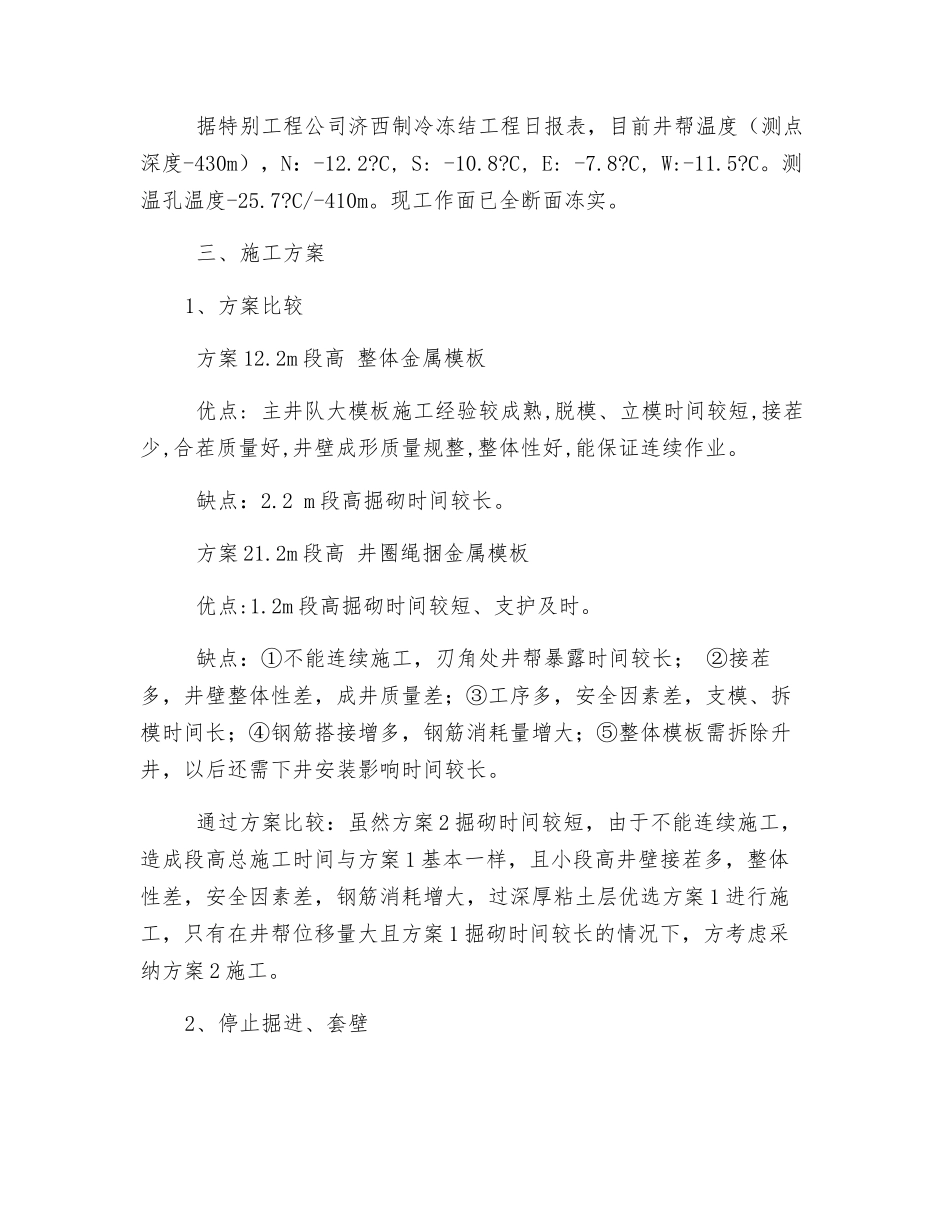

3、冻结情况 据特别工程公司济西制冷冻结工程日报表,目前井帮温度(测点深度-430m),N:-12
C, S: -10
C, E: -7
C, W:-11
测温孔温度-25
C/-410m
现工作面已全断面冻实

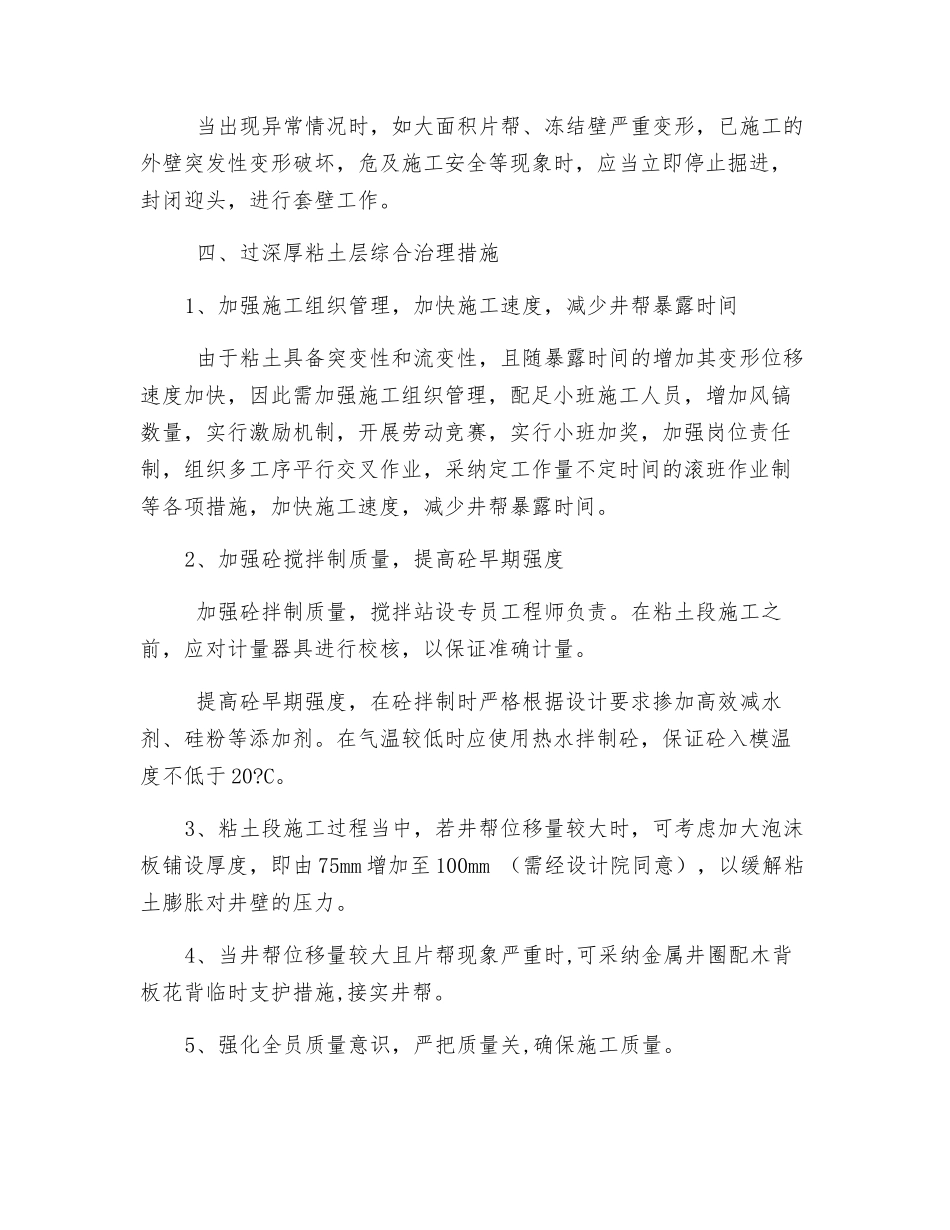

三、施工方案1、方案比较 方案 12
2m 段高 整体金属模板 优点: 主井队大模板施工经验较成熟,脱模、立模时间较短,接茬少,合茬质量好,井壁成形质量规整,整体性好,能保证连续作业
2 m 段高掘砌时间较长
2m 段高 井圈绳捆金属模板 优点:1
2m 段高掘砌时间较短、支护及时
缺点:①不能连续施工,刃角处井帮暴露时间较长; ②接茬多,井壁整体性差,成井质量差;③工序多,安全因素差,支模、拆模时间长;④钢筋搭接增多,钢筋消耗量增大;⑤整体模板需拆除升井,以后还需下井安
