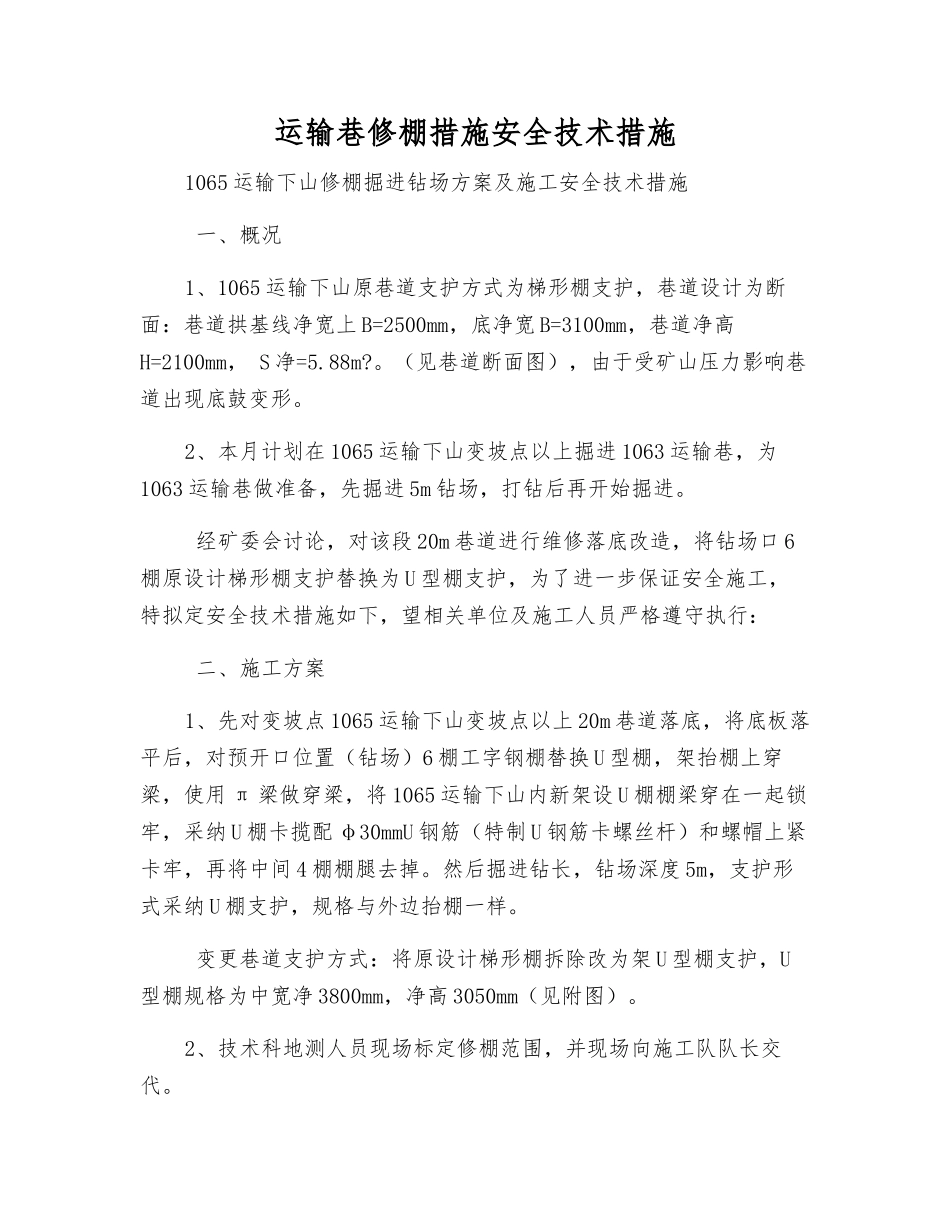

运输巷修棚措施安全技术措施1065 运输下山修棚掘进钻场方案及施工安全技术措施 一、概况1、1065 运输下山原巷道支护方式为梯形棚支护,巷道设计为断面:巷道拱基线净宽上 B=2500mm,底净宽 B=3100mm,巷道净高H=2100mm, S 净=5.88m?。(见巷道断面图),由于受矿山压力影响巷道出现底鼓变形。2、本月计划在 1065 运输下山变坡点以上掘进 1063 运输巷,为1063 运输巷做准备,先掘进 5m 钻场,打钻后再开始掘进。 经矿委会讨论,对该段 20m 巷道进行维修落底改造,将钻场口 6棚原设计梯形棚支护替换为 U 型棚支护,为了进一步保证安全施工,特拟定安全技术措施如下,望相关单位及施工人员严格遵守执行: 二、施工方案1、先对变坡点 1065 运输下山变坡点以上 20m 巷道落底,将底板落平后,对预开口位置(钻场)6 棚工字钢棚替换 U 型棚,架抬棚上穿梁,使用 π 梁做穿梁,将 1065 运输下山内新架设 U 棚棚梁穿在一起锁牢,采纳 U 棚卡揽配 φ30mmU 钢筋(特制 U 钢筋卡螺丝杆)和螺帽上紧卡牢,再将中间 4 棚棚腿去掉。然后掘进钻长,钻场深度 5m,支护形式采纳 U 棚支护,规格与外边抬棚一样。 变更巷道支护方式:将原设计梯形棚拆除改为架 U 型棚支护,U型棚规格为中宽净 3800mm,净高 3050mm(见附图)。2、技术科地测人员现场标定修棚范围,并现场向施工队队长交代。3、施工单位根据巷道实际情况由外向里(段向三岔口)逐棚进行维修换棚,必须先套 U 型棚后去梯形棚。4、施工方法:1、扩刷段:采纳风镐扩刷,底根部分放松动炮将岩石崩松,临时支护采纳内注释液压单体支撑顶板,同时加固施施工场地点前后 5m,煤矸石采纳皮带运出地面。2、掘进钻场时,采纳钻爆法破煤岩,煤矸石采纳皮带运出地面。 三、施工之前的准备工作1、施工之前,由技术科安排施工队施工范围。2、施工单位提前将施工位置 10m 范围以内的顶板进行加固牢固;施施工场地点预备四根内注式液压单体,便于临时加固使用。3、施工单位提前准备好支护材料及施工机具,防冒顶材料(铁穿杆 1 寸钢管 1.5m 长,不少于 50 根)。4、提前将风、水管管接至施施工场地点附近 5m 内。5、施工之前,施工单位必须对爆破地点左右 10m 的管、线(包括瓦斯管路、所有电缆)及风筒进行保护,采纳旧皮带将管线风筒挡严,并且每次放炮前进行检查,确认无问题方可进行防爆作业。 四、施工安全技术措施 (一)风镐操作安全措施1、...
