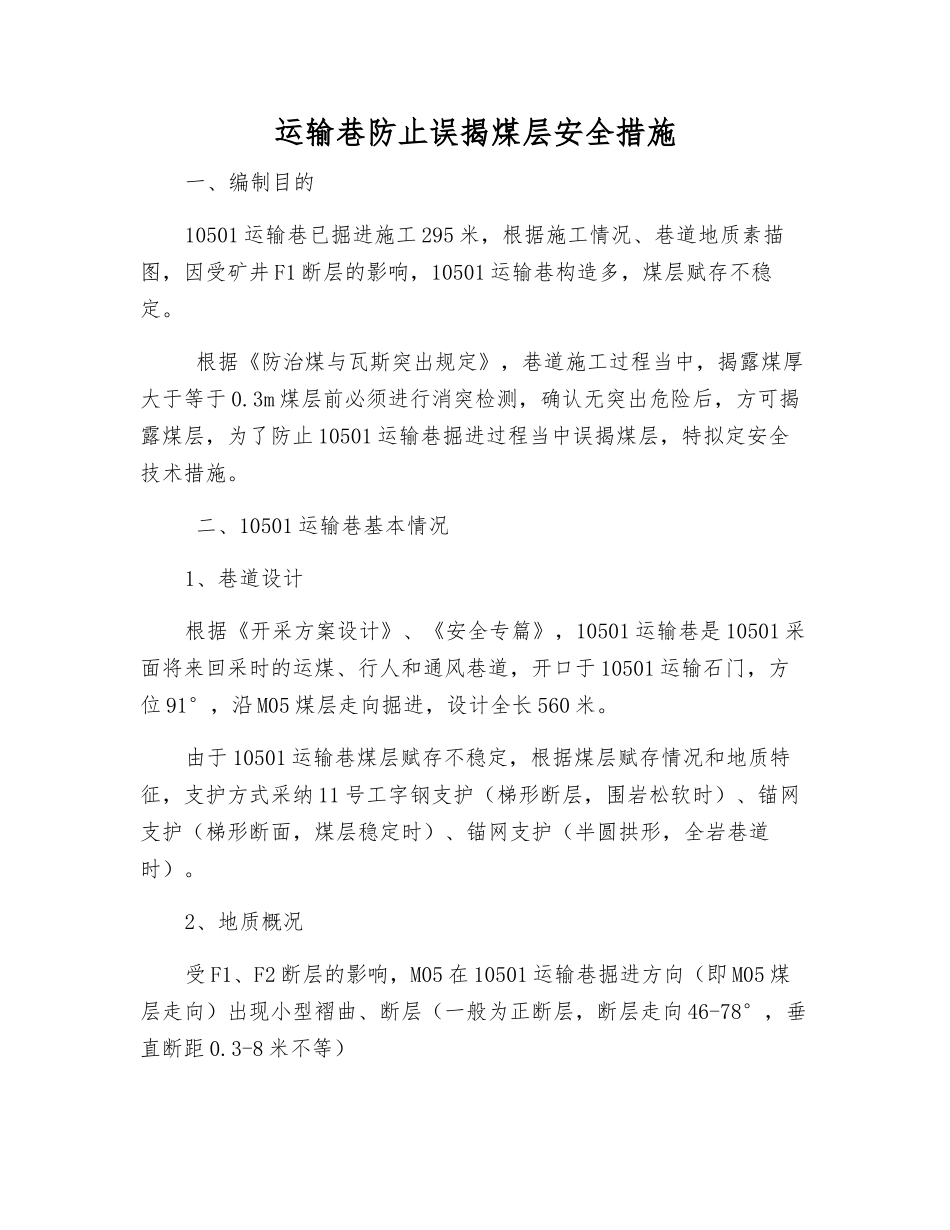

运输巷防止误揭煤层安全措施一、编制目的10501 运输巷已掘进施工 295 米,根据施工情况、巷道地质素描图,因受矿井 F1 断层的影响,10501 运输巷构造多,煤层赋存不稳定。 根据《防治煤与瓦斯突出规定》,巷道施工过程当中,揭露煤厚大于等于 0.3m 煤层前必须进行消突检测,确认无突出危险后,方可揭露煤层,为了防止 10501 运输巷掘进过程当中误揭煤层,特拟定安全技术措施。 二、10501 运输巷基本情况1、巷道设计根据《开采方案设计》、《安全专篇》,10501 运输巷是 10501 采面将来回采时的运煤、行人和通风巷道,开口于 10501 运输石门,方位 91°,沿 M05 煤层走向掘进,设计全长 560 米。由于 10501 运输巷煤层赋存不稳定,根据煤层赋存情况和地质特征,支护方式采纳 11 号工字钢支护(梯形断层,围岩松软时)、锚网支护(梯形断面,煤层稳定时)、锚网支护(半圆拱形,全岩巷道时)。2、地质概况受 F1、F2 断层的影响,M05 在 10501 运输巷掘进方向(即 M05 煤层走向)出现小型褶曲、断层(一般为正断层,断层走向 46-78°,垂直断距 0.3-8 米不等)5 号煤层:顶板为粉砂岩夹薄层黑色泥岩,局部为粉砂质泥岩,见煤后需要支护;底板为粉砂质泥岩,局部为泥岩。 三、防止误揭煤层措施1、掘进施工过程当中,必须严格做到“有掘必探、先探后掘”的探放水原则,当煤层断失或出现构造时,应当及时进行钻孔探煤工作。探放水钻孔、探煤钻孔均为“长探”,在“长探”的基础上,施工过程当中,要做好“短探”工作。2、长探钻孔的施工 ① 施工目的:探明迎头前方各煤层分布情况及构造和水文地质情况,确保掘进施工安全。(长探钻孔设计详见附图) ② 钻孔施工要求:长探钻孔每次钻探 80m,允许掘进 50m,每隔50m 施工一组,钻孔由钻机队进行施工,钻孔施工人员必须严格根据设计参数施工至设计深度,并详细记录钻孔施工过程当中的见煤间距和煤层厚度情况,记录钻孔出水和瓦斯涌出孔深位置,记录要细致仔细,字迹工整,如有异常及时向调度室进行汇报。 ③ 每个钻孔施工完后,由当班安全员、瓦检员现场对钻孔的深度进行退钻验收,并将验收结果向调度室进行汇报,对达不到设计深度的钻孔立即要求施工人员重新施工,直至达到设计深度为止。 ④ 施钻过程当中如遇岩层破裂、有淋水、有断层、打钻时出现喷孔、卡钻等异常情况时,必须立即停止施钻,断开电源,撤出所有的人员,并及进行汇报调度室 ⑤ 所有钻...
