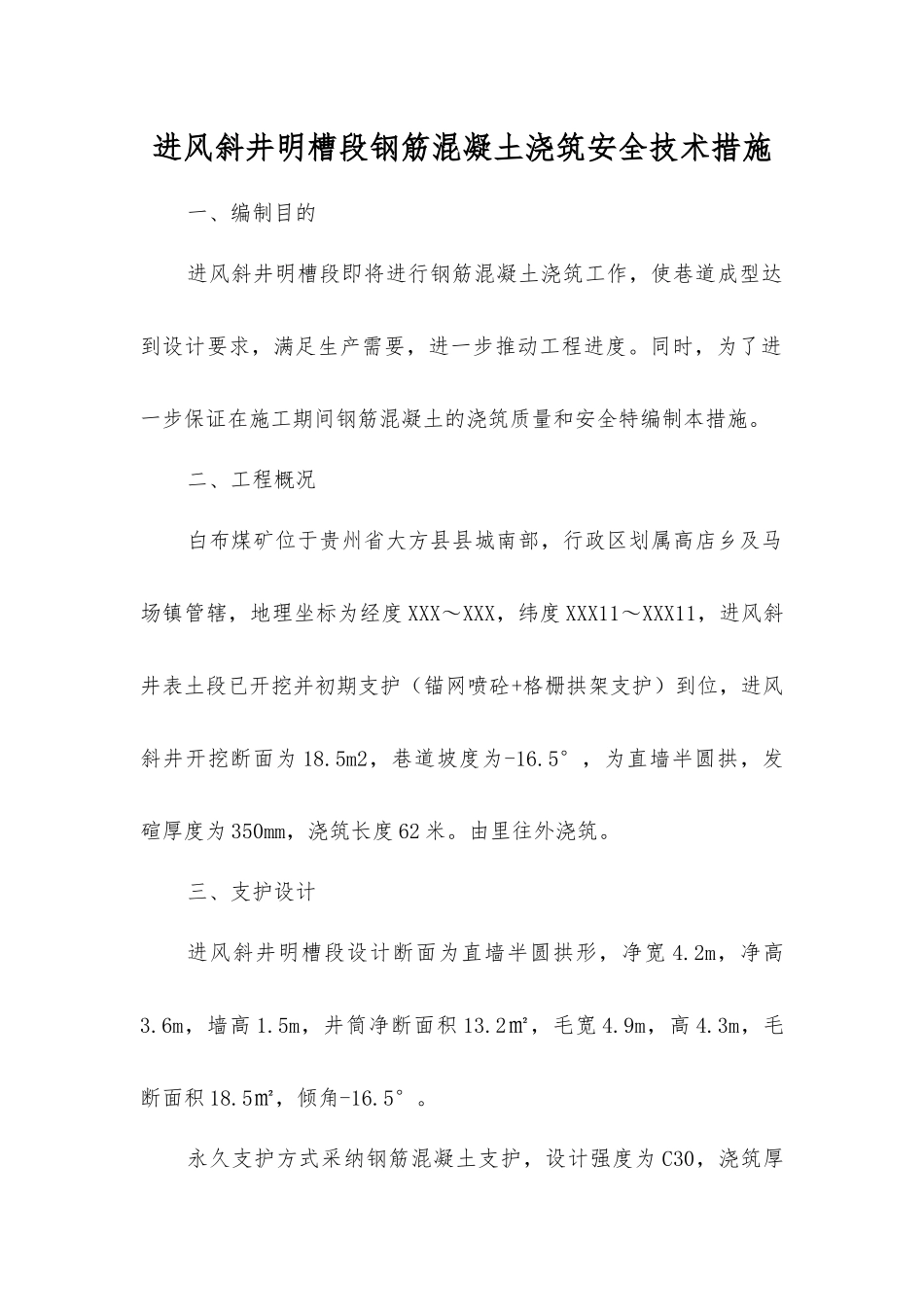

进风斜井明槽段钢筋混凝土浇筑安全技术措施一、编制目的进风斜井明槽段即将进行钢筋混凝土浇筑工作,使巷道成型达到设计要求,满足生产需要,进一步推动工程进度
同时,为了进一步保证在施工期间钢筋混凝土的浇筑质量和安全特编制本措施
二、工程概况白布煤矿位于贵州省大方县县城南部,行政区划属高店乡及马场镇管辖,地理坐标为经度 XXX~XXX,纬度 XXX11~XXX11,进风斜井表土段已开挖并初期支护(锚网喷砼+格栅拱架支护)到位,进风斜井开挖断面为 18
5m2,巷道坡度为-16
5°,为直墙半圆拱,发碹厚度为 350mm,浇筑长度 62 米
由里往外浇筑
三、支护设计进风斜井明槽段设计断面为直墙半圆拱形,净宽 4
2m,净高3
6m,墙高 1
5m,井筒净断面积 13
2㎡,毛宽 4
9m,高 4
3m,毛断面积 18
5㎡,倾角-16

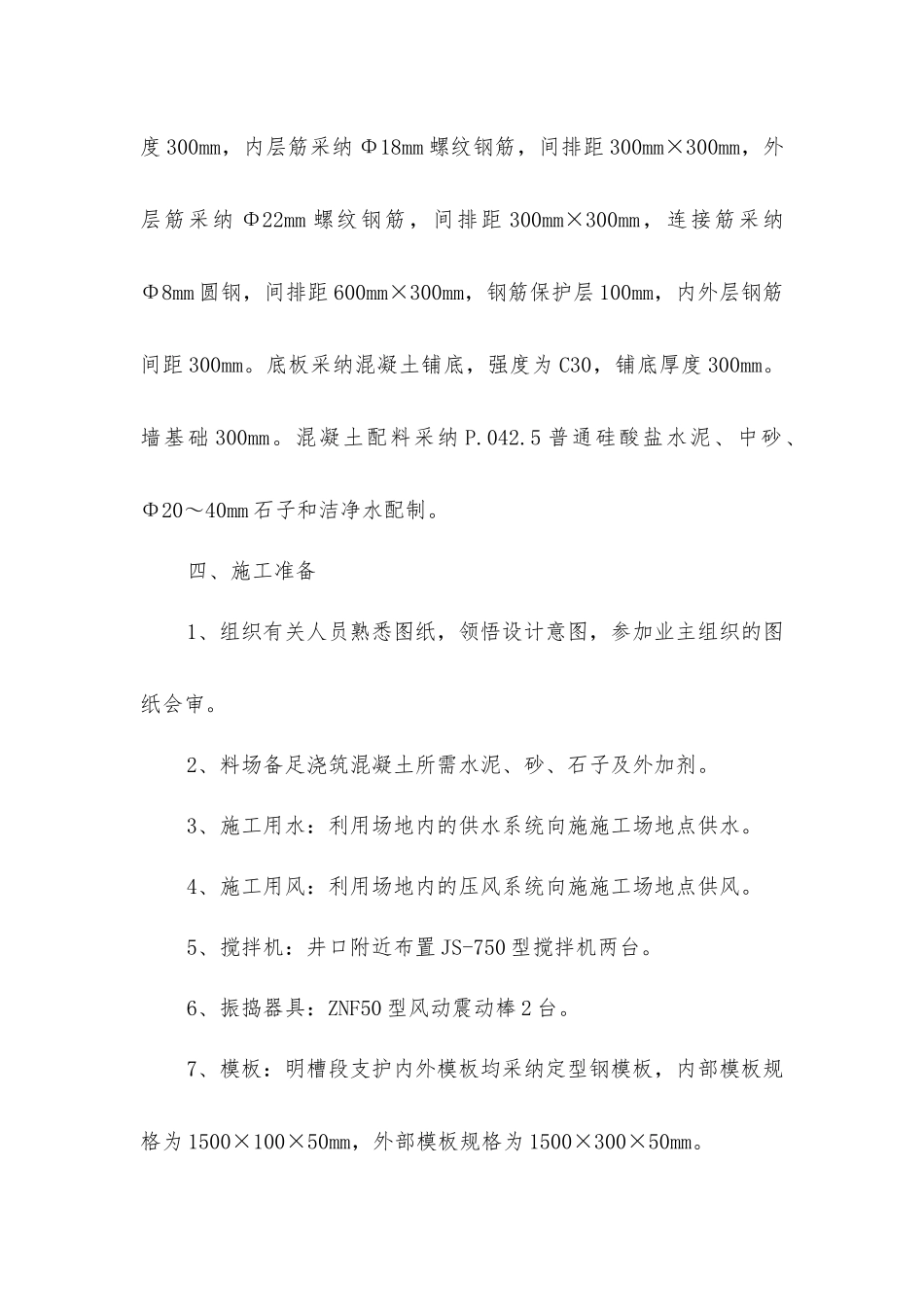

永久支护方式采纳钢筋混凝土支护,设计强度为 C30,浇筑厚度 300mm,内层筋采纳 Φ18mm 螺纹钢筋,间排距 300mm×300mm,外层筋采纳 Φ22mm 螺纹钢筋,间排距 300mm×300mm,连接筋采纳Φ8mm 圆钢,间排距 600mm×300mm,钢筋保护层 100mm,内外层钢筋间距 300mm
底板采纳混凝土铺底,强度为 C30,铺底厚度 300mm
墙基础 300mm
混凝土配料采纳 P
5 普通硅酸盐水泥、中砂、Φ20~40mm 石子和洁净水配制
四、施工准备1、组织有关人员熟悉图纸,领悟设计意图,参加业主组织的图纸会审
2、料场备足浇筑混凝土所需水泥、砂、石子及外加剂
3、施工用水:利用场地内的供水系统向施施工场地点供水
4、施工用风:利用场地内的压风系统向施施工场地点供风
5、搅拌机:井口附近布置 JS-750 型搅拌机两台
6、振捣器具:ZNF50 型风动震动棒 2 台

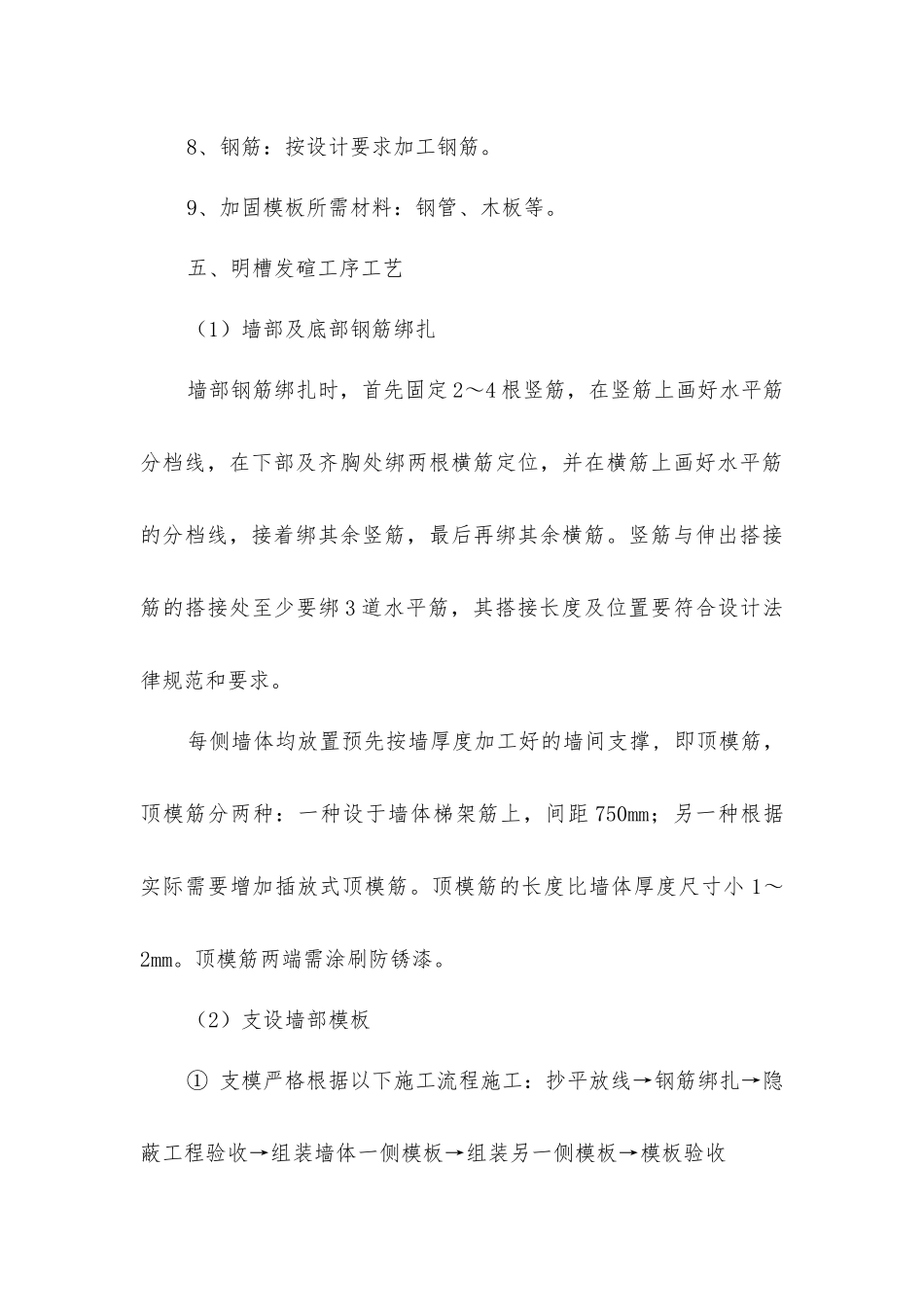

7、模板:明槽段支护内外模板均采纳定
