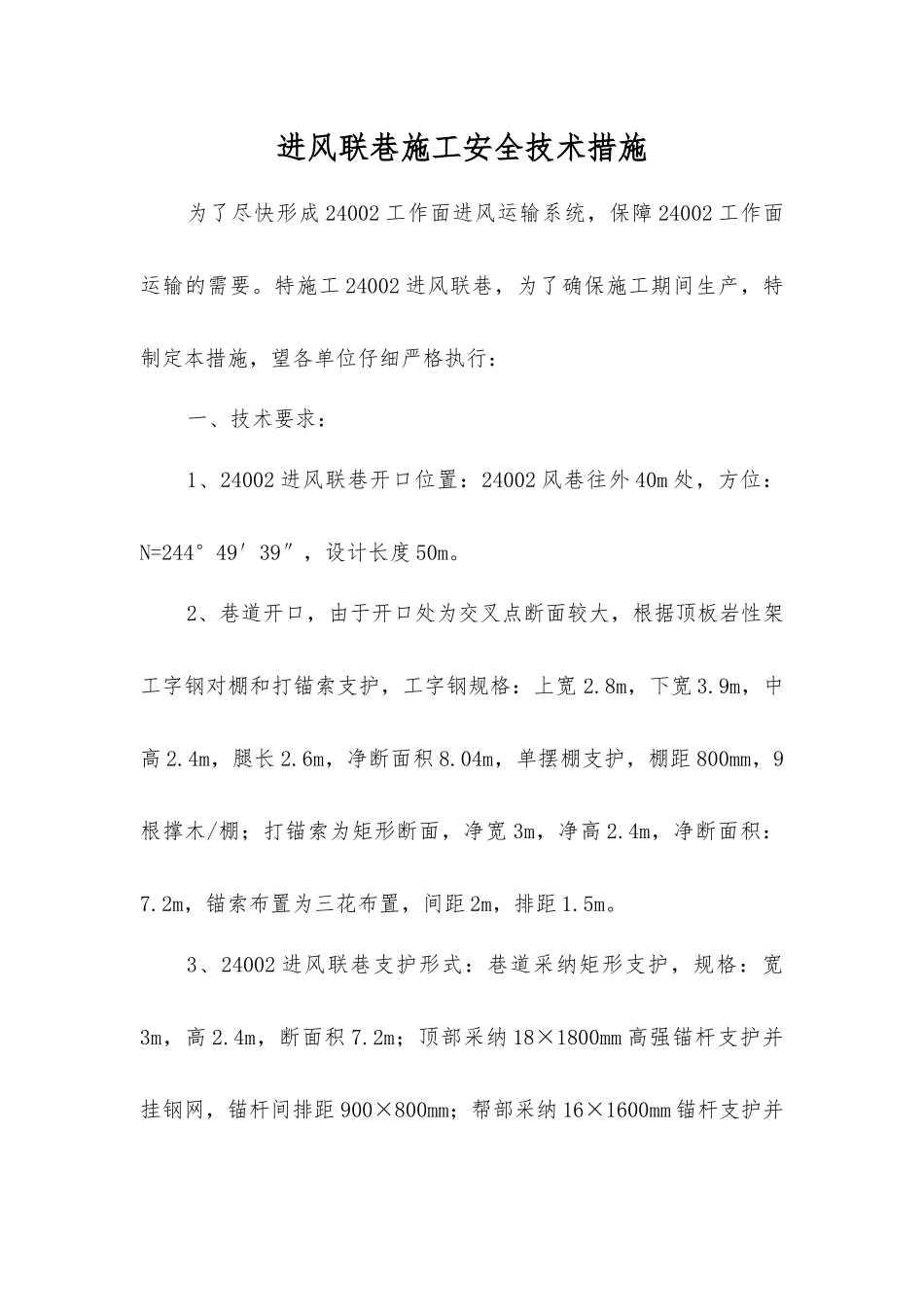

进风联巷施工安全技术措施为了尽快形成 24002 工作面进风运输系统,保障 24002 工作面运输的需要
特施工 24002 进风联巷,为了确保施工期间生产,特制定本措施,望各单位仔细严格执行:一、技术要求:1、24002 进风联巷开口位置:24002 风巷往外 40m 处,方位:N=244°49′39″,设计长度 50m
2、巷道开口,由于开口处为交叉点断面较大,根据顶板岩性架工字钢对棚和打锚索支护,工字钢规格:上宽 2
8m,下宽 3
9m,中高 2
4m,腿长 2
6m,净断面积 8
04m,单摆棚支护,棚距 800mm,9根撑木/棚;打锚索为矩形断面,净宽 3m,净高 2
4m,净断面积:7
2m,锚索布置为三花布置,间距 2m,排距 1
3、24002 进风联巷支护形式:巷道采纳矩形支护,规格:宽3m,高 2
4m,断面积 7
2m;顶部采纳 18×1800mm 高强锚杆支护并挂钢网,锚杆间排距 900×800mm;帮部采纳 16×1600mm 锚杆支护并挂钢网,锚杆间排距 900×800mm

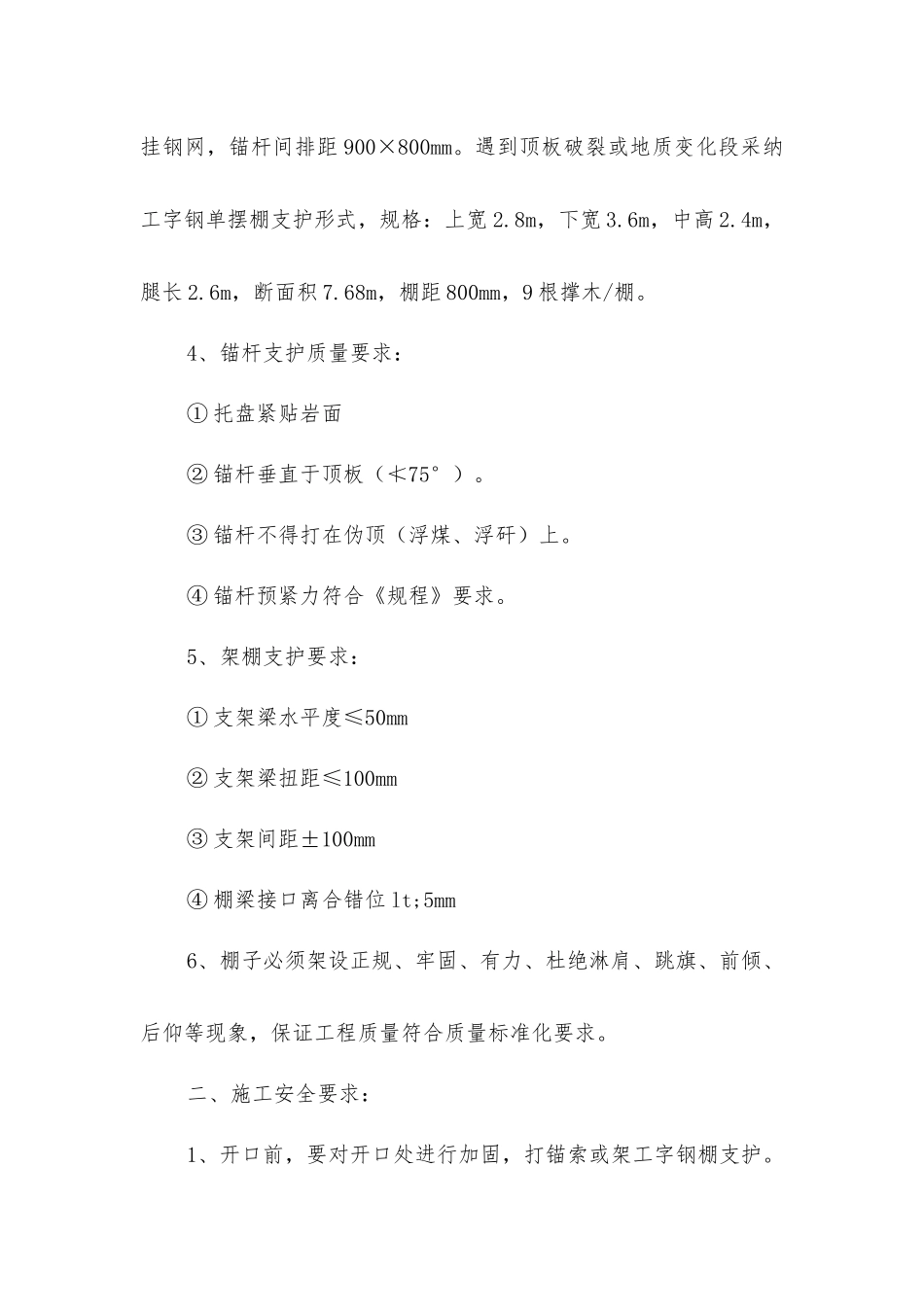

遇到顶板破裂或地质变化段采纳工字钢单摆棚支护形式,规格:上宽 2
8m,下宽 3
6m,中高 2
4m,腿长 2
6m,断面积 7
68m,棚距 800mm,9 根撑木/棚
4、锚杆支护质量要求:① 托盘紧贴岩面② 锚杆垂直于顶板(≮75°)
③ 锚杆不得打在伪顶(浮煤、浮矸)上
④ 锚杆预紧力符合《规程》要求
5、架棚支护要求:① 支架梁水平度≤50mm② 支架梁扭距≤100mm③ 支架间距±100mm④ 棚梁接口离合错位 lt;5mm6、棚子必须架设正规、牢固、有力、杜绝淋肩、跳旗、前倾、后仰等现象,保证工程质量符合质量标准化要求
二、施工安全要求:1、开口前,要对开口处进行加固,打锚索或架工字钢棚支护

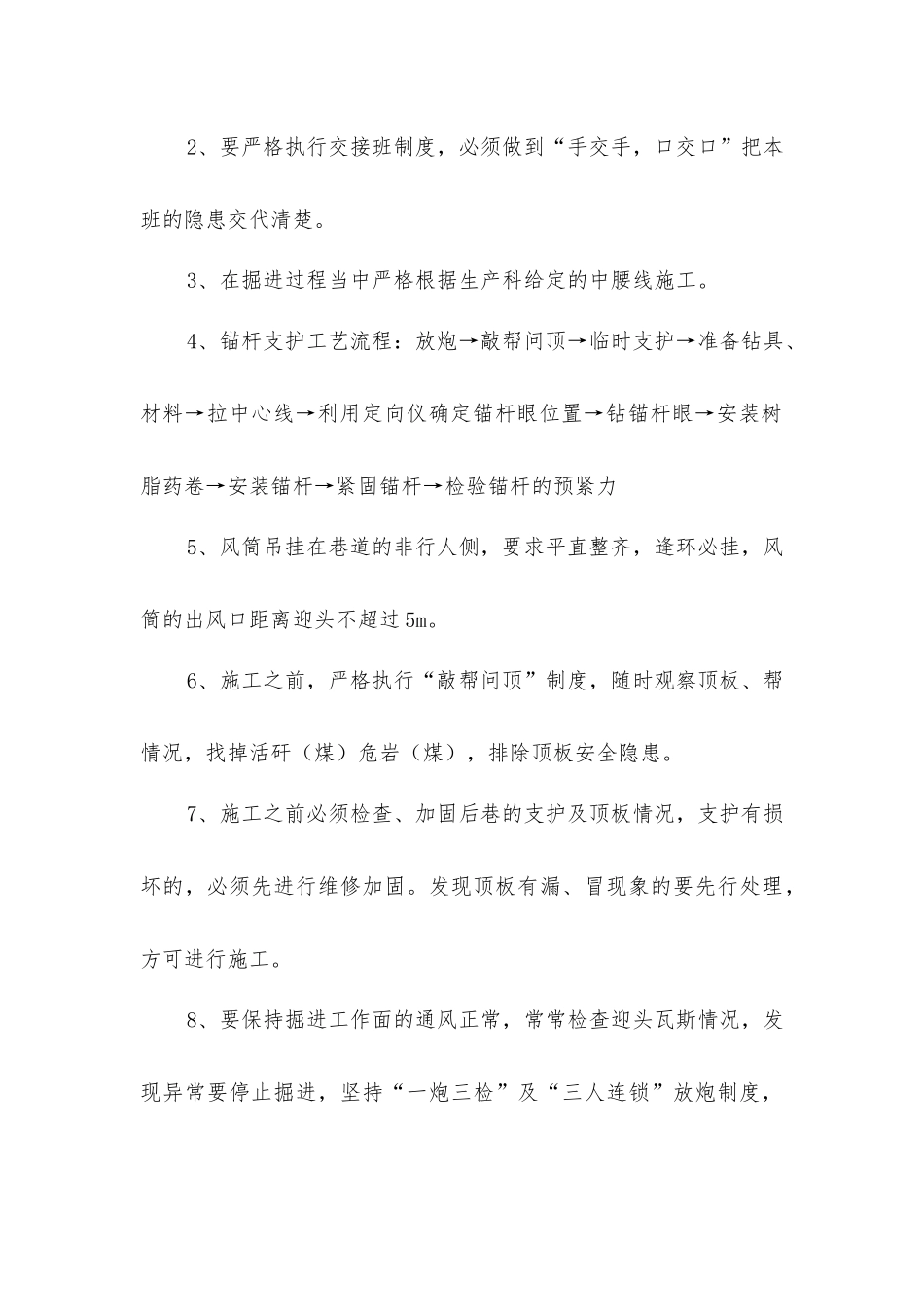

2、要严格执行交接班制度,必须做到“手交手,口交口”把本班的
