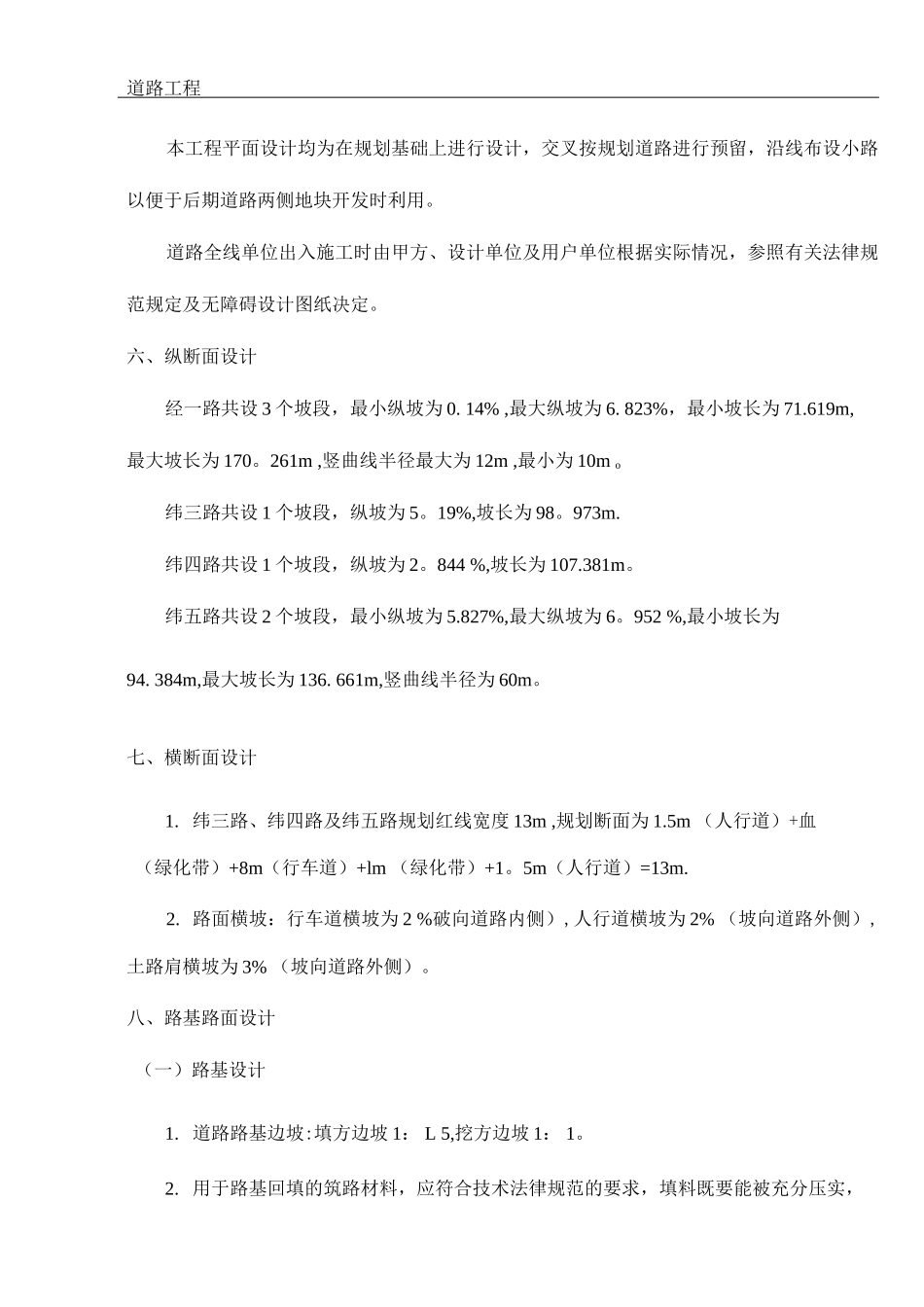

一、设计依据1。《察隅县下察隅镇基础设施建筑项目工程设计中标通知书》2。现状 1/10 地形图3。察隅县人民政府对工程的设计要求二、采纳的设计法律规范1. 《城市道路设计法律规范》(CJJ 3—2025)2. 《城镇道路路面设计法律规范》(CJJ 169-201)3. 《道路工程制图标准》(GB 50162—92 )4. 《城市道路交叉设计规程》(CJJ 152-2025 )5. 《城市道路交叉规划法律规范》(GB 50647-2025 )6. 《城市道路路线设计法律规范》(CJJ 19 — 2025)7. 《城市道路工程设计技术措施》(2025 版)8. 《城镇道路工程施工及质量验收法律规范》(CJJ —28 )三、主要技术标准1.道路等级察隅县下察隅镇经一路、纬三路、纬四路及纬五路市政道路建设项目规划为城市支路,对比《城市道路设计法律规范》(CJJ 37-201)第 3.2。1 条规定,本工程设计速度均为20km/h。道路建筑限界:行车道最小净高 4。5m.3.荷载标准路面结构计算荷载:BZZ-1 标准轴载4.设计轴载交通量等级按中交通等级进行设计.5.路面设计年限路面结构设计年限:20 年。6.交通量增长率:6%。四、工程概况本次设计包含 4 条道路:纬三路、纬四路、纬五路、经一路。其中,纬三路全长98.973m ,红线宽 13m;纬四路全长 107。381 m ,红线宽 13m ;纬五路全长 231.045m,红线宽13m ;经一路全长 511。619 m,红线宽 13m。察隅县下察隅镇经一路、纬一路、纬三路、纬四路、纬五路规划红线为 13m 宽.自经一路东侧“四川金兴建设集团有限公司”至西侧边陲公路,现状为约 3。5m 宽土路,现改建为 4m 水泥路面,为等外道路,依现场地形进行道路路面铺设,本次不做详细设计。本次设计内容包含道路、交通标志标线、给排水、照明、电力电信以及绿化工程,其中道路工程电力电信只做管道预留,线缆部分不在本次设计范围内。2.净空高度五、平面设计道路工程本工程平面设计均为在规划基础上进行设计,交叉按规划道路进行预留,沿线布设小路以便于后期道路两侧地块开发时利用。道路全线单位出入施工时由甲方、设计单位及用户单位根据实际情况,参照有关法律规范规定及无障碍设计图纸决定。六、纵断面设计经一路共设 3 个坡段,最小纵坡为 0. 14% ,最大纵坡为 6. 823%,最小坡长为 71.619m,最大坡长为 170。261m ,竖曲线半径最大为 12m ,最小为 10m o纬三路共设 1 个坡段,纵坡为 5。19%,坡长为 98。973m.纬四路共设 1 个坡段,纵坡为 2。844 %,坡长为 107.381m。纬五路共...
