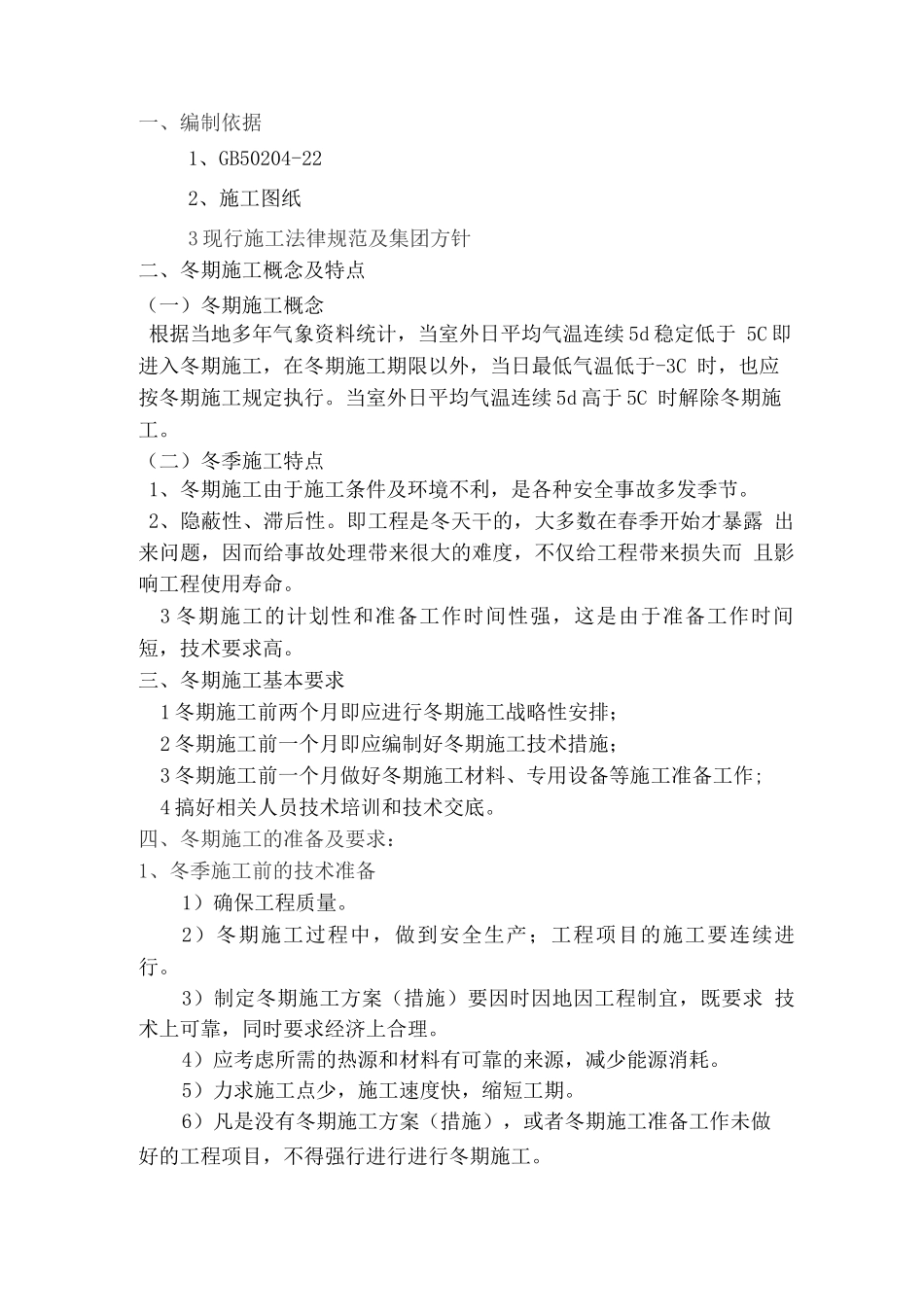

邯钢新区干熄焦工程冬期施工方案编制:崔耀华审核:王建伟批准:陈庆良27 年 11 月 5 日一、编制依据1、GB50204-222、施工图纸3 现行施工法律规范及集团方针二、冬期施工概念及特点(一)冬期施工概念根据当地多年气象资料统计,当室外日平均气温连续 5d 稳定低于 5C 即进入冬期施工,在冬期施工期限以外,当日最低气温低于-3C 时,也应按冬期施工规定执行
当室外日平均气温连续 5d 高于 5C 时解除冬期施工
(二)冬季施工特点1、冬期施工由于施工条件及环境不利,是各种安全事故多发季节
2、隐蔽性、滞后性
即工程是冬天干的,大多数在春季开始才暴露 出来问题,因而给事故处理带来很大的难度,不仅给工程带来损失而 且影响工程使用寿命
3 冬期施工的计划性和准备工作时间性强,这是由于准备工作时间 短,技术要求高

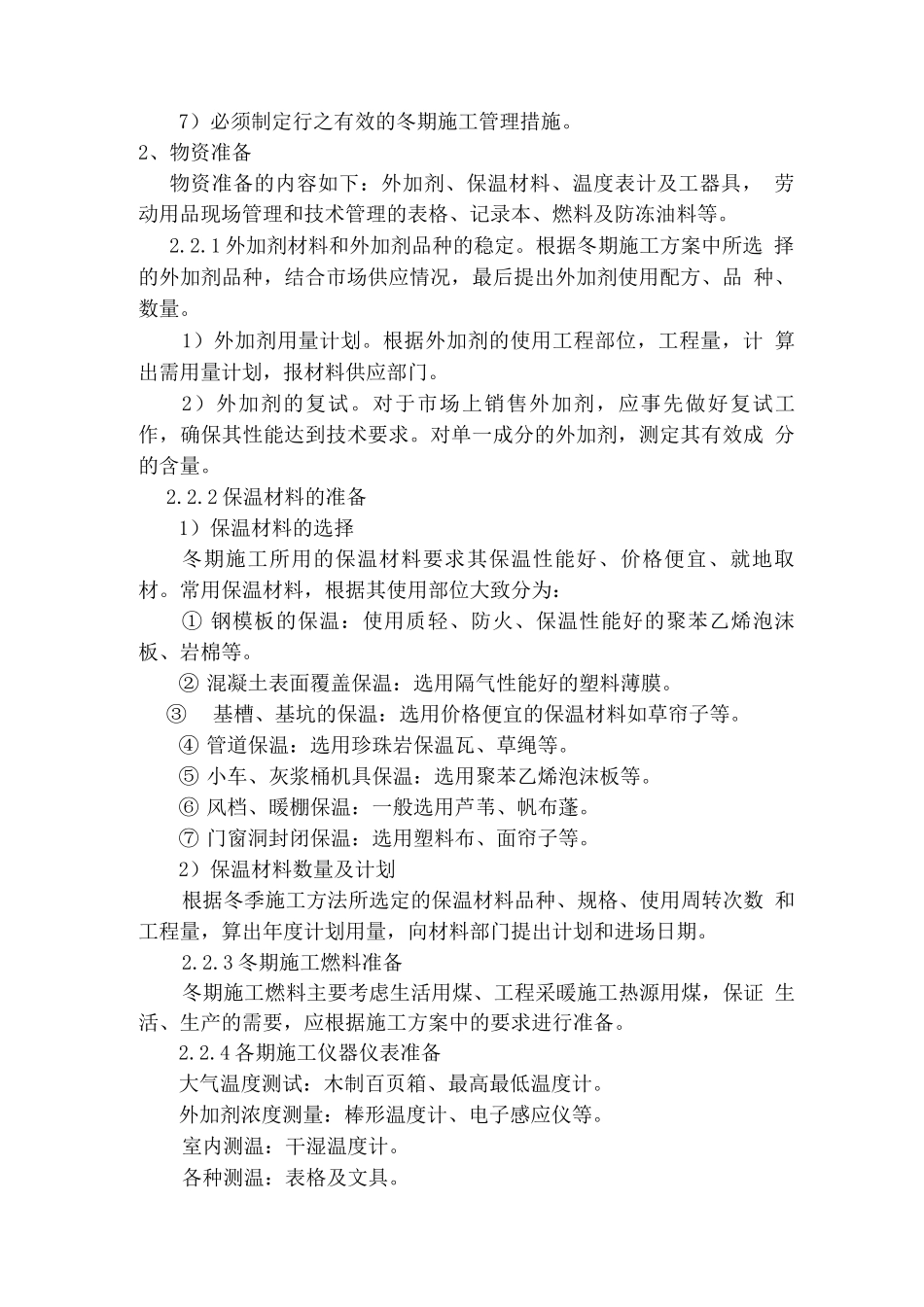

三、冬期施工基本要求1 冬期施工前两个月即应进行冬期施工战略性安排;2 冬期施工前一个月即应编制好冬期施工技术措施;3 冬期施工前一个月做好冬期施工材料、专用设备等施工准备工作;4 搞好相关人员技术培训和技术交底
四、冬期施工的准备及要求:1、冬季施工前的技术准备1)确保工程质量
2)冬期施工过程中,做到安全生产;工程项目的施工要连续进 行
3)制定冬期施工方案(措施)要因时因地因工程制宜,既要求 技术上可靠,同时要求经济上合理
4)应考虑所需的热源和材料有可靠的来源,减少能源消耗
5)力求施工点少,施工速度快,缩短工期
6)凡是没有冬期施工方案(措施),或者冬期施工准备工作未做好的工程项目,不得强行进行进行冬期施工
7)必须制定行之有效的冬期施工管理措施
2、物资准备物资准备的内容如下:外加剂、保温材料、温度表计及工器具, 劳动用品现场管理和技术管理的表格、记录本、燃料及防冻油料等
1 外加剂材料和外加剂品种的稳定
根据冬期施工方案中所选 择的外加剂品种
