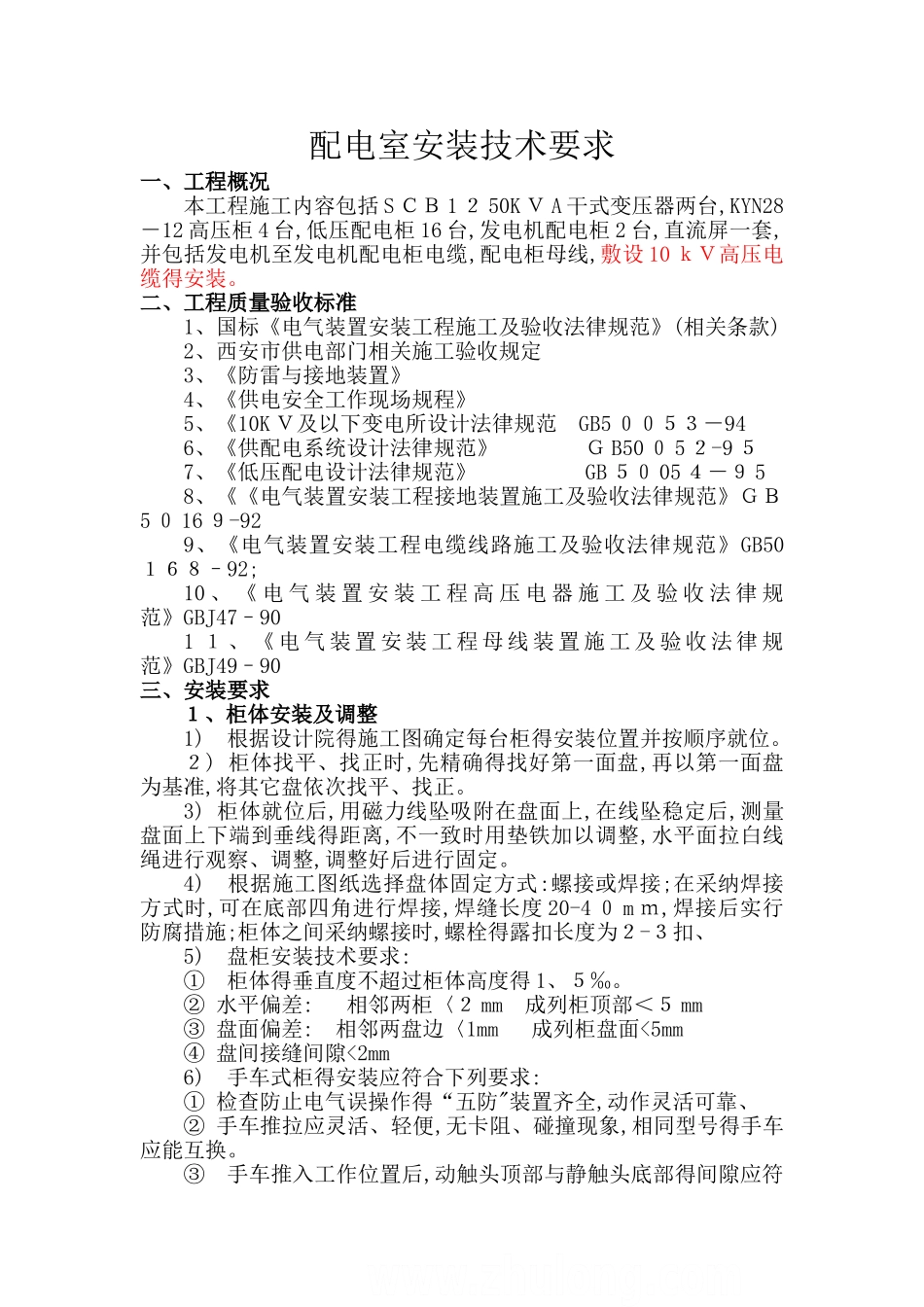

配电室安装技术要求一、工程概况本工程施工内容包括 S CB 1 2 50K V A 干式变压器两台,KYN28-12 高压柜 4 台,低压配电柜 16 台,发电机配电柜 2 台,直流屏一套,并包括发电机至发电机配电柜电缆,配电柜母线,敷设 10 kV高压电缆得安装
二、工程质量验收标准1、国标《电气装置安装工程施工及验收法律规范》(相关条款)2、西安市供电部门相关施工验收规定3、《防雷与接地装置》 4、《供电安全工作现场规程》5、《10K V及以下变电所设计法律规范 GB5 0053-946、《供配电系统设计法律规范》 G B50 0 5 2-9 57、《低压配电设计法律规范》 GB 50 05 4-9 58、《《电气装置安装工程接地装置施工及验收法律规范》GB5 0 16 9-929、《电气装置安装工程电缆线路施工及验收法律规范》GB50168–92;10 、 《 电 气 装 置 安 装 工 程 高 压 电 器 施 工 及 验 收 法 律 规范》GBJ47–901 1 、 《 电 气 装 置 安 装 工 程 母 线 装 置 施 工 及 验 收 法 律 规范》GBJ49–90三、安装要求1、柜体安装及调整1) 根据设计院得施工图确定每台柜得安装位置并按顺序就位
2) 柜体找平、找正时,先精确得找好第一面盘,再以第一面盘为基准,将其它盘依次找平、找正
3) 柜体就位后,用磁力线坠吸附在盘面上,在线坠稳定后,测量盘面上下端到垂线得距离,不一致时用垫铁加以调整,水平面拉白线绳进行观察、调整,调整好后进行固定
4) 根据施工图纸选择盘体固定方式:螺接或焊接;在采纳焊接方式时,可在底部四角进行焊接,焊缝长度 20-4 0 m m,焊接后实行防腐措施;柜体之间采纳螺接时,螺栓得露扣长度为2-3扣、5) 盘柜安装技术要求:① 柜体得垂直度不超过柜体高度得 1、5‰

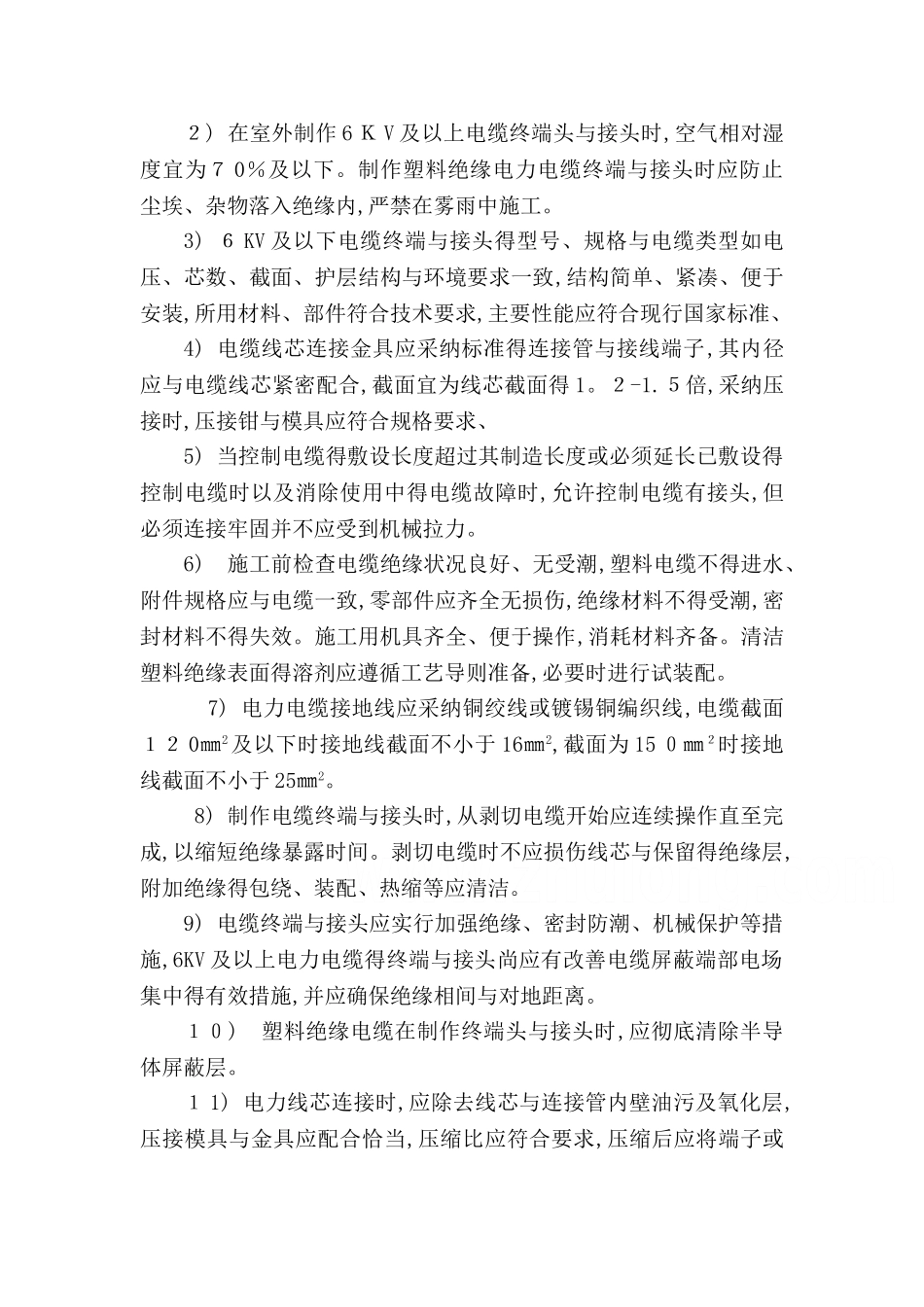

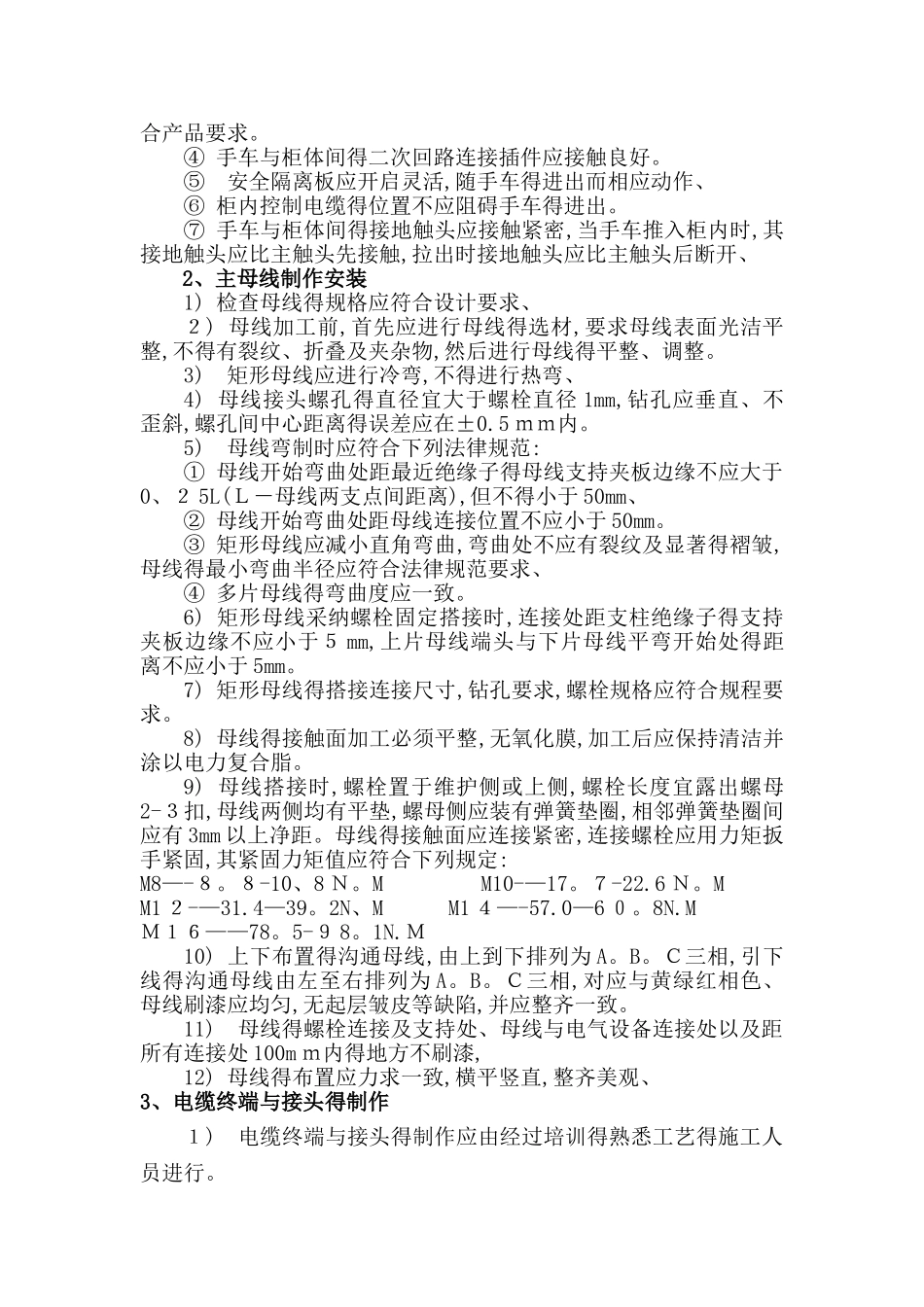

② 水平偏差: 相邻两
